• 84.50 KB
  • 4页

某钻井井场钻前工程施工设计方案

  • 4页
  • 关注公众号即可免费下载文档
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档由网友投稿或网络整理,如有侵权请及时联系我们处理。

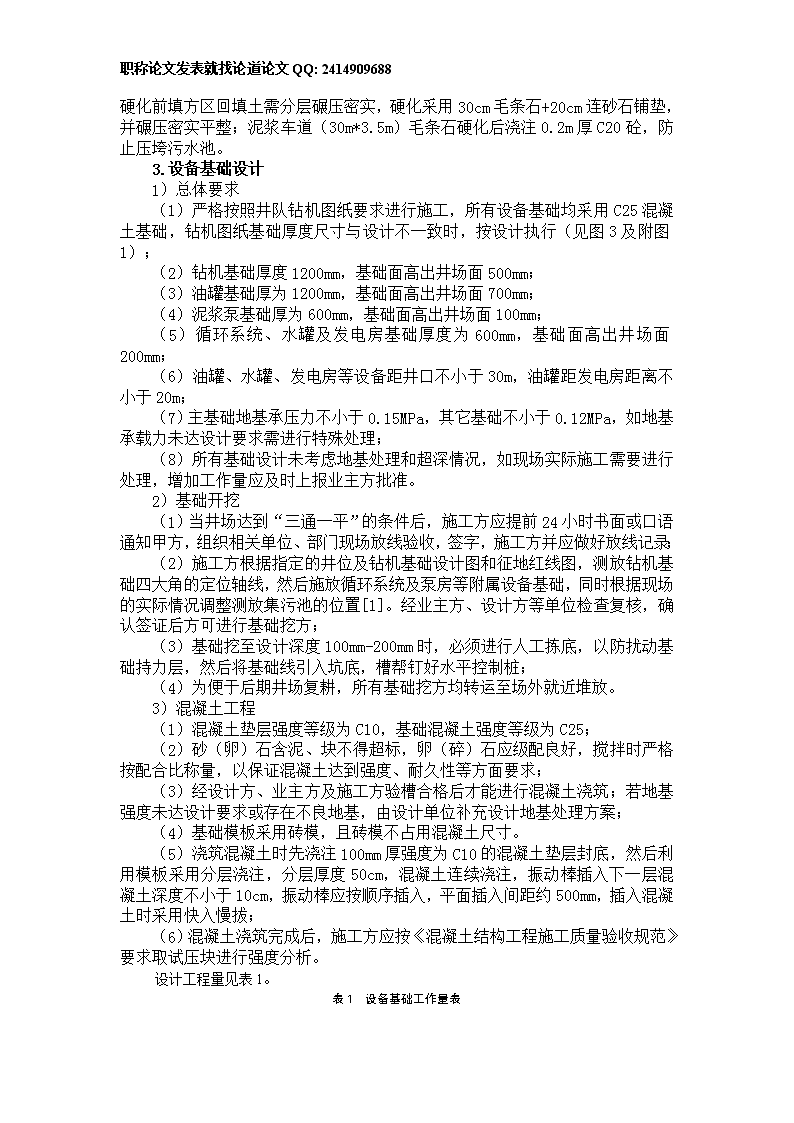

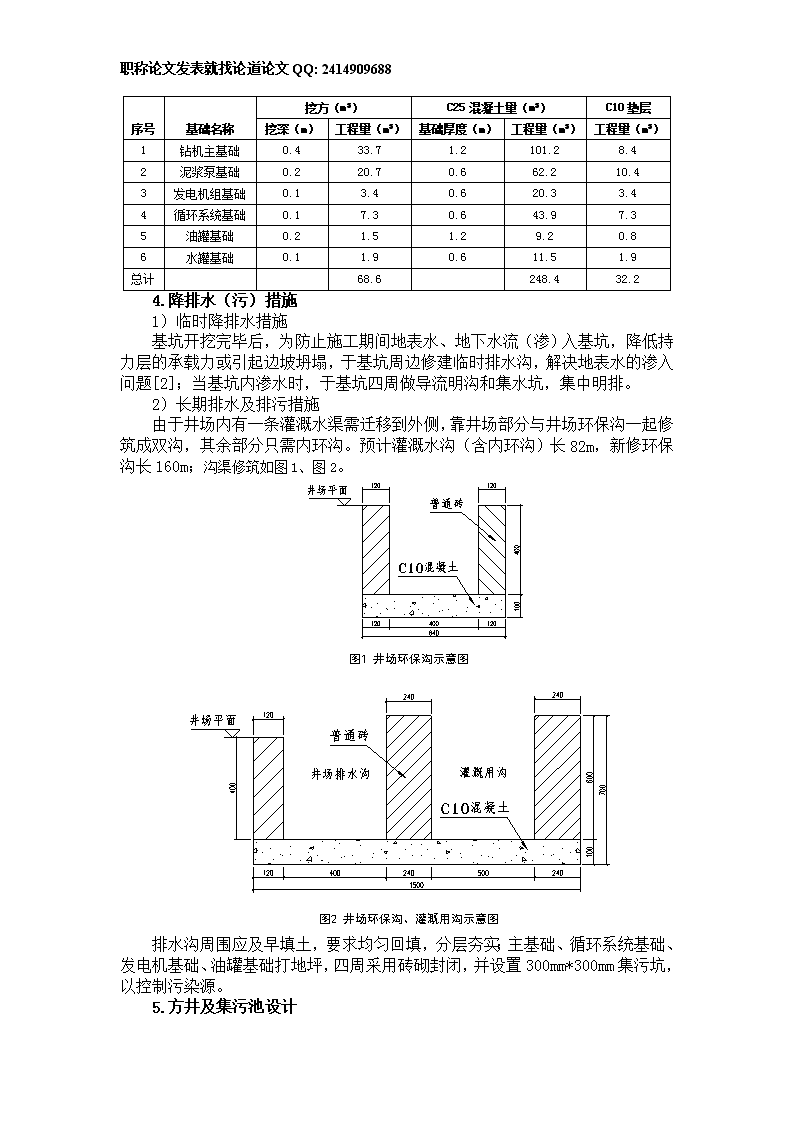

'职称论文发表就找论道论文QQ:2414909688某钻井井场钻前工程施工设计方案摘要:本文主要论述了某钻井井场钻前工程的施工设计方案,该工程量主要包括井场道路设计、井场硬化、井架基础施工、降排水(污)、方井及集污池等。本文主要就这些工程的施工做了分析和设计。关键词:钻前工程;井架基础;施工设计一、工程概况该工程所在地位于沙漠地区,但周围施工地质条件相对良好。根据钻机设施要求,除修建井场内钻机设备基础、排污池、方井等外,还需修建100m3放喷池1个。经业主方现场确定,井场占地面积为:82×42m(含水沟)。该工程区主要分布有上下两个地下含水层。上部含水层在5-20m,动态水位3-5m之间。周围居民用水使用压水井或提水井,水井深度一般5-8m。根据邻近场地水文地质环境分析判定:地下水及土对混凝土无腐蚀性,对钢筋具弱腐蚀性。根据区域地质及钻探资料,结合邻区工程地质调查分析:场地位于平原,场地内及周边1公里范围内无第四纪新构造运动痕迹,现状条件下处于稳定状态,场地内无影响场地稳定的其他不良地质作用,场地稳定,适宜建筑。按照井队设备基础图纸对地基的要求,结合场区地基土条件及邻井施工情况,井架基础可选择粉质粘土层作为基础持力层。由于该井未作岩土工程勘察,基础地基选择需视现场情况而定,必要时需作换填等技术处理。二、工程技术要求根据钻机基础图纸及相关规范,井场施工技术要求如下:各基础必须建在抗压强度不小于0.15MPa的地层上;各种原材料必须具备产品合格证和质量保证方可使用。水泥应选用大于32.5级的普通硅酸盐水泥;所有基础垫层混凝土标号C10,基础混凝土标号C25;砌筑砂浆标号为M5以上;回填土采用分层压实,每层虚土不大于30cm,压实系数不小于0.93;井场道路建设要求基本能满足钻井设备、运输车辆安全运输要求:路面应满足最大荷载80t;道路路基宽度不小于4m,车道宽度不小于3.5m,并设置错车道;转弯半径不小于15m;涵洞顶部覆盖土的深度不小于0.5m;路肩标高低于外侧地面标高时应设置排水边沟。三、工程施工设计1.道路设计本井场有水泥路通向井场边,无需新修或改建道路,由于水泥路与井场面有一定落差,入口处用毛条石铺设呈斜坡;另外,由于原道路错车道被井场占用,需在井场后侧还原一个错车道。2.井场硬化设计1)井场平整拟建井场目前空地,紧邻公路,但3块地略有高差,最外侧空地落差约1m;井场平整前取表土0.3m厚堆放至井场外以便今后复耕使用,表土取好后利用挖土机进行平场,预计平场面积约为井场面积1/3,然后利用压路机分层碾压平整、密实。2)场地硬化场地按ZJ30钻机有效使用面积80m长*41m 职称论文发表就找论道论文QQ:2414909688宽进行硬化(灌溉水沟因落差较大修筑在硬化层之上);硬化区域为井场除基础区域及集污罐之外的所有部分,硬化前填方区回填土需分层碾压密实,硬化采用30cm毛条石+20cm连砂石铺垫,并碾压密实平整;泥浆车道(30m*3.5m)毛条石硬化后浇注0.2m厚C20砼,防止压垮污水池。3.设备基础设计1)总体要求(1)严格按照井队钻机图纸要求进行施工,所有设备基础均采用C25混凝土基础,钻机图纸基础厚度尺寸与设计不一致时,按设计执行(见图3及附图1);(2)钻机基础厚度1200mm,基础面高出井场面500mm;(3)油罐基础厚为1200mm,基础面高出井场面700mm;(4)泥浆泵基础厚为600mm,基础面高出井场面100mm;(5)循环系统、水罐及发电房基础厚度为600mm,基础面高出井场面200mm;(6)油罐、水罐、发电房等设备距井口不小于30m,油罐距发电房距离不小于20m;(7)主基础地基承压力不小于0.15MPa,其它基础不小于0.12MPa,如地基承载力未达设计要求需进行特殊处理;(8)所有基础设计未考虑地基处理和超深情况,如现场实际施工需要进行处理,增加工作量应及时上报业主方批准。2)基础开挖(1)当井场达到“三通一平”的条件后,施工方应提前24小时书面或口语通知甲方,组织相关单位、部门现场放线验收,签字,施工方并应做好放线记录;(2)施工方根据指定的井位及钻机基础设计图和征地红线图,测放钻机基础四大角的定位轴线,然后施放循环系统及泵房等附属设备基础,同时根据现场的实际情况调整测放集污池的位置[1]。经业主方、设计方等单位检查复核,确认签证后方可进行基础挖方;(3)基础挖至设计深度100mm-200mm时,必须进行人工拣底,以防扰动基础持力层,然后将基础线引入坑底,槽帮钉好水平控制桩;(4)为便于后期井场复耕,所有基础挖方均转运至场外就近堆放。3)混凝土工程(1)混凝土垫层强度等级为C10,基础混凝土强度等级为C25;(2)砂(卵)石含泥、块不得超标,卵(碎)石应级配良好,搅拌时严格按配合比称量,以保证混凝土达到强度、耐久性等方面要求;(3)经设计方、业主方及施工方验槽合格后才能进行混凝土浇筑;若地基强度未达设计要求或存在不良地基,由设计单位补充设计地基处理方案;(4)基础模板采用砖模,且砖模不占用混凝土尺寸。(5)浇筑混凝土时先浇注100mm厚强度为C10的混凝土垫层封底,然后利用模板采用分层浇注,分层厚度50cm,混凝土连续浇注,振动棒插入下一层混凝土深度不小于10cm,振动棒应按顺序插入,平面插入间距约500mm,插入混凝土时采用快入慢拔;(6)混凝土浇筑完成后,施工方应按《混凝土结构工程施工质量验收规范》要求取试压块进行强度分析。设计工程量见表1。表1设备基础工作量表 职称论文发表就找论道论文QQ:2414909688序号基础名称挖方(m3)C25混凝土量(m3)C10垫层挖深(m)工程量(m3)基础厚度(m)工程量(m3)工程量(m3)1钻机主基础0.433.71.2101.28.42泥浆泵基础0.220.70.662.210.43发电机组基础0.13.40.620.33.44循环系统基础0.17.30.643.97.35油罐基础0.21.51.29.20.86水罐基础0.11.90.611.51.9总计  68.6 248.432.24.降排水(污)措施1)临时降排水措施基坑开挖完毕后,为防止施工期间地表水、地下水流(渗)入基坑,降低持力层的承载力或引起边坡坍塌,于基坑周边修建临时排水沟,解决地表水的渗入问题[2];当基坑内渗水时,于基坑四周做导流明沟和集水坑,集中明排。2)长期排水及排污措施由于井场内有一条灌溉水渠需迁移到外侧,靠井场部分与井场环保沟一起修筑成双沟,其余部分只需内环沟。预计灌溉水沟(含内环沟)长82m,新修环保沟长160m;沟渠修筑如图1、图2。图1井场环保沟示意图图2井场环保沟、灌溉用沟示意图排水沟周围应及早填土,要求均匀回填,分层夯实;主基础、循环系统基础、发电机基础、油罐基础打地坪,四周采用砖砌封闭,并设置300mm*300mm集污坑,以控制污染源。5.方井及集污池设计 职称论文发表就找论道论文QQ:24149096881)基坑开挖要求根据结构物尺寸等将轴线控制桩、平面设计位置、基坑开挖边线等准确定位在地面上,并经业主方确认后,采用挖掘机开挖基坑,人工修坡捡底(放坡根据场地实际调整);若基坑出现明显渗水现象,为便于地表水和地下水的疏导,采用基坑明排,若遇地下水位高、水量丰富,池体可能被地下水破坏时,按环境保护第10条措施处理;为防止超挖和扰动持力层,当土方开挖至设计高度以上100mm-200mm左右,应根据高程水准测量结果改由人工进行修坡捡底,并且用打夯机将地基夯打密实,至设计规定的标高;要求坑底地基承载力≥设计标准,如开挖坑槽遇到流沙、淤泥等,应及时上报并进行处理。2)回填土及其它要求集污池土建施工完毕,其周围应及早填土,要求均匀回填,分层夯实,并达到设计规定的≥90%压实度要求,池顶覆土夯实不宜过重;回填土不能使用淤泥、垃圾、腐植土等土料,必须采用合格的粘土,砂性土等进行回填;砖砌块墙面应保持湿润、清洁、平整、坚实;施工温度应控制在5℃以上,40℃以下,否则要采取保温,降温措施,雨天施工时要做好防雨措施。3)方井设计该井需建方井1口,方井净尺寸为2.8m(长)×1.8m(宽)×2.0m(深),砌筑墙体为370mm墙,混凝土打底300mm,内表面抹砂浆20mm,四周填C10混凝土作防窜浆处理(图6);如因施工工艺或遇特殊地质条件等可能造成负面质量影响,应按特殊处理方案处理。参考文献[1]朱培峰.浅谈钻前施工现场标准化管理[J].价值工程,2011,30(9):247.[2]魏琨.浅析石油钻前工程中常见问题及改善措施[J].城市建设理论研究(电子版),2012,(12).'
