'高层商住楼精装修施工方案(石材地面石膏板吊顶)高层商住楼精装修施工方案(石材地面石膏板吊顶)36

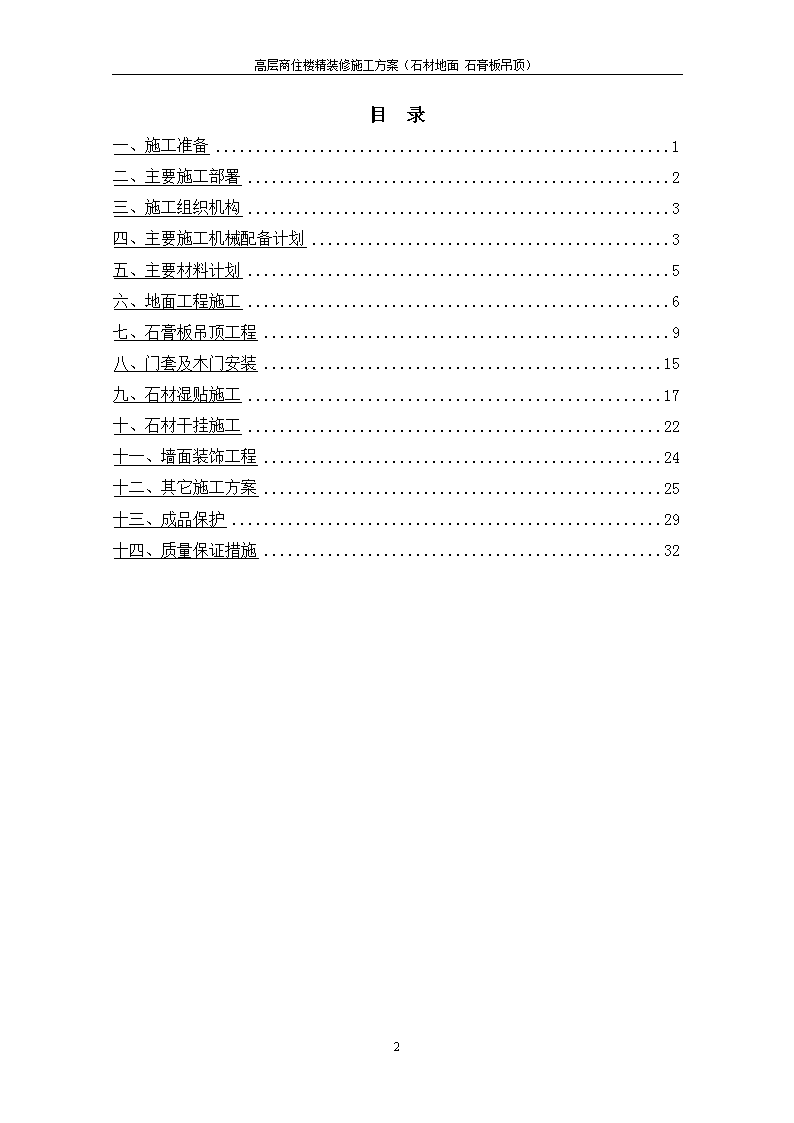

高层商住楼精装修施工方案(石材地面石膏板吊顶)目录一、施工准备1二、主要施工部署2三、施工组织机构3四、主要施工机械配备计划3五、主要材料计划5六、地面工程施工6七、石膏板吊顶工程9八、门套及木门安装15九、石材湿贴施工17十、石材干挂施工22十一、墙面装饰工程24十二、其它施工方案25十三、成品保护29十四、质量保证措施3236

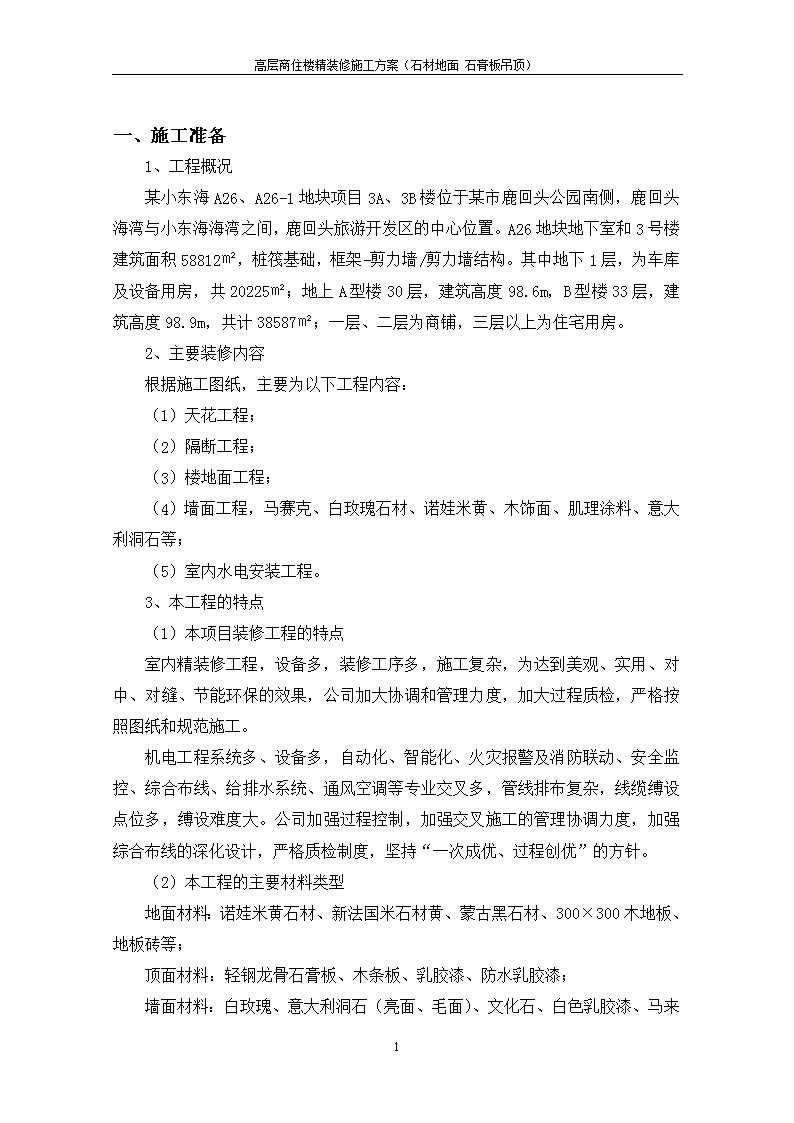

高层商住楼精装修施工方案(石材地面石膏板吊顶)一、施工准备1、工程概况某小东海A26、A26-1地块项目3A、3B楼位于某市鹿回头公园南侧,鹿回头海湾与小东海海湾之间,鹿回头旅游开发区的中心位置。A26地块地下室和3号楼建筑面积58812㎡,桩筏基础,框架-剪力墙/剪力墙结构。其中地下1层,为车库及设备用房,共20225㎡;地上A型楼30层,建筑高度98.6m,B型楼33层,建筑高度98.9m,共计38587㎡;一层、二层为商铺,三层以上为住宅用房。2、主要装修内容根据施工图纸,主要为以下工程内容:(1)天花工程;(2)隔断工程;(3)楼地面工程;(4)墙面工程,马赛克、白玫瑰石材、诺娃米黄、木饰面、肌理涂料、意大利洞石等;(5)室内水电安装工程。3、本工程的特点(1)本项目装修工程的特点室内精装修工程,设备多,装修工序多,施工复杂,为达到美观、实用、对中、对缝、节能环保的效果,公司加大协调和管理力度,加大过程质检,严格按照图纸和规范施工。机电工程系统多、设备多,自动化、智能化、火灾报警及消防联动、安全监控、综合布线、给排水系统、通风空调等专业交叉多,管线排布复杂,线缆缚设点位多,缚设难度大。公司加强过程控制,加强交叉施工的管理协调力度,加强综合布线的深化设计,严格质检制度,坚持“一次成优、过程创优”的方针。(2)本工程的主要材料类型地面材料:诺娃米黄石材、新法国米石材黄、蒙古黑石材、300×300木地板、地板砖等;顶面材料:轻钢龙骨石膏板、木条板、乳胶漆、防水乳胶漆;36
高层商住楼精装修施工方案(石材地面石膏板吊顶)墙面材料:白玫瑰、意大利洞石(亮面、毛面)、文化石、白色乳胶漆、马来漆、肌理涂料、5mm/th明镜、胡桃木饰面、木饰面、诺娃米黄、清镜四周包不锈钢收边、12mm/th钢化清玻璃(淋浴房)、成品门扇由厂家加工。(3)施工工期安排的合理性本工程装修工程计划工期为:240工程日历天。通过人、财、物力的投入和有力的保证措施,进行科学的策划、组织、管理,高效的协调和实施、有效的控制,通过严密紧凑的计划管理,使工程按照业主的要求如期高质量完成是本工程十分重要的内容。(4)施工现场安全性现场平面布置和安全文明工地要求高,我方将进行科学合理的布置,解决好运输、材料设备堆放和存放、现场办公和后勤保障以及材料加工供应、机械设备进出场和堆放等问题,处理**和安全设施之间的关系,有利于现场施工管理和统一协调,以满足工程的需要,创造良好的安全文明施工环境和作业条件,达到承诺质量标准符合国家验收标准,是本工程十分重要的任务。(5)施工现场消防安全施工过程中严格遵守防火相关的操作工序,要求达到高标准的防火标准,采取切实可行的施工措施和充足的安全投入,通过严密的安全管理,在装修材料的阻燃和防火处理上严格按照国家规范要求施工,装修材料按设计要求选用阻燃材料或做阻燃处理,确保施工现场不发生火灾事故。二、主要施工部署(1)确定现场平面布置,临时用水、用电及加工等临时设施。(2)根据该工程的特点和施工进度计划的要求确定各施工阶段的劳动力需要量计划。(3)对工人进行施工技术、安全交底,加强培训教育。(4)根据施工组织设计中的施工计划和施工预算中的工料分析,编制工程所需材料用量计划,做好备料、供料工作。(5)根据施工组织设计中确定的施工方法,确立对施工机具、设备的性能要求,按工程量大小合理安排机具的数量,依据施工进度计划的安排,编排施工机具设备需用量计划,并确保施工机具设备需用量计划的落实,保证按期进场。36
高层商住楼精装修施工方案(石材地面石膏板吊顶)三、施工组织机构1、成立质量管理小组,负责在现场实施项目管理由项目经理、技术负责人、工程部、技术部组成,对工程的质量、安全、进度及现场文明施工等负全部责任。2、管理人员职务姓名技术负责人**3号楼质检员3号楼工长试验员测量放线员四、主要施工机械配备计划1、装修工程主要施工机具使用表:可投入施工机械设备序号机械或设备名称型号数量国别出厂日期额定功率(KW)生产能力备注规格产地1灭火器 120国产2010 装修施工2水准仪 4国产2010 装修施工3检测工具 4国产2010 装修施工4氩弧焊机 2 国产2009 装修施工6木工压刨 3 国产2009 装修施工7手提式电锯5600NB10日本20090.81.75装修施工8手提式电刨 5**20090.5装修施工9木工修边机SIMJ-1255日本20090.58装修施工36
高层商住楼精装修施工方案(石材地面石膏板吊顶)10电动手枪钻GBM1∕30BOSCII20090.23装修施工11手提电焊机AX3003国产20095装修施工12电锤PSB4208BOSCH20090.65装修施工13电动自攻螺丝机牧田20日本20100.45装修施工14小型气泵VV0.314PLAMA20093装修施工15电动汽钉枪 30国产2009 装修施工16射钉枪SDT-A30国产2009 装修施工17曲线机 8国产2009 装修施工18一级电箱1北京2010 装修施工19二级电箱7北京2010 装修施工20三级电箱14北京2010 装修施工21手提电箱30北京2009 装修施工22电焊机专用箱3北京2010 装修施工23移动平台高梯 10国产2010 装修施工24对讲机 20天津2010 装修施工25套丝机台钳架 8国产2009 装修施工26打胶枪 10国产2009 装修施工27圆盘锯及工作台 6国产2009 装修施工36
高层商住楼精装修施工方案(石材地面石膏板吊顶)检测和试验设备使用表序号机具名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1游标卡尺0.022把国产2009 机具、设备检查2游标卡尺0~300mm2把国产2009 机具、设备检查3水平尺L=500mm24只国产2010 机具、设备检查4角尺1000×63010只国产2010 机具、设备检查5塞尺100mm2把国产2010 机具、设备检查6压力表1.5级0~1.6MP4只国产2009 **7压力表1.5级0~2.5MP4只国产2009 机具、设备检查8压力表1.5级0~4.0MP4只国产2009 机具、设备检查9接地电阻表ZC-7(2500V)、ZC-84台国产2010 机具、设备检查10万用表 4块国产2009 机具、设备检查11钢直尺1000mm2把国产2009 机具、设备检查12钢卷尺5m60把国产2003 机具、设备检查13角尺量角器250mm×160mm4只国产2009 机具、设备检查五、主要材料计划1、主材进场计划表为保障整个装修改造工程按计划如期完成,设备、材料的样品确认、采购、进场计划保障是非常重要的,以下为本工程根据进度计划总体安排确定的主要装修材料的进场计划:36
高层商住楼精装修施工方案(石材地面石膏板吊顶)序号材料产品名称计划进场时间备注1顶棚材料2010.11.10分批进场2墙体材料2010.11.10分批进场3石材(样板层)2010.12.5分批进场4石材(其它楼层)2011.3.15分批进场5乳胶漆2011.5.1分批进场6灯具、开关、插座2011.5.15分批进场7洁具2011.5.15分批进场8门、木制品2011.4.1分批进场2、材料分析、材料加工品需求与组织为了切实有序的准备施工,公司针对此项工作,落实专业人员对工程量作分析预算的数目表及材料计划表进行科学的统计,并且对施工进度、材料进场进行编排,配合现场施工,保证材料能及时到位。3、完善的材料供应计划和检测措施公司为了确保本工程的施工质量,从材料采购时,就开始控制质量。选派有丰富采购经验的材料员,专门负责本工程的材料采购任务。所有材料均提供质保书和检测报告,不合格的材料一律不得进场。材料采购完成后,经项目部质检员验收合格,报监理部和甲方验收,验收合格后方可用于施工。六、地面工程施工1、地面石材施工工序:本工程中客厅地面、卫生间墙、地面等基本使用的是诺娃米黄、新法国米黄、蒙古黑、意大利洞石、白玫瑰石材等。施工工艺流程:选材清理勾缝验收基层清理做找平层放线拼排铺贴石材36
高层商住楼精装修施工方案(石材地面石膏板吊顶)2、主要施工工具手推车、铁锹、靠尺、浆壶、水桶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢斧子、台钻、扫帚、砂轮、磨石机、钢丝刷。3、材料加工、堆放及施工准备1)石材存放:石材成型后,必须作六面防护,以免在今后使用中出现泛碱、渗入污物,进场后应侧立堆放在室内,并在其下加垫木方,按照石材的规格、使用部位分别标识放置;检查石材的质量是否符合设计要求。有损坏的石材提前将其挑选出来单独存放。2)石材二次加工:本工程石材二次加工在加工场完成,现场进行成品安装。3)施工现场准备:室内抹灰、地面垫层、水电设备管线等施工完毕并办理完相关专业的交接手续。施工部位地面杂物等全部清理干净,完成相关施工部位的围挡,避免施工过程中交叉影响。4)控制线:在房间内四周墙上弹好+50cm水平线,石材与其他部位的做法交圈标高控制点标识,地面大致的排板控制十字分格线。5)施工前技术准备:施工前必须熟悉施工大样图和加工计划单,清楚各部位的尺寸和做法,各部位的石材节点和收边。4、施工技术措施:1)基层处理:石材施工前将地面基层上的落地灰、浮灰等杂物细致的清理干净,并用钢丝刷或钢扁铲清理,但不要破坏结构的保护层。基层处理应注意达到施工条件的要求,考虑到装饰厚度的需要,在正式施工前用少许清水湿润地面。2)弹线:在施工的地面弹互相垂直的十字控制线,用以检查和控制石材板块的位置,十字线可以弹在地面上并引至墙面底部。在房间的墙四周弹出标高控制线和做出标高控制,注意检查与其他不同面层材料部位的标高交圈和过度。在地面弹出十字线后,并根据石材规格在地面弹出石材分格线。36
高层商住楼精装修施工方案(石材地面石膏板吊顶)3)预铺:首先应在图纸设计要求的基础上,对石材的颜色、纹理、几何尺寸、表面平整等进行严格的挑选,然后按照图纸要求预铺。对于预铺中可能出现的误差进行调整、交换,直至达到最佳效果(调整后的石材编号画在石材分格图上,按铺贴顺序堆放整齐备用)。同时注意采用浅色石材时,其质地密度较小的应在石材的背面和所有侧面涂刷隔离剂,以防止石材铺装时吸水影响石材的表面美观。具体方法是在房间内的两个垂直方向,铺两条干砂带,其宽度大于石材板块,厚度不小于3cm。依据石材板块的编号和施工的现场大样图,并结合实际尺寸将其板块排好,以此检查板块之间的缝隙,核对各部位的相对位置。4)铺贴:结合层:在铺装砂浆前对基层清扫干净后用喷壶洒水湿润,刷素水泥浆(水灰比为0.5左右做到随刷随铺)。铺砂浆层:在地面上按照水平控制线确定找平层厚度,并用十字线纵横控制,石材镶贴应采用1:4(1:3)干硬性砂浆经充分搅拌均匀后进行施工(要求砂浆的干硬度以手捏成团不松散为宜),把已搅拌好的干硬性砂浆铺到地面,用灰板拍实,应注意砂浆铺设宽度应超过石材宽度1/3以上,并且砂浆厚度约高出水平标高3~4mm,砂浆厚度控制在30MM。铺装石材:把已编号的石材按照排列顺序从远离门口一侧开始,按照试拼编号依次铺砌至门口。铺装前将板预先浸湿后阴干备用,先进行试铺,对好纵横缝,用橡皮敲击垫木板(不得用橡皮锤直接敲击石材板面),振实砂浆至铺设高度后,将板移至一旁,检查砂浆上表面与板块之间是否吻合,如有空虚之处应填补干硬性砂浆,然后正式铺装。在砂浆层上满浇一层水灰比为0.5的素水泥浆结合层,安放时要四角同时往下落,用橡皮锤或木锤轻击垫木板,用水平尺控制铺装标高,然后安装顺序镶铺。接缝要求:石材板块铺装时接缝要严密,一般不留缝隙。5)嵌缝密封和刷两道罩面剂。36
高层商住楼精装修施工方案(石材地面石膏板吊顶)5、成品保护措施保存措施:石材不得雨淋、水泡、长期日晒。一般采取板块立放,光面相对。板块的背面应支垫松木条,板块下面应垫木方,木方与板块之间衬垫软胶皮。施工现场应设立专门的库房保管。运输保护措施:运输石材板块、水泥砂浆时,应采取保护成品措施防止碰撞已做完的墙面门口等。防止铺设地面时被水浸泡,污染其他墙面、地面。试拼石材注意事项:试拼应在地面平整的房间或操作场地进行,施工人员宜穿干净软底鞋。铺砌石材要求:施工人员做到随铺随揩净。同时要求施工人员检查、调整石材过程中要穿软底鞋操作。找平层砂浆的抗压要求不得低于1.2Mpa。其他措施:石材地面铺装完后应将房间进行封闭,标识严禁交叉作业,待其上强度后在表面加以覆盖保护。6、施工时注意的质量问题(1)板面与基层空鼓1)原因分析:砼垫层清理不干净或浇水湿润不够;刷素水泥浆不均匀或完成时间较长,过度风干造成找平层成为隔离层;石材未浸润等原因2)防治措施:施工操作时严格按照操作规程进行;基层必须清理干净;找平层砂浆用干硬性的;做到随铺随刷结合层;板块铺装前必须润湿。(2)尽端出现大小头1)原因分析:铺砌时操作者未拉通线或者板块之间的缝隙控制不一致造成。2)防治措施:要严格按施工程序进行拉通线并及时检查缝隙是否顺直可以避免出现大小头。(3)接缝高低不平、缝子宽窄不匀1)原因分析:石材本身有厚薄、宽窄、窜角、翘曲等缺陷,预先未挑选;房间内水平标高不统一,铺砌时未拉通线等因素造成。2)防治措施:石材铺装前必须进行挑选,凡是翘曲、拱背、宽窄不方正等全部调出;随时用水平尺检查;室内的水平控制线要进行复查,符合设计要求的标高。七、石膏板吊顶工程本工程户型内天棚均为石膏板吊顶。36
高层商住楼精装修施工方案(石材地面石膏板吊顶)1、轻钢龙骨吊顶施工(1)作业条件及一般规定注意下列各点。1)安装吊顶龙骨的质量,应符合有关现行国家标准的规定。2)在现浇板或预制板缝中,应按设计要求设置预埋件或吊杆。3)吊顶内的通风、水电管道及上人吊顶内的人行或安装通道,应安装完毕;消防管道安装并试压完毕。4)吊顶龙骨及其系列材料的品种、规格、颜色等,均应符合设计要求。5)吊顶龙骨等材料进场后,宜存放在地面平整的室内,并应采取措施,防止龙骨变形、生锈。(2)施工准备1)吊顶龙骨安装之前,应进行图纸会审,必须明确设计意图和工程特点。在此基础上进行现场实测,掌握房间吊顶面的实际尺寸,根据设计要求的安装方法对龙骨骨架进行合理排布,绘制出龙骨组装平面图。应考虑罩面板的规格及拼缝尺寸,其板缝必须落在C型(槽型)覆面龙骨底面的中心线部位。吊点间距、主次龙骨中距等尺寸关系,应符合设计规定以及龙骨产品本身的使用要求。2)认真检查、吊点的预埋情况,对于有附加荷载的重型吊顶(上人吊顶),必须有安全可靠的吊点坚固措施。对于预埋铁件、预埋吊筋或预设焊接钢板等,均应事先由施工单位按设计规定预留到位。对于没有预埋的钢筋混凝土楼板,当采用射钉、膨胀螺栓及加设角钢块等方法处理吊点时,必须符合吊顶工程的承载要求,应由设计经计算和试验而定。3)工程施工前包括吊顶安装的施工过程中,土建、消防与电气设备等作业应密切配合,相关单位应做好协调工作,对于设备及管线的隐显要注意使用安全,对于预留孔洞、悬吊重物等处的补强等重要事项,均应符合有关法规或规定的标准。(3)吊顶龙骨安装龙骨的安装应按照图纸施工,采用科学合理的操作程序并严格执行施工规范。1)根据吊顶的标高在四周墙(柱)上弹线,弹线应清楚,位置应准确,其水平允许偏差±5mm。2)主龙骨吊点间距,应根据轻钢龙骨吊顶产品按设计要求确定。龙骨中间部分应起拱,起拱高度应不小于房间短向跨度的1/20036
高层商住楼精装修施工方案(石材地面石膏板吊顶),主龙骨安装后应及时校正其位置和标高。3)安装吊杆时,吊杆距主龙骨底部距离不得超过300mm,否则应增设吊杆,以避免主龙骨下附。当吊杆与设备相遇时,应调整吊点构造或增设吊杆,当吊杆与预留吊筋进行焊接时,必须采用搭接焊,搭接长度不小于60mm,焊缝应均匀饱满。4)双层构造吊顶的覆面(次)龙骨,应紧贴承载主龙骨安装。对于采用自攻螺钉固定罩面板的吊顶,要求板材的接缝处必须安装在宽度不小于40mm牟同龙骨上。对于设计要求设置横撑龙骨时,或单层轻便吊面骨架的横次龙骨安装,应事先以尺寸合格的龙骨段,用挂插件(支托)与通长覆面龙骨连接稳固。5)L型龙骨(边龙骨)或配套的天花角线,也应按设计要求弹线,固定在四周的墙(柱)面上。6)全面校正龙骨骨架的位置及水平度。龙骨的接长件应相互错位安装,通长次龙骨接长处的对接错位偏差不得大于2mm。7)对于吊顶内的灯槽、斜撑和剪刀撑等,应根据工程情况适当布置。轻型灯具应吊在主龙骨或附加龙骨上,征型灯具或其他重型吊挂物不得与吊顶龙骨连接,应另设悬吊构造。8)检查吊顶龙骨安装无误后,应将吊件、挂件、连接件等拧紧夹牢,保证稳定可靠。(4)纸面石膏板安装在吊面龙骨安装经验收合格后,方可进入罩面板铺钉工序。根据《建筑装饰工程施工及验收规范》(JGJ73)的有关规定,纸面石膏板的安装应符合下列要点。1)板材应在自由状态下就位固定,防止出现弯棱、凸鼓现象。2)纸面石膏板的长边(护面纸成麉边)应沿纵向次龙骨铺设。3)自攻螺我与纸面石膏板板边的距离,距护面纸包封边(长边)以10-15mm为宜;距切割边(短边)以15-20mm为宜。4)固定纸面石膏板的覆面(次)龙骨间距一般不大于600mm;在南方潮湿地区,间距应适当减小,以300mm为宜。5)钉距以150-170mm为宜,螺钉应与板面垂直。弯曲、变形的螺丝钉应剔除,并在相隔50mm的部位另安螺钉。636
高层商住楼精装修施工方案(石材地面石膏板吊顶))安装双层纸面石膏板时,面层板与基层板的接缝应错开,不得在同根龙骨上接缝。7)纸面石膏板的接缝,应按要求进行板缝处理。8)纸面石膏板与龙骨固定,应从一块板的中间向板的四边固定,不得多点同时作业应密切配合。9)螺钉头宜埋入板面,但不使纸面破损。钉眼应作防锈处理并用石膏腻子抹平。调制石膏腻子,必须用清洁水和清洁容器。10)CS扩大开放不开裂接缝系统是目前较为先进的防开裂材料及接缝工艺,材料包括CSR底层腻子、CSR表层腻子和接缝纸带。与其进口护面纸石膏板(AA板)配合使用时,经实测其其接缝的抗拉强度不低于石膏板本身。11)形棱边板接缝,用CSR底层腻子在板缝内满刮平,用纸带封住接口并用底层腻子覆盖,用底层腻子盖住所有螺钉帽,在常温下1小时以上;抹第二道底层腻子宽度约为180mm并修边,再次覆盖螺钉部位,在常温下至少凝固1小时,抹第三道腻子采用其表层腻子,宽约270mm,用潮湿刷子湿润腻子边缘后用抹子修边,用底层涂抹螺钉头部位(覆盖直径约250mm),表层腻子干燥时间为24小时,最后用150号砂纸打磨嵌缝处表面(用力要轻,避免划伤接缝)。12)直角形棱边板接缝,处理步骤与上述板缝相同,但应在第一道底层接缝腻子的抹盖宽度要留出两缝边各约150mm二道底层腻子的宽度约400mm;第三道(表层腻子)腻子的宽度至少为440mm,完成后的接缝处微凸,向两边平滑修抹过渡。2、质量要求及通病防治(1)质量要求1)所用龙骨系列、品种、规格、产地等均应符合设计要求。轻钢龙骨的外观质量、形状、尺寸、表面孩儿及组件的力学性能等各项技术指标,尖符合GBI1981的规定。2)轻钢龙骨的安装应执行国家现行施工规范的有关规定,应符合要求。应检查和测量吊杆、吊挂件、承载龙骨与覆面龙骨的间距、排布方式、挂插及连接方法等,是否符合该产品系列的组装规定及设计图纸的要求。在吊顶龙骨安装的中间验收时,主要检测下列项目。①检验吊挂件的耐久性牢固程度,抽查射钉及膨胀螺栓的拉结力。②36
高层商住楼精装修施工方案(石材地面石膏板吊顶)龙骨骨架底面的平直度及较大面积吊顶的起拱情况。龙骨接长的配套连接件应与龙骨连接紧密,接缝不应2mm超过,不允许有过大缝隙和松动现象。③吊筋应平直,不得有弯曲现象、吊筋、扁钢、角钢及埋件等铁件以及吊杆接长的焊接部位,均应涂刷防锈漆两道,螺丝处应由润滑油。④上人吊面龙骨安装后,其刚度应符合设计要求。骨架内的灯具、有关设备及上人孔的留设位置、尺寸和相应的结构补强措施,均应符合要求并达到规定的强度。3)罩面板铺钉时的工序验收,重点检查下列事项:①应依设计规定正确采用纸面石膏板的铺设方向,纵向铺板或横肉向铺板应以设计图纸为准。②板材应与覆面龙骨框架紧贴,推压钉件周围时板材无松动。③螺钉周围的板面不应有开裂现象,钉孔不得过大,钉件须在其附近补钉。④螺钉应攻入板面(但不得损坏护面纸),如有钉件凸出要重新钉入。⑤对于有防火、吸声等技术要求的吊顶,其材料品牌及实际质量应与设计相符,顶棚上要求铺设的砇物纤维材料应固定正确,与发热电气设备之间要留有散热空间。⑥使用嵌缝石膏腻子时,粉料与水搅拌须保证水质及搅拌设备的洁净,要根据用量调制,在一定时间内用完,不得存放。在第二次嵌缝之前,必须进行中间检查,检查穿孔纸带的粘贴是否正确,应保证衩石膏子覆盖。各道嵌缝工作,均应待前一道嵌缝腻子干燥之后方可进行下一道嵌缝。在第二、第三道嵌缝处理时,要检查其嵌缝腻子表面是否均匀并向两边板面平滑过渡。最后要全面检查 顶面所有的钉孔,应保证钉 填抹不被遗漏并处理平滑、干燥,必要时需进行补嵌、再进行砂光。4)吊顶罩面板铺钉及嵌缝处理工序全部完成,在进行修饰(刷涂或裱糊等表面装饰)之前,必须对工程质量做全面检查验收。主要应检查下列各项。①罩面板不得有悬臂现象,必须有龙骨固定。②吊顶板面的平整度,用靠尺检查其水平念头应≤3mm。③保留明缝的板面采用明缝对直线,拉5m线(不足5m拉通线)检查,其直线度念头应≤5mm。接缝处平直度≤2mm;接缝高偏差≤1mm。④36
高层商住楼精装修施工方案(石材地面石膏板吊顶)检查吊顶面与各种明露设备的关系,从顶棚表面的完整性和美观效果要求及保证使用为基本两点,对于灯盘、灯槽、空调送风口等,均应符合设计要求,有关管线必须预留到位。3、质量通病及防治质量通病原因分析防治措施吊顶龙骨拱度不均匀1、龙骨材质不好,施工中难以调整2、施工中未按要求弹线起拱,形成拱度不均匀3、吊杆或吊筋间距过大,吊顶龙骨的拱度未调匀,受力后产生不规则挠度4、龙骨接头安装不平或硬弯,造成吊顶不平整5、受力节点结合不严,受力后产生位移1、选用优质龙骨2、按设计要求起拱,对于大面积平吊面,起拱度一般为房间短向跨度的1/2003、龙骨尺寸应符合要求并按设计要求设置吊杆或吊筋。龙骨弯曲时应调后安装。4、龙骨接点应固结牢固,受力均匀,保证吊顶龙骨整体刚度5、整个吊顶龙骨应固定在墙内,以保证其整体性6、拱度调整可利用吊杆或吊筋螺体。吊顶面层变形1、板块接头未留空隙,板材吸湿膨胀易产生凹凸变形2、龙骨分格过大板块产生桡度变形1、按设计要求预留伸缩缝,接缝应落在覆面龙骨,双层板的接缝应错开2、铺钉面板时应从中心向四周铺钉,钉距150-170mm3、控制覆面龙骨的中距,一般控制在500-600mm,对于潮湿地区的吊顶,其覆面龙骨的中距宜为300mm,或选用耐水纸面石膏板作罩面板或采取防潮措施吊顶面板裂缝1、吊顶板迅速干燥收缩2、施工不当3、被人为踩踏1、空气温度对板材的胀缩影响较大,环境湿度过大,石膏板吸水膨胀,湿度下降时又会释水收缩,因此应按规范要求的湿度下施工,一般湿度不宜70超过%236
高层商住楼精装修施工方案(石材地面石膏板吊顶)、施工时,必须根据施工组织设计按规范和程序文明施工,严格工序检查和中间验收3、对于非上人吊顶严格禁止施工人员踩踏4、吊顶裂缝修复办法是将裂缝处的饰面及嵌缝材料取下,调整和修理吊顶结构,重新铺钉饰面和嵌缝八、门套及木门安装1、作业条件(1)门框进入现场必须检查验收。门框和扇安装前应先检查型号、尺寸是否符合要求,有无窜角、翘扭、弯曲、劈裂,如有以上情况应先进行修理。(2)木门框靠墙、靠地的一面应刷防腐涂料,其它各面及扇活均应涂刷清油一道。刷油后应通风干燥。(3)刷好油的门应分类码放在存物架上,架子上面应垫平,如在露天堆放时,需用苫布盖好,不准日晒雨淋。(4)安装外前应从上往下吊好垂直,找出框位置,上下不对者应先进行处理,安装的高度,应根据地室内50cm的平线,返出安装的标高尺寸,弹好平线进行控制。(5)门框的安装应符合图纸要求的型号及尺寸,并注意门扇的开启方向,以确定门框安装的裁口方向,安装高度应按室内50cm的平线控制。(6)门框安装应在做墙、顶涂饰前进行,门扇和扇的安装宜在抹灰后进行。如必须先安装时,应注意对成品的保护,防止碰撞和污染。2、操作工艺(1)工艺流程弹线找规矩→决定门框安装位置→决定安装标高→掩扇、门框安装样板→框、扇、安装→门框安装→门扇安装(2)首先,应从顶层用大线坠吊垂直,检查位置的准确度,并在墙壁上弹出安装位置线,对不符线的边楞进行处理36
高层商住楼精装修施工方案(石材地面石膏板吊顶)(3)根据室内50cm的水平线检查门框安装的标高尺寸,对不符线的结构边楞进行处理。(4)室内外门框应根据图纸位置和标高安装,为保证安装的牢固,应提前检查预埋木砖数量是否满足,1.2m高的门口,每边预埋两块木砖,高1.2~2m的门口,每边预埋木砖3块,高2~3m的门口,每边预埋木砖4块,每块木砖上应钉2根长10cm的钉了将钉帽砸扁,顺木纹钉入木门框内。(5)木门框安装应在地面工程和墙面抹灰施工以前完成。(6)弹线安装门框扇:应考虑抹灰厚度,并根据门尺寸、标高、位置及开启方向,在墙上画出安装位置线。(7)门框图的安装标高,经墙上弹50cm平线为准,用木楔将框临时固定于门洞内,为保证相隔门框的平直,应在门框下边拉小线找直,并用铁水平将士产线引入洞内作为立框时的标准,再用坠校正吊直。(8)木门扇的安装:1)先确定门的开启方向及小五金型号、安装位置,对开门扇扇口的裁口位置及开启方向(一般右扇为盖口扇)。2)检查门口尺寸是否正确;边角是否方正,有无窜角,检查门口高度应量门的两个立边,检查门口宽度应量门口的上、中、下三点,并在扇的相应部位定点划线。3)将门扇靠在框上划出相应的尺寸线。3、质量标准(1)主控项目:1)木门的木材品种、材质等级、规格、尺寸、框扇的线型及人造木板的甲醛含量应符合设计要求。设计未规定材质等级时,所用木材的质量应符合有关规范的规定。2)木门应采用烘干的木材,含水率应符合《建筑木门、木窗》(JG/T122)的规定。3)木门的防火、防腐、防虫处理应符合设计要求。4)木门的结合处和安装配件处不得有木节或已填补的木节。5)门框和厚度大于50mm的门扇应用双榫连接。榫槽应采用胶料严密嵌合,并应用胶楔加紧。36
高层商住楼精装修施工方案(石材地面石膏板吊顶)6)木门的品种、类型、规格、开启方向、安装位置及连接方式应符合设计要求。7)木门框的安装必须牢固。预埋木砖的防腐处理、木门框固定点的数量、位置及固定方法应符合设计要求。8)木门扇必须安装牢固,并应开关灵活,关闭严密,无倒翘。9)木门配件的型号、规格、数量应符合设计要求,安装应牢固,位置应正确,功能应满足使用要求。(2)一般项目:1)木门表面应洁净,不得有痕印。2)木门与墙体间缝隙的填嵌材料应符合设计要求,填嵌应饱满。4、成品保护(1)一般木门安装后应用木板条保护,其高度以手推车车轴中心为准,防止砸碰,破坏裁口,影响安装。(2)门框进场后应妥善保管,入库存放,其门存放架下面应垫起离开地面20~40cm,并垫平,按其型号及使用的先后次序码放整齐,露天临时存放时上面应用苫布盖好,防止日晒、雨淋。(3)进场的木门框应将靠墙的一面刷木材防腐剂进行处理,其余各面应刷清油一道,防止受潮后变形。(4)安装门时应轻拿轻放,防止损坏成品;修整门时不能硬撬,以免损坏扇料和五金。(5)安装门扇时,注意防止碰撞其它装饰好的成品面层。(6)已安装好的门扇如不能及时安装五金时,应派专人负责管理。(7)小五金的安装型号及数量应符合图纸要求,安装后应注意成品保护。(8)门安装后不得在室内推车,防止破坏和砸碰门窗。九、石材湿贴施工1、石材湿贴的施工方法(1)石材湿贴的准备工作:1)结构经检查验收,水电、通风、设备安装等已施工完毕,并接好加工饰面板所需的电源和水源。36
高层商住楼精装修施工方案(石材地面石膏板吊顶)2)弹室内外墙面水平线,室外弹±0.000线,室内弹+500mm线。3)提前搭设操作架,横竖杆离窗口或墙壁面约200mm,架子高度应满足施工操作要求。4)有门窗的墙面必须把门窗框立好,位置准确,并应垂直和牢固,并考虑安装大理石时尺寸有足够的留量。同时用1:3水泥砂浆将缝隙塞严实。5)石材进场应堆放于室内,下垫好方木,核对数量、规格;铺贴前应预铺、配花、编号,以备正式铺贴时按号取用。6)大面积施工前应先放出施工大样,并做好样板,经质检和监理确认合格,报业主、设计认可后,方可按样板组织大面积施工。7)进场的石材应派专人进行验收,颜色不均匀时,应进行挑选,必须时试拼选用。(1)石材湿贴施工操作工艺:边长小于400mm,厚度在20mm以下的小规格石材,采用粘贴方法镶贴。1)基层处理:将混凝土墙面的污垢、灰尘清理干净,用10%碱水将墙面油污刷掉,随之用清水把碱液冲净;将凸出墙面的混凝土剔平,混凝土墙面应凿毛,并用钢丝刷满刷一遍,清理干净然后浇水冲洗;等混凝土墙面干燥,将掺加水重20%建筑胶的1:1水泥细砂砂浆用笤帚甩到墙上,终凝后洒水养护,使水泥砂浆有较高的强度,与混凝土墙面粘结牢固。2)吊垂直、规方、找规矩、贴灰饼、冲筋:用红外五线水平仪或大线吊垂直,根据石材规格分层设点,按间距1600mm做灰饼,横向水平线以楼层为水平基准线交圈进行控制,竖向垂直线以大角和柱、墙垛为基准线进行控制,注意同一墙面不得有一排以上的非整块,并将其排放在较隐蔽的部位。阳角处要双面排直。3)洒水湿润基层,然后涂掺水重10%建筑胶的素水泥浆一道,随刷随打底,底灰采用1:3水泥砂浆,厚度约12mm,分两遍操作,第一遍约5mm,第二遍约7mm,压实刮平,使表面平整,并将表面拉毛。4)待底灰凝固后进行分块弹线,随后将已湿润的石材涂上2∽3mm素水泥浆(内掺水重20%建筑胶)进行镶贴,用木锤轻轻敲击,用靠尺随时找平找直。边长大于400mm,厚度在20mm以上,镶贴高度超过1m时,采用安装方法镶贴:36
高层商住楼精装修施工方案(石材地面石膏板吊顶)1)钻孔、剔槽:安装前先将饰面板用台钻钻眼。钻眼前先将石材预先固定在木架上,使钻头直对板材上端面,在缍块板的上、下两个面打眼,孔的位置打在距板宽两端1/4处,每个面各打两个眼,孔径为5mm,深度为12mm,孔位(孔中心)距石板背面以8mm为宜。如板材宽度较大时,可增加孔数。钻孔后用金钢石錾子把石板背面的孔壁轻轻剔一道槽,深5mm左右,连同孔眼形成牛鼻眼,以备埋卧钢丝之用。板的固定采用防锈金属丝绑扎。大规格的板材,中间必须增设锚固点,如下端不好拴绑金属时,可在未镶贴饰面板的一侧,用手提轻便小薄砂轮(4∽5mm),按规定在板高的1/4处上、下各开一槽(槽长约30∽40mm,槽深12mm,与饰面板背面打通,竖槽一般在中,也可偏外,但以不损坏外饰面和不致反碱为宜),将绑扎丝卧入槽内,便可拴绑与钢筋网(φ6钢筋)固定。2)放绑扎丝:将绑扎丝(铜丝或镀锌铅丝)剪成长200mm左右,一端用木楔子粘环氧树脂将绑孔丝楔进孔内固定牢固,另一端顺槽弯曲并卧入槽内,使石材上下端面没有绑扎丝突出,以保证相邻石材接缝严密。3)绑扎钢筋网:具体作法为将墙体饰面部位清理干净,剔出预埋在墙内的钢筋头,焊接或绑扎φ6钢筋网片,先焊接竖向钢筋,并用预埋钢筋弯压于墙面,后焊横向钢筋,是为绑扎石材所用。如果板材高度为600mm时,第一道横筋在地面以上100mm处与竖筋绑扎牢固,用来绑扎第一层板材的下口固定绑扎丝,第二道绑扎在500mm水平线上70~80mm且比石板上口低20~30mm处,用来绑扎第一层石板上口固定绑扎丝,再往上每600mm一道横筋即可。4)试拼:饰面板材颜色一致,无明显色差,经精心预排试拼,并对进场石材颜色的深浅分别进行编号,使相邻板材颜色相近,无明显色差,纹路相对应形成图案,达到令人满意的效果。5)弹线:将墙面、柱面和门窗套用大线坠从上至下吊垂直。同时考虑石材的厚度、灌注砂浆的空隙和钢筋网所占的尺寸,一般石材板外皮距结构面的厚度以50~70mm为宜。找出垂直后,在地面上弹出石材的外廓尺寸线,此线即为第一层石材的安装基准线,编好号的石材在弹好的基准线上划出就位线,每块按设计规定留出缝隙。36
高层商住楼精装修施工方案(石材地面石膏板吊顶)6)安装固定:石材的安装固定是按部位取石材将其就位,石板上口外仰,右手伸入石板背面,把石板下口绑扎丝绑扎在横筋上,绑扎时不要太紧,只要把绑扎丝和横筋拴牢就可以;把石板竖起,便可绑石板上口绑扎丝,并用木楔垫稳,石板与基层间的间隙一般为30~50mm(灌浆厚度)。用靠尺检查调整木楔,达到质量要求后再拴紧绑扎丝,如此依次向下进行。柱面按顺时针方向安装,一般先从正面开始。第一层安装固定完毕,再用靠尺板找垂直,水平尺找平整,方尺找阴阳角方正。在安装石板时如发现石板规格不准确或石板之间缝隙不符,应用铅皮固定,使石板之间缝隙一致,并保持第一层石板的上口平直。找完垂直、平整、方正后,调制熟石膏,并调成粥状的石膏贴在石板上下之间,使这两层石板粘结成一整体,木楔处也可粘结石膏,再用靠尺检查有无变形,待石膏硬化后方可灌浆。7)灌浆:石材板墙面防空鼓是关健。施工时应充分湿润基层,砂浆按1:2.5配制,稠度控制在80~120mm,用铁簸箕舀浆徐徐倒入,注意不要碰撞石材板,边灌边用橡皮锤轻轻敲出石板面或用短钢筋轻捣,使浇入砂浆排气。灌浆应分层分批进行,第一层浇筑高度为150mm,不能超过石板高度1/3;第一层灌浆很重要,既要锚固石板的下口绑扎丝又要固定石板,所以必须轻轻地小心操作,防止碰撞和猛灌。如发现石板外移错位,应立即拆除重新安装。第一次灌浆后待1~2小时,等砂浆初凝后应检查一下是否有移动,确定无误后,进行第二层灌浆,第二层灌浆高度为200~300mm,待初凝后再灌第三层,第三层灌至低于板上口50~100mm处为止。但必须注意防止临时固定石板的石膏块掉入砂浆内,避免因石膏膨胀导致外墙面泛白、泛浆。8)擦缝:板材安装前宜在板材背面刮一道掺水泥重5%建筑胶的素水泥浆,这样在板材背面形成一道防水层,防止雨水渗入板内。石板安装完毕,缝隙必须在擦缝前清理干净,尤其注意固定石材的石膏渣不得留在缝隙内,然后用与板色相同的颜色调制纯水泥浆擦缝,使缝隙密实、干净、颜色一致。也可在缝隙两边的板面上先粘贴一层胶带纸,用密封胶嵌板缝隙,扯掉胶带纸后形成一道凸出板面1mm的密封胶线缝,使缝隙既美观又防水。9)柱子贴面:安装柱面石材板,其基层处理、弹线、钻眼、绑扎钢筋和安装等施工工序流程与镶贴墙面方法相同。但应注意灌浆前用木方钉成槽形木卡子,双面卡住石板,以防灌浆时石板外胀。10)清理墙面:石材板安装完要及时进行清理,由于板面有许多肉眼看平见的小孔,如果水泥砂浆污染表面,时间一长就不易清理掉,会形成色斑,应用酸液洗去后用清水充分冲洗干净,以达到美观的效果。2、质量标准(1)保证项目36
高层商住楼精装修施工方案(石材地面石膏板吊顶)1)材料的品种、规格、颜色、图案必须符合设计要求和满足现行的质量标准。2)饰面板镶贴或安装必须牢固、方正、楞角整齐,不得有空鼓、裂缝等缺陷。(2)基本项目1)表面平整、洁净、颜色一致,图案清晰、协调。2)接缝嵌填密实、平直、宽窄一致,颜色一致,阴阳角处板的压向正确,非整板的使用部位适宜。3)整板套割吻合,边缘整齐;贴面、墙裙等处上口平顺、凸出墙面厚薄一致。(3)允许偏差项目项次项目允许偏差(mm)检验方法1立面垂直室内2用2m托线板和尺量检查室外3用2m托线板和尺量检查2表面平整1用2m托线板和楔形塞尺检查3阴阳角方正2用20cm方尺和楔形塞尺检查4接缝平直2拉5m线(不足拉通线)和尺量检查5墙裙上口平直2拉5m线(不足拉通线)和尺量检查6接缝高低0.3用1m钢板尺和楔形塞尺检查7接缝宽度偏差0.5用尺检查3、成品保护(1)石材安装完毕,应对所有面层的阳角及时用木板保护,并要及时擦干净残留在门窗框、扇上的水泥砂浆,对铝合金门窗框、扇,应事先粘贴好保护膜,预防污染。(2)石板安装完毕,在有污染或易被污染的地方,应及时贴纸或塑料薄膜保护,以保证墙面不被污染。(3)饰面结合层在凝固前,应作好防止风干、暴晒、水冲、撞击和振动等保护措施。(4)拆架子时,应轻拿轻放,前后照看,注意不要碰撞饰面。5、施工注意事项36
高层商住楼精装修施工方案(石材地面石膏板吊顶)(1)灌浆要饱满、密实,以防空鼓,灌浆时如砂浆稠度过大,砂浆不易流动或因钢筋网阻挡,造成该处不实而空鼓;如砂浆过稀,易漏浆或因水分蒸发而形成空隙空鼓;另外在清理石膏时,剔凿用力过大,使板材振动而空鼓;或养护不够,脱水过早,也会产生空鼓。(2)接缝不平,高低差过大:主要是没有处理好基层,没有严格挑选板材,没有认真试拼,施工操作者不精心细致或分层次灌浆过高等,易造成板块外移或板面错动,致使接缝不平,高低差过大。因此操作过程中,必须严格把握各道程序质量,使接缝平直。(3)裂缝:质量较差的石材,色纹多,当镶贴部位不当,墙面上下空隙预留较少,常受各种外力影响,在色纹暗缝或其它隐伤部位,产生不规则开裂裂缝。在镶贴墙面、柱面时,上下空隙较小,结构受压变形,使饰面的石材受到垂直方向的压力而开裂,施工时应待墙、柱等结构变形稳定后进行。尤其在顶部和底部安装板时,应留有一定缝隙,以防石板因直接承受压力而开裂。(4)防止墙面碰坏、污染:石板材在搬运和安装过程中,严防被砂浆污染。并对安装完后的饰面应加强保护,对有污染的饰面及时擦洗。此外还应防止酸、碱类化学物品、有色液体等接触石板面而造成污染。(5)湿作业大面积镶贴墙面时,应建议设计考虑设置变形缝,严防由于热胀冷缩产生裂缝和块材脱落。并作好防止反碱措施,以保证饰面效果。十、石材干挂施工1、工艺流程:清理结构表面→结构上弹出垂直线→大角挂两竖直钢丝→石料打孔——→背面刷胶→挂水平位置线→支底层板托架→放置底层板定位→调节与临时固定→灌M20水泥→设排水管→结构钻孔并插固定螺栓→镶不锈钢固定件→用胶粘剂灌下层墙板上孔→插入连接钢→将胶粘剂灌入上层墙板的下孔内临时固定上层墙板→钻孔插入膨胀螺栓→镶不锈钢固定件→镶顶层墙板施工操作中以下几个施工步骤要保质保量完成:(1)墙面休整如果墙面有局部凸出会影响扣件安装时,须进行凿平修整。(2)打孔根据设计尺寸和图纸要求,将专用模具固定在台钻上,进行石材打孔。为保证位置准确垂直,要钉一个型石板托架,使石板放在托架上,要打孔的小面与钻头垂直,使孔成型后准确无误,孔深为20mm,孔径为5mm,钻头为4.536
高层商住楼精装修施工方案(石材地面石膏板吊顶)mm。由于它关系到板材的安装精度,因而要求钻孔位置正确。(3)固定连接件①在结构上打孔、下膨胀螺栓:在结构表面弹好水平线,按设计图纸及石料钻孔位置,准确地在墙上作好标记,然后按点打孔。②打孔可使用冲击钻,上φ12.5的冲击钻头,打孔时,先用尖凿在预先弹好的点上凿一个点,然后用钻打孔,孔深为60~80mm,若遇结构中钢筋时,可以将孔位在水平方向移动或往上抬高,在连接铁件时利用可调余量再调回。③成孔后,安放膨胀螺栓,宜将所需的膨胀螺栓全部安装就位。④将扣件固定,用扳手扳紧,连接板上的孔洞均成椭圆形,以便与安装时调节位置。(4)隐蔽工程验收①隐蔽工程验收指在罩面板施工前,水、电、气管及钢骨架等按规范要求施工完毕,且得到业主(项目监理)及质监单位的认可。②基层与面层的连接件必须符合设计要求,安装位置准确、牢固,碳钢配件需做防锈处理。(5)固定板块及调整①底层石板安装:把侧面的连接铁件安好,便可把底层面板靠角上的一块就位,方法是用夹具暂时固定,先将石板侧孔抹胶,调整铁件,插固定钢针,调整面板固定。②依次按顺序安装底层面板,待底层面板全部就位后,检查一下各板水平是否在一条线上直到调整好,然后调整好面板的水平与垂直度,再调整好板缝直到符合设计要求。③石板上孔抹胶及插连接钢针:把配好的胶抹入孔中,再把40mm的4连接钢针通过平板上的小孔插入,直至面板孔,钢针安装要保证垂直。(6)顶部板安装①顶部最后一层面板除了按一般石板安装要求外,安装调整后,在结构与石板的缝隙里吊一通长的20mm厚木条,木条上平位置为石板上口下去250mm,木条可用铅丝吊在连接铁件上。②36
高层商住楼精装修施工方案(石材地面石膏板吊顶)木条吊好后,在墙面和石板之间的空隙里塞放聚苯板,聚苯板条要略宽于空隙,以便填塞严实,防止灌浆时漏浆,造成蜂窝、空洞等灌浆至石板口下20mm作为压顶盖板之用。(7)嵌缝每一施工段安装后经检查无误,可清扫拼接缝,填入橡胶条,然后用硅胶涂封,硅胶只封平接缝表面或比板面稍凹少许即可。2、成品保护:(1)要及时清擦,净残留在门窗框、玻璃和金属、饰面板上污物。(2)认真贯彻合理施工顺序,少数工种的活应做在前面、防止损坏、污染外挂石材饰面板。(3)拆改脚手架和上料时,严禁碰撞干挂石材饰面板。(4)外饰面完活后,易破损部分的棱角处要钉护角保护,其他工种操作时不得划伤面漆和碰坏石材。(5)完工的外挂石材应设专人看管,遇有危害成品的行为,应立即制止,并严肃处理。3、应注意的质量问题(1)外饰石板面层颜色不一,主要是石材质量较差,施工时没有进行试拼和认真的挑选。(2)线条不直,缝格不匀,不直,主要是施工前没有认真按图纸尺寸,核对结构施工的实际尺寸,以及分段分块,不弹线不细,拉线不直和吊线校正不勤等原因造成。(3)打胶嵌缝不细,操作人员应认真施工,检查人员应细致验收。(4)墙面脏、斜视有胶痕,一是操作工艺造成,二是操作人员造成,要加强成品保护,在竣工前进行认真清理。十一、墙面装饰工程乳胶漆墙面装饰1、施工程序:墙面除尘→墙面抹灰→灰粘贴专用布带→刷第一遍腻子→打磨→刮第二遍腻子→打磨→刮第三遍腻子→打磨→刷乳胶漆一遍→刷乳胶漆二遍→刷第三遍乳胶漆→刷第四遍乳胶漆2、技术措施:36
高层商住楼精装修施工方案(石材地面石膏板吊顶)1)基层处理,清理墙面,将墙面上的浮灰杂质等清理干净,并用聚合物水泥砂浆找平凹凸处。2)批腻子底灰,腻子按基层材料配制,墙柱面采用双飞粉,熟胶粉及白乳胶均匀调制,在面层上用腻子往返多次刮涂,使之平整光滑,待干燥后用砂纸磨光扫净。3)油刷面层,顺序自上至下,由顶棚到墙身用排笔、聚刷或滚筒涂刷二次,每一次干燥都要进行磨砂,最后一次用喷枪喷在面层上,施工过程中要注意镜面清洁,窗边、地脚线、玻璃等都要粘纸保护防止污染。3、质量要求:1)严禁出现混凝土或抹灰基层表面污物未清除干净、凸起部分未处理平整等现象发生,用砂纸进行打磨。2)使用工具应清理干净,表面平整、光滑、无印痕。4、安全文明施工:1)使用的材料需要过筛,保持材料清洁,所有工具和操作现场也应洁净,防止污物品混入涂料或现场。2)基层表面的灰尘应清理干净,腻子灰等凸起部分要用细砂纸打磨平整。5、成品保护:1)施工现场应进行覆盖保护,保持施工现场洁净。2)防止水点溅落在上面,保持温度的恒定。十二、其它施工方案(一)玻璃隔断安装工程1、施工工艺放样弹线→钢骨架制安→玻璃安装→打胶2、施工方法及技术措施(1)按照图纸设计要求,在柜台所在位置放样弹线,位置要准确,考虑要周到。(2)根据放样位置和尺寸,憨直柜台钢骨架,钢骨架与顶、地面连接牢固,固定玻璃的框要垂直、方正,玻璃槽内不得出现焊瘤或坑凹不平的现象。(二)五金安装工程1、门锁、铰链36
高层商住楼精装修施工方案(石材地面石膏板吊顶)(1)门铰链:铰链上面一片的顶缘应距门樘槽口的边缘15cm,下面一片的底缘应距完成地面25cm;如有三片铰链时,中间一片应装配于上下两片间距的中央。(2)橱柜门铰链、门止、拉手:装配位置由设计人员指定。(3)门锁:除另有规定外,锁把手的中心应距完成地面1m。2、装配五金:(1)所有五金的装配应严格遵守出品厂商说明书的规定施工,装置五金时,如用木螺丝紧固者,应先用木钻将各种螺丝递进长度的一半,然后再将螺丝旋入,无论如何不得用钉锤将螺丝直接钉入。(2)凡装配五金,有需要使用样板,以便装置准备时,施工人员应随时提供该样板可用金属或木制,使用应经业主认可。(三)木线安装工程1、木线固定(1)木装饰线在条件允许时,应尽量采取胶粘固定。(2)如果需用钉固定,最好采用气枪枪顶。(3)如用圆钉,应将钉头打扁再钉。钉的位置应在木装饰线的凹槽部位或背离视线的一侧。(4)半圆木装饰线,其位置高度小于1.5m时,钉在木线中点偏下的部位;高度大于1.7m时,钉在木线中点偏上部,以避开人的视线。(5)采用气钉抢钉固时,因钉眼小,远视并不明显,对钉固位置的要求并不严格。2、木装饰阴角线的固定(1)在墙面上加木楔或用钢钉直接钉入混凝土中固定。阴角线条以450夹角拼接,阴阳夹角拼接和顺。(2)线脚条安装牢固,线脚拼接严密,与墙面、平顶无间隙,各种线脚细木尺寸误差不得大于2mm。3、木线拼接(1)直拼。木装饰线在对口出应开成300或450角。截面加胶后拼口,拼口处要求光滑顺直,不得有错位现象。(2)角拼。对角拼接时,应把木线放在450定角器上,用细锯割断,接口处不得有毛边。两条角拼的木线截好后,在截面上涂胶后进行对拼,对拼口处不得有错位和离缝现象。36
高层商住楼精装修施工方案(石材地面石膏板吊顶)(3)圆弧收回的做法1)截面为半圆的木线条用牙槽法使直木线弯曲成圆弧木线,即在线条背面用细锯间隔一定距离开除一条条细槽口。开槽的间距和槽深度视圆弧的弧度大小来定。2)圆弧半径大的,开槽间距可大一些,槽口深度可浅一些。反之则开槽间距短一些,槽口可开深一些。深度最大为木线的2/5,间距最小为5mm。3)收回线交圈:所谓交圈是指装饰线条的连贯性、规整性、协调性。连贯:要求收回线在转角、砖位处能连接贯通,圆顺自然。不能断头、错位,或线条宽窄不等,线型不一。要求一种线型从头至尾封闭交圈。规整:装饰线应线型分明,平整顺直,表面光滑、流畅,色调一致。协调:收口装饰线协调一致。间隔宽度、位置、粗细比例适度有韵律,互相平行或垂直的平行、垂直,色彩应搭配适当。(四)木饰面工程1、施工流程:弹线→防潮层安装→木龙骨安装→基层板安装→饰面板安装2、施工工艺及要求(1)弹线:根据设计图纸上的尺寸要求,现在墙上画出水平标高,弹出分格线。根据分格线在墙上加木橛或在砌墙时预埋木砖。木砖、木橛的位置应符合龙骨分档的尺寸,横竖间距一般为300mm,不大于400mm。(2)防潮层安装:木质墙面必须在施工前进行防潮处理。防潮层的做法一般是在基层板及龙骨刷二道防腐涂料。(3)木龙骨安装:本工程所有木龙骨的含水率均控制在12%之内,木龙骨应进行防火处理,可用防火涂料将木楞内外和两侧涂刷三遍,晾干后在拼装。根据设计要求,至木龙骨架,整片或分片拼装,全墙面饰面的应根据房间四角和上下龙骨先找平,、找直,按面板分块大小由上到下做好木标筋,然后在空挡内根据设计要求钉横竖龙骨。基层龙骨固定:安装木龙骨前应先检查基层墙面的平整度,垂直度是否符合质量要求,如有误差,可在实体墙与木龙骨架间垫衬木块垫实。没有木砖的墙面可用电钻打孔钉木砖钉牢,在每块木砖上用两枚钉子上下斜角错开与龙骨固定。龙骨固定后进行基层板安装(须涂刷防火涂料三遍)。36
高层商住楼精装修施工方案(石材地面石膏板吊顶)(4)饰面板安装:用于木质墙面的饰面板,是用前应进行挑选将色泽相同或相近,木纹一致的饰面板拼装在一起,木纹对接要自然、协调,毛边不整齐的板材应将四边修正刨平微薄板应现做基层板,然后在黏贴,清水油漆饰面板应避免顶头密拼连接。饰面板应在背面涂刷三遍防火漆。封钉胶合板,可用气泵枪将15mm枪钉,把木夹板固定在木龙骨上。封钉前,就调整好快板的拼缝,要求布钉均匀,钉距100~150mm左右。逐步淘汰铁钉固定方法。固定木夹板,入仍用铁钉钉入,则必须对钉头进行处理,处理方法有两种:一种是现将钉头用锤敲扁,在将钉头钉入木夹板内;另一种是先将钉头钉入木夹板,在用尖头冲将钉头冲入木夹板内1mm。3、质量要求(1)拼板的木纹必须同样采用同一纹形的木板。拼接位置正确,接缝平整、光滑、顺直、嵌合严密、割向整齐、拐角方正;木纹拼花正确、纹理通顺、花纹吻合。(2)贴板边缘应无损角,缺角和破边等现象,贴板整体应平滑,中间应无气泡凸起为合格。(3)铁板边缘要平滑无粗糙现象,用2M靠尺检验,应无间隙出现。(4)木饰面自作尺寸正确,安装必须牢固。(5)木饰面表面平整、光滑、饰面装饰板的花纹、颜色均匀、无开裂、无污斑、不露钉帽,无锤印。(6)木饰面与贴脸、踢脚板,电气盒盖等交接处应交接紧密,电气盒盖开洞位置正确、套割边缘整齐。(五)镜面玻璃施工1、玻璃固定的方法:(1)在玻璃上钻孔,用镀铬螺钉、铜螺钉把玻璃固定在木骨架和衬板上。(2)用硬木、塑料、金属等材料的压条压住玻璃。(3)用环氧树脂把玻璃粘在衬板上。2、镜面玻璃安装工艺:清理基层→钉木龙骨架→钉衬板→固定玻璃。3、注意事项:(1)匀面玻璃厚度应为5~8毫米。(2)安装时严禁锤击和撬动,不合适时取下重安。36
高层商住楼精装修施工方案(石材地面石膏板吊顶)十三、成品保护1、成立成品保护小组:组长:项目经理副组长:生产主管组员:技术质量部组员:工程安全部2、各施工队伍负责所施工范围内的作业面上的成品保护,成立责任区,落实到岗,落实到人。3、本工程的成品保护的特点在于它是由保护性拆除的成品保护和施工完成后的成品保护两方面所组成。装修施工阶段,工种交叉繁多,对成品和半成品易出现二次污染、损坏和丢失,因此必须加强对成品和半成品的保护,加强交叉施工的成品保护制度。在各种交接时,对上道工序的成品需要进行检查并办理书面移交手续。3、根据施工程序绘制施工流程表,明确工作内容及完成时间,非该工程人员一律不准进入施工区。1)分层设专人负责成品保护。成品保护员要佩带醒目的袖标,巡查检查。2)派专人负责保管钥匙和开门工作,未经许可不得进已完工的房间。36
高层商住楼精装修施工方案(石材地面石膏板吊顶)3)预验后要修整的项目发“许可证”方可进入。4)作好施工工序的安排,对浇水、清洗、搬运等易破坏成品的工序尽量放在其它工序之前,对交通信道如楼梯口、电梯口、首层等装修尽量放在其它部位之后。5)对每一块施工区域,在施工前要作好交通路线、材料存放场地、操作场地的划分,用编制布或标志绳作好围挡,禁止非专业施工人员或材料进入。同时现场作好总体交通引导,封闭不必要的通行线路,减少管理难度。具体做法届时根据现场情况另行制订。6)作好现场总体物资存放工作的安排,精装修完成之后,相应房间或部位不得存放物资。易燃、易爆、易污染材料要随用随进,不得大量存放在现场,防止出现意外,造成成品损坏。7)严格控制施工用水,管道试压必须在吊顶饰面板安装之前完成,防止由于管道漏水等原因造成对吊顶成品的污染,进而导致吊顶等返工浪费。8)要认真贯彻岗位责任制,严格执行工序交接制度。凡每道工序施工完毕,都要做道活完场清,同时要保护好上一道工序的成品,交接时做好记录,谁损坏的谁赔偿,并视情节处以罚款。9)工序交接全部采用书面形式由双方签字认可,由成品保护人员同时签字确认并保存工序交接书面材料,成品保护人员对防止成品的污染、损坏或丢失负全面责任。10)操作现场禁止吸烟,吸烟要到吸烟室。违者罚款。11)进入施工现场施工人员必须佩带胸卡,严格控制非工作人员进入。12)各项材料、成品在运输及搬运过程中,要注意包装保护,石材、玻璃等易碎材料尤其要注意边角,防止磕碰及表面划痕。同时要避免淋雨,防止材料污染受潮变形。易燃材料运输中要注意防火。13)各项材料、成品进场时须经专职人员严格检查,不合格及损坏的材料成品坚决不准进场使用。14)经材料部门检验无误后,将各种材料按要求分类存放于库房,同时做好名称日期标识及进场记录。15)材料库房必须干燥,通风良好,配备消防器材,严禁烟火,并派专人24小时看管。易燃有毒等材料单独存放,并设明显标志。36
高层商住楼精装修施工方案(石材地面石膏板吊顶)(3)楼地面铺贴石材工程铺设地面石材时,不得把砂浆溅到已成活的墙上,谁溅上由谁负责洗刷干净。地面石材铺设完后,应及时认真养护,要设醒目标志,严禁踩坏,养护期设专人看管,不准进行下道工序施工。下道工序进入施工时,对容易沾污、破坏地面的料具要有保护措施,不准在已成活的地面上拌砂浆、和腻子、拖管子、铁锹、镐或其它铁器,更不准在地面上进行容易破坏地面的操作,如锤击或直管子。搬运料具时不得把地面破坏,要小心谨慎,不得乱扔、乱碰,小车支腿要包胶皮,油、木、电、水暖等工种施工用的高凳、铁梯、铁案子等,均要包好腿脚。墙面涂料工程施工前,应将易弄脏部位用美纹纸、塑料布遮挡好,不得把乳胶漆、腻子洒到地上,沾到门窗、玻璃和墙上。石材地面:1)用草绳等易褪色材料包装石材时,拆包前应注意防止受潮和污染。搬运石材和水泥砂浆时,注意防止碰撞已做完的墙面、门口等。2)在铺完的石材地面上行走、施工时,找平层水泥砂浆的抗压强度不得低于1.2Mpa。3)石材地面铺设完毕后房间应封闭或在其表面加以覆盖保护。(4)玻璃工程玻璃表面清洁时应先用毛刷将玻璃上附着的沙粒清理干净,然后用橡胶刮板或软布蘸清水(有油污或污染较重时使用玻璃水)进行擦拭,不得使用碧丽珠等油性清洁剂。玻璃表面污染较重时,应用单面刀片刮除,刮除时刀锋边要保持紧贴玻璃的状态,且以垂直刀锋的方向压紧刮除,不得部分离开玻璃。不得用任何尖锐物品触及到玻璃表面。钢化玻璃的尖角处禁止任何形式的磕碰。玻璃存放时,必须竖向靠墙紧贴码放,玻璃之间不得留有空隙,不同规格的玻璃码放时尽量分开,否则应按照由内而外从大到小的原则码放。(5)门及门套的保护门禁玻璃门扇施工完成后必须做明显标示,以防磕碰。36
高层商住楼精装修施工方案(石材地面石膏板吊顶)玻璃标示严禁使用透明或黄色胶带进行粘贴,只能使用美纹纸,以免造成胶带污染填缝剂做法安装门套时,填充填缝剂后24小时内严禁移动支撑物。用木撑支撑成品门套时,木撑两端应垫好胶皮垫,以免木撑划伤成品门套漆膜。所有门锁等五金在安装之前,必须模拟门板的实际尺寸进行试安装,避免因考虑不周造成成品门板的损坏。不允许从已安装好的窗口往里运料,如不可避免时,事先须有覆盖、保护措施,门框要钉防护条或防护板。门窗进场后要分规格堆放整齐,垫平、垫稳,并有防雨防晒措施。不准用门窗当跳板、搭床、做平台、当凳子、不允许碰坏、扔坏、压坏、砸坏。门窗搬运和安装过程中,不得碰坏墙面、墙角,碰弯碰坏管线设备,不准踩在暖气片或管线设备上操作。(6)木饰面清洁饰面时,用软布顺着木的纹理为饰面去尘,去尘之前,应在软布上沾点喷洁剂(碧丽珠),不要用干布揩抹,以免擦花。避免让饰面接触到腐蚀性液体、酒精、指甲油、亮漆去除剂等物品。切忌用硷水和开水洗刷,以防损坏涂层面。室内湿度应控制在40%-85%之间。切勿在阳光下曝晒,以防变形。(7)卫生洁具安装管线穿墙,打洞不准用大锤,位置、尺寸、大小严格按施工图要求,不准乱打,乱凿。电焊,气焊时,应对附近成品采取隔离措施,不得烧坏、烤糊或烤变色。合理安排工序,电气明线在喷白以后进行施工。电气管线的固定、堵洞由管线安装者负责,以便保证安装质量和责任划分。其堵洞、固定用的砂浆、混凝土,不得高出(允许低于)墙面、楼板面。卫生浩具安装时注意保护好上道工序成品,不得碰坏、沾污。十四、质量保证措施1、建立完善的项目质量管理体系我们的质量目标是:确保海南省“绿岛杯”36
高层商住楼精装修施工方案(石材地面石膏板吊顶),争创鲁班奖。针对上述质量目标,我方将委派高素质的项目管理和质量管理人员组成工程项目管理班子,充分发挥企业的整体优势和专业化施工保障,按照企业成熟的项目管理模式,严格按照我单位按照ISO9001国际标准质量管理体系模式标准建立的质量保证体系来运作,以专业管理和计算机管理相结合的科学化管理体制,全面推行了科学化、标准化、程序化、制度化管理,以一流的管理、一流的技术、一流的施工和一流的服务以及严谨的工作作风,精心组织、精心施工,履行对业主的承诺,实现上述质量目标。质量管理程序过程质量执行程序2、加强质量意识的教育36
高层商住楼精装修施工方案(石材地面石膏板吊顶)增强全体员工的质量意识是创精品工程的首要措施。工程开工前将针对工程特点,由项目技术负责人负责组织施工人员进行质量培训,内容包括公司质量方针、项目质量目标、项目质量计划、技术法规、规程、工艺、工法和质量验评标准等。通过教育提高各类管理人员与施工人员的质量意识,并贯穿到实际工作中去,以确保项目计划的顺利实现。3、对材料供应商的选择和物资的进场管理原材料供应商的确定及加工成品采用,装修安装材料和供应商等均要采用全方位、多角度的选择方式,以产品质量优良、材料价格合理、施工成品质量优良为材料选型、定位的标准。同时要建立合格材料分供方的档案库,并对其进行考核评价,从中定出信誉最好的材料分供方。材料、半成品及成品进场要按规范、图纸和施工要求严格检验,不合格的立即退货。材料进场后,对材料的堆放要按照材料性能、厂家要求进行,对于易燃、易爆材料要按现场要求单独存放。4、实行样板先行制度分项工程开工前,由项目经理部的责任工程师,根据专项施工方案、技术交底及现行的国家规范、标准,组织劳务队伍单位进行样板分项施工,确认符合设计与规范要求后方可进行施工。5、执行检查验收制度(1)自检:在每一项分项工程施工完后均需由施工班组对所施工产品进行自检,如符合质量验收标准要求,由班组长填写自检记录表。(2)互检:经自检合格的分项工程,在项目经理部专业监理工程师的组织下,由劳务队伍方工长及质量员组织上下工序的施工班组进行互检,对互检中发现的问题上下工序班组应认真及时地予以解决。(3)交接检:上下工序班组通过互检认为符合分项工程质量验收标准要求,在双方填写交接检记录,经劳务队伍方工长签字认可后,方可进行下道工序施工,项目专业监理工程师要亲自参与监督。6、质量分析例会制度36
高层商住楼精装修施工方案(石材地面石膏板吊顶)施工过程中,每周组织召开施工技术研讨会和工程分析会,施工员、质量检查员针对现场中遇到的重点、难点进行汇报,会议对工程质量进行分析、控制,并对工程存在的质量隐患进行排查分析,加强质量管理的基础性工作,大力加强图纸会审、图纸深化设计、详图设计和综合配套图的设计和审核工作,通过确保设计图纸的质量来保证工程施工质量,通过以上管理措施实现了工程一次性验收合格率100%。7、分项工程质量保证措施(1)吊顶工程1)纸面石膏板吊顶,龙骨架和罩面板的材质、品种、式样、规格等要预先选样,作好对生产厂家的考察,并经过业主和监理等认可。2)骨架的主、次龙骨的安装必须位置正确,连接牢固,无松动。对每一个区域的龙骨位置安排要预先作好排版设计。罩面板要选择无脱层、翘曲、折裂缺棱掉角等缺陷。在安装之前要注意保护顶棚内的各种管线、吊杆等,面板安装要待顶棚内保温、试压等工作完成之后进行。3)材料的存放要作好防水、防撞击等措施。运至作业层后要分类码放整齐,多余材料及时运出作业面。(2)地面工程1)地面材料的品种、颜色、图案等要经过业主和监理的认可。在施工之前作好排版。在正式大面积铺贴之前要作出样板,验收合格方可正式施工。施工之后要将施工部位作好封闭,进行保护。2)要注意地漏、坡度、转角及踢脚等处的处理应符合设计要求,接缝严整密实。(3)墙面工程1)要合理安排好施工流水顺序。2)饰面材料品种、规格、颜色、图案要经监理、业主等确定之后定货施工,保证符合设计要求。3)饰面石材、面砖等要镶贴牢固,克服空鼓、脱落、开裂等质量缺陷。为此,要控制水泥砂浆的配合比,优选粘结剂,同时要注意基层清理和养护。36
高层商住楼精装修施工方案(石材地面石膏板吊顶)劳动力计划安排(附表)工种/级别按工程施工阶段投入劳动力情况11.01~11.1511.16~11.3012.01~12.1512.16~12.301.1~1.202.20~2.303.01~3.153.16~3.304.01~4.154.16~4.305.01~5.155.16~5.306.01~6.156.16~6.30测量员44444444000000瓦工226104102030508080803020木工410202020205050707050505030油工22444103050608080805030水电工22466106060605050505050辅助工24444102020202020202020合计16244248426418421426030028028020015036'
