浅谈桃源水电站施工环境问题分析及对策

  • 3页
  • 关注公众号即可免费下载文档
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档由网友投稿或网络整理,如有侵权请及时联系我们处理。

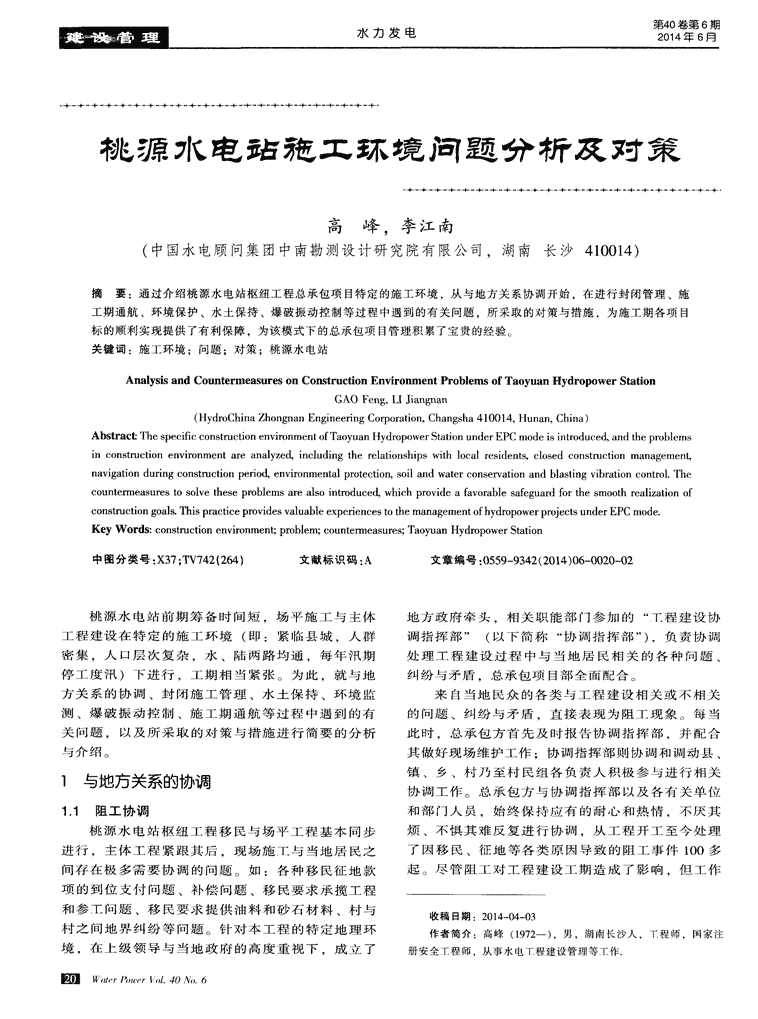

'水力发电第4O卷第6期2014年6月一—卜一—卜”—卜一—卜一—卜一—卜一—+-一—卜一+“+·桃水电玷狍工环境问题分析及对策高峰.李江南(中国水电顾问集团中南勘测设计研究院有限公司,湖南长沙410014)摘要:通过介绍桃源水电站枢纽工程总承包项目特定的施工环境,从与地方关系协调开始,在进行封闭管理、施工期通航、环境保护、水土保持、爆破振动控制等过程中遇到的有关问题,所采取的对策与措施,为施工期各项目标的顺利实现提供了有利保障,为该模式下的总承包项目管理积累了宝贵的经验。关键词:施工环境;问题;对策;桃源水电站AnalysisandCountermeasuresonConstructionEnvironmentProblemsofTaoyuanHydropowerStationGAOFeng,LIJiangnan(HydroChinaZhongnanEngineeringCorporation,Changsha410014,Hunan,China)AbstractThespecificconstructionenvironmentofTaoyuanHydropowerStationunderEPCmodeisintroduced,andtheproblemsinconstructionenvironmentareanalyzed,includingtherelationshipswithlocalresidents,closedconstructionmanagement,navigationduringconstructionperiod,environmentalprotection,soilandwaterconservationandblastingvibrationcontro1.Thecountermeasurestosolvetheseproblemsarealsointroduced,whichprovideafavorablesafeguardforthesmoothrealizationofconstructiongoals.ThispracticeprovidesvaluableexperiencestothemanagementofhydropowerprojeetsunderEPCmode.KeyWords:constructionenvironment;problem;countermeasures;TaoyuanHydropowerStation中图分类号:X37;TV742(2641文献标识码:A文章编号:0559~9342(2014)06—0020—02桃源水电站前期筹备时间短,场平施工与主体地方政府牵头,相关职能部门参加的“T:程建设协工程建设在特定的施工环境(即:紧临县城,人群调指挥部”(以下简称“协调指挥部”),负责协调密集,人口层次复杂,水、陆两路均通,每年汛期处理_丁程建设过程中与当地居民相关的各种问题、停工度汛)下进行,工期相当紧张。为此,就与地纠纷与矛盾,总承包项目部全面配合。方关系的协调、封闭施工管理、水土保持、环境监来自当地民众的各类与工程建设相关或不相关测、爆破振动控制、施工期通航等过程中遇到的有的问题、纠纷与矛盾,直接表现为阻工现象。每当关问题,以及所采取的对策与措施进行简要的分析此时,总承包方首先及时报告协调指挥部,并配合与介绍。其做好现场维护工作:协调指挥部则协调和调动县、镇、乡、村乃至村民组各负责人积极参与进行相关1与地方关系的协调协调工作。总承包方与协调指挥部以及各有关单位1.1阻工协调和部门人员,始终保持应有的耐心和热情.不厌其桃源水电站枢纽工程移民与场平工程基本同步烦、不惧其难反复进行协调,从工程开工至今处理进行,主体工程紧跟其后.现场施T与当地居民之了因移民、征地等各类原因导致的阻工事件1O0多间存在极多需要协调的问题。如:各种移民征地款起。尽管阻工对工程建设工期造成了影响,但工作项的到位支付问题、补偿问题、移民要求承揽工程和参工问题、移民要求提供油料和砂石材料、村与收稿日期:2014—04—03村之间地界纠纷等问题。针对本工程的特定地理环作者简介:高峰(1972一),男,湖南长沙人,_r程师,国家注境,在上级领导与当地政府的高度重视下.成立了册安全工程师,从事水电T程建设管理等工作. 身与4U卺身弓0剐向Ⅲ丰,守:bIJ\如小H.LJ,I、IUJ疋坚:,J’1=IlⅨ宋人员的不懈努力推动了工程建设。并取得了成效。3水土保持与环境保护1.2施工现场周边关系协调工程建设至今,协调工作量大而繁琐,总承包桃源水电站建设期分别与湖南省水土保持监测方存充分理解和支持协调指挥部工作的基础上也采总站、桃源县环保局签订了水土保持和环境监测协取了一系列积极主动的措施.如:根据协调指挥部议,全面监测工程建设期的水土保持与环境保护工的建议与要求,总承包方存施工区入口地带为地方作。总承包项目部成立了以项目经理为第一责任人修建了混凝土路面、为老百姓汛期易积涝的耕作区的环境保护与水土保持领导小组,由项目副经理、进行排水渠改造、每年汛后为施工区域周边民居洼各部门负责人及环保与水保专职监督员组成专门管地进行人T排水、解决居民生活取水问题等一系列理执行机构;制定了《环境保护及水土保持措施方行动,为改善与当地民众关系、减小协调工作难度案》、《水土保持监测实施方案》、《环境监测实施创造了有利的条件。方案》等具体操作规章制度。1.3施工期船闸临时通航关系协调3。1水土保持桃源水电站船闸于2012,F11月24日顺利实现《湖南省沅水桃源水电站环境影响报告书》中就通航。通航前期,【大1过闸船帕对航道情况不熟悉、_T程环境影响与水土保持进行了现状分析、影响预现场指挥系统不完善,同时E下游引航道的完善、测评价.并提出了相应的环境保护、水土保持措施。设备运行的调试、校正、检修等都在相继进行着,工程施丁期水土保持工作重点在建筑开挖边坡、施船闸运行过程中遇到了不少题,船主对过闸条件工道路、弃渣场、填方区及河岸地带。实施过程中,缺乏理解而产生的各种争执和纠纷较为突出。总承对厂房边坡、船闸边坡、上下游引航道边坡、泄洪包方与协调指挥部及时沟通,会同地方海事、航道闸边坡等部位按设计要求及时进行了边坡防护;对部门以及业主单位联合进行会商,研究解决方案,施工道路设置了截排水沟与沉沙池;对弃渣场与填确定解决办法,使船闸通航期间产生的各类纠纷基方区进行草籽混播l亏植树:对不稳定或易造成冲刷本得到了有效解决.保证了航道畅通。至今船闸共的河岸进行砌石防护。工程开工至今,基本做到了运行610次,过船1520艘,总吨位70万t。水土保持T作及时跟进工程建设进展;同时,总承包方经常性地与监测部门沟通,根据定期实地检查2施工封闭管理以及监测意见及时整改,确保本丁程水土保持工作因为桃源水电站紧临县城的特定地理位置,人符合各项规定要求,也为水土保持专项顺利验收积群密集、层次复杂。为保障鐾本的施工环境条件,极创造条件。总承包在T程建设初期就对施工区域进行了全封闭3.2环境保护管理.根据现场实际情况设了彩钢板同栏800m、桃源水电站紧临县城。人群密集,环境保护要钢丝网同栏900m(并在工建设过程中多次修补求高、责任大。T程建设期环境因素主要有扬尘、与增加),存主要f1J入口设置r3个保安岗亭,在施噪声、废水、废气、废渣等,影响源主要为工程开工区域主要施工部位、重要设施位置设置了视频监挖和回填、砂石加工与混凝土生产、现场营地工作控.具备远程电脑监控能力一总承包方与地方专业生活区、水库淹没等。总承包根据《湖南省沅水桃保安公司签订了保安服务合、制定了保安工作管源水电站环境影响报告书》采取了一系列措施:针理办法制度,由保安公司派遣保安人员24h值守对工程开挖设置了专门的表土存放场,以便于工程和巡逻:保安人员按照制定的材料设备出场检查制完工后的还耕复林:存现场生活区设置了生活污水度对照出场签证单对进出的人员、车辆、设备、材处理一体化系统,集中收集施丁营地产生的生活污料等进行检查,确认无误后以放行;还制定了保水进行统一处理后排出;砂石、混凝土加工系统建安服务考核管理制度.定期对保安工作进行考核。立了砂石加工污水处理系统、混凝土生产废水处理根据现场发生的保安治安状况及时组织保安人员进系统:施工现场厂房与船闸、泄洪闸基坑内的施工行学习,不断改进工作方式,提高工作效率;同时,废水由专门的集水沙坑对废水进行沉淀处理后由水协调指挥部也派遣公安执勤ll1队每天不定时地存施泵排H{,灌浆作业面也设置了废浆收集池;场内雨工区域内进行巡查,给予了保安服务工作强有力的水经设置的排水沟、沉沙池排出;施工期间的开挖、支持与帮助。开工至今。丁程未发生大的设备、材凿岩、钻孔、爆破、机械设备运行车辆等产生的噪料偷窃案件和群体治安事件,确保了丁程建设良好声与粉尘影响,通过优化设计、控制作业流程,将的施T环境。噪声与粉尘影响减至最小,并通过(下转第52页)WaterPowerVo1.40No.6团 水力发电2014年6月表5固结灌浆成果对比k咖弱、强度低、遇水易膨胀、软化泥化、失水后干缩开裂等特点。由于室内试验条件对岩体强度影响较为敏感,且与实际环境条件存在差异,致使试验值低于实际值较多,采用简单的比例折算推荐地质参数明显失真。经施工详图阶段现场试验验证,大坝建基岩体的地质力学参数建议值是合理的.设计采用的地质参数是合适的。灌浆单耗与爆破松弛影响不无关联。尽管基础固结灌浆对岩体声波波速改善并不十左、右槽不同方式条件下基础开挖固结灌浆对比分明显,但红层岩体依然具有一定的可灌性,固结成果见表5。从表5可以看出,开挖方式对灌浆量影灌浆对爆破松弛区的岩体完整性提高起到了一定的响悬殊。爆破开挖岩体扰动、松驰严重,固结灌浆平作用。建基岩体开挖方式对灌浆单耗影响甚为敏感,均单耗45.2kg/m,非爆破开挖平均单耗22.3kg/m。尽左河槽采用凿岩机破碎开挖的基岩灌浆单耗仅为有管爆破开挖预留了保护层.但由于实际施工过程中控河槽爆破开挖的50%。灌浆量小,对岩体完整性破制不严,岩体松动,节理裂隙张裂明显。坏影响也小,地质条件相近的工程在开挖方式选择时可予以借鉴。4结论桃源水电站大坝建基岩体具有时代新、岩性软(责任编辑杨健)(上接第21页)专项监测予以控制;针对场内生活振动监测点.对邻近多处民居裂缝进行贴片观测,垃圾设置了垃圾筒、果皮篓等,由各施工单位将垃并将监测结果公示。在协调指挥部精心组织下,总圾统一收集.运至指定垃圾处理填埋场地等。承包方与邻近区域的基层组织代表组成的lI作组挨桃源水电站环境保护与水土保持工作的各项投家挨户深入到爆破振动潜在影响区的住民家中,以入满足合同要求,开工至今未发生重大环境影响和科学为依据反复解释、耐心安抚,通过不断的协调水土流失事件,符合国家环保与水土保持要求。施工作.邻近居民对爆破施工产生的不安情绪得到了工期接受了地方监督部门的检查.根据检查意见与极大缓解环境监测报告对现场各项_丁作进行了完善。总承包为尽量消除施工爆破影响,左岸二期施T拼弃方积极与相关部门进行了有效沟通,效果良好。了爆破开挖方案,改用了凿岩机开挖方式,从根本上消除了爆破施工对周边居民的不利影响。通过参4爆破振动控制建各方的努力以及协调指挥部及地方相关部门的支桃源水电站一期施工的厂房、右岸泄洪闸、船持,工程未发生一起群体性事件。闸均采用爆破开挖方式,总承包制定了专项爆破控5结语制措施、监控方案、现场管理制度,专职安全和技术工程师现场按制度与规定要求严格监督爆破作业受特殊地理位置影响.桃源水电站丁程建设各个_丁艺流程。尽管如此,爆破对当地居民建筑物、施工环境相对较为复杂,地方关系协调、施工封工作生活的不利影响仍难以完全排除.在充分做好闭管理、施_T期通航、环境保护、水土保持、爆宣传、解释与协调工作的基础上,通过爆破振动监破振动控制等给工程建设管理提出了较高的要测提供的数据,不断调整和优化爆破设计以及单响求,管理不到位或处理不当,其社会影响不可小装药量、总药量等,将爆破振动控制在规范要求范视,甚至会事关工程建设的成败。工程开工建设围内,基本未对居民工作生活与民居建筑物造成实以来。总承包方在建立健全各项规章制度的前提质性的影响,也为工程建设提供了和谐稳定的施工下,依托上级单位和地方政府以及各职能部门的环境。大力支持,通过有效的投入与管理,总体上保障在与协调指挥部充分沟通、紧密配合下,每次了正常的现场施工环境.工程建设得以平稳推爆破前均进行了公告示警,警戒线由各参建单位派进。遣专人联合执勤,左右岸的敏感地段设置多个爆破(责任编辑陈萍)'
