'湖北省鄂北地区水资源配置工程2015年度第一批项目袁冲暗涵工程2017年度防洪度汛方案审批:校核:编制:湖北水总水利水电建设股份有限公司湖北省鄂北地区水资源配置工程2015年度第一批项目袁冲暗涵工程项目部二〇一七年二月

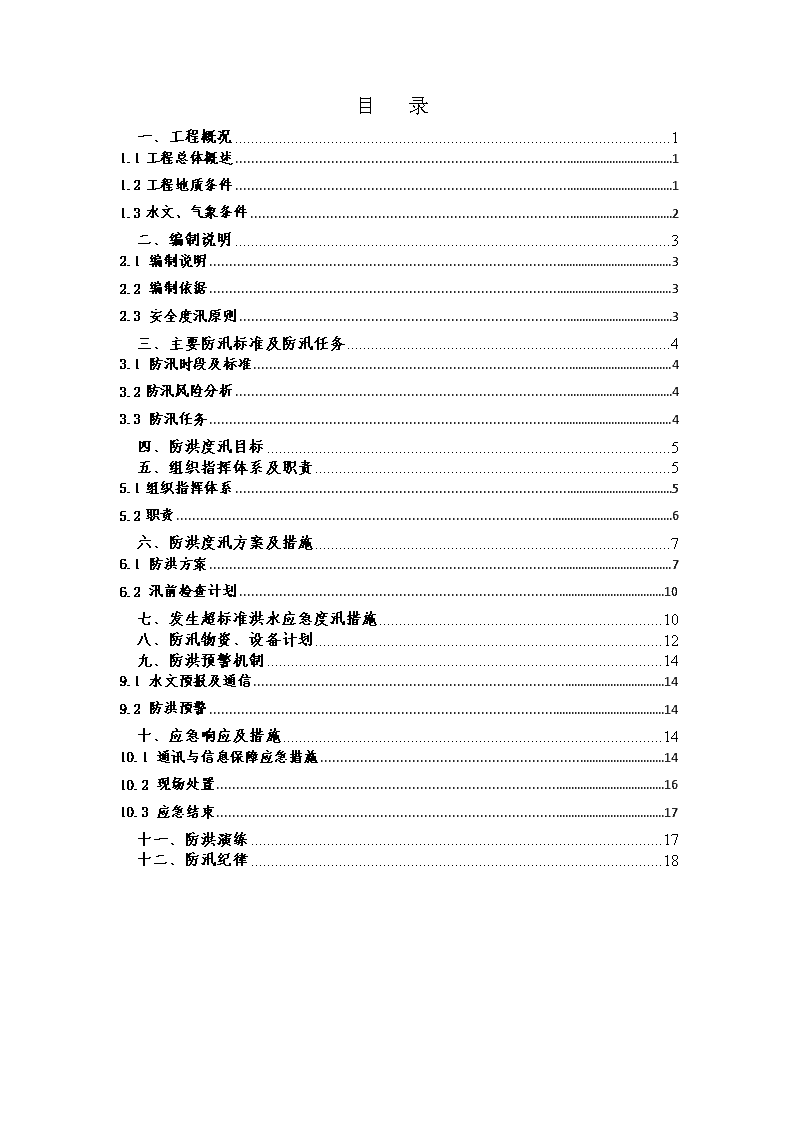

目录一、工程概况11.1工程总体概述11.2工程地质条件11.3水文、气象条件2二、编制说明32.1编制说明32.2编制依据32.3安全度汛原则3三、主要防汛标准及防汛任务43.1防汛时段及标准43.2防汛风险分析43.3防汛任务4四、防洪度汛目标5五、组织指挥体系及职责55.1组织指挥体系55.2职责6六、防洪度汛方案及措施76.1防洪方案76.2汛前检查计划10七、发生超标准洪水应急度汛措施10八、防汛物资、设备计划12九、防洪预警机制149.1水文预报及通信149.2防洪预警14十、应急响应及措施1410.1通讯与信息保障应急措施1410.2现场处置1610.3应急结束17十一、防洪演练17十二、防汛纪律18

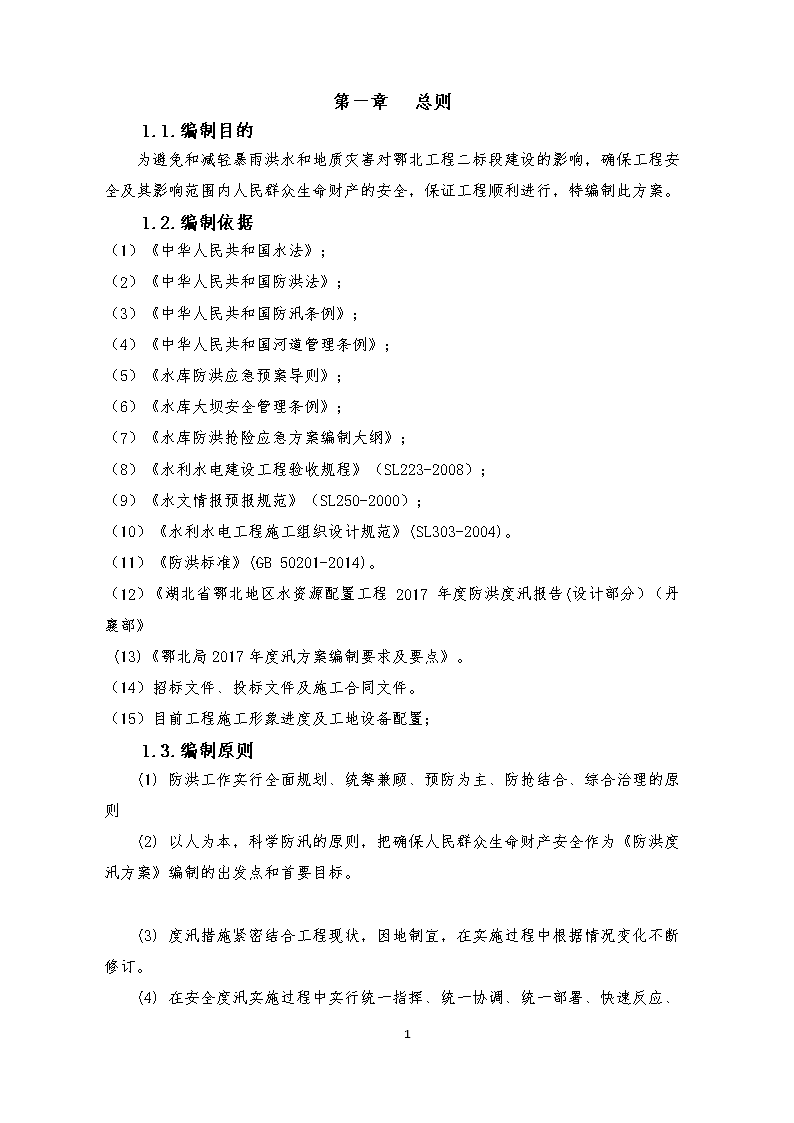

第一章总则1.1.编制目的为避免和减轻暴雨洪水和地质灾害对鄂北工程二标段建设的影响,确保工程安全及其影响范围内人民群众生命财产的安全,保证工程顺利进行,特编制此方案。1.2.编制依据(1)《中华人民共和国水法》;(2)《中华人民共和国防洪法》;(3)《中华人民共和国防汛条例》;(4)《中华人民共和国河道管理条例》;(5)《水库防洪应急预案导则》;(6)《水库大坝安全管理条例》;(7)《水库防洪抢险应急方案编制大纲》;(8)《水利水电建设工程验收规程》(SL223-2008);(9)《水文情报预报规范》(SL250-2000);(10)《水利水电工程施工组织设计规范》(SL303-2004)。(11)《防洪标准》(GB50201-2014)。(12)《湖北省鄂北地区水资源配置工程2017年度防洪度汛报告(设计部分)(丹襄部》(13)《鄂北局2017年度汛方案编制要求及要点》。(14)招标文件、投标文件及施工合同文件。(15)目前工程施工形象进度及工地设备配置;1.3.编制原则(1)防洪工作实行全面规划、统筹兼顾、预防为主、防抢结合、综合治理的原则(2)以人为本,科学防汛的原则,把确保人民群众生命财产安全作为《防洪度汛方案》编制的出发点和首要目标。(3)度汛措施紧密结合工程现状,因地制宜,在实施过程中根据情况变化不断修订。(4)在安全度汛实施过程中实行统一指挥、统一协调、统一部署、快速反应、24
科学应对、分级实施的原则。(5)为有效防止和减轻洪水灾害,做到有计划、有准备地防御洪水,针对可能发生的各类洪水灾害而预先制订防御方案、对策和措施。(6)防汛工作实行“安全第一、常备不懈、以防为主、全力抢险”的方针。高度重视安全工作,克服麻痹大意和侥幸心理,做到早宣传、早组织、早落实。确保工程以及人民生命和国家财产安全。(7)做好施工范围内发生超标准洪水时的防范与处置工作,建立快速反应机制,确保抗洪抢险工作高效有序进行,最大程度地减少人员伤亡和财产损失。(8)工程措施和非工程措施相结合的原则。1.4.适用条件本方案适用于2017年鄂北工程二标段工程范围区内的防洪度汛工作,防洪重点为暗涵与红腰河、李湾河2条河流相交,在桩号11+925、13+970分别下穿红腰河和李湾河,防洪度汛时段为5~10月的汛期。第一章基本情况2.1工程概况袁冲暗涵(9+850~18+700)位于湖北省老河口市,长8.85km,设计流量38m³/s,起端接纪洪隧洞,地面高程171.0~148.0m,挖深较大,线路下穿李湾河,经过古城水库库尾,线路向东偏南延伸,在大周营村东侧南下,最后与孟楼明渠相接,暗涵最大埋深22.5m,平均埋深8.6m,基础均为粘土地基。本标段范围为袁冲暗涵(10+350~14+850),长4.5km,工程规模为Ⅱ等大(2)型,主要建筑物级别为2级,次要建筑物为3级。暗涵埋深大、占线长,最大埋深16.5m,平均埋深7.7m,地面高程165~148m,开挖深度达24.6m。暗涵结构型式采用C25钢筋混凝土,设计流量38m³/s,设计纵坡1∶8000,采用双孔箱涵结构,渠底高程141.31~140.74m,设计水位145.64~145.09m;过流净断面尺寸为2×4.5×5.5m(孔数×宽×高),净空率为21%。箱涵纵向每15m设永久缝,缝宽2cm,缝间设紫铜止水,缝面填充闭孔聚乙烯泡沫板。基础底面设10cm厚C15砼垫层。主要工程量为土方开挖396.63万m³,土方回填359.29万m³,箱涵C25混凝土18.54万m³,竖井C25混凝土454m³,垫层C15混凝土5232m³,钢筋20840t,铜片止水10271m。该工程于2015年9月15日公开招标,中标价为336448097.00元,合同工期24
790日历天,于2015年10月16日与我方(湖北水总水利水电建设股份有限公司)签订施工承包合同。我方于2015年9月26日组织项目部相关人员进场。本工程已于2015年10月28日开工,计划完工日期:2017年11月25日。2.2区域地形地貌我标段范围主要为波状起伏的岗波状平原,地势变化平缓、开阔,起伏较小,总体地势西高东低,相对高差一般小于20m。工程范围内水系不太发育,与我方暗涵交叉的中型河流有两条,分别为桩号11+925处的红腰河和13+970处的李湾河,13+970处李湾河河道宽仅约9m,但其两岸共约600m长暗涵均位于古城水库库尾内。2.3水文气象老河口市属副热带大陆性气候,气候温和,雨量丰富,日照充足,四季分明。无霜期长,严寒酷暑时间较短。根据老河口气象站资料统计,项目区为湖北省降雨低值区,多年平均降水量831.3mm,实测年最小降水量为471.5mm,最大日降雨量242.9mm,降水年际变化大,年内分配不均,汛期5~9月降水量占全年的70%左右。多年平均气温15.3℃,极端最高气温41℃,极端最低气温-17.2℃,多年平均蒸发量1222mm。多年平均相对湿度76%,多年平均日照时数1840.7h,多年平均风速1.3m/s,历年最大风速17.7m/s,相应风向NE。老河口站的气象特性见表1-1。表1-1老河口气象站气象特征统计表气象要素单位老河口多年平均降水量mm831.3多年平均蒸发量mm1222最大日降水量mm242.9相应日期2005.7.7多年平均气温℃15.8极端最高气温℃41.0相应日期1961.7.23极端最低气温℃-17.2相应日期1977.1.31多年平均相对湿度%76多年平均日照时数h1840.724
多年平均风速m/s1.3历年最大风速m/s17.7相应日期1974.6.171)设计暴雨本次设计暴雨采用分片计算方式,袁冲暗涵标段位于唐西片,其暴雨成果见表1-2。表1-2设计点暴雨成果表单位:mm分片时段设计参数P(%)均值CvCs/Cv0.330.5123.3351020唐西片1h400.483.512511810694857865536h650.63.52522362081801591431158824h880.533.53012832532221991811491182)设计洪水本标段范围内涉及的交叉河流红腰河和李湾河,其不同频率分期洪水成果见表1-3。表1-3交叉河流不同频率分期洪水成果河名项目10月~4月11月~3月全年P(%)P(%)P(%)510205102051020红腰河流量(m³/s)36.224.813.413.07.22.886.570.354.1水位(m)151.97151.47150.97150.96150.71150.51152.98152.92152.75李湾河流量(m³/s)57.036.819.819.311.45.015612388.1水位(m)150.7150.7150.7150.7150.7150.7150.71150.7150.72.4工程地质袁冲暗涵主要为岗、波状平原地貌,地面高程172~148m,暗涵沿线出露的地层主要为第四系松散堆积物,主要为上更新统琚湾组冲积层(Q3jal)粘土,厚度一般大于45.0m,沿线普遍分布;全新统冲积层(Q4al)粘土,厚度约1m,主要分布在杨庄河、李湾河河床部位;全新统人工堆积层(Q4s)粘土为主,局部含碎块石、混凝土块、砖渣等建筑材料,厚度2.0~5.0m,主要分布在人工台渠、渠堤及路基部位。该段地层岩性除杨庄河及李湾河附近分布第四系全新统粘土外,其余均为上更新统琚湾组粘土,该土层具弱膨胀性,具微至极微透水性,储水性及导水性极差,其地下水类型属包气带水,局部有上层滞水,地下水总体具活动弱、运移慢、含水低等特点,接收大气降水补给,排泄方式为蒸发或向地势低洼处排泄。第三章:工程进度24
3.1施工计划3.1.1工程建设进度目标施工合同计划开工时间为2015年10月16日,计划于2017年11月25日合同工程完工,合同工期为790天。3.1.2关键控制节点目标(1)2017年1月10日完成与第三标段结合部位的暗涵混凝土浇筑。(2)2017年2月25日完成13+155—13+710段的暗涵混凝土浇筑。(3)2017年3月22日完成13+710—13+950段暗涵混凝土浇筑。(4)2017年3月30日完成11+625—11+715段暗涵混凝土浇筑。(5)2017年4月21日完成13+155—14+850段的暗涵回填工作,并进行该段的场地移交工作。(6)2017年5月30日完成11+645—13+115段暗涵混凝土浇筑。(7)2017年6月4日完成10+350—10+710段暗涵混凝土浇筑。(8)2017年6月29日完成11+645—13+115段暗涵混回填工作,并进行该段的场地移交工作。(9)2017年6月30日完成10+350—10+710段暗涵混回填工作,并进行该段的场地移交工作。(10)2017年9月9日完成10+710—11+625段暗涵混凝土浇筑。(11)2017年10月5日完成10+710—11+625段暗涵土方回填工作,并进行该段的场地移交工作。(12)2017年11月15日完成场地清理工作3.1.3工程总进度计划一工区(10+350-10+710)段:全长360m。计划2017年1月1日开始土方开挖施工,计划2017年6月4日完成暗涵施工,于2017年6月30日完成土方回填。一工区(10+710-11+625)段:全长825m。在2016年9月24开始土方开挖,计划2017年1月1日开始10+800-10+860段墙身及顶板施工,计划2017年9月9日完成暗涵混凝土施工,计划2017年10月5日土方回填完毕。一工区(11+625-11+880)段:全长255m。于2016年9月10日开始土方开挖,计划2017年2月23日完成暗涵混凝土施工,计划3月25日土方回填完毕。二工区(11+880-13+155)段:全长1275m。于2016年2月29完成首段垫层混凝土浇筑,计划2017年5月30日完成暗涵混凝土施工,2017年6月29日土方回24
填完毕。三工区(13+710-14+850)段:全长1140m。于2016年3月26日开始首段垫层混凝土浇筑,计划2017年3月22日完成混凝土施工,2017年4月21日土方回填完毕。四工区(13+155-13+710)段:全长555m。于2017年1月1日开始土方开挖,计划2017年1月28日完成混凝土施工,2017年2月25日土方回填完成。3.2工程形象面貌项目部根据工程需要和现场实际情况划分为四个工区(一工区10+350-11+880、二工区11+880-13+110、三工区13+710-14+850、四工区13+110-13+710),各工区工程现状如下:一工区上游段10+350-10+710;10+350-10+365已完成底板浇筑,10+365-10+710段已整体开挖至143m左右,由于该地段土质属于膨胀土,多次出现滑坡状况,现正采取减载、伞型锚加固、和钢板桩等应急措施进行抢险作业。一工区中游段10+710-11+580:10+710-10+995完成了墙顶135m,底板210m,垫层285m,10+995-11+580正进行土方开挖作业。一工区下游段11+580-11+880:11+662-11+880完成了墙顶158m,底板173m,垫层,11+580-11+662正进行土方开挖作业。二工区(11+880-13+110)全长1230m:11+880-12+975完成了墙顶840m,底板915m,垫层1095m,12+975-13+110段正进行土方开挖作业,开挖高程152m左右。袁冲暗涵在桩号11+920处穿过红腰河,本段原导流时段为11~次年3月,明渠的设计按11~次年3月10年一遇洪水标准7.2m3/s设计,现该处暗涵已施工回填,原河道已恢复完毕,不作为防汛重点。三工区(13+710-14+850)全长1140m:13+710-13+755完成了底板45m,13+755-13+815正在进行开挖作业,13+815—14+850完成了墙顶900m,底板945m,垫层1035m,回填袁冲暗涵在桩号13+970处穿过李湾河,该处河道宽仅约9m,但其两岸共约600m长暗涵均位于古城水库库内。现该处暗涵已施工回填,原河道已恢复完毕,不作为防汛重点。四工区(13+110-13+710)全长600m:现已完成了垫层600m,底板555m,暗涵525m。现已回填3.3形象面貌要求24
1、三工区13+970穿李湾河处在向上游处回填90m。2、二工区11+920穿红腰河处在向上游处回填90m第四章:度汛目标及标准4.1、度汛目标防洪度汛总目标:防洪抢险、安全度汛、组织保障、万无一失。汛期期间施工必须采取切实可行的措施,将洪涝灾害的影响降到最低,确保汛期期间施工无人员伤亡、无重大设备的损坏、生活生产设施不受损失、保证工程安全;根据以往施工经验,防洪度汛工作将采取主动控制、早研究、早布置、早着手、早落实、防患于未然。采取积极有效的防御措施,确保各个基坑、弃渣场、施工工厂、施工营地等的度汛安全,把汛期可能带来的灾害影响和损失减少到最低限度,以保障员工生命财产的安全和工程建设的顺利进行。我们将通过计划、组织、领导、控制等管理过程,采取不同的方法来实现这一既定的目标,具体工作任务如下:(1)4月30日前完成红腰河明渠底宽扩挖至20m宽度,同时在6月30日前完成原河道处暗涵混凝土浇筑及其上覆土的填筑工作。(2)确保李湾河一期围堰通畅,能顺利行洪。(3)保证生产生活区排水通畅,场内不积水。(4)各施工区做好截排水工作,保证基坑不积水,不滑坡。(5)根据弃渣场型式,布设拦挡措施、周边截排水措施及表面临时防护措施。(6)征地范围内的排水沟与征地范围外的河道渠沟连通,使汛期场内雨水通过排水沟排水,确保场内无积水。(7)对开挖出的边坡进行塑料薄膜全覆盖防护。(8)机械设备安装尽量避免靠近基坑底部,以避免洪水来临时冲毁设备,挖掘机、车辆停放时尽量远离基坑。(9)施工用水和施工用电线路,尽量避开基坑,防止基坑浸泡。4.2、技术标准每年5月~10月是老河口地区的防汛期,7月~9月为主汛期。本工程等别为II等,工程规模为大型,主要建筑物为2级建筑物,相应临时导流建筑物为4级,按10年一遇洪水标准进行设计。24
4.3、风险分析根据施工总进度安排及2016年施工进度计划,结合本年度防汛要求,本标段结构物、施工场地及各工区按10年一遇洪水标准设防,2016年防洪度汛存在的问题主要有:1、特大暴雨时,边坡水沟雨水流入基坑,容易造成基坑大面积积水,对边坡稳定性造成影响。2、红腰河导流明渠现状无法满足10年一遇洪水过流能力。3、李湾河无法满足超标准洪水过流能力时对工程的影响。4、本工程最大挖深24.5m,土层具弱膨胀性,具微至极微透水性,基坑及弃渣场易发生滑坡。因此,本标段防汛任务主要对红腰河、李湾河、深基坑、弃渣场、及施工营地的安全度汛。第五章:防汛组织5.1、防汛机构人员5.1.1组织指挥体系针对本标段安全度汛、防护特点和要求,在鄂北局统一领导、监理和代建单位的协调指挥下,设立防洪度汛领导小组,防洪度汛领导小组下设抗洪抢险突击队、抗洪抢险技术队、信息中心、物资调配队、医疗保障队。防洪度汛领导小组主要人员分工如下:组长:郭明祥副组长:段志平、陈家安成员:许强、熊桂林、黄正东、王群、常高彬24
防洪度汛领导小组组织机构图5.1.2职责防洪度汛领导小组职责:①负责项目部防洪度汛预案的制定、修订等工作;②组建防洪度汛队伍,并组织实施和演练;③检查督促做好防洪度汛的预防措施和各项准备工作;④汛期发布和解除防洪度汛命令、信号;⑤组织队伍实施防洪度汛、抢险救灾行动;⑥向上级汇报、向友邻单位通报情况,特殊情况下向地方防汛总指挥部及时报告防汛情况,必要时向有关单位发出救援请求;⑦总结防洪度汛工作经验教训及指导意义。组长职责:组织指挥项目部的防洪度汛工作,并协调组织防洪度汛工作所需的资源(人力、物力、财力)。副组长职责:协助组长进行防洪度汛的具体指挥工作,并向组长汇报具体情况。组长不在工地时,行使组长的权力和职责。抗洪抢险突击队职责:负责抗洪抢险,安排人员、机械设备疏通排水泄洪通道,加固排水沟、边坡等防汛设施。必要时安排人员进行设备、材料装运及人员的撤离、险情警戒。发生险情时,抢险队人员应在接到领导小组命令后30分钟内集结完毕,并向组长报告,听候调遣。抗洪抢险技术队职责:负责防洪度汛方案编制;水情资料分析,根据工程形象面貌及计划进度,明确发生各等级洪水时的应急措施,具体指导防汛抢险工作。信息中心职责:负责日常的天气、雨情和水情观测,并与当地气象局保持经常性联络。物资调配队职责:落实好防洪度汛物资、设备、车辆的准备及现场运输,协助24
抢险人员对施工材料、设备进行防护。当遇超标洪水时,对抢险现场的材料、设备转移工作进行组织、协调、指挥。医疗保障队职责:负责现场受伤人员的紧急护理,拨打120急救电话,协助急救中心把受伤人员及时送往医院抢救。5.2、联络方式采取各种通讯方式保证项目部、各部门、施工队之间的通讯畅通。通讯联系方式的任何变化,要及时通知应急领导小组办公室(办公室主任:曾云,电话:接警电话:0710-8551826),组织内成员的移动电话24小时保持畅通。表10-1防汛度汛领导小组人员及联系方式序号岗位姓名职务手机备注1组长郭明祥项目经理138711808952副组长段志平项目总工137071041633副组长陈家安项目副经理138711808734信息中心组长黄正东安全环保部部长180627005955抗洪抢险技术队熊桂林项目副总工180086501686抗洪抢险突击队许强项目副经理188722167787物资调配队王群设备物资部部长137072890468医疗保障队常高彬工程技术部部长18939428686表10-2抗洪抢险突击队主要成员及联系方式类别姓名职务电话备注队长许强项目副经理18872216778副队长沈建成现场施工负责人13972085454成员杨虎城班组长13597504444成员胡安胜班组长18671061867成员陈学发班组长13871767256成员王正东班组长13986353207成员田家友班组长13797765376成员刘冬班组长1898655087824
抗洪抢险突击队成员及联系方式见表10-3表10-3抗洪抢险突击队成员及联系方式施工班组姓名联系电话备注施工班组1组长:杨虎城成员:陈正书、赵文明、胡家顺、董光伦、陶万保、马辉强、张涛、陈兴兵13597504444施工班组2组长:田家友成员:胡清波、陈家良、胡明星、刘红伟、刘宽银、牛吉银、赵华、15072331940施工班组3组长:陈学发成员:陶明福、高锦兵、姜家元、周永平、刘其旺、陶旺成、宋传明、姜国威、高兴安13871767256施工班组4组长:王正东成员:关平、周涛、耿栓栓、耿俊峰、耿守辉、耿纯江、付传明、张国兴、何明军、胡太栓13986353207施工班组5组长:胡安胜成员:陈华、高爽、贺茂辉、吴力、吴超、袁程、胡安军、许紫阳、来瑞、占学文、朱志强、占剑、吴立、李攀登18671061867施工班组6组长:刘冬成员:宋祖华、项水明、陈建国、李勇18671061867机械组组长:奂军波成员:姜加元、卢义山、张中勤、郑达国、杨利年、王德现、罗道胜、张玉峰、徐积现15172264415电工组组长:范希雷成员:刘小坤、董仁旺、刘兴国、马吉起15872711919计划投入150人参与抗洪抢险24
表10-4防汛度汛联动单位表序号联系单位名称联系人职务姓名电话备注1老河口安监局局长马勇071082390992老河口市防汛办————0710-82232213老河口市气象局————0710-82224184袁冲乡消防队队长李雄华158722417585袁冲乡卫生院院长马建华0710-82222476袁冲乡派出所所长高文斌138862460097袁冲乡乡政府乡长高龙虎071082269558腾升监理部总监叶翁火思138867789079鄂北局副局长王满兴1397106768310长江工程建设局项目经理熊进135071345375.3、日常工作5.3.1防汛值班1、汛期原则上不准请假,特殊情况需要请假的,必须经监理批准。不请假擅自离岗的,影响防汛的,按照有关规定追究当事人的责任。2、防汛值班人员必须24小时坚守岗位,不得擅离职守,不得随意替班。3、值班人员值班期间不得饮酒,如有违反,按照有关规定追究当事人相关责任,造成严重后果的,按照有关规定严肃处理。4、防汛值班人员要保持手机及电话畅通,如因通讯不畅通造成汛情不能上传下达的,严肃追究当事人的责任。5、防汛值班人员必须做好值班记录,紧急通知、水情、雨情要及时交带班领导批阅。6、接到调度指令,立即向带班领导汇报。按照领导批示执行调度指令。7、防汛值班人员要加强工区内基坑、道路、水面巡查,巡查重点基坑边坡和坡顶周边土埂,做好及早发现,及早报告。8、严格执行交接班制度,及时办理交接班签字手续。9、本预案自监理单位批准后实施,防汛值班自5月1日开始实施。10、防汛值班表见下表,防汛值班人员当期电话保持24小时畅通。24
防汛值班表值班时间姓名职务联系电话备注星期一许强值班领导18872216778陈杨奇值班人员13469765706董仁斌值班人员15972259609星期二熊桂林值班领导18008650168柳勇值班人员13797092287张曙值班人员13477690069星期三黄正东值班领导18062700595王沛文值班人员13296505573陈学发值班人员13871767256星期四常高彬值班领导18939428686杨传硕值班人员18071357013卢世斌值班人员18908676533星期五廖宜州值班领导13972085454莫垚值班人员15872529815田家友值班人员13797765376星期六罗新成值班领导15549970999陈浩值班人员15207257300汤引值班人员18872729022星期日王群值班领导13707289046母亚川值班人员13971404869王正强值班人员18771512387说明:1.值班人员24小时(8:00至次日8:00时)值班,负责记录当天的水文气象、基坑积水及抽排水、边坡稳定、上级领导检查等情况。2.值班人员每天现场全方位巡视(雨天加强巡视),时刻掌握各工区防洪度汛安全情况,真实记录汛情,并做好交接班工作。湖北省鄂北地区水资源配置工程2015年度第一批项目袁冲暗涵工程项目部2016年4月30日24
5.3.2防汛检查1、2017年4月底由防洪度汛领导小组组织项目部有关人员对各基坑、弃渣场、红腰河、李湾河、施工营地等部位的安全度汛工程项目进行全面的检查,落实安全度汛项目的具体实施方案。2、2017年5月中旬,由防洪度汛领导小组组织项目部有关人员进行一次汛前防洪演练。3、汛期每月组织一次防汛检查。第六章:度汛技术措施6.1水雨情测报6.1.1基坑1、基坑承雨量计算:根据施工计划基坑开挖长度基本为360m的长度做为施工过程中的流水作业长度,基坑深度按照20m深的基坑计算,其开口最大宽度约为88m(以截水沟为界),其基坑承雨面积为31680㎡,根据当地气象水文情况,日最大降雨量为242.9mm,通过上述条件可计算最大日降雨量时,基坑的承雨量为:31680×0.2429=7690m³。2、基坑内两侧设置排水沟及集水井,备足抽水设备和备用电源,及时抽排基坑内的积水;采用100QW100抽水泵,其抽水能力为100m³/h,每天按20小时计算,其排水能力为2000m³,配置4台即可满足基坑排水需求。为了确保施工过程中基坑排水安全,计划每个基坑设置6台功率为7.5kw、扬程30m、型号为100QW100抽水泵,5台进行基坑排水,1台备用,其排水能力为10000m³/天,满足施工需求。四个工区共需20台,我方投入23台抽水泵即可满足要求。3、对已开挖形成的基坑、开挖边坡,做好防水、排水工作,采取必要的保护措施,防止雨水冲刷,确保基坑、开挖边坡的安全和边坡稳定。4、汛期加强对基坑、开挖边坡的监测,并在合适的地点设置警示牌。5、疏通并维护截水沟、排水沟、集水井等排水设施,保持排水系统通畅,做好地表水的引排,保证冲沟洪水的行洪安全。6、基坑内布置抽排能力足够的抽排水设备和施工人员及机械撤退通道,以便能及时排除基坑内的降雨积水和渗水,紧急情况下及时撤离,确保施工人员安全。24
7、暗涵开挖过程中不得向河床及水渠弃渣,并尽量避免弃渣掉落到河床中而影响河床泄流。8、汛期来临之前在坡顶截水沟低洼处修筑堤埂,以防止地表水直接排入基坑。6.1.2红腰河和李湾河1、红腰河度汛方案2015年12月25日已完成穿红腰河段导流明渠及围堰、排水施工。红腰河导流明渠现状,布置于河道右岸,底宽4.0m,两侧渠坡度1:2,渠底高程150.5m,明渠全长215m,局部转弯段转弯半径60m。本段原导流时段为11~次年3月,明渠的设计按11~次年3月10年一遇洪水标准7.2m3/s设计,已不能满足现状情况下度汛要求。根据水力计算成果,按全年10年一遇洪水标准70.3m3/s设计,明渠底宽20m,底板高程150.5m,两侧边坡1:2,上下游围堰高程分别为153.5m和153.42m。为确保汛期度汛要求,本工程在全力抢建主体工程的同时,计划在汛前(4月30日)将明渠扩挖至20m宽度,并将上下游围堰高程分别填筑至153.5m和153.42m高程,同时要做好明渠的防护工作。临时施工道路横穿红腰河导流明渠,临时道路下方埋设三根一米管径涵管确保明渠正常过流,当涵管过流能力满足不了泄洪需求时主动挖除涵管,并疏通明渠。根据目前工程施工情况,计划在6月30日前完成原河道处暗涵混凝土浇筑及其上覆土的填筑工作,并封堵导流明渠,恢复红腰河过流能力使之达到全年10年一遇标准(70.3m3/s)。红腰河暗涵施工导流布置图见表6-1:图6-1红腰河暗涵施工导流布置图24
1、李湾河度汛方案袁冲暗涵在桩号13+970处穿过李湾河,该处河道宽仅约9m,但其两岸共约600m长暗涵均位于古城水库库内,加之施工时李湾河不能断流,结合上游地形与水文资料,考虑分期填筑库内围堰,分期导流。结合道路交通条件,一期先修筑围堰将水引至右边,将原河道水流引绕过施工区域,同时适当扩挖李湾河右岸河道,以保证河道过流畅通。2016年2月20日已完成李湾河段一期围堰施工,李湾河一期堰现状,堰顶高程均为151.2m,堰高2.0m,堰基为粘土,无需防渗,围堰顶宽为5m,两侧边坡1∶2。围堰为全年导流围堰,本工程施工围堰已结合道路布置达到设计标准。李湾河本年度的度汛重点任务是为防止河水进入基坑,由于本工程位于库区正常蓄水位以下,基坑开挖后受库水长期浸泡的影响,基坑边坡可能出现渗水,项目部安排专人对基坑进行抽排水工作,防止边坡失稳。另外,对开挖出的边坡用塑料薄膜全覆盖,防止汛期降雨对边坡稳定造成影响。图6-2李湾河暗涵施工导流布置图24
6.1.3弃渣场度汛(1)弃渣场道路在汛期到来之前,路两侧开挖排水沟,形成有效的排水系统。(2)汛期到来之前严格按照设计方案对弃渣场进行整修,完善排水系统,临空面边坡为1:2,坡脚开挖排水沟。6.1.4施工营地1、汛前须对各施工营地和设施的坡面防护及排水系统进行全面检查和完善。2、施工营地汛期主要加强暴雨防护措施,做好场内排水,防止暴雨集中汇流,对施工场地及建筑物基础造成冲刷或渗透破坏。3、施工机械、材料等搬迁至地势较高的地方,防止汛期被淹。6.1.4排水系统与周边水系的度汛1、将弃渣场沿线的自然沟渠疏通。2、将基坑排水、坡顶截水沟、灌溉沟渠与周边河流连通起来。6.1.5其他1、对于各工区开挖边坡,汛前做好坡面防护,并检查修复坡面排水设施,同时加强安全监测,防止发生滑坡。对临河的开挖边坡须注意加强防冲保护。2、加强施工范围内的开挖坡面及滑坡、崩塌堆积体巡视和监测工作。3、加强场内施工道路的维护,疏通并维护排水沟,采取必要的措施,防止暴雨对路基及路面的冲刷破坏,确保汛期道路交通的通畅。24
4、施工区供电通讯系统维护正常,确保汛期供电和通讯畅通。检修发电机是否能正常工作,并形成记录。5、确保施工区内涉及度汛设施的防雷措施完好。6、对存在安全隐患部位,汛前采取措施进行加固处理,并安排责任人定期检查和巡视,如有必要,需埋设监测仪器进行定期观测。进入汛期加密检查(或观测)频率。7、加强与气象、防洪办单位联系,当预报有超标准洪水及暴雨时,提前撤除基坑内的人员及机械。6.2物资储备项目部设专人管理防汛物资采购、运输和保管,协调材料供应,并设置专用防汛物资仓库,保障度汛期间材料、设备等防汛需求。根据度汛工程规模,可能需要抢险的部位,提前准备防汛备料。防汛备料主要存放在各工区物资仓库。防汛抢险设备、物资见表8-1。表8-1主要防洪度汛设备物资台账序号名称规格数量单位存放位置责任人联系方式备注1潜水泵100WQ-10023台营地仓库王群136972137272发电机200/50/10KW4台拌合站、各工区黄正东180627005953编织袋/10000条营地仓库王群136972137274雨鞋/25双营地仓库王群136972137275对讲机/9台营地仓库王群136972137276手电筒/10个营地仓库王群136972137277安全带/20副营地仓库王群136972137278安全绳/20斤营地仓库王群136972137279救生衣/25套营地仓库王群1369721372710铁锹/20套营地仓库王群1369721372724
11洋镐/20套营地仓库王群1369721372712砂/100m³砂石料仓范鸿鹏1507233194013卵石/100m³砂石料仓范鸿鹏1507233194014装载机龙工2L503台各施工区黄正东1806270059515推土机山推2003台各施工区黄正东1806270059516挖掘机1.5m³10台各施工区黄正东1806270059517自卸汽车15t10辆各施工区黄正东1806270059518交通运输车/5辆项目部黄正东18062700595备注:1.计划投入抢险人员150人;2.指定抢险的大型设备在各工区施工,汛前每天进行检查,确保在度汛期间正常运行。6.3安全监测6.4应急预警6.4.1水文预报及通信1、汛期暴雨对施工安全影响很大,加强雨情水情预报工作,对小时降雨量大于25mm的大雨尽快通报工地各管理组负责人,以便做好防范措施。2、水文预报是安全度汛的重要保证,确保证工区各单位及工区与有关防汛部门的通信设施联络畅通,加强报汛工作,出现汛情及时上报业主、监理和设计单位,及时与地方政府和有关主管部门沟通,以防患于未然。3、加强与上游古城水库管理机构的联系和协调,及时掌握红腰河、李湾河来水情况。6.4.2防洪预警防汛领导小组根据掌握的气象水文信息或地方防汛指挥部门、建设单位指示,在确认可能引发突发度汛事件的预警信息后,应根据制定的度汛方案及时开展部署,迅速通知施工队采取行动,防止事件的发生或事态的进一步扩大发展,保障汛期的安全施工生产。防汛抢险信息中心,密切注视汛期施工的天气情况变化,一旦发生汛情,及时24
向防洪度汛领导小组汇报,组织人员防汛,把施工人员、施工机械、设备撤离至安全区域。6.4.2演练开展情况我部2016年5月26日已组织开展了防洪度汛演练,演练效果较好,大家对汛期出现险情,能够明白自己的职责,做好应急抢险工作。第七章:度汛工程措施7.1施工围堰及导流7.2排水工程第八章:超标准洪水应急预案8.1应急调度8.2应急队伍表10-2抗洪抢险突击队主要成员及联系方式类别姓名职务电话备注队长许强项目副经理18872216778副队长沈建成现场施工负责人13972085454成员杨虎城班组长13597504444成员胡安胜班组长18671061867成员陈学发班组长13871767256成员王正东班组长13986353207成员田家友班组长13797765376成员刘冬班组长18986550878抗洪抢险突击队成员及联系方式见表10-3表10-3抗洪抢险突击队成员及联系方式施工班组姓名联系电话备注24
施工班组1组长:杨虎城成员:陈正书、赵文明、胡家顺、董光伦、陶万保、马辉强、张涛、陈兴兵13597504444施工班组2组长:田家友成员:胡清波、陈家良、胡明星、刘红伟、刘宽银、牛吉银、赵华、15072331940施工班组3组长:陈学发成员:陶明福、高锦兵、姜家元、周永平、刘其旺、陶旺成、宋传明、姜国威、高兴安13871767256施工班组4组长:王正东成员:关平、周涛、耿栓栓、耿俊峰、耿守辉、耿纯江、付传明、张国兴、何明军、胡太栓13986353207施工班组5组长:胡安胜成员:陈华、高爽、贺茂辉、吴力、吴超、袁程、胡安军、许紫阳、来瑞、占学文、朱志强、占剑、吴立、李攀登18671061867施工班组6组长:刘冬成员:宋祖华、项水明、陈建国、李勇18671061867机械组组长:奂军波成员:姜加元、卢义山、张中勤、郑达国、杨利年、王德现、罗道胜、张玉峰、徐积现15172264415电工组组长:范希雷成员:刘小坤、董仁旺、刘兴国、马吉起15872711919计划投入150人参与抗洪抢险8.3应急措施24
当实际洪水流量超过各建筑物的度汛标准时,将可能导致实际水位超过度汛水位,从而对建筑物造成一定的破坏,不仅危及人员安全,而且对施工设备、物资造成损失,当发生超标准洪水采取如下应急度汛措施。1、加强与老河口防洪办联系,当预报有超标准洪水时,提前撤除高程较低地带的人员及机械,确保人员安全。2、加强防汛检查,防汛抢险突击队随时待命准备抢险,尽可能减少财产损失。3、撤离线路规划:红腰河按照全年10年一遇洪水标准70.3m3/s设计,上下游围堰高程分别为153.5m和153.42m。李湾河段为全年围堰,一期围堰堰顶高程均为151.2m,堰高2.0m,围堰顶宽为5m。当遇超标洪水时,人员、设备只需从基坑撤离到河岸边即可,河岸外侧为大片耕地,可沿施工主干道撤离到更远的地方。项目部营地高程高于相距较近的红腰河围堰高程,当遇超标洪水时,人员、设备只需撤离低洼处,防止物资浸泡。8.4应急保障8.4.1通信保障1.建立包括项目部各部门负责人及相关人员在内的通信录,并保证相关人员24小时联系畅通。2.明确应急处置涉及的各级、各类联系方式,包括事故应急指挥中心成员联系方式、信息报送工作组织联系方式和应急队伍联系方式。3.完善应急通讯装备,持续完善专用和公用通信网,建立有线和无线相结合、基础公用网络与机动通信系统相配套的应急通信系统,确保人身事件事发现场能在第一时间向外报告事件信息。4.按规定和要求保障应急通讯。8.4.2供电保障项目部已配备了一台350kw、一台200kw发电机及各种小型发电机,满足险情时供电系统断电时的供电需求。8.4.3交通保障项目部车辆管理部门应在人身伤亡事件现场应急处置方案中明确车辆配备要求,确保应急处置过程中的车辆保证。8.4.4医疗保障项目部投入了必要的资金,财务部按照规定标准提取,在成本中列支,专门用24
于保证应急处置必备的救治药品、医疗器械等应急物资购置需要,同时与老河口市袁冲乡卫生院签订了应急救援协议,医疗救护得到有效保障。8.4.5生活保障1.1.1 。项目部办公室建立了后勤保障工作机制,为人员救治工作及时提供所需物品和生活物资供应等。8.5应急救援1、按照先避险,后抢险,先救人,再救物,先救灾,再恢复的原则。2、发现险情时,现场值班人员立即向应急救援指挥部报警,并讲明险情发生的时间、地点、报警人姓名、电话以及现场救援所需要抢险设备等详细情况。3、应急救援指挥部接到电话报警后,立即通知抢险救助人员赶赴现场,应急救援指挥部总指挥、副总指挥,执行指挥立即赶往现场,查看情况,根据现场情况紧急程度,拨打地方政府救援电话请求救援,同时像上级领导及时汇报。4、抢险救援组,立即迅速赴现场实施救援,根据具体情况,采取人工和机械相结合的方法对进行处理。5、物资部专人管理防汛物资采购、运输和保管,协调材料供应,并设置专用防汛物资仓库。6、抗洪抢险技术对,负责事故现场及周围的安全、危险区警戒,组织无关人员有序疏散,对现场抢救出的人、财、物进行管理,预防破坏、哄抢、盗窃等案件的发生,救援过程中及救援工作结束后对现场加以保护;7、信息中心负责对外联系、求援、情况报告、传达上级指示要求。第九章:附件及附图9.1防汛机构成立文件或组织框图9.2工程平面布置图9.3涉河涉库防汛工程布置图9.4施工人员应急转移路线图10.1通讯与信息保障应急措施10.2现场处置24
10.3应急结束1、当事故、险情或事件已经得到控制,危险消除,由项目部应急领导小组宣布解除应急行动,转入正常处理。应急行动解除后,可根据情况决定是否撤销现场应急工作小组,并继续做好善后处理。十一、防洪演练二标汛期逃生路线示意图24'
您可能关注的文档
- 《水资源管理》形成性考核册答案.doc
- 浅议西部大开发中水资源管理及利用
- 2007年广西矿泉水,天然泉水资源概况
- 农业水资源可持续管理机制探讨论文
- 上蔡产业集聚区新建水厂水文地质勘察评价及水资源论证项目
- 张家口市地下水资源管理系统及其软件.doc
- 浙美版美术教案第七册 水资源
- 五里界街水资源调查报告
- 山西水资源管理条例
- 吉安县水资源可持续利用与发展论文
- 水资源配置中的生态环境用水问题浅析
- 江苏省水文水资源调查评价机构乙级资质认定
- 对限制开采地下水资源的思考论文
- 包头市黄河湿地生态恢复及污水资源化工程可行性研究报告_可打印
- 水资源高效利用与工程安全
- 水资源保护局2018年党风廉政建设工作会议的发言稿
- 充分利用空中水资源发挥人工影响天气潜能
- 水循环与水资源合理开发利用论文
