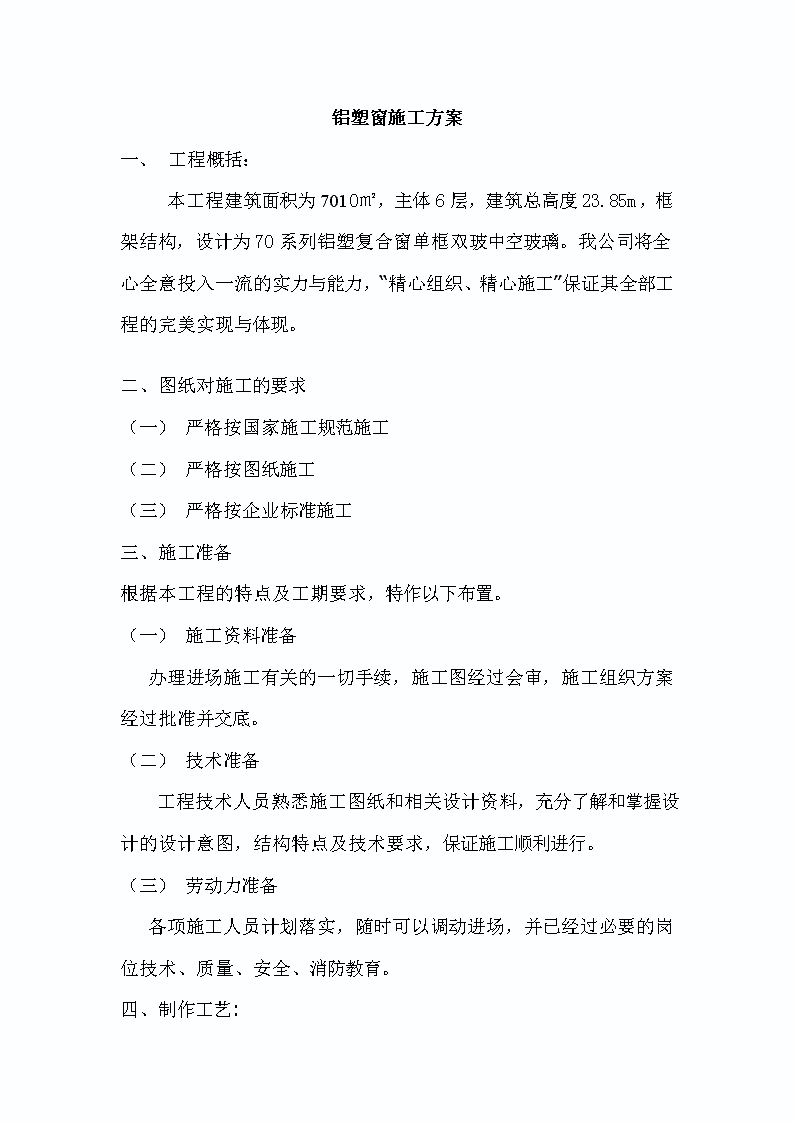

'铝塑窗施工方案一、工程概括:本工程建筑面积为7010㎡,主体6层,建筑总高度23.85m,框架结构,设计为70系列铝塑复合窗单框双玻中空玻璃。我公司将全心全意投入一流的实力与能力,“精心组织、精心施工”保证其全部工程的完美实现与体现。二、图纸对施工的要求(一)严格按国家施工规范施工(二)严格按图纸施工(三)严格按企业标准施工三、施工准备根据本工程的特点及工期要求,特作以下布置。(一)施工资料准备办理进场施工有关的一切手续,施工图经过会审,施工组织方案经过批准并交底。(二)技术准备工程技术人员熟悉施工图纸和相关设计资料,充分了解和掌握设计的设计意图,结构特点及技术要求,保证施工顺利进行。(三)劳动力准备各项施工人员计划落实,随时可以调动进场,并已经过必要的岗位技术、质量、安全、消防教育。四、制作工艺:

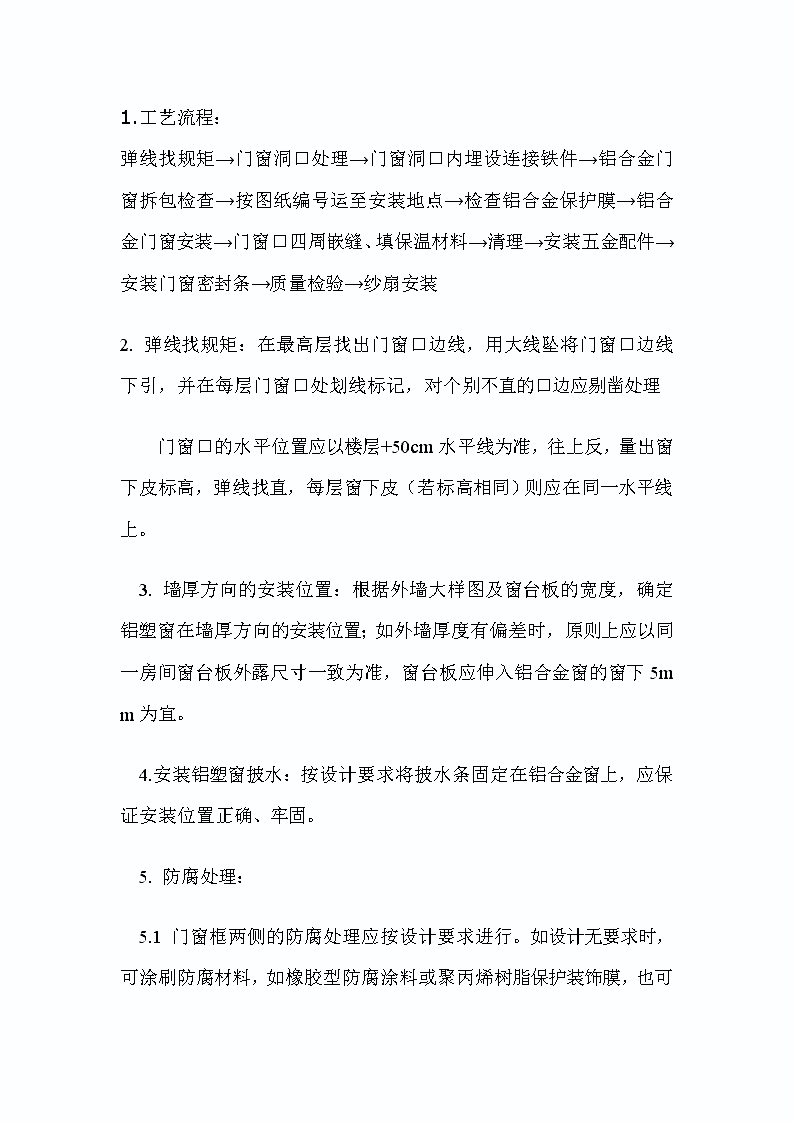

1.工艺流程:弹线找规矩→门窗洞口处理→门窗洞口内埋设连接铁件→铝合金门窗拆包检查→按图纸编号运至安装地点→检查铝合金保护膜→铝合金门窗安装→门窗口四周嵌缝、填保温材料→清理→安装五金配件→安装门窗密封条→质量检验→纱扇安装2.弹线找规矩:在最高层找出门窗口边线,用大线坠将门窗口边线下引,并在每层门窗口处划线标记,对个别不直的口边应剔凿处理 门窗口的水平位置应以楼层+50cm水平线为准,往上反,量出窗下皮标高,弹线找直,每层窗下皮(若标高相同)则应在同一水平线上。 3.墙厚方向的安装位置:根据外墙大样图及窗台板的宽度,确定铝塑窗在墙厚方向的安装位置;如外墙厚度有偏差时,原则上应以同一房间窗台板外露尺寸一致为准,窗台板应伸入铝合金窗的窗下5mm为宜。 4.安装铝塑窗披水:按设计要求将披水条固定在铝合金窗上,应保证安装位置正确、牢固。 5.防腐处理: 5.1

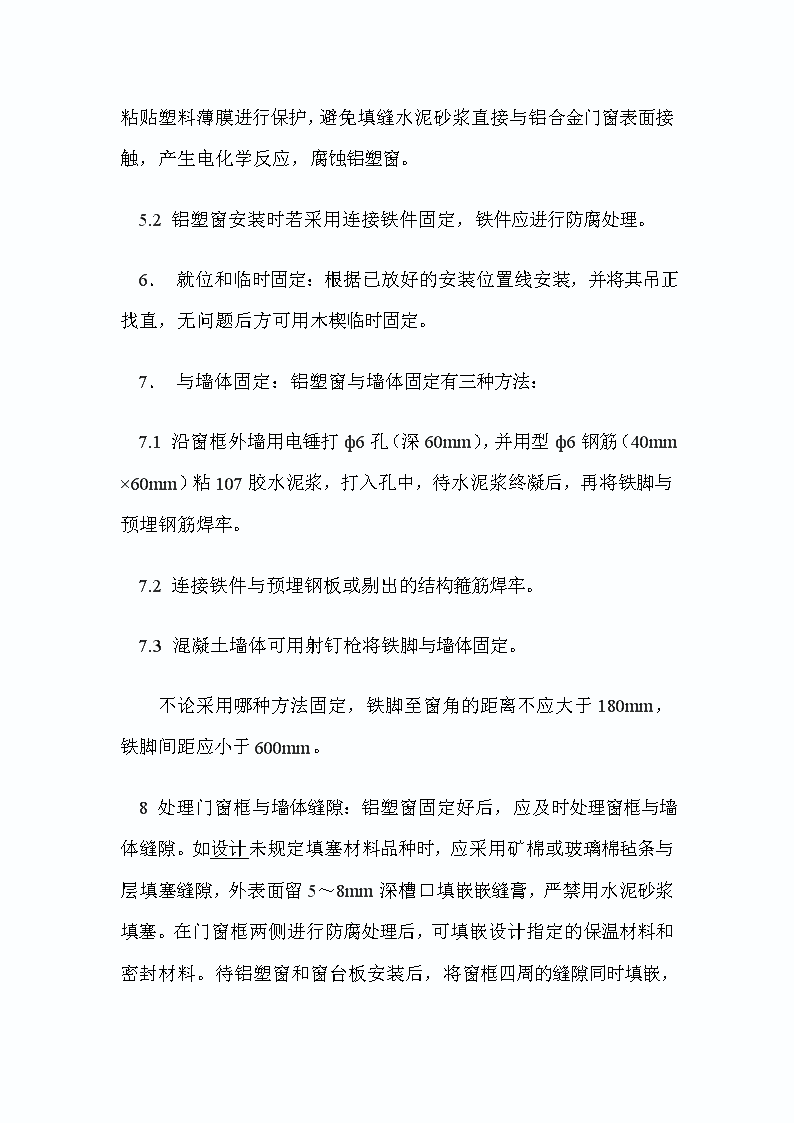

门窗框两侧的防腐处理应按设计要求进行。如设计无要求时,可涂刷防腐材料,如橡胶型防腐涂料或聚丙烯树脂保护装饰膜,也可粘贴塑料薄膜进行保护,避免填缝水泥砂浆直接与铝合金门窗表面接触,产生电化学反应,腐蚀铝塑窗。 5.2铝塑窗安装时若采用连接铁件固定,铁件应进行防腐处理。 6.就位和临时固定:根据已放好的安装位置线安装,并将其吊正找直,无问题后方可用木楔临时固定。 7.与墙体固定:铝塑窗与墙体固定有三种方法: 7.1沿窗框外墙用电锤打ф6孔(深60mm),并用型ф6钢筋(40mm×60mm)粘107胶水泥浆,打入孔中,待水泥浆终凝后,再将铁脚与预埋钢筋焊牢。 7.2连接铁件与预埋钢板或剔出的结构箍筋焊牢。7.3混凝土墙体可用射钉枪将铁脚与墙体固定。 不论采用哪种方法固定,铁脚至窗角的距离不应大于180mm,铁脚间距应小于600mm。 8处理门窗框与墙体缝隙:铝塑窗固定好后,应及时处理窗框与墙体缝隙。如设计未规定填塞材料品种时,应采用矿棉或玻璃棉毡条与层填塞缝隙,外表面留5~8mm深槽口填嵌嵌缝膏,严禁用水泥砂浆填塞。在门窗框两侧进行防腐处理后,可填嵌设计指定的保温材料和密封材料。待铝塑
窗和窗台板安装后,将窗框四周的缝隙同时填嵌,填嵌时用力不应过大,防止窗框受力后变形。 9铝塑框安装: 9.1将预留门洞按铝合金门框尺寸提前修理好。 9.2在门框的侧边固定好连接铁件(或木砖)。 9.3门框按位置立好,找好垂直度及几何尺寸后,用射钉或自攻螺丝将其门框与墙体预埋件固定。 9.4用保温材料填嵌门框与砖墙(或混凝土墙)的缝隙。9.5用密封膏填嵌墙体与门窗框边的缝隙。10.铝合金门扇安装:门框扇的连接是用铝角码的固定方法,具体作法与门框安装相同。 11.安装五金配件:待浆活修理完,交活油刷完后方可安装门窗的五金配件,安装工艺要求详见产品说明,要求安装牢固,使用灵活。12.装五金配件。五、保证铝塑窗制作的质量标准1.保证项目: 1.1铝塑窗及其附件质量,必须符合设计要求和有关标准的规定。 1.2铝塑窗的安装位置、开启方向必须符合设计要求。
1.3铝塑窗安装必须牢固,预埋件的数量、位置、埋设连接方法,必须符合设计要求。 1.4铝塑窗框与非不锈钢紧固件接触面之间,必须做防腐处理;严禁用水泥砂浆作门窗框与墙体之间的填塞材料。 2.基本项目: 2.1铝塑窗扇安装应符合以下规定 2.2平开门窗扇关闭严密,间隙均匀,开关灵活。 2.3弹簧门扇自动定位准确,开启角度90°±1.5°,关闭时间在6~10s范围之内。 2.4铝塑窗附件齐全,安装位置正确、牢固、灵活适用,达到各自的功能,端正美观。 2.5铝塑窗框与墙体间缝隙填嵌泡满密实,表面平整、光滑,无裂缝,填塞材料、方法符合设计要求。 2.5铝塑窗表面洁净,无划痕、碰伤,无锈蚀;涂胶表面平滑、平整,厚度均匀,无气孔。 2.6允许偏差项目:严格按照施工规范安装,符合节能验收标准。3、有关内容:
安装外框,调整定位与墙体固定,施打发泡后框四周用水泥砂浆填嵌,清理门窗框架,安装玻璃及内扇,门窗框与墙体之间进行密封打胶,清理验收。4、项目的有关规定:4.1、门窗框安装固定前由我公司技术人员对提供的产品尺寸复核,同时对预留墙洞口进行复核,用防水砂浆刮糙处理好后进行安装。4.2、门窗安装采用镀锌铁片连接固定,固定点间距:转角处150~200mm,框边处小于或等于500mm,在安装过程中对每一樘已安装好的门窗有专职质检员进行检验,保证门窗的水平度及垂直度符合验收要求;严禁用长脚膨胀螺栓穿透型材固定门窗框。4.3、门窗框边及底面应贴上保护膜,如发现保护膜脱落时,应补贴保护膜;4.4、门窗洞口清理干净及干燥后,施打发泡剂,发泡剂应连续施打,一次成型,填充饱满,溢出门窗框外的发泡剂应在结膜前塞入缝隙内,防止发泡剂外膜破损。4.4、门窗框扇表面若沾止水泥砂浆时,应在其硬化前用湿布擦拭干净,不得用硬质材料铲刮表面;4.4、门窗外侧应留5mm宽的打胶槽口,打密封胶前必须先清理门窗框周围的灰尘,防止出现粘结不牢固的情况,胶水采用中性硅酮密封胶,打密封胶时胶线一定保证呈直线型并且胶缝宽度均匀符合设计要求,保证不发生渗漏现象;4.5、玻璃不得与玻璃槽直接接触,并应在玻璃下边垫衬垫块;4.6、门窗表面不应有影响外观的质量缺陷;
4.7、密封条装配后应均匀、牢固、接口应粘接严密、无脱槽现象;4.8、五金配件应安装牢固、位置正确、开关灵活;4.9、门窗安装完毕必须进行调试,保证开启灵活;4.10、及时做好有关施工技术隐蔽等资料。5、机械设备的选择与布置我公司是专业设计制作安装门窗的工程公司。为创一流工程,投资数百万引进当今世界上最先进的机械设备和技术,拥有一支高水平的生产安装专业队伍。为完成该承包工程,我公司拟投入如下设备:六、施工步骤1.工地进场准备(1)根据工程的工作量,进场开工前必须有临时用地,临时用地在施工队进场前一个星期内完成,同时,工地保卫人员先行进入工地.(2)工地现场布置完成后,各种现场施工机具、车辆等必须进场.(3)同时项目经理填写开工报告书、申请施工许可证,上交施工人员名单、工地施工出入证等,申报临时暂住户口卡.2.施工前的准备(1)熟悉图纸,清楚了解设计意图,质量要求及细部做法,认真研究并全部领会.如对图纸有不同意见或不理解的部分,可在设计及施工图纸会审时提出意见,以求解答.按施工场地整齐堆放各种材料,组织施工机械设施的架设、安装与调试.(2)遵守现场用电、用水的规范,严格执行现场安全管理制度.
(3)做好场容、以及环境卫生,安全消防等项目工作,坚持文明施工,创建安全文明工地.(4)进场前对场地工作人员做好技术交底七.质量计划与目标为确保本工程创造一流的施工质量,制定如下质量控制目标:(一)工程总体目标:1、严格按设计施工,满足国家规范要求,质量达到优良,争创省优。2、施工中达到“五无”,即无死亡、无重伤、无火灾、无中毒、无坍塌。3、按进度计划如期竣工。4、施工现场文明整洁,创造文明工地。八、保证工程进度的措施为保证工程如期完成,我公司编制了详细的施工计划外,在工程施工中特别加强如下几个方面的工作:(一)在本工程中公司内部推行项目经理责任制,工程分两个工作面,开展劳动竞赛活动,充分发挥和调动员工的积极性,贯彻按劳分配,多劳多得的原则,奖勤罚懒、奖罚分明。(二)严格执行施工组织计划,每月编制详细的队组作业进度计划,支持!“以计划指导生产”的原则,科学合理地安排生产,当发现施工中与实际不相吻合时,及时调整月进度计划,确保整体计划如期实(三)
在保证施工队人员相对稳定的前提下,根据工程进展情况,随时调整人员组成。多创工作面,使劳动力充分发挥所长,以防窝工、怠工现象出生。(四)切实做好员工的思想工作,积极搞好后勤保障工作,解决好员工的生活福利,使员工无后顾之忧,发挥员工的生产潜能。九.质量保证体系及措施:在我国建筑行业有格言:百年大计,质量第一。我公司各级领导及有关职能部门都非常重视产品质量,采取了全过程的质量控制加事后检验的质量保证措施,愿以优质的产品,良好的信誉和积极的态度来完成此项工程。1.质量控制标准我公司通过科学有效的管理,从方案设计到材料的购买,从部件制作的组装,乃至最后的现场安装及现场质量控制,均能得到可靠的保证,包括材料供应商的质量保证。2.技术方面微机设计我公司有一批计算机专业培训精干的技术人员,对每个工程的一切技术数据均由计算机严格的计算,确保各项技术参数准确无误,满足使用要求.技术人员公司技术部5人,全部由建筑,机械及其它专业大学毕业的。对本工程的设计,我们从中筛选出最优秀者,最具实践经验的设计师进行方案设计,而且由技术主任,部长审核把关,并经甲方与设计院审查认可,确保造型美观,结构经济、合理。
3.在材料选用方面本工程上使用的各种材料,我们严格按照招标文件要求,具体采用最后还与甲方共同协商确定。在供应部门具体购料时,公司有关技术部门要对材料的材质及性能详细的检查,质监部对材料质量和尺寸按检验标准进行检验,合格后方可入厂,投入生产。我们还将出具各种材料生产厂家的产品合格证及质量保证收书,关键性的材料,如:密封胶、型材等,除出具述证明外,还附有使用年限。4.在产品加工方面公司拥有先进的专业铝、塑门窗加工设备,经专门技术培训并获得一定等级证书的技术工人,在每道工序严格按操作规程执行,质检员严格按抽检方案检查,具体做法如下:•严格按工程部下发的设计施工图纸进行生产加工;•所有的材料零部作必须符合现行有关标准的规定;•加工现场使用的各类量具,工具定期检查;•各构件的加工精度允许偏差按行业标准的高精度执行;•加工完毕的构件,按其5%抽样检查,且每种不少于5件,当其中一件不合格时,加倍抽查,复检合格方可验收;•成品、半成品出厂时,附有质量检验证书及检验人员的签字。5.在包装运输方面
因为所有材料是用来做装饰用的,所以本公司对出厂的所有成品、半成品都用进口的保护胶带来保护材料的表面,以免在运输、安装时损伤材料表面,然后用纤维带包装成捆运到现场。材料运到现场后,进行特殊保护与周围的施工人员进行密切的配合。所有材料都由本公司的车队运往现场。所有材料运到现场,都放在通风避雨的地方。6.在安装方面人员选择:安装人员的素质、技术水平出是决定工程质量的一个不可忽视的重要因素。我公司的安装人员都是经过专业技术培训的技术工人,公司承做的大量工程锻炼培养了一批技术水准高、操作技能强的施工队伍,积累了丰富的施工经验。对本工程,公司挑选最优秀的人员并配备先进的安装工艺装备。进现场的培训:•由有关领导讲解本工程的重要性,使安装人员对此有足够的认识;•由技术人员讲解相关的标准规范和安全准则;•所有技术向现工人员交底。现场施工管理:根据现场施工中出现的实际问题,每周由项目经理组织召开一次工作总结会议,内容如下:•施工方案,施工计划执行情况的总结;•安全,质量,技术标准执行情况的总结;•本周工作的总结,奖优罚劣;•下周的工作安排。
为保证工程进度和质量,还要定期举行会议,邀请甲方代表、土建代表、乙方负责人、安装队长等参加,对工程的各个方面进行协调、沟通,将会议纪要返回给公司总经理,以便整体安排。十、应注意的质量问题 1铝合金门窗采用多组组合时,应注意拼装质量,接缝应平整,拼樘框扇不劈楞,不窜角。 2地弹簧及拉手安装不规矩,尺寸不准:应在安装前检查预留孔眼尺寸是否正确。 3面层污染咬色:施工时不注意成品保护,未及时进行清理。 4表面划痕:应严防用硬物清理铝合金表面的污物。 5漏装披水:外窗没按设计要求装披水,影响使用。十一、安全生产及文明施工保证措施:1、安全生产保证措施严格执行各项安全管理制度和安全操作规程,并采取以下措施:(一)在建筑外双排脚手架周边设置安全网,防止高空坠物,砸伤行人。(二)进入施工现场必须戴安全帽,不戴安全帽,不准进入施工场。(三)高空作业时须系安全带,禁止穿皮鞋,不准赤脚,不准穿拖鞋上岗。(四)机械设备必须配置有效的安全罩。(五)施工用电有良好的接地装置,电线接头必须套上安全管,严禁使用无绝缘的导线。
(六)机械吊臂下严禁站人,安装玻璃时统一指挥,上下动作协调一致。(七)工地易燃易爆物品须有专人保管,现场堆放符合防火规定,并有“严禁烟火”的警告标识。(八)每周一必须对施工人员进行安全教育,每天进班都要进行巡全。(九)现场安全员必须巡回检查,发现不安全隐患及时提出,并立即要求操作人员进行整改,重大安全隐患要及时向上级汇报。2、文明施工保证措施:(一)本公司在施工现场成立以项目经理为组长,主管生产副经理、主任工程师,质监,材料,预算和安全等管理人员为成员的施工现场管理组织。坚决服从总包单位的统一管理,虚心接受总包单位的监督检查,认真负责本单位文明施工工作。(二)本公司施工现场文明施工管理组织,实行项目经理是文明施工的第一负责人,其他成员一律分工负责,实行个人岗位责任(三)本司把文明施工列入单位经济承包责任制,一同“包”、“保”、检查和考核。(四)工地每月至少组织两次施工现场文明施工检查,班组每天自检、互检、交接检制度,要做到自产自清、日产日清、工完场清、标准管理,全面检查,制表以榜公布,坚持奖、惩兑现。(五)施工现场我公司的有施工人员服装整齐,佩带上岗证,举止言语文明礼貌。
(六)工地各项专业管理制度者应有文明施工内容,如库存物资维护保养和安全环保保卫防火制度等。(七)每月至少召开两次文明施工会议,认真分析文明施工形势,针对实施情况制订有效措施,协调解决文明施工问题,保持文明施工的场容、场貌,发扬文明施工的好场风。(八)上级关于文明施工的标准、规定、法律法规资料完备,项目部文明施工日志、自检材料完整,填写内容符合要求,签字手续齐全、有效。文明施工活动、会议、考核、评比有计划,有记录,健全文明施工的资料管理工作。(九)大力开展项目部内外各专业管理之间的文明施工竞赛活动,积极推广应用新技术、新工艺、新设备和现代化管理方法,努力实现文明施工现代化,使文明施工达到新的更高水平,确保我司项目部成为省市面上先进文明施工单位。十二、成品保护 1铝合金门窗应入库存放,下边应垫起、垫平,码放整齐。对已装好披水的窗,注意存放时支垫好,防止损坏披水。 2门窗保护膜应检查完整无损后再进行安装,安装后应及时将门框两侧用木板条捆绑好,并禁止从窗口运送任何材料,防止碰撞损坏。 3若采用低碱性水泥或豆石混凝土堵缝时,堵后应及时将水泥浮浆刷净,防止水泥固化后不好清理,并损坏表面的氧化膜。
铝合金门窗在堵缝前,对与水泥砂浆接触面应涂刷防腐剂进行防腐处理。4抹灰前应将铝合金门窗用塑料薄膜保护好,在室内湿作业未完成前,任何工种不得损坏其保护膜,防止砂浆对其面层的侵蚀。 5铝合金门窗的保护膜应在交工前撕去,要轻撕,且不可用开刀铲,防止将表面划伤,影响美观。 6铝合金门窗表面如有胶状物时,应使用棉丝沾专用溶剂擦试干净,如发现局部划痕,可用小毛刷沾染色液进行涂梁。 7架子搭拆、室内外抹灰、钢龙骨安装,管道安装及建材运输等过程,严禁擦、砸、碰和损坏铝合金门窗樘料。8建立严格的成品保护制度。十三、验收程序:本公司在生产加工过程中对每一道工序经过严格的检验,保证产品出厂合格率达到100%,在安装过程中保证按照国家标准进行安装,每一樘门窗安装完毕都经过专业工长验收合格后,报本公司驻现场项目经理进行抽检,合格后报请监理验收,保证验收合格率为100%。青海三利实业有限公司第一分公司2009年6月11日
铝塑窗安装施工方案青海三利实业有限公司第一分公司'
