• 2.97 MB
  • 34页

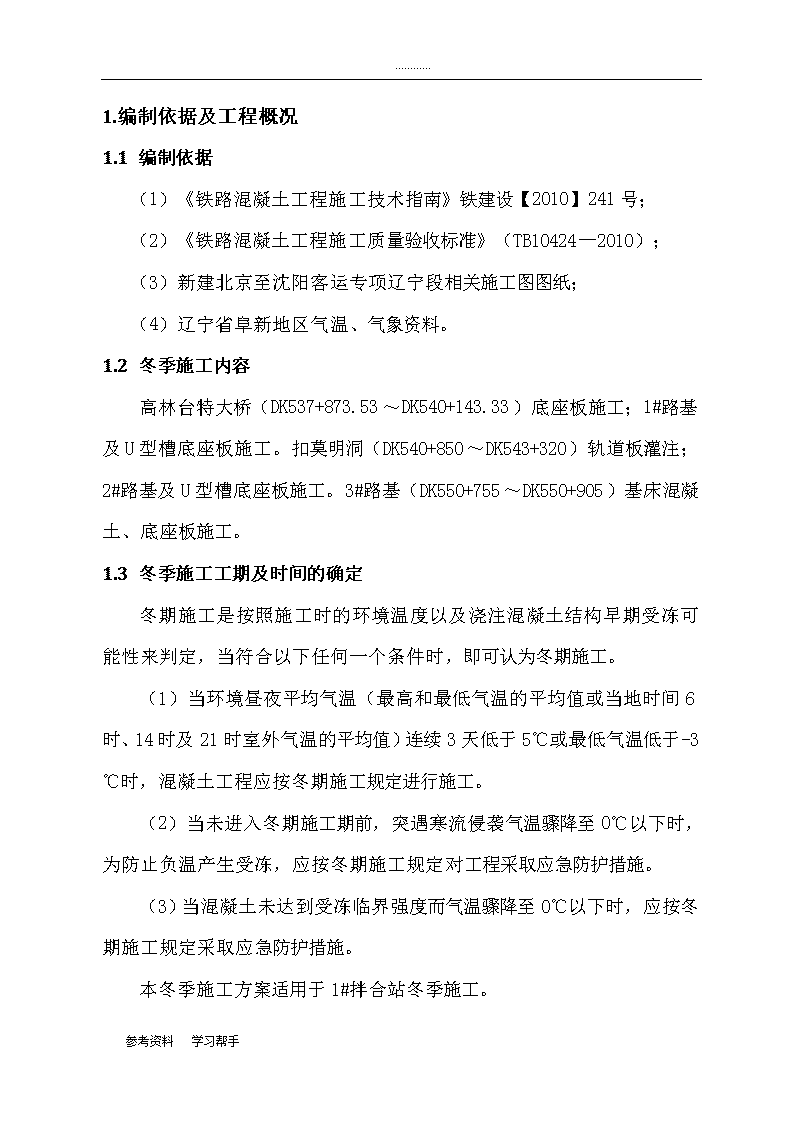

2016拌合站冬季施工设计方案

  • 34页
  • 关注公众号即可免费下载文档
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档由网友投稿或网络整理,如有侵权请及时联系我们处理。
'............1.编制依据及工程概况1.1编制依据(1)《铁路混凝土工程施工技术指南》铁建设【2010】241号;(2)《铁路混凝土工程施工质量验收标准》(TB10424—2010);(3)新建北京至沈阳客运专项辽宁段相关施工图图纸;(4)辽宁省阜新地区气温、气象资料。1.2冬季施工内容高林台特大桥(DK537+873.53~DK540+143.33)底座板施工;1#路基及U型槽底座板施工。扣莫明洞(DK540+850~DK543+320)轨道板灌注;2#路基及U型槽底座板施工。3#路基(DK550+755~DK550+905)基床混凝土、底座板施工。1.3冬季施工工期及时间的确定冬期施工是按照施工时的环境温度以及浇注混凝土结构早期受冻可能性来判定,当符合以下任何一个条件时,即可认为冬期施工。(1)当环境昼夜平均气温(最高和最低气温的平均值或当地时间6时、14时及21时室外气温的平均值)连续3天低于5℃或最低气温低于-3℃时,混凝土工程应按冬期施工规定进行施工。(2)当未进入冬期施工期前,突遇寒流侵袭气温骤降至0℃以下时,为防止负温产生受冻,应按冬期施工规定对工程采取应急防护措施。(3)当混凝土未达到受冻临界强度而气温骤降至0℃以下时,应按冬期施工规定采取应急防护措施。本冬季施工方案适用于1#拌合站冬季施工。参考资料学习帮手 ............1.4气象资料阜新气候属于北温带大陆季风气候区,四季分明,雨热同季,光照充足。阜新市的四季是以候平均气温高于20℃为夏季,低于3℃为冬季,介于二者之间的气温分别为春、秋季)。年平均气温9.3℃。一月平均气温-11.1℃,最低气温-26.6℃;土壤最大冻结深度1.4m。1.5冬季施工特点及难点⑴冬季混凝土特点:0~4℃时,凝结时间比15℃延长3倍;温度降到-3~-5℃时,混凝土开始冻结后,反应停止;-10℃时,水化反应完全停止,混凝土强度不再增长。在负温条件下混凝土中的水结冰,体积增加9%,硬化的砼结构遭到冻胀破坏。⑵冬季施工的安全、质量风险大。天气寒冷、场地结冰、升温取暖等方面易引发安全事故。防寒保温稍有疏漏会产生混凝土冻胀、裂缝(纹)、结构疏散、表面泛霜等质量问题。⑶冬季施工成本投入高。冬季施工需要从混凝土原材料开始实施防寒保温,这些措施需投入大量的保温材料、设施、设备和能源。⑷施工生产效率低下。寒冷气候条件下劳动产生率大幅下降,防寒保温消耗工时多,工序间工艺和组织间隙时间多、混凝土强度增长慢等因素造成生产效率低下。⑸施工难题多。冬季寒冷多风,热量散失快,暖棚在防风方面稳定性要求高,在防寒方面密封要求严。施工组织干扰大,有些材料必须采用人工二次倒运。⑹自密实混凝土可能出现的问题参考资料学习帮手 ............A工作性能:自密实混凝土流动性返大冬期配制自密实混凝土时,减水剂的减水效果受气温影响而发挥缓慢。为获得良好的初始工作性能,可能会较正常状态提高减水剂的掺量。当自密实混凝土运至现场,或者浇注到结构体中,减水剂的减水作用逐渐发挥,使得减水剂掺量过大,从而致使自密实混凝土工作性能返大,引起自密实混凝土出现严重离析泌水现象,最终可导致实体结构出现严重的泡沫软弱层问题。B工作性能:大风干燥环境下自密实混凝土流动性的快速损失现场施工中,特别是在桥梁施工段,易遇大风,加之东北地区秋冬季相对湿度低,空气干燥。在自密实混凝土灌注过程中若不采取防风措施,极易造成灌注料斗中自密实混凝土干燥结皮,导致自密实混凝土流动性损失,影响灌注施工。C力学性能:自密实混凝土强度增长较慢当温度降至0℃时,尽管由于混凝土中的水不是纯水而是含有电解质的水溶液(冰点在0℃以下),水泥的水化反应仍能进行,但反应速度却大大降低,混凝土硬化速度及强度增长也将随之减慢。自密实混凝土强度发展较慢,会严重影响混凝土拆模时间以及进行下一工序的时间。D耐久性能:自密实混凝土会产生冻胀破坏在大气环境下,气温低于0℃参考资料学习帮手 ............时,水将结冰,而水的结冰过程将伴随着体积膨胀,当混凝土强度降低时,其内部的水结冰,体积膨胀,将导致自密实混凝土结构体破坏。如果自密实混凝土是在浇筑完初凝后遭受冻结,混凝土的强度损失很大,而且冻结温度越低,强度损失越大,其原因是由于在冻结过程中混凝土内水分产生迁移现象所引起混凝土结构的破环。2.施工计划2.1总体施工工期冬季施工工期预计从2016年11月1日起到2017年3月15日。如当工地环境昼夜平均气温(最高气温和最低气温的平均值,或当地时间6时、14时、21时室外气温平均值)连续3天低于5℃,或最低温度低于-3℃时将延长冬施时间。2.2组织机构2.2.1施工组织机构为加强冬季施工管理,确保工程建设工期、质量、安全,全面实现预期目标,针对冬季施工特点,以精干高效、以岗定人的原则,组建职能完善、体系健全、精干高效的管理机构。冬季施工领导小组具体人员如下:组长:蔡生臣副组长:张玉勋、齐雄、刘星、王军、郑茂盛组员:白永洁、宋丰丰、李俊峰、王春生、吴柯、李志云、秦义辉、刘勇、王海明、李贤峰职责:(1)组长:负责冬季施工方案的全面落实及督促工作。(2)副组长:制定冬施管理办法,明确分工,责任到人;编制总体冬施方案,并监督、检查、指导方案的落实。(3)物资部:负责冬施物资供应。(4)拌合站:负责混凝土原材料加热保温及混凝土供应。参考资料学习帮手 ............(5)工程部:负责制定现场冬施方案,并组织实施。(6)安质部:负责制定冬施期间的安全质量管理方案,并贯彻落实。(7)试验室:负责冬施期间原材料、混凝土出机、入模温度的检测及冬施期间混凝土试块的管理。(8)各架子队:负责落实冬施措施。2.2.2人员安排主要施工组织人员安排序号姓名职务人员备注1李贤峰站长12王勇杰副站长13刘勇技术负责人14宋丰丰信息化管理员15申利斌试验工程师16武尚森试验员17康春霞试验员18徐斌安全员19高强质检员110贾长征材料员111王亚南拌和机操作手112徐伟华拌和机操作手113李岩峻拌和机操作手114曾颂聪拌和机操作手115方超拌和机操作手116张雪峰机械维修工117韩超电工1参考资料学习帮手 ............3.主要施工方案3.1拌合站混凝土生产严格按冬季施工规程组织施工,确保混凝土出机温度大于+10℃,入模温度大于+5℃,并控制好以下主要工序:(1)施工用水:搅拌站生产用水采用蓄水池内10个12000w电热棒加热,加热温度按热工计算确定,且水温不超过80℃(自密实混凝土水温不超过45℃)。水池用保温材料砌筑、覆盖,避免热量散失。施工中注意及时补水,以确保搅拌用水量满足施工需要。(2)粗细骨料:骨料仓采用全封闭,进出料侧挂帆布帘遮挡保温,并在储料仓内部布设地暖管道进行加热,另外用棉被进行覆盖保温,加热温度在5℃以上;混凝土搅拌完毕后,立即按规定数量补充砂石等地材,以保证砂石料有足够的温度回升时间。(3)水泥:水泥存放于水泥罐中,新进场水泥温度较高,每批次水泥基本3天左右使用完。(4)外加剂:外加剂存放在搭设的外加剂棚内,外加剂棚内用电暖器加热,确保外加剂棚内温度高于5℃,外加剂桶采用保温材料加电热毯包裹,确保外加剂不上冻。(5)拌合楼投料前,先用热水冲洗搅拌机,拌合楼温度要保持在+10℃以上。投料顺序为:搅拌时,应先投入骨料和已加热的水先行搅拌,搅拌均匀后,再加入其它原材料,直至搅拌均匀。搅拌前先用热水冲洗搅拌机3min,搅拌时间应较常温搅拌时间延长1.5倍。参考资料学习帮手 ............上料仓保温:上料仓口设置帆布卷帘,在上料的时候开启,停工的时候放下进行保温。拌合楼主机保温:每个拌合楼内放置2个电烤炉进行加热保温。平皮带处保温:平皮带处放置2个大的蜂窝煤炉进行加热保温。(6)主机接料口三面用彩板进行密封,进出车道加工棉窗帘,内生火炉2个,保证混凝土从主机放料到输送车时减小热量损失,确保混凝土质量。(7)机械及输送车冬施保温措施:更换冬季燃油及润滑油,冷却系统用防冻液,制动系统加入酒精,加工棉保温套等措施确保车辆冬季正常运转。(8)严把原材料质量关,不合格材料禁止进场。(9)从锅炉至搅拌机的供热管路采取保温措施防止热量损失过大。(10)定时进行砼出机温度、拌合水温度及骨料温度的检测监控,并作好记录以便及时调整。(11)砼运输采用搅拌车运输,在搅拌车的筒体外侧增加保温的棉罩或其它保温罩,减少砼在运输过程中的热量损失。泵车管道加工棉保温套进行包裹保温,混凝土浇注过程中加快灌注施工速度,减少混凝土施工过程中的热量散失,浇筑时逐车检测砼温度,低于5℃的砼坚决不予采用。3.2混凝土运输(1)混凝土搅拌车装砼前,对搅拌车内壁用热水预热。(2)混凝土搅拌车采用保温防水棉布包裹保温。(3)混凝土搅拌车车轮安装防滑链。(4)加强便道的维护及交通组织,尽可能缩短砼的运输时间。参考资料学习帮手 ............⑸自密实混凝土从出机到灌注完毕至初凝前不得出现离析泌水现象,1h和2h坍落扩展度增长不得超过50mm,且入模坍落扩展度最大值不得大于680mm。3.3温度监控(1)建立温度监测体系,对施工环境温度、原材料温度、混凝土拌合料温度、混凝土养护温度等进行监测,针对温度变化情况,适时调整防寒保温措施。(2)在浇筑地点对施工环境温度进行监测。每天测量6时、14时、21时的室外气温,求平均值计算环境昼夜平均气温。(3)测量原材料使用前的温度,根据测温情况采取适当措施。水泥、粉煤灰,粗细骨料、外加剂温度于混凝土开盘前4小时测量,水的温度于混凝土开盘前1小时测量,根据热工计算和实际试拌确定的温度参数,采取加热措施,保证原材料使用前的初始温度符合要求。(4)混凝土生产过程中,对水泥、粉煤灰,粗细骨料、外加剂、水等原材料以及混凝土拌合料的出机温度进行监测。原材料的温度监测每工作班不少于4次。(5)混凝土运至浇注现场,对其出罐温度进行监测。每2小时测温1次,并与其出机温度测量相对应,以便计算在运输途中的温度降低值。(6)混凝土灌注过程中,对工地环境气温、工作面的气温和混凝土入模温度进行监测。工地环境气温、工作面的气温监测每工作班不少于4次,混凝土入模温度监测每2小时测温1次,并与其出罐温度测量相对应,以便计算在浇注过程中的温度降低值。参考资料学习帮手 ............(7)在混凝土养护期间,分别对热源、结构物温度进行监测。(8)所有测温活动均应详细记录,并按顺序、时间、部位整理成册。(9)灌注完成的自密实混凝土在14d内不得受冻,或自密实混凝土受冻临界强度不得小于28MPa。(根据自密实混凝土咨询项目部下发的《自密实混凝土冬期施工方案建议》编写)。4.施工方法及措施4.1冬期施工前期工作的准备4.1.1方案、人员准备(1)施工方案的准备,包括以下内容:施工程序,施工方法,现场布置,设备、材料、能源、工具的供应计划,安全防火措施,测温制度和质量检查制度等。方案确定后,组织有关人员学习,并向施工队或班组进行交底。(2)进入低温期施工前,对搅拌站工作人员、测温保温人员、锅炉司炉工和火炉管理人员,专门组织技术业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。(3)与当地气象台站保持联系,及时接收天气预报,防止寒流突然袭击。(4)安排专人测量施工期间的室外气温,暖棚内气温,砂石料、混凝土的温度并作好记录。4.1.2现场准备(1)参考资料学习帮手 ............项目物资设备部按照冬季施工方案,提前将冬季施工所需材料、机具等分类汇总,制定材料进场计划,准备充足的料源,及时提供至各施工现场,保证各项工程顺利进行。(2)施工机械加强冬季保温,对加水、加油、润滑部件勤检查,勤更换,防止冻裂设备。(3)根据本工程情况,确定冬季施工需要采取防护的具体工程项目和工作内容,制订相应的冬季施工保护措施。(4)检查职工宿舍及仓库是否达到过冬条件,及时按照冬季施工保护措施,职工宿舍坚决杜绝使用煤炉取火,防止发生煤气中毒事件。(5)在进入冬季前施工现场提前做好防寒保暖工作,对施工便道。脚手架和作业场所采取防滑措施。(6)搭建加热用的锅炉房、钢管棚,敷设管道,对锅炉进行试火试压,对各种加热的材料、设备要检查其安全可靠性。(7)维护好施工便道,是保证施工运输的重要途径。好的施工便道既缩短低温期混凝土运输时间,使混凝土施工质量得以保证,也为后续运梁工作作好准备。因此施工便道要在现有的基础上进行加宽、拉直、降坡、加修错车位及路面硬化等整改工作。4.2混凝土拌合站的冬期施工4.2.1锅炉为保证工期,实施冬季施工,要求冬季混凝土入模温度,骨料仓和外加剂存储地必须设置采暖保温设施。保证粗骨料棚内温度大于5℃,外加剂棚内温度大于10℃。热工计算:考虑当地施工条件:室外温度:零下20度参考资料学习帮手 ............保温棚内温度:5-10度;蓄水池:300m³,水温50度;生产任务:供全线用砼,日最大砼需求量800m³;每小时供应混凝土80m³/h,用水量为14t/h,骨料为168t/h;计算基准:查锅炉参数,1吨的低压热水锅炉每小时出热量为56万大卡。换算大卡:560000*1.163w=651280w/h①蓄水池消耗热能(1公斤水升温1度需要大卡(千卡)热量=1.163w=4186j)原水5度,加热50度;计算16900*(50-5)=760500kcal/h760500大卡×1.163w=884461.5w884461.5w÷651280w=1.36t/h②存料棚消耗热能条件:棚内面积2400㎡,棚高8米,其中四个骨料仓采用地暖,料棚体积960×8=7680m³棚外温度零下20度,棚内需温5~10度,温差=30度。料棚结构,上部为彩钢瓦。计算取值:表面系数:M=960/7680=0.125传热系数:k=1/(1/9+0.24/0.8+1/30)=1/0.444参考资料学习帮手 ............=2.25~3.0冷风渗透等综合散热系数:a=3计算公式:Q=(M.K.t)aV=0.125×3×30×7680×3=259220w259220÷651280=0.40t/h③骨料保温及加热耗料量:114m³/H×1600KG/m³=182400KG/H骨料温度:骨料室内存放温度15℃骨料比热容(按建筑用沙)0.24kcal/kg.℃热负荷:0.24×182400×(15-5)=437760kcal/h437760×1.163w÷651280=0.78/h总热负荷:1.36+0.40+0.78=2.54t/h折算选用锅炉为3t常压锅炉。参考资料学习帮手 ............锅炉封闭示意图4.2.2料仓地热料仓地热主要布置于料仓底部范围;地暖铺设基础的要求:在现有的基础上铺设5cm厚C20的混凝土垫层,混凝土表面要求平整、坚实,水管上部浇筑20cm混凝土;地暖铺设的主回水管及主供水管均采用Φ114mm钢管;管路铺设如下图。参考资料学习帮手 ............每个料仓场各有8个管路,共8×4=32个管路,采用循环供水的方式,各管路之间的连接必须密实,无缝隙,并且保证管路内的水流畅通,以求达到保温效果。料仓地暖平面布置图料仓采暖主要由锅炉供热;供热管道由锅炉引出,供暖管为Φ114mm钢管,间距1.5m,长度为16m,料仓前后各留2m的间距,设8道,采用地埋式,回水回至蓄水池。4.2.3保温棚结构料仓保温棚建筑面积为9600㎡,高度为8m,保温棚采用钢结构框架棚;屋面为彩钢瓦式结构。参考资料学习帮手 ............料仓进入口用保温棉被布封闭。料仓保温棚的砂石堆底设地暖管道,在料仓安装大火炉6个,由常压锅炉和火炉供暖,料仓内环境温度不得低于5℃,且砂石料的温度控制在5℃以上。拌和机上料口均封闭在料仓保温棚内。拌和机下料口外侧三个面要用墙板围挡,墙板外侧包裹保温棚布。拌合站操作室及搅拌机站内采用空调及暖气片供热,确保温度不得低于10℃。4.2.4拌和水供热为满足冬季施工混凝土温度要求,拌和用水采用热水,采用10个2000w的电热棒在蓄水池加热,蓄水池尺寸为10m×10m×2.5m;4.2.5皮带输送机供热拌合站皮带输送机采用5cm厚的彩钢板进行全封闭保温,以确保在冬季及阴雨天正常施工。4.2.6原材料的保温(1)砂石料的保温用钢结构棚架搭设料仓。砂石料仓底部预埋地暖管道,在每个料仓安装大火炉2个,每个料仓配置2台换气机,由常压锅炉和火炉供暖,以保证砂石料在5℃以上,最高温度不宜超过40℃。(2)水泥、粉煤灰、矿粉等水泥、粉煤灰、矿粉等均设于储存罐内,不进行特殊保温。(3)外加剂的保温外加剂和粘度改性材料应放入暖棚中存放。外参考资料学习帮手 ............加剂棚在罐外设彩钢板房保温,保温材料包裹减水剂桶,并在保温棚内放置电暖气片加热。连接主机料口的管子使用电热带全包裹,并通电加热,达到保温防冻的目的。外加剂保温示意图(4)水的保温拌和用水至地下抽取后采用架空的管道输送到蓄水池内,架空的管道在不使用时里面的水可回流至井内,保证管道里面无积水出现。加热水池四面为钢结构加混凝土侧墙围挡,水池上部加盖保温棉被进行保温。使用量程-10到100℃的测温计定时测定水温。加热合格的拌和用水用缠有电热带的水管输送到拌和主机。水宜采用蒸汽、电、汽水热交换罐进行加热,最高温度普通混凝土不宜超过80℃(自密实混凝土不宜超过45℃)。参考资料学习帮手 ............水池蒸汽加热4.2.7原材料测温及温度控制现场配备温度计:搅拌机棚各1只、储水罐内1只、养护室2只,室外环境、料仓各1只,混凝土出罐、浇筑、入模、养护、拆模温度测量各一只。水温控制在上述温度范围内,骨料控制在5℃左右。骨料不得含有冰、雪、冻块及其它易冻裂物质,各料斗顶面做一个钢筋格栅,过滤杂物。混凝土出料温度控制不小于10℃,混凝土入模温度不得低于5℃。热工计算表混凝土冬季施工拌合站测温记录表检查地点检查时间检查人员序号检查项目规范要求检查情况结论参考资料学习帮手 ............1拌和水温度≤80℃2外加剂温度≥10℃3骨料加热温度≤60℃4搅拌设备环境温度≥10℃5混凝土出机温度≥10℃6大气温度3次/昼夜混凝土拌和温度[0.92(mcTce+msaTsa+mgTg)+4.2Tw(mw-wsamsa-wgmg)+cl(wsamsaTsa+wgmgTg)-c2(wsamsa+wgmg)]/[4.2mw+0.9(mce+msa+mg)]热工计算混凝土出机温度T1=T0-0.16(T0-Ti)检查结论Ti--搅拌机棚内温度(℃)、mw--水用量(kg)、mce--水泥用量(kg)(胶凝材料用量)、msa--细骨料用量(kg)、mg--粗骨料用量(kg)、Tw--水的温度(℃)、Tce--水泥的温度(℃)、Tsa--细骨料的温度(℃)、Tg--粗料的温度(℃)、wsa--细骨料的含水率、wg--粗骨料的含水率、cl--水的比热容(kj/kg*k)、c2--冰的溶解热(kj/kg)、当骨料温度>0℃时,cl=4.2,c2=0;当骨料温度≤0℃时,cl=2.1,c2=3354.3混凝土搅拌和运输参考资料学习帮手 ............混凝土搅拌前先用热水对拌料机冲洗预热,搅拌时应先投入骨料、水,充分搅拌后再投入水泥、矿物掺合料、外加剂等。搅拌时间以最后一种材料投入搅拌机内开始计算。延长搅拌时间,确保拌和物性能满足要求。对于拌合水温应基本保持一致,并及时供应,以免造成砼的坍落度不一致,影响砼施工质量。搅拌棚用保温板搭设保温棚,出口用棉帆布做门帘,里面设置电暖加热,保证搅拌棚内温度在10℃左右。混凝土运输工具主要是搅拌运输车,装料前先以热水冲洗搅拌筒,提高筒内温度,同时在储料滚筒外用保温棉被或保温篷布包裹进行保温,防止外运混凝土温度下降过快。混凝土搅拌车保温冬期施工道路应安排专人检查及指挥交通,在要进行混凝土搅拌车行走的便道提前用装载机或挖机将积雪清除,并沿便道插好彩旗做为线路的指示标识。在搅拌站混凝土的下料口由于长期有水,地面极易结冰,车辆容易出现安全事故,所以应及时清理积水,防止结冰。参考资料学习帮手 ............混凝土搅拌温度控制链如下:外加剂砂石料备料棚布覆盖胶凝材料常压锅炉水混凝土灌注运输搅拌180S出机温度10℃以上控制时间30min入模温度5℃以上电热带保温电热棒加热只保温不加热通暖加热至5℃以上砂石料仓4.4混凝土的热工计算混凝土则按冬季施工时不同混凝土配合比,不同运距进行热工计算。一般情况下的含水率为:砂5%、碎石0.2%。低温时采取保温措施后的骨料温度估计如下:水泥温度等于环境温度;砂:5℃;碎石:5℃。混凝土拌和物计算温度参考资料学习帮手 ............式中:To—混凝土拌合物温度(℃);Ww、Wc、Ws、Wg—水、水泥、砂、碎石的用量(kg);Tw、Tc、Ts、Tg—水、水泥、砂、碎石的温度(℃);Ps、Pg—砂、碎石的含水率(%);c1、c2—水的比热容[KJ/(kg×K)]及溶解热(KJ/kg)。当骨料温度>0℃时,c1=4.2,c2=0;当骨料温度<0℃时,c1=2.1,c2=335。混凝土出机温度(搅拌棚内的温度按10℃考虑)式中:T1—混凝土拌合物的出机温度Tb—搅拌机棚内温度。混凝土拌和物经运输至成型完成时的温度(混凝土倒运次数n按2次计,混凝土运输至成型的时间按实际运距计算)a—温度损失系数(取a=0.25);t—运输浇筑时间;n—混凝土倒运次数T1—混凝土拌合物的出机温度Ta—室外温度分别计算环境温度为-5℃、-10℃、-15℃、-20℃时为保证混凝土的出机温度大于10℃、入模温度大于5℃时需要的水温:高林台特大桥底座板混凝土热工计算表C35序号拌制时砼温度温度出机温度入模温度运输浇筑时间室外温度备注水T0(℃)Tw(℃)T1(℃)T2(℃)t(h)Ta(℃)参考资料学习帮手 ............110.013810.015.670.9-5冬期施工时混凝土出机温度大于10℃,入模温度大于5℃。211.354811.145.030.9-10313.776413.175.030.9-15416.198015.205.020.9-201#路基及U型槽底座板混凝土热工计算表C35序号拌制时砼温度温度出机温度入模温度运输浇筑时间室外温度备注水T0(℃)Tw(℃)T1(℃)T2(℃)t(h)Ta(℃)110.013810.016.050.8-5冬期施工时混凝土出机温度大于10℃,入模温度大于5℃。210.814510.685.220.8-10312.695812.265.060.8-15414.757213.995.020.8-202#路基及U型槽底座板混凝土热工计算表C35序号拌制时砼温度温度出机温度入模温度运输浇筑时间室外温度备注水T0(℃)Tw(℃)T1(℃)T2(℃)t(h)Ta(℃)110.013810.016.800.6-5冬期施工时混凝土出机温度大于10℃,入模温度大于5℃。210.464310.386.020.6-10310.904810.755.240.6-15412.245811.885.060.6-203#路基底座板混凝土热工计算表C35序号拌制时砼温度温度出机温度入模温度运输浇筑时间室外温度备注水T0(℃)Tw(℃)T1(℃)T2(℃)t(h)Ta(℃)110.013810.016.420.7-5冬期施工时混凝土出机温度大于10℃,入模温度大于5℃。210.464310.385.510.7-10311.625211.365.060.7-15413.496512.945.060.7-203#路基基床混凝土热工计算表C35序号拌制时砼温度温度出机温度入模温度运输浇筑时间室外温度备注水T0(℃)Tw(℃)T1(℃)T2(℃)t(h)Ta(℃)110.443810.376.690.7-5冬期施工时混凝土出机温度大于10℃,入模温度大于5℃。210.954310.805.830.7-10311.855011.565.210.7-15参考资料学习帮手 ............413.716213.125.200.7-203#路基基床混凝土热工计算表C20序号拌制时砼温度温度出机温度入模温度运输浇筑时间室外温度备注水T0(℃)Tw(℃)T1(℃)T2(℃)t(h)Ta(℃)110.493510.416.730.7-5冬期施工时混凝土出机温度大于10℃,入模温度大于5℃。211.174010.995.970.7-10311.864511.565.210.7-15413.575513.005.110.7-20普通混凝结论:通过以上计算,只要措施得当,且严格按照方案与工艺实施,搅拌棚内温度为10℃,砂石料温度为5℃,砂含水率5%,碎石含水率0.2%,经两次倒运。环境温度为-5℃以上时,水温加热至38℃以上;环境温度为-10℃以上时,水温加热至48℃以上;环境温度为-15℃以上时水温加热至64℃以上;环境温度为-20℃以上时,水温加热至80℃。冬期混凝土施工均可满足要求。扣莫明洞自密实混凝土热工计算表C40序号拌制时砼温度温度出机温度入模温度运输浇筑时间室外温度备注水T0(℃)Tw(℃)T1(℃)T2(℃)t(h)Ta(℃)110.213210.186.170.8-5冬期施工时混凝土入模温度大于5℃。210.643610.535.110.8-10自密实混凝土结论:通过以上计算,只要措施得当,且严格按照方案与工艺实施,搅拌棚内温度为10℃,砂石料温度为5℃,砂含水率5%,碎石含水率0.2%,经两次倒运。环境温度为-5℃以上时,水温加热至32℃以上;环境温度为-10℃以上时,水温加热至39℃以上。参考资料学习帮手 ............5.主要施工材料配置拌合站主要施工材料配置如下表。主要冬季施工材料配置序号名称规格型号单位数量用途备注1保温被5cm厚度㎡10000保温覆盖表面为帆布4*4密度2保温套3cm套15混凝土罐车拌合站自备3铁丝Φ8Kg500防风紧固拌合站自备4火炉个8加热拌合站自备5电加热棒12Kw个10拌合用水加热拌合站自备6暖风炮5Kw个10局部加温拌合站自备7电暖器个30局部加温拌合站自备8温度计个20测温度拌合站自备9标准燃煤吨50加热用拌合站自备10发电机75KW台8备用电源11混凝土输送泵车40米台5砼浇筑12混凝土输送罐车12m3辆15砼运输6.关键工序及质量6.1质量保证措施(1)在冬季施工开始前,技术人员必须进行专门的技术交底,使大家明白冬季施工的技术措施,作业要点,确保产品质量。(2)设两个专人进行值班测温,两个小时进行一次温度测量并详细做好测温记录工作,整理归档,测温人员同时负责检查覆盖保温情况,熟悉掌握结构各部位的混凝土浇筑时间,遇大风降温天气要加强检查已浇筑混凝土的覆盖情况,发现异常及时向技术负责人汇报,以便及时采取措施。(3)严格控制混凝土拆除保温和拆模时间,必须经过严格的试块试压,达到拆模强度,方可进行拆模,模板及混凝土的保温覆盖要及时有效。参考资料学习帮手 ............(4)混凝土养护温度的测量,在强度未达到以前每小时测量一次,每次不少于3分钟。(5)准备充足的防寒保温物资设备,所有防寒保温物资要有一定的备用量,供暖用设备要有足够大的功率,要有备用的能源和电源。(6)经常检查暖棚的密封情况,检查供暖设备的完好情况,检查施工设备的防寒保温情况,发现问题及时处理。(7)加强混凝土养护期间环境湿度的监测控制,采取供蒸汽措施,保证混凝土养护环境足够的湿度,保持混凝土表面湿润,防止混凝土失水过快引起混凝土表面裂纹。(8)严格控制混凝土水胶比,加强振捣,提高混凝土结构的致密性,控制养护过程中混凝土结构内外温差,防止水分转移造成混凝土结构疏散。(9)控制外加剂的掺量,外加剂充分溶解后与混凝土料搅拌均匀,加强混凝土养护措施,防止外加剂渗透到混凝土表面形成泛霜。(10)施工过程控制是施工质量控制的关键,主要内容包括:完善工序质量控制,把影响施工质量的因素纳入管理范围,即检查审核质量统计分析资料和质量控制图表,抓住关键问题进行处理和解决。(11)设专人测温,做好测温记录工作,整理归档,测温人员同时负责检查覆盖保温情况。6.2冬季施工注意事项(1)冬季施工时,混凝土浇筑、拆模、预应力灌浆避免在大风降温时段进行。(2)整个养护过程不要浇水,尤其不能浇凉水。参考资料学习帮手 ............(3)加强对原材料、配合比、温度的控制,原材料不能露天存放,保证原材料中无冰渣。(4)对掺加的外加剂进行控制,避免因外加剂对混凝土质量产生不利的影响。(5)冬季施工时防止水箱、水泵、管道积水冻害,未投入运行的设备要排空积水,进行标识,防止冻害。(6)施工机械要经常检修,对加水、加油润滑部件勤检查,勤更换,在砼作业前应对所使用的机具设备进行检查,保证在使用机具时能正常运转。(7)冬季高空作业时要作好高空作业的防冻、防滑工作,完善并加强平时的检查管理工作,以保证安全。上下人梯部位用草袋包裹,防止表层结冰。(8)冬季施工做好消防安全工作。冬季施工所用的保温防护材料要有阻燃要求;严禁交叉作业,明火施工必须申领用火证,设专人看管并配备灭火、消防措施;易燃、有毒以及化学药品要用专库存放,收发有专人负责,做好消防及安全防护工作;加强临电日常管理,缆线、设施要定期维修,并配备好消防器材。(9)定期与气象部门联系,及时采取防冻措施。7.施工安全重点部位、环节的安全要求及措施冬季气候寒冷,施工场地内的冰雪多,供暖火源多,用电量大,冬季施工除遵守常温下安全生产的一般规定外,还应严格执行以下安全保证措施。参考资料学习帮手 ............(1)对参加冬季施工的全体员工进行冬季施工安全知识培训,做好安全技术交底,施工期,坚持定期安全学习,工前安全讲话,工中安全巡视,工后安全总结和教育。(2)制定详细的冬季施工安全制度,明确各岗位安全职责,并配齐冬季施工安全防护用品以及防寒防冻防滑等劳动保护用品。(3)施工中涉及用水的工作,要做好排水系统的规化和建设,防止施工废水漫流结冰,形成安全隐患。(4)霜雪天后,及时清除施工场地和道路上的冰雪,上下人员的爬梯、工作平台要保持干燥,设置必要的防滑设施,防止溜滑发生安全事故。(5)下班后,容器、管道内的余水全部放干,机械设备要使用与气温相适应的防冻剂,防止冻胀事故。(6)安排专人负责热源、火源的管理,供暖设备使用中不得离人,使用完毕后做到人走火灭,暖棚内、工棚内、火灾危险地区配备足够数量的消防灭火器材。火炉升温过程使用不锈钢烟囱做好燃烧废气的排放,防止一氧化碳中毒。(7)加强用电管理,供用电系统由专业人员安装和管理,禁止非专业人员随意拆改。经常检查维护供电线路和电力设备,根据最大用电量检查供电线路和设备是否有足够的容量,用电设备要采取防漏电措施,防止触电事故的发生。(8)作业人员必须配戴防寒、防冻、防溜、防滑劳动保护用品,特别是高空作业的人员,必须穿戴防滑鞋和防寒服,同时拴好安全带,带好安全帽。以防高空坠落和防冻。参考资料学习帮手 ............(9)机械设备冬季防寒、防冻、防火、防滑工作安全措施:a在进入冬季前对所有机械设备做全面的维修和保养,作好油水管理工作,结合机械设备的换季保养,及时更换相应牌号的液压油、柴油和机油;冷却液中加入防冻液。各种油品、冷却液的凝点符合防冻要求。b各种车辆使用的燃油,要根据环境气温选择相应的型号,冷车起步时,要先低速运行一段路程后再逐步提高车速。c冬季车辆启动发动机前,严禁用明火对既有燃油系统进行淤热,以防止发生火灾。d冰雪天行车,汽车要设置防滑链;司机在出车前检查确认车辆的制动装置是否达到良好状态,不满足要求时不得出车,遇有六级以上大风、大雪大雾不良气候时停止运行。e对停用的机械设备放尽冷却水、燃油、液压油、机油,并用棚布进行遮盖。f严格执行定机定人制度,机械保管人员要坚守岗位,看管好设备,并作好相应的记录。(10)防火注意事项a对全体施工人员做好安全防火教育,严格进行安全检查,对存在的安全隐患及早发现问题及时整改,制定消防应急预案。b施工现场配备足够的消防器材和应急物资:灭火器、消防桶、消防斧、消防镐、消防用沙、蓄水池、水管、铁铲等物资工具。c当发生火灾事故时,根据火灾发生的规模、危害程度,在消防应急预案领导小组统一领导下,采取不同的处置方法和策略。参考资料学习帮手 ............参考资料学习帮手 ............目录1.编制依据及工程概况11.1编制依据11.2冬季施工内容11.3冬季施工工期及时间的确定11.4气象资料21.5冬季施工特点及难点22.施工计划42.1总体施工工期42.2组织机构42.2.1施工组织机构42.2.2人员安排53.主要施工方案63.1拌合站63.2混凝土运输73.3温度监控84.施工方法及措施94.1冬期施工前期工作的准备94.2混凝土拌合站的冬期施工104.3混凝土搅拌和运输184.4混凝土的热工计算205.主要施工材料配置23参考资料学习帮手 ............6.关键工序及质量246.1质量保证措施246.2冬季施工注意事项257.施工安全重点部位、环节的安全要求及措施26参考资料学习帮手 ............京沈客专辽宁段TJ-9标拌合站冬季施工专项方案批准:审核:校核:编制:中国水利水电第四工程局京沈客专TJ-9标TJ-9标项目经理部二○一六年十月参考资料学习帮手 ............参考资料学习帮手 ............新建铁路北京至沈阳客运专线施工方案报审表工程项目名称:京沈客专辽宁段施工合同段:TJ-9标编号:致:天津新亚太监理公司中外联合体京沈客专辽宁段JL-5标(监理站)我单位根据施工合同的有关规定已编制完成拌合站冬季施工专项方案,并经过我单位技术负责人审查批准,请予以审查。附:拌合站冬季施工专项方案施工单位(章):项目负责人:日期:专业监理工程师意见:专业监理工程师:日期:监理站意见:监理站(章):总监理工程师:日期:参考资料学习帮手'
