• 268.00 KB
  • 25页

惠女水库总干渠节水改造工程c8标施工管理报告

  • 25页
  • 关注公众号即可免费下载文档
  1. 1、本文档共5页,可阅读全部内容。
  2. 2、本文档由网友投稿或网络整理,如有侵权请及时联系我们处理。

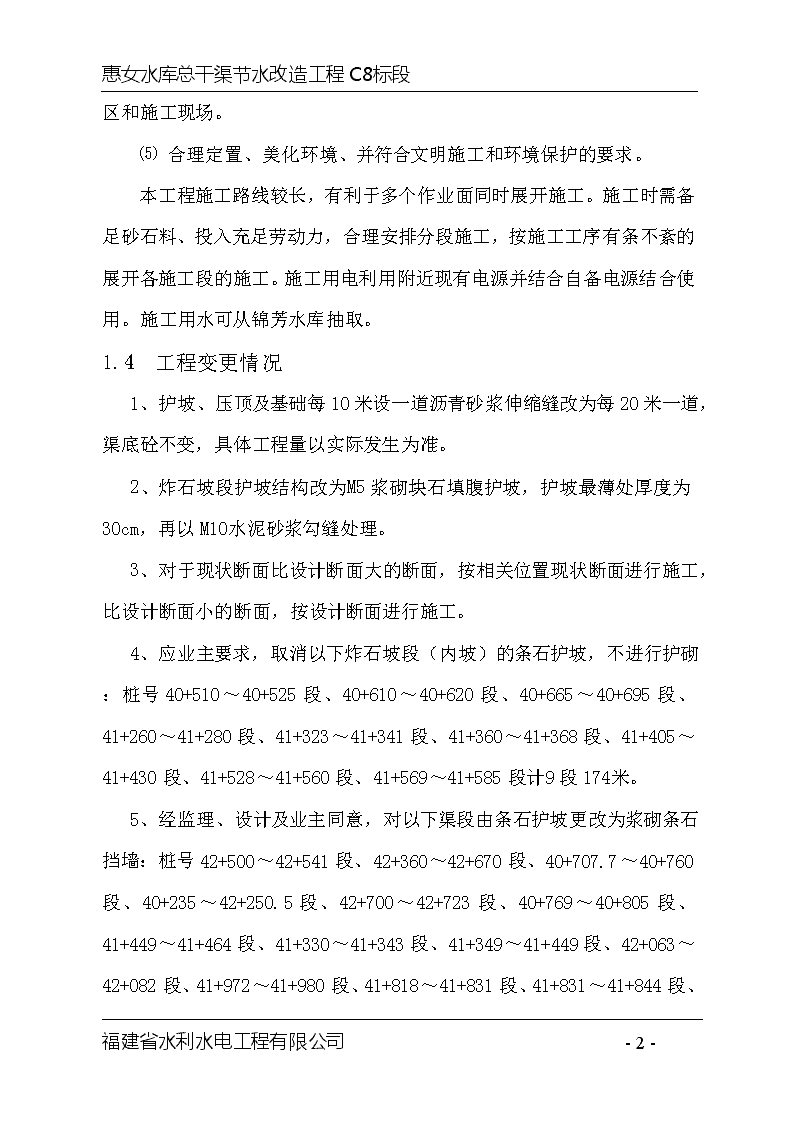

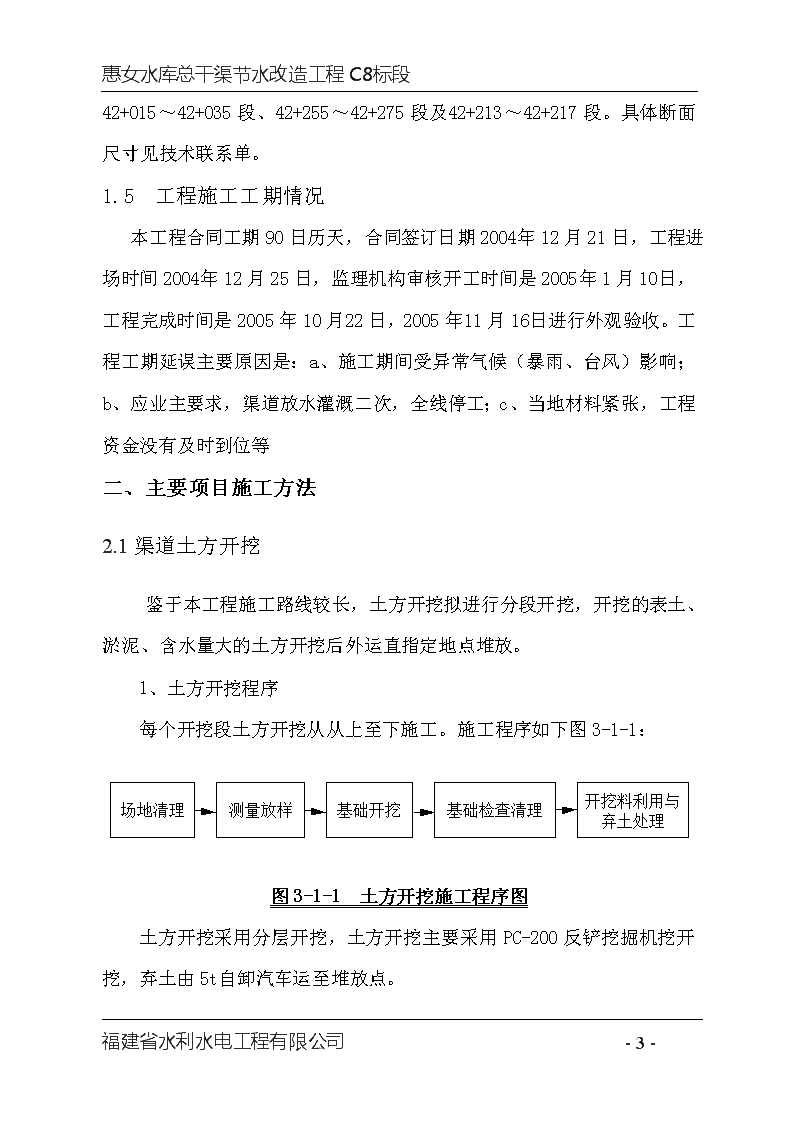

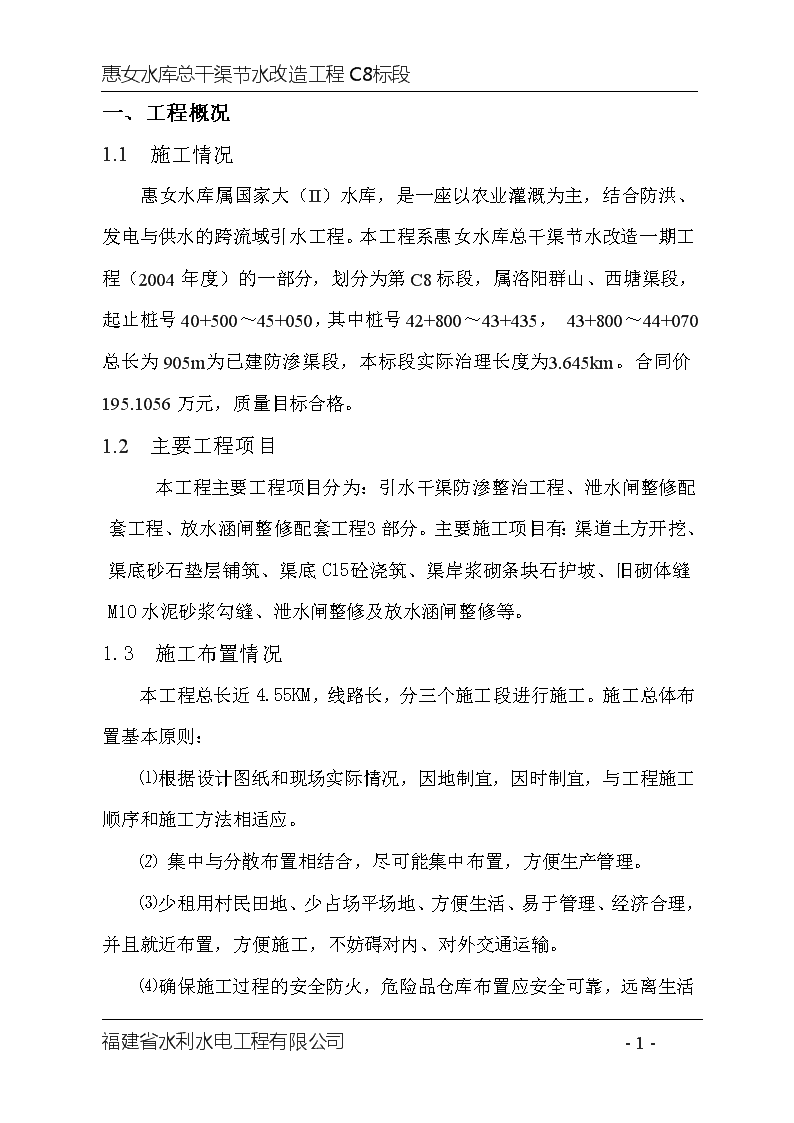

'惠女水库总干渠节水改造工程C8标段一、工程概况1.1施工情况惠女水库属国家大(II)水库,是一座以农业灌溉为主,结合防洪、发电与供水的跨流域引水工程。本工程系惠女水库总干渠节水改造一期工程(2004年度)的一部分,划分为第C8标段,属洛阳群山、西塘渠段,起止桩号40+500~45+050,其中桩号42+800~43+435,43+800~44+070总长为905m为已建防渗渠段,本标段实际治理长度为3.645km。合同价195.1056万元,质量目标合格。1.2主要工程项目本工程主要工程项目分为:引水干渠防渗整治工程、泄水闸整修配套工程、放水涵闸整修配套工程3部分。主要施工项目有:渠道土方开挖、渠底砂石垫层铺筑、渠底C15砼浇筑、渠岸浆砌条块石护坡、旧砌体缝M10水泥砂浆勾缝、泄水闸整修及放水涵闸整修等。1.3施工布置情况本工程总长近4.55KM,线路长,分三个施工段进行施工。施工总体布置基本原则:⑴根据设计图纸和现场实际情况,因地制宜,因时制宜,与工程施工顺序和施工方法相适应。⑵集中与分散布置相结合,尽可能集中布置,方便生产管理。⑶少租用村民田地、少占场平场地、方便生活、易于管理、经济合理,并且就近布置,方便施工,不妨碍对内、对外交通运输。⑷福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段确保施工过程的安全防火,危险品仓库布置应安全可靠,远离生活区和施工现场。⑸合理定置、美化环境、并符合文明施工和环境保护的要求。本工程施工路线较长,有利于多个作业面同时展开施工。施工时需备足砂石料、投入充足劳动力,合理安排分段施工,按施工工序有条不紊的展开各施工段的施工。施工用电利用附近现有电源并结合自备电源结合使用。施工用水可从锦芳水库抽取。1.4工程变更情况1、护坡、压顶及基础每10米设一道沥青砂浆伸缩缝改为每20米一道,渠底砼不变,具体工程量以实际发生为准。2、炸石坡段护坡结构改为M5浆砌块石填腹护坡,护坡最薄处厚度为30cm,再以M10水泥砂浆勾缝处理。3、对于现状断面比设计断面大的断面,按相关位置现状断面进行施工,比设计断面小的断面,按设计断面进行施工。4、应业主要求,取消以下炸石坡段(内坡)的条石护坡,不进行护砌:桩号40+510~40+525段、40+610~40+620段、40+665~40+695段、41+260~41+280段、41+323~41+341段、41+360~41+368段、41+405~41+430段、41+528~41+560段、41+569~41+585段计9段174米。5、经监理、设计及业主同意,对以下渠段由条石护坡更改为浆砌条石挡墙:桩号42+500~42+541段、42+360~42+670段、40+707.7~40+760段、40+235~42+250.5段、42+700~42+723段、40+769~40+805段、41+449~41+464段、41+330~41+343段、41+349~41+449段福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段、42+063~42+082段、41+972~41+980段、41+818~41+831段、41+831~41+844段、42+015~42+035段、42+255~42+275段及42+213~42+217段。具体断面尺寸见技术联系单。1.5工程施工工期情况本工程合同工期90日历天,合同签订日期2004年12月21日,工程进场时间2004年12月25日,监理机构审核开工时间是2005年1月10日,工程完成时间是2005年10月22日,2005年11月16日进行外观验收。工程工期延误主要原因是:a、施工期间受异常气候(暴雨、台风)影响;b、应业主要求,渠道放水灌溉二次,全线停工;c、当地材料紧张,工程资金没有及时到位等二、主要项目施工方法2.1渠道土方开挖鉴于本工程施工路线较长,土方开挖拟进行分段开挖,开挖的表土、淤泥、含水量大的土方开挖后外运直指定地点堆放。1、土方开挖程序每个开挖段土方开挖从从上至下施工。施工程序如下图3-1-1:图3-1-1土方开挖施工程序图土方开挖采用分层开挖,土方开挖主要采用PC-200反铲挖掘机挖开挖,弃土由5t自卸汽车运至堆放点。福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段2、施工方法①测量放样根据施工图提供的数据及尺寸,用测量仪器测出控制点,并对业主提供的控制点进行复核,其精度需符合要求。合格后,根据现场情况增设控制桩,并给予固定保护,中心桩确定后,根据建基面高程与原地面高程确定两侧开挖边坡线,并撒白灰标示清楚。接着进行开挖前的实测地形及开挖放样剖面图报送监理工程师审核批准后,进行开挖。②场地清理场地清理包括表层植被清除及杂物清理,利用挖掘机把开挖范围内的杂草、废碴、垃圾等杂物清除干净,自卸汽车运至业主指定地点堆放。③表土开挖表土开挖指表层草皮、杂质包括细根须、草木植物、覆盖草等的表层有机土壤的开挖,将含根须及覆盖草本植物的表层有机土壤开挖,开挖深度应严格按监理工程师的指示进行。采用挖掘机集土装载机配合进行装运,堆放于指定地点。④土方开挖土方开挖选用PC-200反铲挖掘机挖装,5t自卸汽车运输。自坡顶至渠底立面式分段分层开挖。先用挖掘机按开挖线开挖后,人工修坡、修底整平。⑤保护层及施工控制A根据土质、气候和施工机具等情况,土方开挖基坑底部应留0.1~0.2m厚的保护层,避免扰动地基,保护层用人工开挖,在底部工程福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段施工前,分块依次人工突击挖除,以保证地基原状土不受扰动,且易使开挖基面平整度控制。B土方开挖应按设计要求放样的边线、底线及高程进行控制施工,施工中机械移动前应提前予以校核,避免产生漏挖、超挖、欠挖等现象,并且控制开挖平整度。C局部土质较差地段,如若地基承载力不符合要求地段,征得监理和业主同意后,清除淤泥、软土后进行换填土。D基坑开挖后,应立即进行现场检验,确认符合设计要求后进入下一步施工。⑶边坡支护、防护措施内坡高度局部较高,施工期间采取防护和监护措施,保证土体稳定,确保人身安全,确保边坡稳定,保障施工安全和确保干地施工。①在开挖坡顶外部设置截水排水沟,防止雨水流入渠底,渠底部设置排水沟及集水坑,将基坑内的渗水及雨水集中抽排至下游,形成外挡内排,避免边坡被雨水冲刷和基坑被雨水或渗水浸泡。②若土质含水率高采用分层剥离、提早暴露等方法,使得土体的含水率降低,提高土体自身稳定性。③坡顶视情况设置临时围栏,保证人员安全。3.2砂碎石垫层砂碎石垫层在建基面验收后铺筑,采用人工一次性控制铺设,其填筑密度和表面平整度应满足设计要求,其施工程序如图3-2-1。福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段图3-2-1垫层填筑施工程序图砂、碎石由砂石料场直接购买,土方回填利用场内开挖料中的适用料,土方采用PC-200反铲挖掘机挖装,5t自卸汽车运至现场并卸于回填区,内坡土方回填采作挖掘机直接进料,分层铺筑,采用2.2kw电动打夯机配合人工压实。3.3浆砌条块石护坡施工本工程渠道砌石工程包括旧渠内外坡M7.5浆砌条块石护坡以及M5浆砌填腹石。1、材料要求①石料砌石所用的石料必须选用质地坚硬新鲜、无风化剥落和裂纹的岩石。石料表面的泥垢水锈等杂质,砌筑前应清除干净,用于表面的石材应色泽均匀。石料的物理力学指标应符合施工图纸的要求。石料规格要求如下:A条石用于浆砌石的粗料石(条石)应棱角分明福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段、各面平整,其长度应50cm,长厚比不大于3,石料外露面应修琢加工,砌面高差应小于5mm。砌石应经过试验,石料容重大于25kN/m3,湿抗压强度大于100Mpa。B块石要求上下两面平行且大致平整,无尖角、薄边,块厚大于25cm。②砌石用的胶结材料水泥砂浆由水泥、砂、水按一定比例配制而成;水泥、砂的质量符合有关规定。砂浆符合施工详图的设计标号,具有良好的和易性和保水性。砂浆拌和均匀,一次拌和砂浆应在其凝结之前使用完毕,其配合比经过现场试验作相应调整确定,并须征得监理工程师同意,进行拌制。2、浆砌石体施工①施工程序(图3-3-1)图3-3-1浆砌石体施工程序图②测量放样依据施工图的要求,测量定出砌筑位置、尺寸、高程,边坡砌筑时准备好坡度尺,以便随时检查坡度。施工用的控制点,保护好水准福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段点,以备施工中检查、校核用。③砌筑A根据设计要求,做好基础,砂浆稠度为30~50mm,当气温变化时,作适当调整。B浆砌块石砌体采用铺浆法进行砌筑,块石在砌筑前清洗湿润,但不得残留积水。渠底和边坡砌石的条石坐浆(厚3cm~4cm),错缝砌筑,坐浆及缝内砂浆饱满密实。不得先塞片石、小块石后塞砂浆,或干填片石、小块石不塞砂浆浆砌石体结构尺寸和位置允许偏差满足如下要求:轴线位移不不小于5cm,基础和顶面标高不不小于2cm,墙面坡度不不小于0.5%H,2m长度上表面平整度不小于3cm。④水泥砂浆勾缝A、采用料石水泥砂浆勾缝作为防渗体,防渗用的勾缝砂浆采用细砂和较小的水灰比,灰砂比控制在1:1~1:2之间,强度等级为M10。B、清缝在料石砌筑24h后进行,缝宽不小于砌缝宽度,缝深不小于缝宽的2倍,勾缝前将槽缝冲洗干净,不得残留灰渣和积水,并保持缝面湿润。⑤养护砌体外露面和勾缝砂浆,在砌筑、勾缝后12~18h之间及时养护,用水车运水作洒水养护。砌体养护时间为14天,勾缝养护时间为21天。福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段3.4渠底砼浇筑在砂碎石垫层铺筑完成,经监理业主验收合格后,进行渠底砼浇筑。根据施工图纸,渠底C15砼厚8cm每20m设沉降缝,施工按伸缩缝设置进行分段作业。1、砼施工方法混凝土工程主要为渠底砼施工。砼采用自拌砼,砼经砼运输车运至工地后,经溜筒卸至施工层面集料斗,再由人工推送斗车经仓面架入仓,人工平仓,振捣器振捣密实。渠底按伸缩缝设置情况进行分段施工,伸缩缝模板采用沥青杉木板。本工程采用一台JD-350搅拌机进行拌制砼。2、砼浇筑程序砼施工在底部碎石垫层施工完成后进行。砼浇筑程序见下3-4-1:图3-4-1混凝土施工流程图3、砼浇筑①砼拌制砼采用自拌砼供应,砼配合比选定满足设计标号和施工和易性要求,保证拌和好的砼拌和均匀,施工和易性好。福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段②砼运输入仓砼运输由小型自卸运输车运至工地。③采用运输车经溜筒卸至集料斗后再卸至手推车直接入仓。3-4-2渠底板砼浇筑程序④铺料方法因其厚度较小,拟一次性由一端往另一端铺料。⑤平仓主要采用人工平仓,尤其在靠近模板处的砼采用人工铲料摊铺,使砼熟料分布均匀,⑥振捣平板式振动器作业,其振捣方法如下:平板式振动器在每一位置连续振动时间以砼面均匀出现浆液为准,移动时成排依次振捣前进,前后位置和排与排间相互搭接待3~5cm,以防漏振。⑦砼浇筑要注意的问题A浇筑过程中,控制砼的均匀性和密实性。如发现砼均匀性和稠度发生较大变化,及时进行处理。B浇筑砼时,注意防止砼泥浆骨料分层离析。C砼浇筑连续进行,若因故中断且超过允许间歇时间,按施工缝处理。D浇筑过程中,如表面泌水过多,妥善引排,但排除时不得带走灰浆。E浇筑到顶时,立即抹平,排除泌水,待定浆后再福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段抹一遍,防止产生松顶和表面干缩裂缝等现⑧砼缺陷修补及整饰采用表面抹浆修补、细石砼填补、压浆法补强等方法。a表面抹浆修补第一、对数量不多的小蜂窝、麻面、露石等缺陷,采用1:2水泥砂浆抹面修正。抹浆前,先用刷子将杂物清除干净并用水润湿。抹浆后则要加强养护,使之与周围外露砼表面融为一体,颜色相近,无明显痕迹,且防止产生收缩裂缝。第二、对表面裂缝,先将裂缝附近砼表面凿毛,或沿裂缝凿一道U型凹槽,扫净并洒水润湿,先刷水泥净浆,再用1:2水泥砂浆分2~3层涂抹,并压实抹光。若裂缝较细且数量不多,直接冲洗干净后用水泥浆抹补。b细石砼填补第一、若蜂窝严重,先清除附近不密实的砼和突出的骨料颗粒并充分润湿后,再用比原强度高一个等级的细石砼填补并仔细捣实。第二、对孔洞补强,采用在旧砼表面进行施工缝处理的方法,凿毛后清洗干净,保持湿润72h后用比原强度等级高一级的细石砼填补并捣实,为减少新旧砼间孔隙,其水灰比控制在0.5以内,分层捣实。c压浆法补强对于不易清理的较深蜂窝,为避免清理敲打加大蜂窝尺寸而使结构遭到更大削弱,则采用压浆法补强。⑨砼养护和保护A砼养护福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段砼浇筑完毕后,及时洒水养护,以保持砼表面经常湿润,保证砼在规定龄期内达到设计强度,并防止产生收缩裂缝。在砼浇筑完成12~18h后开始养护。采用如下养护方法:人工洒水养护。安排专人配备水管等工具进行人工洒水养护。洒水时,先洒侧面,顶面在冲毛后洒水。养护用水拟利用井点降水所抽出的地下水。洒水养护用水量一般为每m3砼用水0.2~0.4m3。养护前期洒水不能带水压,以免破坏砼表面。砼养护时间按规范规定时间。B砼成品保护浇筑好的砼应加以保护,并教育员工注意维护砼成品,避免砼表面受到人为破坏。三、施工质量管理3.1施工质量管理体系本工程的质量目标是合格等级,力创优良工程。本工程执行我公司企业标准按照ISO9001:2000《质量管理体系要求》标准。建立质量管理体系,任命管理者代表,由项目总工兼职,负责质量管理体系建立并保持持续有效运行,确保工程项目施工全过程的质量处于受控状态。按照《质量管理体系要求》要求建立质量管理网络和质量保证体系。成立以项目经理为组长、由技术负责人、技术科及质检科成员组成的质量管理领导小组,负责建立施工质量保证体系,制定并执行施工质量管理工作计划。在施工中,质量管理领导小组认真制定、执行各项工作计划,保证质量管理体系的高效动作。福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段3.2施工质量保证措施1、现场管理小组进驻现场后,熟悉设计施工图纸及施工要求,深刻领会设计意图,对参与施工人员进行技术业务指导及施工技术交底。严格按照设计要求及施工规范进行组织施工。2、在施工中实行施工质量“二检制”,并积极配合业主、监理及质监部门工作,对施工中发生的问题,及时进行整改处理,并认真总结分析,对施工人员进行教育,杜绝类似问题发生。3、严格把好材料关,对进场的所有材料认真验收。水泥有出厂合格证及检测报告,砂、碎石均符合质量标准,各种原材料进场均经监理、业主验收,并抽样检测合格后,投入使用。3.3 原材料及中间产品检验本工程原材及中间产品检验以整体取样。施工原材料和中间产品主要有条块石、砂、碎石、水泥、砂浆、砼等。1、石料:采用当地石料,现场抽检1组,质地符合要求。2、砂:采用洛阳河沙,均是外购砂,砂质洁净,符合要求。现场抽检2组,质监抽检1组,各项指标符合规范要求。3、骨料:采用就近碎石场加工的碎石,现场取样送检2组,各项指标符合规范要求。4、水泥:使用经业主批准的“建坤”牌水泥,合格证及检测报告齐全。现场取样2组,质监抽检1组,检测结果各项指标全部符合标准。5、砼及砂浆强度评定情况(1)、M5.0水泥砂浆试块送检31组,强度检测结果评定符合合格要求。砂试块强度平均值为8.85Mpa>5.0Mpa,最小值为7.3Mpa福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段>0.75*5.0=3.75Mpa,最大值为10.3Mpa。详见附表1(M5水泥砂浆试块检验强度汇总及统计分析表)(2)、M7.5水泥砂浆试块送检31组,强度检测结果评定符合合格要求。砂试块强度平均值为10.37Mpa>7.5Mpa,最小值为7.8Mpa>0.75*7.5=5.63Mpa,最大值为11.5Mpa。详见附表2(M7.5水泥砂浆试块检验强度汇总及统计分析表)(3)、M10水泥砂浆试块送检40组,强度检测结果评定符合合格要求。砂试块强度平均值为12.47Mpa>10Mpa,最小值为10.6Mpa>0.75*10=7.5Mpa,最大值为13.9Mpa。详见附表3(M10水泥砂浆试块检验强度汇总及统计分析表)(4)、C15渠底砼试块送检36组,强度检测结果评定符合优良要求。砼试块平均强度mfcu=18.62Mpa,砼强度标准差Sn=1.24Mpa,对C15砼,Sn小于1.5Mpa时,取Sn=1.5Mpa,离差系数CV=Sn/Rn=0.08<0.18;概率参数t=(R-Rn)/Sn=-2.41,查-t~p关系表,得砼保证率P=99.22%>85%C15砼拌和质量达到优良,详见附表4(C15砼试块检验强度汇总及统计分析表)福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段3.4工程质量等级评定情况本工程作为一个单位工程,根据施工部署及施工要求,共划分5个分部工程:渠道土方开挖、左岸护坡工程、右岸护坡工程、渠道护底工程、旧砌体打缝勾缝,171个单元工程。根据《水利水电工程施工质量评定标准》进行评定。结果如下:1、分部工程:渠道土方开挖工程:共划分37个单元工程,自评全部合格,其中优良30个,优良率为81.1%,本分部自评优良。左岸护坡工程:共划分25个单元工程,自评全部合格,其中优良20个,优良率为80%,本分部自评优良。右岸护坡工程:共划分8个单元工程,自评全部合格,其中优良3个,优良率为37.5%,本分部自评合格。渠道护底工程:共划分63个单元工程,自评全部合格,其中优良55个,优良率为87.3%,本分部自评优良。旧砌体打缝勾缝:共划分38个单元工程,自评全部合格,其中优良32个,优良率为84.2%,本分部自评优良。2、2005年11月16日,业主、质监组织有关单位人员进行外观检查及质量评定,得分率78.4%,评定为合格3、单位工程:分五个分部工程,自评全部合格,其中4个分部优良,优良率80%,单位工程自评优良。详见附表5(单位工程质量评定汇总表)四、文明施工与安全生产成立由项目经理、技术负责人、专职安全员、施工班组长组成的安全生产委员会,负责工程安全管理日常工作,制定、监督、落实各种安全生产措施责任制。对工人进行岗前安全培训,提高工人安全防范意识和自我保护能力。福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段在各个路口、工地设置各类安全警示标志。施工过程中注意安全生产管理,及时采取安全防护措施,未发生安全事故,为厂房开挖工程顺利完成提供有力的保证。五、施工大事记2004年12月23日项目部人员全部到位2004年12月25日进行前期的测量及人工割草工作2004年12月26日渠道底土方开挖开始2004年12月27日砌体工程开始施工2005年1月8日设计技术交底会议2005年1月10日监理下达开工令2005年1月17日监理召开现场施工会议2005年1月18日泉州市水利水电工程质量监督站到现场检查2005年1月25日惠安水利局朱局长到工地检查2005年3月8日在黄塘站召开监理例会2005年3月24日惠女局召开现场施工会议2005年4月2日监理例会2005年5月2日监理例会2005年5月10日施工专题会议2005年5月30日业主、监理联合发文要求加快施工进度2005年6月1日泉州市水利水电工程质量监督站到现场检查2005年6月8日施工汇报会2005年6月10日渠道底工程开始施工2005年6月15日项目部转移至群山段施工2005年10月22日全线完工2005年11月16日外观验收福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段附表1M5水泥砂浆试块检验强度汇总及统计分析表序号浇筑部位龄期换算28天强度序号浇筑部位龄期换算28天强度142+480~42+580内2910.01642+080~42+180外289.9242+580~42+680内289.41740+980~41+080内288.5342+180~42+280内2810.31840+880~40+980内288.5442+080~42+180内288.81940+680~40+780内367.4542+380~42+480内289.42040+580~40+680内298.4642+280~42+380内289.42140+500~40+580内287.7741+880~41+980内289.82242+680~42+780内288.7841+780~41+880内289.82342+280~42+380外288.4941+180~41+280内288.42442+380~42+480外287.31042+250~42+264外288.82542+680~42+780内287.71141+580~41+680内288.92642+080~42+180内289.21241+480~41+580内289.42744+690~44+790外299.71344+120~44+134内44+140~44+154内44+500~44+544内44+650~44+678内468.42845+044~45+050外44+810~44+813外44+550~44+556外44+571~44+595外44+440~44+447外43+840~43+870外288.11441+280~41+380内289.02941+380~41+480内288.61544+790~44+820内44+930~44+940内358.03043+840~43+880内43+960~43+967内43+977~44+020内399.43141+980~42+080内289.1统计分析:平均值Mfcu=8.85Mpa最小值fcu.min=7.3Mpa最大值fcu.max=10.3Mpa判别式:平均值大于设计值最小值大于0.75倍设计值结论:M5水泥砂浆拌和质量合格福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段附表2M7.5水泥砂浆试块检验强度汇总及统计分析表序号浇筑部位龄期强度序号浇筑部位龄期强度142+180~42+280内2811.11640+880~40+980内2810.4241+180~41+280内2811.31740+680~40+780内368.7341+780~41+880内2810.71840+580~40+680内2910.0441+880~41+980内2811.11940+500~40+580内2810.7542+080~42+180内2811.52042+680~42+780内2811.1642+480~42+580内2811.12140+980~41+080内2810.2742+580~42+680内2810.92242+280~42+380外2810.7842+380~42+480内2810.62341+980~42+080外2810.6942+280~42+380内2811.32442+380~42+480外289.11041+580~41+680外2810.82542+680~42+780内289.81141+480~41+580内2811.02642+080~42+180外2810.11241+380~41+480内2810.52744+690~44+790内297.81344+120~44+134内44+140~44+154内44+500~44+544内44+650~44+678内4610.12845+044~45+050外44+850~44+856外44+550~44+556外44+571~44+595外44+440~44+447外43+840~43+870外2810.11441+080~41+180内2810.62941+280~41+380内2811.01544+790~44+820内44+930~44+940内358.03043+840~43+880内43+960~43+967内43+977~44+020内399.63141+980~42+080内2811.1统计分析:平均值Mfcu=10.37Mpa最小值fcu.min=7.8Mpa最大值fcu.max=11.5Mpa判别式:平均值大于设计值最小值大于0.75倍设计值结论:M7.5水泥砂浆拌和质量合格福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段附表3M10水泥砂浆试块检验强度汇总及统计分析表序号浇筑部位龄期强度序号浇筑部位龄期强度141+580~41+680外2811.82142+380~42+480外2811.3241+480~41+580外2812.52242+480~42+580外2811.7341+380~41+480外2813.42342+580~42+680外2811.7441+080~41+380外2812.42442+680~42+780外2811.8541+180~41+280外2812.82544+960~45+060外3812.1641+080~41+180外2813.82644+860~44+960外3512.3740+980~41+080外2813.52744+760~44+860外3212.9841+680~41+780内2813.12844+660~44+760外2913.0941+680~41+780外2812.62944+540~44+570外44+590~44+660外2813.71040+880~40+980内2813.33044+440~44+540外2813.31140+880~40+980外2813.03144+060~44+160外2813.91240+780~40+880外2913.13243+960~44+060外2812.71340+680~40+780外2813.43343+860~43+960外4912.21440+580~40+680外2813.73444+970~45+060内4611.91540+500~40+580外3510.63544+870~44+970内4512.71641+780~41+880外3011.23644+650~44+695内44+820~44+870内4310.91741+880~41+980外2811.73744+544~44+650内4110.91841+980~42+080外2811.93844+440~44+500内3912.61942+080~42+180外2811.53944+060~44+160内3712.72040+180~42+280外2811.74043+880~43+980内3613.6统计分析:平均值Mfcu=12.47Mpa最小值fcu.min=10.6Mpa最大值fcu.max=13.9Mpa判别式:平均值大于设计值最小值大于0.75倍设计值结论:M5水泥砂浆拌和质量合格福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段附表4C15砼试块检验强度汇总及统计分析表序号浇筑部位龄期换算28天强度序号浇筑部位龄期换算28天强度140+500~40+5705917.11941+200~41+23042+320~42+4002820.0240+570~40+6105817.52042+230~41+3002819.2341+200~41+1505716.72141+300~41+39042+769~42+7402821.3441+150~41+0805616.72241+390~41+46042+080~42+1802817.0541+080~40+9805516.62342+680~42+6002818.6640+980~40+8905417.32442+180~42+26041+460~41+5502819.1740+890~40+8105316.42541+550~41+6002818.1840+810~40+7605017.52641+600~42+5002820.6940+760~40+7004918.22741+650~41+70042+500~42+40042+140~42+1802819.61040+700~40+6104418.12845+010~45+0605717.71141+780~41+7003718.62944+870~45+0105618.11241+780~41+8003619.73044+730~44+8705519.11341+800~41+8703418.43144+600~44+7305419.01441+870~41+9403318.83244+440~44+5404920.01541+940~42+0103218.83344+540~44+60043+865~43+9504819.81642+010~42+1003120.33443+950~44+0704619.71742+100~42+1403020.03544+070~44+1403318.9福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段1842+260~42+3202919.63643+840~43+86544+140~44+1603218.3统计分析:砼试块平均强度mfcu=18.62Mpa,砼强度标准差Sn=1.24Mpa,对C20砼,Sn小于1.5Mpa时,取Sn=1.5Mpa,离差系数CV=Sn/Rn=0.08<0.18;概率参数t=(R-Rn)/Sn=-2.41,查-t~p关系表,得砼保证率P=99.22%>85%C15砼拌和质量达到优良。附表5      单位工程质量评定汇总表序号分部工程名称单元个数单元工程评定情况分部工程评定情况合格(个)优良(个)合格率(%)优良率(%)合格优良1渠道土方开挖工程37373010081.1合格优良2左岸护坡工程25252010080.0合格优良3右岸护坡工程88310037.5合格4渠道护底工程63635510087.3合格优良5旧砌体打缝勾缝38383210084.2合格优良合  计17117114010081.954结论:5个分部工程全部合格,其中4个优良,优良率80%,主要分部工程优良,中间产品(砼)优良,外观质量合格,本单位工程自评优良。福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段目录一、工程概况11.1施工情况11.2主要工程项目11.3施工布置11.4工程变更情况………………………………………….……21.5工程施工工期情况………………………………………………3二、主要项目施工方法32.1渠道土方开挖32.2砂碎石垫层施工52.3浆砌条块石护坡施工62.4渠底砼浇筑9三、施工质量管理123.1施工质量管理体系123.2施工质量保证措施133.3原材料及中间产品检验……………………………….1153.4 工程质量等级评定情况13四、文明施工与安全生产15五、施工大事记15附表1M5水泥砂浆试块检验强度汇总及统计分析表…………17附表2M7.5水泥砂浆试块检验强度汇总及统计分析表………18附表3M10水泥砂浆试块检验强度汇总及统计分析表………19附表4C15水泥砂浆试块检验强度汇总及统计分析表…………20.福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段附表5单位工程质量评定汇总表…………………………………21福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段福建省水利水电工程有限公司-25- 惠女水库总干渠节水改造工程C8标段福建省水利水电工程有限公司-25-'
