'节水改造工程施工组织设计4

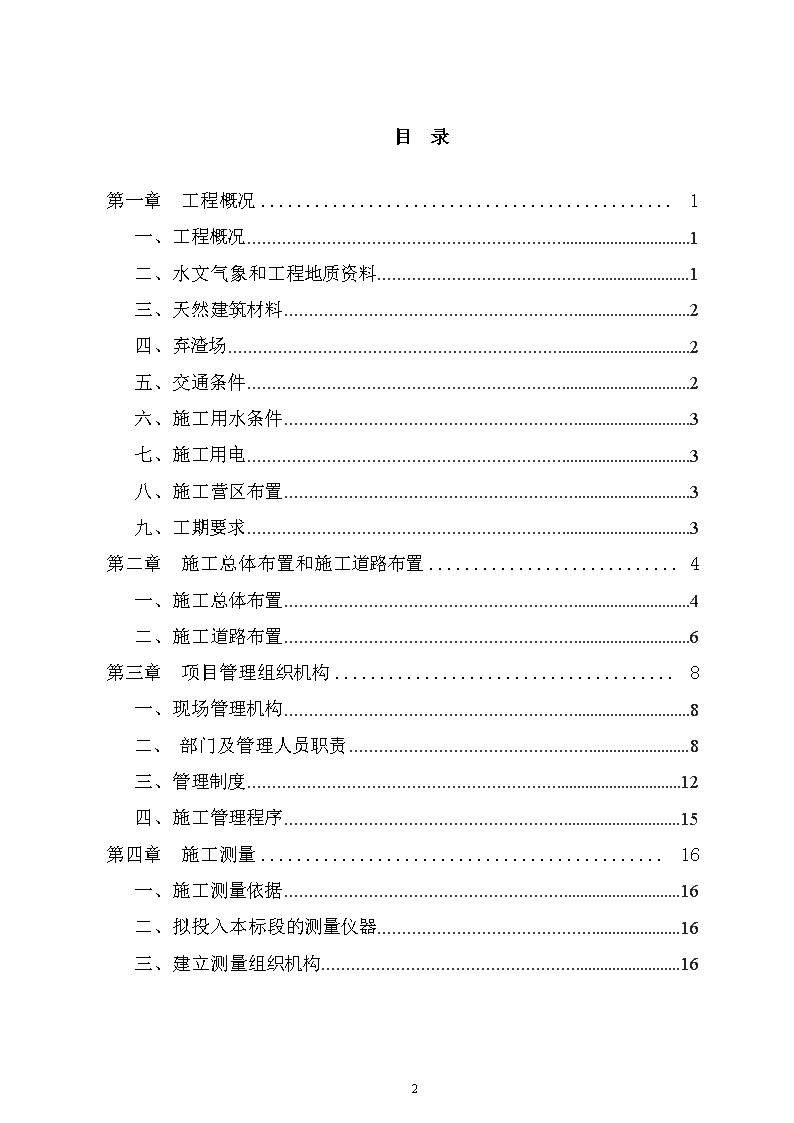

目录第一章工程概况1一、工程概况1二、水文气象和工程地质资料1三、天然建筑材料2四、弃渣场2五、交通条件2六、施工用水条件3七、施工用电3八、施工营区布置3九、工期要求3第二章施工总体布置和施工道路布置4一、施工总体布置4二、施工道路布置6第三章项目管理组织机构8一、现场管理机构8二、部门及管理人员职责8三、管理制度12四、施工管理程序15第四章施工测量16一、施工测量依据16二、拟投入本标段的测量仪器16三、建立测量组织机构164
四、施工测量控制17五、施工放样19六、施工测量控制措施22第五章施工方案与技术措施24一、施工前准备24二、料场规划26三、临时工程27四、土方开挖工程29五、土方填筑、土方回填工程31六、现浇混凝土工程36七、草皮护坡38八、砌石施工39九、房屋建筑工程41十、土工布铺设工程44十一、浆砌石步级工程45十一、金属结构设备安装工程47十二、水土保持工程49第六章施工进度计划和保证工期的措施57一、总进度计划策划57二、工期承诺58三、保证措施59第七章质量管理体系与措施65一、工程质量保证体系65二、工程质量保证措施75第八章安全管理体系与措施964
一、安全生产方针96第九章安全度汛措施105一、安全度汛实施细则105二、建立安全度汛组织机构106三、健全安全度汛责任制106四、应急预案107第十章文明施工与环境保护管理体系与措施109一、文明施工措施109二、环境保护管理措施111三、水土保持方法及措施114第十一章资源配备计划117一、劳动力配备计划117二、机械设备配备计划 117三、材料供应计划118附表一:拟投入本标段工作的主要施工设备表119附表二:拟投入本标段的试验和检测仪器设备表121附表三:拟投入本标段的劳动力计划表122附表四:计划开工日期、完工日期和施工进度横道图123附表五:施工总平面图124附表六:临时用地表1254
第一章工程概况一、工程概况1、工程名称:节水改造工程施工3标段。2、建设地点:儋州市松涛灌区。3、建设内容及规模:东干1+140~1+660渠段断面尾工及改造加固0.52km,1#渠下涵改造,2#斗门改造,步级2宗(详见各标段工程量清单)。4、招标范围:施工总承包。5、计划工期:180日历天。6、质量要求:合格。二、水文气象和工程地质资料(一)水文气象本区属热带岛屿季风气候区,其气候特征是:太阳辐射强,日照时间长,热量丰富、气温高、降雨丰富且强度大、四季不明显、干湿季分明、台风暴雨多、蒸发量大、湿度大。干湿季节主要受季风气候的影响,在冬春季节,受大陆冷高压影响,温度低、雨量少,为干湿季节;在夏秋季节,受东南暖热气流及台风、热带低压槽的影响,温度高、雨量多,湿度大,属湿热季节。(二)地形地貌及地质构造本标段东干渠线路位于海南岛的西部儋州市境内。有剥蚀台地、熔岩堆积台地、丘陵、低海拔平原四个地貌单元、地势总体上西南边为渠道首端稍高,东北边为渠首末端稍低,沿曲线向东北倾斜,其地貌单元特征如下:1、剥蚀台地地貌类型:区内山体切割较强烈,沟谷较发育,地势起伏不大,地形坡度局部较陡,线路附近均种有槟榔、橡胶等经济作物,附近冲沟及河床零星可见基岩出露。107
2、熔岩堆积台地类型:地表波状起伏,切割强烈程度一般,局部有陡坎发育,山坡坡度约3~10°,线路附近均种有槟榔、橡胶等经济作物,冲沟不发育。3、丘陵地貌类型:山体切割较强烈,冲沟、陡坎较发育,地势起伏稍大,地形坡度局部较陡,山坡坡度约15~20°,线路附近均种有槟榔、橡胶等经济作物。4、低海拔平原类型:地势平坦,线路附近均种有槟榔、椰子树等经济作物。三、天然建筑材料(一)土料本渠段以挖方为主,填筑方量小于开挖方量,本段渠道填筑土料均采用渠线基槽开挖的土料。(二)石料本工程施工所用块石料承包人首先考虑开挖料利用,不足部分考虑外购。(三)砂砾料本工程施工所用砂砾料均考虑外购。四、弃渣场共布置5个弃渣场,平均运距1.5km。五、交通条件(一)对外交通道路1、松涛灌区东干3标段位于海南省儋州市境内,对外交通主要为西线高速公路(G98)及国道(G225线)。除了上述高速公路外,还建有纵横交错的县乡道路到达施工场地,对外交通比较方便。2、发包人不修建对外交通工程和工程施工区内的永久、临时主干线交通道路等设施。107
(二)场内临时道路场内临时交通道路主要包括各施工区的施工进场道路、弃渣场道路和料场运输道路等,由于施工点分散,运输强度不大,工程场内交通道路主要以现有道路及局部扩建为主,省内已实现所有行政村通路,工程区内路网较为密集,工程只需要修建或扩建临时道路与乡村道路连接段即可满足施工交通要求,新建进场道路采用碎石路面,路面宽度为3m,路基宽度为4m。六、施工用水条件施工用水主要包括工地施工用水、生活用水和消防用水等,施工用水优先由靠近库、塘、河、渠、沟等抽取及邻近村庄等接引自来水。七、施工用电施工用电采用电网和柴油发电机组供电相结合形式,由于本工程分布面积较大,施工期用电分散,负荷较小等特点,且考虑到施工对供电可靠性的要求,并结合工程地区的供电条件及工程永久供电措施,用电量较大且相对集中的主要建筑物,施工用电电源采用电网电源供电方式,大部分明渠及建筑物施工用电量少,线路长,采用移动式发电机供电。八、施工营区布置由于本标段布置渠线长、建筑物多、施工点分散,施工范围大,施工营区布置结合对外交通道路布置与外购材料及混凝土方量较集中的主要建筑物附近,承包人可结合现场自行考虑布置。九、工期要求按照招标文件要求,本工程工期180日历天。我单位将在保证质量和安全的前提下按期完成施工任务,保证按控制性进度施工,不拖延工期,详细工期安排详见附表四:计划开工日期、完工日期和施工进度计划横道图。107
第二章施工总体布置和施工道路布置一、施工总体布置(1)施工总体布置原则因地制宜,尽量利用已有的建筑及设施;尽量在业主制定的范围内布置,使之紧凑有序,节约用地;有利于生产、方便生活、做到既经济又易于管理,确保安全;考虑洪水期的影响,临时设施布置于常年洪水水位以上,满足常年施工的需要;场地划分和布局要符合有关安全、防火、环保等部门规定。(2)施工总体布置本标段招标范围包括渠道、渠下涵、步级、渡槽、节制闸、进水闸、斗门、临时工程等渠系建筑物。各分部分项工程之间既各自独立自成体系,又相互关联相互影响,因此施工部署必须统筹安排,既要考虑各分部分项工程的工序衔接、资源配备及进度安排,又要保证为指定分包工程和直接发包工程预留合理的施工周期,及时安排分包工程的合理穿插和设备的安装,对分包作好监督、协调与服务。根据需要,本工程需设置施工临时交通道路;施工用供水、电、通讯系统,混凝土搅拌系统、排水设施;钢筋加工厂、模板加工厂等附属设施;施工机械修配厂及停放场;仓库、现场试验室、办公及生活用房等临建设施。根据以上施工布置原则及本工程工期紧、技术含量高的特点,项目经理部及施工生产临建区主要布置在各施工现场附近,施工作业队驻地设在项目部附近,项目经理部及施工作业队住房采用租用民房及自建活动板房,主要有办公室、会议室、员工宿舍、食堂等;根据招标文件规定,本工程施工用电采用国家电网,施工用电考虑由附近供电线路及村屯现有供电系统引入,按施工点分散布置,采用业主指定的外接电源引入。107
3、临时设施布置①施工管理、生活设施的布置:主要布置如下设施:项目经理部办公室、会议室、卫生间、试验室、消防车间及设施、职工宿舍以及食堂等建筑。其中会议室及职工宿舍可根据施工人数适当增减。项目经理部主要设在渡槽附近村屯,靠近渡槽,租用民房作为项目经理部,不足部分采用自建活动板房,项目经理部各科室工作人员,职工宿舍按10人配置,计划建造200m²职工宿舍,可以满足项目经理部需要。为了保证职工有一个卫生、安全的休息环境,办公及生活区设围墙与生产区分开。每栋宿舍均按安全规定配备足够的消防、灭火器材;生活区设置垃圾筒收集生活垃圾,并指定专人负责清扫及维护区内清洁卫生。生活区设统一食堂,食堂卫生整洁,符合卫生检疫要求。卫生间、厨房和公厕产生的生活污水由专用集污沟汇集至污水处理系统。具体位置详见施工平面布置图。②生产厂区临时设施布置为施工生产设置的设施主要包括:砼搅拌站、砂石料场、钢筋加工场、木材加工场、金属结构拼装场、工地实验室、机械设备停留场及机械设备修理车间、水电系统工程等。钢筋加工场:加工设备有钢筋切割机、弯曲机、调直机、交流电焊机、对焊机等。主要考虑钢筋存放面积及加工面积,约占地175m2。木材加工场:本标段采用塑胶竹合板及部分木模板,木模板在加工场制作,加工设备有圆锯3台、电刨3台,所需占地面积70m2,建筑面积30m2为工棚结构主要用于堆放模板。试验室:主要存放土工试验设备,砂、砼试模及试块,砼、骨料检测设备等,占地面积为30m2,为砖墙结构。107
金属结构拼装场:本工程金属结构需在现场制作、拼装,在拼装好后再运至现场安装。拼装场配置2台交流电焊机。2台切割机及起重、吊装设备。金属结构拼装场占地面积140m2,建筑面积40m2,用于存放材料及加工金属结构。机械汽车修配场:本工程土方工程、砼工程等工程量较大,需采用机械化作业,为确保工程顺利施工、需在现场设置机械设备、汽车修配场,对机械设备、汽车进行日常性维护保养及鼓掌修理,加工部分零配件,占地面积150m2。施工用水和生活用水:从发包人提供的水源点引入,供水管用φ75镀锌水管,支管采用φ50、φ25镀锌水管,施工用水沿堤内侧全线铺设,每隔50m设支管,并在生活区内建储水池,占地面积10m2。施工用电:施工用电从业主提供的电源点引入,主要引入砼搅拌站、加工车间及职工生活区。采用三相五线制接入施工区。施工通信:本标段地处儋州市,电话通信方便,开工前与当地邮电部门协商即可解决。仓库系统:包括停车场、水泥库、油库。由于本工程机械设备较多,停车场可布置在堆料场旁及堤后抢险道路旁;砼拌制用水泥主要为散装水泥,采用50t水泥罐,砂浆及部分砼用袋装水泥,存放在水泥库内,占地面积30m2;油库设置一储量约10t的油罐,占地面积10m2。以上施工临时设施布置详见施工平面布置图。二、施工道路布置1、对外交通道路灌区交通路网密布,对外交通主要为G98高速公路及国道G225线107
。除了上述高速公路及国道外,还有纵横交错的县乡道路到达施工场地,对外交通比较方便。2、场内临时道路场内临时交通道路主要包括各施工区的施工进场道路、弃渣场道路和料场运输道路等,由于施工点分散,运输强度不大,工程场内交通道路主要以现有道路及局部扩建为主,省内已实现所有行政村通路,工程区内路网较为密集,工程只需要修建或扩建临时道路与乡村道路连接段即可满足施工交通要求,新建进场道路采用碎石路面,路面宽度为3m,路基宽度为4m。107
第三章项目管理组织机构一、现场管理机构1、根据本工程结构和施工特点,为保质保量完成工程任务,我单位将一批具有丰富施工经验的管理人员、技术人员和专业化程度高、装备精良、技术水平高、经济效益好的施工队伍组成本工程施工管理的项目经理部,下设六个职能部门,五个施工队,来实施本工程的施工与管理工作。2、为实施本工程的施工与管理,项目经理部建立和完善各级管理部门,明确各部门的管理职能,实行对口的专业化管理,使各部门职能明确。职能有效发挥。项目经理部施工组织机构框图如下:建筑物施工队水泥斗门施工队机械物资部项目经理项目副经理技术负责人财务审计部安全保卫部工程技术部质量管理部经营管理部渠道施工队设备安装施工队二、部门及管理人员职责1、项目经理职责107
(1)全权负责本工程项目的施工管理与实施工作。(2)贯彻执行国家和工程所在地政府的有关法律、法规和政策,执行企业的各项管理制度。(3)严格财经制度,加强财经管理,正确处理国家、企业与个人的利益关系。(4)选择现场各部门的负责人。(5)确定项目的总目标和阶段性目标并制定项目总体控制计划。(6)对工程项目施工进行有效控制,执行有关技术规范和标准,积极推广应用新技术,确保工程质量和工期,实现安全、文明生产,努力提高经济效益。2、项目副经理职责(1)确定现场施工组织系统、工作方针和工作程序。(2)作为项目经理的现场代表,与业主以及地方政府和群众团体联系协商有关方面的问题。(3)指导工程施工,规划施工现场及临时设施的布局。(4)指挥现场办公室、加工厂、工地道路等临时工程的建设工作以及修理厂和仓库的管理工作。(5)监督管理现场的所有工作人员,并在不同的施工阶段,根据工作需要对现场人员进行调配。(6)建立建筑材料和工程设备供应情况的监察程序(7)建立施工进度监察系统。(8)建立工程费用监察系统,并向项目费用控制部门提供有关资料。3、技术负责人职责(1)组织项目部技术交底工作,解释设计图纸和技术规定。(2)审核现场编制的技术规定,并取得业主的认可。(3)协助项目经理实施投标文件。107
(4)提出施工所需要的基本文件清单。(5)协助贯彻安全规程,及时向安全人员提出有关违反安全规程的问题。(6)监督工程质量的检查工作。(7)参加定期的工程协调会,并在会上汇报有关的工程问题。(8)组织绘制竣工图。(9)协助项目经理对施工项目进行最后的检查。4、施工员职责全面熟悉施工图纸和设计的技术要求,实施施工组织设计和质量计划,负责对班组进行技术交底和关键工序与特殊工序的现场作业指导。检查、督促施工现场进度,协调现场各工程关系,解决施工中一般疑难问题。协助测量员进行测量定线工作,并进行校对。5、质检员职责熟悉并严格执行质量体系文件、质量计划和国家有关工程施工质量标准、法规和操作规程。熟悉施工图纸及设计的技术要求,实施质量计划。根据工程各个阶段,指导和监督关键工序和特殊工序,加强质量控制点的控制。对工程存在问题与质量隐患及时发现和纠正,并提出整改意见,对现场有否决权。对各分项工程坚持各项质量检验制度,并对已完成分项工程进度全面检查并做好质量记录。6、安全员职责熟悉质量计划和国家工程施工安全法规,指导和监督实施国家安全生产法规和安全操作规程。根据工程各个阶段对工程存在的安全隐患及时发现和纠正,并提出整改意见。107
做好进场新工人的安全教育和基本安全操作规程教育,定期组织场地安全及文明施工检查,实施奖惩措施,并做好安全文明资料记录。7、材料员职责熟悉工程质量体系和质量计划,熟悉工程材料,设备工具的质量要求及性能特点,了解市场物资信息,对材料进行采购。根据工程各个进度计划和材料进场计划,分轻重缓急进行物资采购,既有利生产又不积压资金。8、资料员职责及时收集工程图纸技术资料,工程标准、规范、文件、通知,按工作需要进行传阅或分发使用,最后归档保管。根据工程各个阶段按规定及时收集质量记录资料(包括保证资料、质量检验资料、安全检查资料、分项分部工程评定资料、质量体系运行资料、会议记录等)并分类存档。建立资料借阅手续和记录,作废资料及时通知,并及时做出标识。9、测量员职责熟悉工程图纸和技术要求,以及国家测量规范规定,掌握业主提供的坐标,高程控制点,并做好交接手续。根据工程实际情况制定工程垂直控制方案和平面控制方案;实施施工各个阶段的测量定线工作;按规范实施监测。负责测量仪器的保管和使用,按规定进行检查和校验。10、部门职责(1)经营管理部:主要负责预算、合同、索赔、成本核算等工作。(2)工程技术部:主要负责生产调度、技术管理、施工组织设计、劳动力配置计划、计量和测量等工作。(3)质量管理部:主要负责工程质量、试验等工作。(4107
)安全保卫部:主要负责安全管理、消防保卫、文明施工和环境保护工作。(5)财务审计部:主要负责资金收支、成本核算和劳动分配等工作。(6)机械物资部:主要负责材料、工具的询价、采购、计划供应、管理、运输、工具管理、机械设备的租赁配套使用等工作。三、管理制度为提高本工程的管理幅度与层次,加深系统化及规范化管理,特制定如下管理制度。1、物资管理(1)机械物资部依据“货比三家”和“对供应商的评价调查表”对供应商进行对比评价,并形成“供应商”调查档案,择优选择“供应商”。(2)认真实行现场工料核算制和限额领料制度。做好收料数量准确,限额领料,施工做到工完料尽,场地清理。(3)严格按施工进度采购材料,建立严格的采购程序,避免造成资金积压,增加资金利息支出。(4)建立完善的工程标识和可追溯性控制程序,做好采购的原材料、半成品的标识管理工作。避免材料的施工出错,造成浪费。(5)加强各类材料进场的验收工作,使材料能保证量足质好,实施计划指导生产,合理组织科学安排,避免一切返工、窝工现象。(6)材料严格按规定堆放,为使用方便避免堆放混乱,造成误工、误时影响施工。(7)实行工程任务单制度由主管施工员开具任务单给作业班组,书面明确当天生产任务和完成时间、应达到的质量标准。凡需领用材料的生产任务,在开工任务单的同时,开出的限额领料单。以控制材料的领用数量,材料员依据限额领料单发放材料给作业班组。107
2、机械管理(1)做好施工机械的调配工作,减少施工机械进场退场消耗,并减少由于机械的空置而造成浪费。(2)机械物资部全面负责现场机械设备检查维护、保养、管理,确保其长期处于良好状态。(3)机械物资部下设设备管理员和机械维修班,设备管理员负责编制各类机械设备的安全操作规程,并做好各类设备的技术交底工作,确保设备的安全操作、正常使用和文明施工。(4)对每台进场设备建立台账,对设备落实专人进行保管,保管人员在项目设备管理员的领导下进行设备日安全检查、维护保养工作,定期对设备进行检查、盘点,掌握现场使用设备的完好情况,保证不因设备原因影响工程施工。(5)配备的机械操作人员技术水平必须与其担任的工作相适应,且须严格遵守持证操作的规定,做到定人定机定岗位。(6)操作人员必须对机械设备进行日常保养,保养基本内容为“十字操作法”:清洁、润滑、紧固、调整、防腐,保证设备性能正常。(7)机械物资部每周对机械设备进行检查,上级部门机械物资处每月组织一次设备检查,发现问题及时处理。项目部对机械设备进行挂牌标识,确保机械设备完好。3、劳动力管理(1)进场前,对工人进行各种必要的培训,关键的岗位必须持有效的上岗证书才能上岗。(2)对施工班组对进行优化组合,竞争上岗,使工人保持高度的责任心和上进心。(3)加强对工人的质量、安全、文明施工等方面的教育。(4107
)认真做好班前交底,了解施工方法、质量标准、安全注意事项、文明施工要求等。(5)按劳动力定额组织生产,同时结合实际情况对现场人员进行劳动定员,使工人岗位明确,职责明确,防止人浮于事、发生窝工等消极现象。(6)推行经济承包责任制,使员工的劳动与效益挂钩。(7)加强劳动纪律管理,施工过程中如有违纪屡教不改者、工作不称职者将撤职并调离工地,立即组织同等级技工进场,进行人员补充。(8)建立激励机制,奖罚分明,及时兑现,充分调动工人的积极性4、财务管理我单位本着降低施工项目成本开支,提高经济效益,实现全面总产值的目标,进行财务管理。(1)严把财经制度,加强财经管理,正确处理国家、企业和个人的利益关系。(2)根据工程进度计划及资源配置,财务审计部编制月财务计划,确立财务目标。(3)实行帐务监督,即月末及时进行帐务处理,对工程项目施工费用和工程成本进行检查监督。(4)建立稽核制度和会计内部检查制度。对工地发生的所有成本费用支出的原始凭证、记帐凭证均设置专人稽查。(5)经常且认真地做到定期盘点和清查工作,对原材料、半成品、固定资产、货币资金等进行全面清理、检查,帐、物要相符。5、工程技术管理(1)加强技术管理,大力推广应用新方法、新工艺、新材料、新设备,提高生产效率,加快进度,降低成本,提高生产效益和社会经济效益。(2)加强现场管理、采取科学的施工方法以及充分发挥项目班子每个管理人员的积极性是降低工程成本的根本措施。107
(3)加强质量管理,严格执行实行三级验收制度,避免产生质量问题,造成返工。(4)认真熟悉图纸,加强对现场实行工程量的统计及复核,减少施工工程量统计误差。(5)合理安排施工顺序,避免交叉作业所引至产品损坏的返工损失。按照施工总部署,有次序、有计划地安排施工。(6)合理安排施工进度,在保证工期的前提下,根据工程施工顺序、工期缓急,提高周转材料的使用率。避免后期施工进度过紧,周转材料难以周转,造成浪费。6、成本管理(1)成本管理的主要内容包括:施工项目成本预测;施工项目成本计划;施工项目成本控制;施工项目成本核算;施工项目成本分析;施工项目成本检查。四、施工管理程序工程由项目经理组织和统一安排、协调施工,项目副经理统一现场指挥实施,并负责日常工作,定期召开施工生产调度会,合理组织安排有关部门平行作业,落实各部门职责、权限。技术负责人负责组织好技术交底、技术研讨会,做好工程统计、计划和各种报表,全面掌握整个工程进度和质量,负责与监理、业主的联系工作,并协调好与业主、监理的关系。107
第四章施工测量一、施工测量依据《水利水电工程施工测量规范》(SL52-93);《水利水电工程施工测量规范》(SL52-93);《国家一、二等水准测量规范》(GB/T12897-2006);《国家三角测量规范》(GB/T17942-2000);《国家三、四等水准测量规范》(GB/T12898-2009);监理工程师提供的测量基准点以及招标文件、设计图纸、修改通知、监理部门的其它技术要求。二、拟投入本标段的测量仪器我单位将为本项目配备种类齐全、性能满足各种精度要求的仪器设备,保证及时供应各项工程的施工工作。实际操作中,主要仪器设备按周期送国家计量中心检验,坚持专人维护保养,加大自检自校的力度,保证设备的完好率。三、建立测量组织机构我单位若中标,立即组建项目部测量队、测量组。测量队直接对技术负责人负责,各测量班组直接对测量队负责。测量队设队长、副队长和责任工程师,测量队设检查组、施工放样组和内业组。测量队长:协调各测量班组工作,组织审核各班组施测措施,并对施测措施的正确性负全责,提供强有力技术力量及给后备人员支持。检查组:负责整个工程的控制测量任务,施工控制网的施测,基本导线的施测,提供基本控制点成果,对成果的可靠性负全责,检查施工放样组的放样正确性。内业组:负责内业资料的汇总,对各班组上报资料审核、修饰、上报、归档,负责整理竣工资料、并对此提出具体要求。107
放样组:负责工程的施工放样、收方、工程量计算和施工期间的观测测量任务。在施工过程中,根据实际情况对各班组的人员进行适当的配置,或者再详细分组。四、施工测量控制本工程的施工测量是以三等水准点为依据,按三等水准测量要求从一个水准点开始引测,经过排水工程轴线上若干中线桩后,附合到下一个水准点进行检核,其闭合差不得超过±10mm(n为测站数)。1、根据招标文件,建设单位已完成整个工程施工控制网的布置和制用,我单位根据施工需要,布设本工程的施工控制网。2、根据监理工程师提供测量基本控制点、基线和高程点的基本数据,同监理工程师共同校核基本控制点、基线和高程点的测量精度,并复核资料及数据的准确性。3、根据水利水电工程施工测量规范和本工程施工精度要求,布设本工程平面控制网和高程控制网。总的布置原则是由高级到低级,分级布网,逐级控制。4、场区平面控制网布设原则及要求施工水准网的布设应按由高到低逐等控制的原则进行。接测国家水准点时,必须接测两点以上,检测高差符合要求后,方能正式布网。平面控制应先从整体考虑,遵循先整体、后局部,高精度控制低精度的原则。轴线控制网的布设根据设计总平面图、现场施工平面布置图等进行。5、平面控制网的布设107
首先在建筑物附近固定基础上布置半永久测量基准点,再对现场进行仔细踏勘,在各角落各布设一个临时测量控制点,这些点要能覆盖整个现场,利用这些坐标点测设轴线控制网。坐标点用水泥钢钉和红油漆做标记(若是未硬化处,则要挖坑埋设预埋件),并编号、绘制点位图做好记录。坐标点布设完毕,使用高精度电子全站仪,测出各点的坐标。为保证精度,必须测2个测回,若点位误差超过3mm,必须重测。6、平面控制网复测平面控制网建立后,应定期进行复测,若发现控制点有位移迹象时,应进行检测,其精度应不低于测设的精度。7、高程控制网布设(1)高程控制网的布设为保证建筑物竖向施工的精度要求,在建筑物附近固定基础布设水准控制点,建立高程控制网。水准点应布设在通视良好、沉降稳定的位置,离基坑边尺寸要大于2倍基坑深度。高程控制网的建立是根据甲方提供的场区水准基点或附近城市水准点,测设一条三等附合水准路线,联测出场区所布设施工水准控制点高程,经平差计算后的结果作为本工程的高程控制网。(2)高程传递施工过程中进行标高引测,采用DZS3水准仪向基坑内和施工层传递,每层至少传递3个水准点以便相互校核,以其平均点引测水平线。抄平时,应尽量将水准仪安置在测点范围的中心位置,并进行一次精密定平,水平线标高的允许误差为±3mm。同时,考虑到建筑物的沉降因素,在地上部分施工时,将标高作适当的调整,以保证层高的准确。标高传递的要求见表(3)高程控制点的联测在向基坑内或地上引测标高时,首先联测高程控制网点。经联测确认无误后,方可引测所需的标高。107
坑底标高基准点的引测方法采用悬吊钢尺法,以现场高程控制点为依据,采用S3水准仪以中丝读数法往基坑测设附合水准路线,将高程引测到基坑施工面上。标高基准点用红油漆标注在基坑侧面上,并标明数据。施工层标高的测设是以引测到施工层的标高基准点为依据,采用水准仪以中丝读数法进行。施工标高点测设在墙柱上,并用红油漆作好标记。五、施工放样1、施工放样方法(一)土方开挖放样根据测量控制点、轴线控制网及基础施工图,在待建场地内投测建筑物轮廓线。涉及开挖的工程部位,开工前根据施工图纸、各部位的轴线,布置原始纵、横断面,进行现场实测平面地形图、剖面图和开挖放样剖面图,并将实测成果报送业主及监理。经监理工程师批准后进行开挖。依据土方施工方案及放坡系数,在轮廓线基础上放出开挖灰线。根据布设的坐标点,用全站仪实地投测钉桩撒线,以此作为开挖土的依据(为便于边线桩的保留以利检查,边线桩应考虑距上下口一定距离)。测量结果由计算机绘制原始地形纵、横断面图、开挖断面图,作为计量资料。需在实地放出控制开挖轮廓的坡顶点、转角点或坡脚点,并用白灰撒线以利于机械开挖作业。开挖工程细部放样采用测角交会法,宜用三个交会方向,以“半测回”标定即可。用钢尺丈量距离以不超过一尺段为宜,在高差较大地区,可丈量斜距加倾斜改正。开挖过程中,随时跟踪测量,以确保开挖断面的尺寸和标高。(二)土方回填放样放出土方回填的边线,用白灰撒线以利于机械作业。每一填土层均进行测量,放出填土的高度和收坡的断面,填土高程用铁筋桩标注,断面用白灰撤线标注。107
(三)坡面修坡测量按设计坡度修整坡面,使其符合设计要求。测定的方法是;在坡面上每隔一定距离测设一条与轴线平行的直线,根据平行线的轴距D,设计边坡系数m和顶宽b,按公式Hi=H顶-(D-b/2)/m计算出它们应有的设计高程,再用水准仪检测平行线上各点,测得的高程与设计高程之差即为削坡厚度,在相应点上钉上木桩,将削坡厚度用红漆标注在木桩的侧面。(四)清基开挖线的测量测设清基开挖线时,先要施测横断面,并结合设计断面从图上量出清基开挖点至轴线的距离,据此在实地放出清基开挖线。实际开挖线根据土质情况从清基范围向外放宽1-2m,撒上白灰标明。(五)渠道测量1.渠道中线桩的测设测设中线桩的方法是将经纬仪安置在起点上,照准转折点(或终点)定向,再用皮尺或测绳从起点开始沿中线方向按桩号量出距离,依次标定。使用全站仪测设中线桩更为方便、迅速。将桩号用红漆书写在木桩一侧,面向起点打入土中,为了防止以后测量时漏测加桩,还应在木桩的另一侧依次书写序号。在距离丈量中,为避免出现差错,一般需用皮尺丈量两次,当精度要求不高时,可用皮尺或测绳丈量一次,再在观测偏角时用视距法进行检核。2.断面测量:包括纵断面测量和横断面测量。(1)纵断面中线桩的高程测量渠道纵断面测量是以沿线的三、四等水准点为依据,按四等水准测量要求从一个水准点开始引测,经过一段渠线上若干中线桩后,附合到下一个水准点进行检核,其闭合差不得超过±10mm(n为测站数)。按渠道测量的精度要求,在一个测站上读取后视读数后,可连续观测几个前视点(水准尺距仪器最远不得超过150m),然后转至下一站继续观测。107
(2)横断面测量横断面测量的任务是测出各中线桩处垂直于渠线方向的地面高低情况,并绘出横断面图。进行横断面测量时,以中线桩这起点测出横断面方向上地面坡度变化点间的距离和高差。测量的宽度随渠道的大小而定,也与挖或填的深度有关,较大的渠道或挖、填方大的地段应该宽一些,一般以能在横断面图上套绘了设计横断面为原则,并留有余地。(六)混凝土工程的测量放样(1)混凝土建筑物基础块、曲线或曲面立模点放样,以该部位的固定轴线(固定点)采用相对固定的测站进行放样,样点标定后再实测其坐标;基础块以上的细部样点,可直接由等级控制点采用极坐标法进行放样。建筑物基础块(第一层)轮廓点的放样采用相互独立的方法进行检查,基础块以上的细部样点可采用不同测站实测样点坐标的方法进行检查;放样点与检核点之间的距离误差不应大于mm(mm为轮廓点的测量放样中误差)。(2)混凝土建筑物高程放样,根据具体要求,采用以下不同方法:1)对于垂直上升的建筑物,除有结构的部位外,用光电测距三角高程即可。2)对于混凝土抹面层、有埋件的部位,采用水准测量的方法进行放样。3)高程放样采用与附近另一高程控制点附合的方法进行校核,误差满足规范要求。(3)模板架设完毕后,应对其轮廓点的平面位置和高程进行检查验收,若发现存在较大偏差,应进行复测。(八)垫层放样1.垫层平面位置投测:根据基础轴线网,投测垫层边沿线,在每个拐角处增加钉桩控制;高程变化交接部位也放出边线并钉桩控制。107
2.垫层高程测定方法:用30*30*500mm木桩或钢筋头打入土内组成矩形方格网,在每个木桩或钢筋棍上用水准仪抄测出垫层控制高程(用红油漆作标记),形成垫层高程控制方格网,控制垫层砼浇注施工。(九)支立模板时的测量控制根据轴线控制点将中心线测设在靠近墙体底部的平面上,并在露出的钢筋上抄测出标高线,控制模板平面位置及高度。模板支立好后,利用吊线坠法校核模板的垂直度,并通过检查线坠与墙柱300mm控制线间距离,来校核模板的位置。六、施工测量控制措施为保证测量工作的高效、准确,在本标段中,我单位在人力、设备及组织制度上提供了积极的保障。1、组建一只具有经验丰富、良好职业素质的测量队伍为进一步提高员工素养,提高工作效率,在满足施工的基础上,测量队整体上要求做到人员专业化,大型计算、成图计算机化,常规工作程序化,成果资料规范化;对普通测工亦要求熟悉本班组担负工程项目的基本情况,施工设计及图纸;熟悉本班组施工范围内的现场测量点位,清楚其坐标成果及相关方向;熟练应用fx-4500、fx-4800等计算器进行放样资料的计算,计算资料规范、清晰,并整理成册,备查;熟练操作仪器完成外业工作;外业结束后,能准确的出具放样及验收记录;及时对仪器进行常规的保养任务。2、建立完整的测量组织机构,明确的职责107
项目部下设测量队,测量队下设测量组;测量队长负责组织编写施测措施,并对施测措施的正确性负全责;测量队在控制方面负责整个工程的控制测量任务,施工控制网的施测,基本导线的施测,提供基本控制点成果,对成果的可靠性负全责;在内业方面负责内业资料的汇总,对上报资料审核、上报、归档,整理竣工资料;在外业方面负责本工程的开挖、填筑及其它施工的放样、收方、工程量计算等,对所提供成果的正确性负全责。3、制定各种测量管理制度、编定测量措施、严格控制测量过程。(1)测量措施编写、审批制度;(2)测量仪器管理办法;(3)测量成果审核、使用制度;(4)测量班组岗位责任制。4、分阶段编制、上报有针对性的测量措施,如:加密控制网布设、施测措施等措施,主要内容包括:平面高程控制点布置,控制点大地坐标以及工程坐标,施测办法,精度要求,人员、仪器配置情况等。各项测量措施均报送监理工程师,经审核批准后实施。5、本工程施工放样及控制严格按《水利水电工程施工测量规范》执行。6、施工放样开始之前有关工程技术人员详细查阅工程设计图纸收集施工区平面与高程控制成果,掌握设计要求与现场施工需求,根据精度指标选择放样方法。7、对于设计图纸中有关数据和几何尺寸应认真进行检核确认无误后方可作为放样的依据。107
第五章施工方案与技术措施一、施工前准备1、总体施工程序安排原则(1)工程进点后,在尽快形成施工水、电供应系统和场内施工道路的同时,充分利用已有的场内资源条件,同步进行主体工程的施工。(2)在保证施工顺利进行的前提下,各单项工程施工应尽量减少二次倒运量。(3)充分考虑雨季对施工的影响,合理利用非雨季和非台风季的有效时间安排施工。(4)优先考虑关键线路施工,合理安排其它线路,均衡生产,减少干扰;优化资源配置,提高劳动生产率。合理安排施工顺序,先施工项目为后续作业创造条件,避免临时工程重复、反复施工。(5)在满足主体工程施工要求的前提下,调节一般项目的施工时段,充分利用现场条件,加快施工作业,缩短工期。2、开工前准备我单位从组织投标该标段之日起,就开始筹备施工队伍和机械设备,中标后,我单位将根据建设单位的有关要求,迅速组织施工队伍和机械设备有计划有步骤地进场,尽早形成施工能力。(1)组织和思想准备中标后尽快组建项目部,签订工程承包合同,明确管理目标和经济责任。另外,项目部应通过生动活泼的思想教育、形势教育,提高参加本工程施工全体人员的思想认识,并全面系统地分析工程施工中的有利条件与不利条件、技术关键和难点,为顺利施工做好思想准备。(2)技术准备熟悉、审查图纸和有关资料,领会设计意图和建设单位要求,做到心中有数。107
收集资料:进行实地调查,了解现场实际情况。深化施工组织设计:根据施工图纸和合同要求,并根据进一步调查的资料,深化细化编制《施工组织设计》,以指导现场施工生产。编制施工预算,做好各类原材料的检验工作和砼的试配工作。(3)现场准备1)施工现场测量建立测量控制网,相应设置永久性坐标桩和水准基桩,并进行建筑物定位放线。2)三通一平”准备按照施工总体布置的要求,做好路通、水通、电通和场地平整。3)临时设施的准备临时设施包括现场施工人员的办公、生活用的临时房屋建筑和施工生产辅助企业及各类仓库。上述临时设施应按施工总体布置的位置定位建造。(4)材料准备根据材料需用量计划,确定材料来源,与砂料场、石料场等材料供应商签定材料供应合同,同时进场后应尽快修建各类材料堆场,组织部分材料进场,做好材料前期储备工作。(5)机械设备准备施工机械设备是保证施工进度的关键所在,应根据机械设备计划,提前准备配套落实,按计划进场,确保施工的连续性。进场前要检验设备的性能状态,进场后及时进行查对和试运转,并加强保养维护。(6)劳动力准备1)投入本工程的施工队伍由我单位有同类工程施工经验的专业队伍组成。应根据施工进度计划和工程量情况编制劳动力计划,落实施工队伍,并分级签定劳务合同。2)进场前,须进行安全、文明施工和环境保护等方面的教育。107
3)贯彻“持证上岗”制度,对施工中所需的特殊工种和新技术工种,按计划组织培训,合格后上岗。二、料场规划1、土料开采(1)料场选择本工程主要为渠道工程,土方填筑利用就近开挖料,不足部分从土料场取料。(2)土料开采方法由于土料场含水量偏高,采用分区平面开采方法,覆盖层清除采用推土机推运80m;土料采用挖掘机挖装,自卸汽车运输。(3)料场排水料场周边设排水沟,连网后通向料场低部位,开采工作面尽量向有一定坡度,向排水沟方向倾斜。2、混凝土原材料选定(1)砼细骨料:为商品料场,位于工程附近。(2)砼用卵石粗骨料、砂砾石料、中粗砂料均为商品料场,砂砾石料采用砼用粗、细骨料混合取得。(3)砼用碎石粗骨料、块石料可就近选购满足本工程施工质量要求的合格料源,通过公路及乡道运至施工现场。3、土方平衡计划水利工程施工,一般有土石方开挖和土石方填筑,以及其他用料。在开挖的土石料中,一般有废料,还可能有剩余料等,因此要设置堆料场和弃料场。开挖的土石料的利用和弃置,不仅有数量的平衡要求,还有时间上的平衡要求,同时还要考虑质量和经济效益等。根据本标段107
开挖及回填量大的特点,在满足主体和临时工程对建筑材料需要的前提下,尽可能多的利用土方开挖料,结合施工总进度的安排,进行了土石方平衡。平衡原则如下:根据主体工程的需要,开挖料尽可能用于主体工程。在导流建筑物的设计中,选合适的围堰形式,以便利用开挖料。在施工进度安排上,协调开挖与填筑的时间,使开挖料直接用于填筑工作面。在施工过程中,运输、堆放、开挖、填筑各环节均考虑适量的损耗。4、土石方平衡调配原则土石方平衡调配的基本原则是进行土石方调配时要做到料尽其用、时间匹配和容量适度。(1)料尽其用开挖的土石料应尽可能用来作渠道和堰体的填料、平整场地的填料。前两种利用质量要求较高,场地平整填料一般没有太多的要求。(2)时间匹配土石方开挖应与用料在时间上尽可能相匹配,以保证施工高峰用料。(3)容量适度堆料场和弃渣场的设置应容量适度,尽可能少占地。开挖区与弃渣场应合理匹配,以使运费最少。三、临时工程本工程临时工程包括导流工程、交通工程、房屋建设工程,其中导流工程、交通工程为重要临时工程。1、导流工程(1)导流平面布置涵洞、渡槽需进行施工导流,涵洞、渡槽、水闸施工时都要采用围堰围护施工,施工时根据施工需要,在各建筑物所在位置开挖导流明渠及修筑围堰,保证各建筑物施工及导流。(2)导流围堰施工107
围堰填筑采用人工配合机械填筑;草袋土围堰采用人工装袋,人工垒砌;围堰拆除采用人工配合机械拆除。(3)施工工艺测量放样→开挖土料→围堰填筑→整平、修形→压实、夯实→验收(4)施工技术措施放样测量必须按监理工程师提供的平面控制点和高程点进行,定线放样必须采用符合精度要求的仪器。围堰填筑必须保证围堰外引渠的沟、渠水和淤泥不能流入基坑而影响建筑物的施工。保证围堰的施工质量满足施工要求。必须保证基坑内无积水,基础面干燥。围堰填筑时分层填筑,分层夯实,夯实密度达到土方填筑设计要求。(5)施工降水及排水涵洞和渡槽工程的基坑较大,在施工时可采用管井方式降地下水,沿基坑四周以10~15m为间距打降水井,井深10~12m,打井眼数根据实际情况定。涵洞、水闸等工程的基坑较小,在施工时可采用明沟方式施工排水,施工排水分初期排水和经常性排水。两期排水均采用泵排方式进行,水泵布置均采用固定式,布置在围堰上或预留土坎上。排水系统采用排水干沟、支沟和集水井相结合。排水强度、泵型及数量根据初期排水量及经常性排水量确定。2、交通工程开工后,按照设计规划并结合现场情况,首先进行各临时施工路及临时桥的修建,然后进行主体工程项目施工。施工布置时综合考虑利用原有各条临时施工道路,并根据施工驻地及其它临时设施的布置,根据施工需要并结合现有临时道路在施工区范围内修建新建部分临时道路,临时道路为砂砾石路面,施工过程加强维护保养,确保施工期间道路畅通。107
四、土方开挖工程1、施工工艺流程施工准备→推土机推运→运输至弃料场→验收2、施工方案覆盖层开挖施工主要采用推土机配合反铲挖掘机作业,清基厚0.15m,开挖宽度到外坡脚0.5m,开挖料料采用自卸汽车运至业主指定地点堆放,一部分料弃弃料场1.5km,一部分适合做腐殖土的暂时堆存。3、覆盖层开挖应符合以下要求(1)覆盖层开挖的范围应包括渠道的基面、边坡,其边界应在设计基面边线外0.5m。(2)渠道表层的淤泥、腐殖土、泥炭等不合格土及草皮、树根、建筑垃圾等杂物必须清除。(3)渠道内的井窖、墓穴、树坑、坑塘及动物巢穴,应按填筑要求进行回填处理。4、施工方法(1)根据监理工程师给定已知控制点,引测定出渠道工程的填筑外边线,由外边线量测排出覆盖层开挖边线桩,用白灰撒出覆盖层开挖边线,同时垂直外边线线布设外延控制桩,以便于施工过程中渠道轴线的恢复。(2)覆盖层开挖施工主要采用74kw推土机配合2m³反铲挖掘机作业,覆盖层开挖厚0.15-0.30m,覆盖层开挖宽度到外坡脚0.5m覆盖层开挖料采用15t自卸汽车运至业主指定地点堆放,一部分覆盖层开挖料弃弃料场1.5km。5、施工排水在进行开挖施工前,尽可能结合永久性排水设施的布置,规划好开挖区域内外的临时排水措施。107
提前做好排水设施:开挖时如有渗漏、雨水汇聚等情况,可沿着开挖断面底基础一侧用人工开挖纵长深沟作为主沟,在主沟上结合排水情况每开挖一定距离(如30m)设置一个集水坑,沿横向挖几条支沟与主沟相连,排水沟和集水坑随着基坑挖深的变化而变化。排水沟底高程比基础底高程低,排水沟深一般为0.3-0.5米,集水坑深1.0-1.5米,以便于排水沟的水能集中到集水坑中,集水坑内设置水泵,直接把水排到基坑外。及时排除地面积水:在场地开挖过程中,应做好临时性地面排水设施,保持必要的地面排水坡度、设置临时坑槽、使用机械排除积水以及开挖排水沟排走雨水和地面积水等。应防止地表水渗入土体内造成边坡失稳(滑坡)。采取的临时排水设施,应保护己开挖的永久建筑物和永久边坡免受冲刷和侵蚀破坏。降低地下水位的排水措施(1)对位于地下水位以下的基坑需要在旱地进行开挖时,可根据基坑的工程地质条件采用降低地下水位的措施。应按施工图纸的要求和有关技术规范的规定,编制降低基坑地下水位的施工技术措施,报送监理工程师批准后实施。(2)采用挖掘机、推土机等机械进行基坑开挖时,应保证地下水位降低至最低开挖面0.5m以下。(3)在基坑开挖期间,监理工程师认为有必要时,应对基坑及其周围受降低水位影响的地区进行地下水位和地面沉降观测。应按监理工程师的指示将观测点布置、观测仪器设置和定期观测记录提交监理工程师。6、基础处理基础开挖过程中发现地质情况与设计有较大差异时,应及时通知设计部门,协同设计和勘探试验单位进行补充设计或作补救措施,以制定专门的施工工艺。107
7、弃土的堆置本标段弃土弃至业主指定地点堆放,必须在边坡上部堆置弃土时应确保开挖边坡的稳定,并经监理工程师批准。在冲沟内或沿岸边弃土时,应防止山洪造成泥石流或引起江道堵塞。8、机械开挖的边坡修整使用机械开挖土方时,实际施工的永久边坡坡度应适当留有修坡余量,再用人工修整,应满足施工图纸要求的坡度和平整度。五、土方填筑、土方回填工程1、施工工艺流程施工准备机械挖装推土机摊平人工摊平大面积边角处自卸汽车运输小型手扶式夯夯实拖拉机压实干密度检验(环刀法或灌水法)含水量控制土质控制摊铺厚度控制搭接长度控制土质控制进行下一层循环施工2、施工方案107
根据土方平衡原则,土方回填料一部分为可利用料,另一部分为外运料,外运距离为15km。(1)外运料土方填筑首先需制定土方挖填计划,对各段土方开挖需运到填筑部位进行标示,以减少二次倒运和缩短工期。地面起伏不平时,应按水平分层由低处开始逐层填筑,不得顺坡铺填;根据现场土质和机械的压实功能,并通过试验确定每层填土的松铺厚度。分层填土时在控制桩上标出每层填土的厚度,确保填土的厚度不超高或过低。在填筑上一层土方前,要检验下层土的压实度及压实高度符合要求,并做好隐蔽验收记录及通过监理工程师验收合格。铺土宽度超出设计边界线30cm。本标段外运料采用15t自卸汽车进行运输到指定位置后,进占法卸料,采用74kw推土机摊平,74kw拖拉机进行碾压,局部窄小部位采用蛙式打夯机进行夯实,回填干密度按设计要求控制,回填压实度为0.94,控制干密度1.75g/m³,含水量13.1%。每层压实试验检查合格后,再进行下一层填筑。填土碾压前,通过试验测定土的含水量,若土的含水量偏低,在碾压前采取向土洒水湿润、增加压实遍数等措施,若土的含水量偏高,在碾压前采取置换土、晾晒干土等措施,控制含水量在最佳含水量的±2%范围内,使土在最佳含水量的情况下进行碾压,保证碾压质量。碾压过程中轮迹应相互搭接,防止漏压,严格控制含水量,洒水要均匀,达到最大含水率,不得出现反弹现象,同时当填筑到一定高度时,应人工配合反铲挖掘机进行削坡处理。(2)可利用料土方回填当建筑物墙及闸墩混凝土完工后,强度达到设计强度的70%时,进行土方填筑,利用开挖合格可利用料。107
填土前,应清除挡土墙表面的乳皮、浮浆、粉尘及油污等;对表面的外露铁件(如模板对销螺栓等)宜割除,必要时对铁件残余露头需用水泥沙浆覆盖保护。回填前应清除回填区杂物,并排除积水,不得在有积水的情况下进行回填。回填土料要在隐蔽工程验收合格后进行,填筑时,需先将建筑物表面湿润,边涂泥浆、边铺土、边夯实,涂浆高度应与铺土厚度一致,涂浆厚宜为3-5mm,并应与下部涂层衔接;严禁泥浆干固后再铺土、夯实;建筑物两侧填土,应保持均衡上升;贴边填筑宜用夯具夯实,铺土层厚度宜为15-20cm。采用开挖料回填时,砂性土料相对密度≥0.7,粘性土料压实度≥0.94。采用推土机推运整平,拖拉机碾压,刨毛机刨毛。局部狭窄、拐角部位采用人工水平分层填铺土,2.8KW蛙式夯实机夯实。具体铺土厚度和碾压遍数通过碾压试验确定,干密度按设计要求控制。(3)小结构部位土方填筑墙根部等结构断面很小,大型机械无法施工,所以各类小结构部位采用人工回填,2.8kw蛙式打夯机夯实。土方填筑完成后,应预留一定沉降量,以确保设计高程,最后进行碾压试验。3、碾压试验碾压试验方法及质量检测项目:(1)在滩地上设相连的两个试验小块,铺设土质、天然含水量、厚度均相同的土料;在其旁边设两个试验小块,土质和土厚均相同,含水量较天然含水量分别增加或减少某一幅度;(2)铺土厚度和土块限制直径按《堤防工程施工规范》SL260-98表6.1.2选取,不再做比较;(3)每个试验小块,按预定的计划、规定的操作要求,碾压至某一遍数后,相应在填筑面上取样做密度试验;(4)每个试验小块,每次的取样数应达12个,采用环刀法或灌水法取样,测定相对密度值;(5)应测定压实后土层厚度,并观察压实土层底部有无虚土层、上下层面结合是否良好、有无光面及剪力破坏现象等,并作记录;107
(6)压实机具种类不同,碾压试验应至少各做一次;(7)若需对某参数做多种调控试验时,应适当增加试验次数;(8)碾压试验的抽样合格率,宜比大规模施工时规定的合格率提高3个百分点。试验完成后,应及时将试验资料进行整理分析,绘制相对密度值与压实遍数的关系曲线等。根据碾压试验结果,提出正式施工时的碾压参数。若试验时质量达不到设计要求,应分析原因,提出解决措施。4、土体含水量的控制料场含水量的控制数值及填筑含水量的差值应通过试验确定。土体堆含水量应保持在最优含水量与最高含水量3%的范围内,如低于此值,应根据现场气候条件适当加水调整,严禁水管集中注水,并可采取立面开采方式取土,若土体天然含水量偏大,选择平面开挖,分层取土。在雨季施工时,应优选含水量较低的料场,或储备足够数量的合格土料,加以覆盖保护,保证土料及时供应。根据开采运输条件和天气因素,经常观测料场含水量的变化,并作适当调整。一般天气干燥或风速较大,应控制料场含水量稍高些;在夜间、雾天或湿度较大时,则应稍低。料场开采结束后,应对陡坡、土坎进行处理,以免发生坍塌,做好水土保持和环境保护工作。5、土方回填根据土方平衡原则,土方回填料一部分为可利用料,另一部分为外运料,外运距离为15km。(1)外运料土方填筑107
首先需制定土方挖填计划,对各段土方开挖需运到填筑部位进行标示,以减少二次倒运和缩短工期。地面起伏不平时,应按水平分层由低处开始逐层填筑,不得顺坡铺填;根据现场土质和机械的压实功能,并通过试验确定每层填土的松铺厚度。分层填土时在控制桩上标出每层填土的厚度,确保填土的厚度不超高或过低。在填筑上一层土方前,要检验下层土的压实度及压实高度符合要求,并做好隐蔽验收记录及通过监理工程师验收合格。铺土宽度超出设计边界线30cm。本标段外运料采用15t自卸汽车进行运输到指定位置后,进占法卸料,采用74kw推土机摊平,74kw拖拉机进行碾压,局部窄小部位采用蛙式打夯机进行夯实,回填干密度按设计要求控制,回填压实度为0.94,控制干密度1.75g/m³,含水量13.1%。每层压实试验检查合格后,再进行下一层填筑。填土碾压前,通过试验测定土的含水量,若土的含水量偏低,在碾压前采取向土洒水湿润、增加压实遍数等措施,若土的含水量偏高,在碾压前采取置换土、晾晒干土等措施,控制含水量在最佳含水量的±2%范围内,使土在最佳含水量的情况下进行碾压,保证碾压质量。碾压过程中轮迹应相互搭接,防止漏压,严格控制含水量,洒水要均匀,达到最大含水率,不得出现反弹现象,同时当填筑到一定高度时,应人工配合反铲挖掘机进行削坡处理。(2)可利用料土方回填当建筑物墙及闸墩混凝土完工后,强度达到设计强度的70%时,进行土方填筑,利用开挖合格可利用料。107
填土前,应清除挡土墙表面的乳皮、浮浆、粉尘及油污等;对表面的外露铁件宜割除,必要时对铁件残余露头需用水泥沙浆覆盖保护。回填前应清除回填区杂物,并排除积水,不得在有积水的情况下进行回填。回填土料要在隐蔽工程验收合格后进行,填筑时,需先将建筑物表面湿润,边涂泥浆、边铺土、边夯实,涂浆高度应与铺土厚度一致,涂浆厚宜为3-5mm,并应与下部涂层衔接;严禁泥浆干固后再铺土、夯实;建筑物两侧填土,应保持均衡上升;贴边填筑宜用夯具夯实,铺土层厚度宜为15-20cm。采用开挖料回填时,砂性土料相对密度≥0.7,粘性土料压实度≥0.94。采用推土机推运整平,拖拉机碾压夯实,刨毛机刨毛。局部狭窄、拐角部位采用人工水平分层填铺土,2.8KW蛙式夯实机夯实。具体铺土厚度和碾压遍数通过碾压试验确定,干密度按设计要求控制。六、现浇混凝土工程1、施工方法(1)混凝土材料(1)水泥水泥品种符合招标文件指定的国家和行业的现行标准。(2)水凡适宜饮用的水均可使用,未经处理的工业废水不得使用。拌和用水所含物质不影响混凝土和易性和混凝土强度的增长,以及引起混凝土的腐蚀。(3)骨料混凝土骨料按监理工程师批准的料源进行生产,对含有活性成分的骨料必须进行专门试验论证,并经监理工程师批准后,方可使用。(4)外加剂外加剂选择应根据混凝土性能要求、施工需要、并结合工程选定的混凝土原材料进行适应性试验,经可靠性论证和技术经济比较后,选择合适的外加剂种类和掺量。一个工程掺用同种类外加剂的品种宜选用1~2种,并由专门生产厂家供应。有抗冻性要求的混凝土应掺用引气减水剂,增加耐久性。混凝土的含气量应根据混凝土的抗冻等级和骨料最大粒径等,通过试验确定。外加剂应配成水溶液使用。配制溶液时应称量准确,并搅拌均匀。107
外加剂每批产品应有出厂检验报告和合格证。使用单位应进行验收检验。外加剂的检验按现行的国家和行业标准进行。外加剂应存放在专用仓库或固定的场所妥善保管,不同品种外加剂应有标记,分别储存。粉状外加剂在运输和储存过程中应注意防水防潮。当外加剂储存时间过长,对其品质有怀疑时,必须进行试验认定。(2)配合比采用有资质的检验单位出具混凝土配合比报告,交监理工程师审批后执行。(3)拌和采用JS750型强制式混凝土搅拌机拌和,能够满足本工程混凝土要求。搅拌时间控制:由于搅拌时间对纤维的作用影响较大,一般控制在2~3分钟。严格控制塌落度:一般控制在5~7厘米,而且混凝土在运输过程中应覆盖塑料薄膜,防止水分蒸发,影响塌落度。(4)运输混凝土水平运输采用8t自卸汽车。垂直运输采用泻槽入仓。()混凝土浇筑本工程混凝土板采用钢模板做为模板,按照设计要求将钢模板平铺在坡面上,按设计尺寸固定,四周采用木桩或钢筋桩固定。钢模板支设完毕后进行混凝土浇筑,采用强制式混凝土搅拌机拌和,自卸汽车运输混凝土料,溜槽下料,人工摊铺至各块,一般将混凝土摊铺高出模板2~4厘米后,用插入式振动器振捣后,再用平板振动器振动、抢平。一般采用一刮、二滚、三纵、四抹的方法,确保混凝土板的平整度。在振捣过程中将木桩或钢筋桩拔出。当铺满一块后进行人工抹面压光,12小时后采用草帘覆盖并在草帘上洒水养护。(6)检测107
为保证浇筑的混凝土整体平整度,在施工中应采用6米铝合金尺杆控制,并及时将检测结果反馈到后道工序,为后道工序控制标高提供依据。(7)混凝土养护混凝土在浇筑完成后6~18小时内即开始养护,养护采取流水、洒水或喷雾等方式进行混凝土养护,经常保持混凝土表面湿润。对一般浇筑层连续养护至上一层混凝土浇筑前止,对较长暴露面一般部位养护28天,重要部位不少于28天。有特殊要求的部位按监理人的要求适当延长养护时间。七、草皮护坡1、表土开挖及铺设对草种播种区坡面开挖土方,主要采用人工配合反铲清挖,可利用料就近堆放,用于坡面表土铺设,废弃料采用自卸汽车运至碴场堆放。表土铺设主要采用附近开挖的可利用有机土料,自卸汽车运输,人工配合推土机铺料、平整。2、精细平整场地:用耙子将土耙细整平,粗土块捡出或整细,将不能打碎的土块,大于25mm的砾石、树根、树桩及其他垃圾捡出集中堆集在一起,用自卸车集中运至碴场,在播种草籽之前须整畦灌溉一次。如发现沉降不均匀处,应加土重新整平。3、施基肥:在施工中,提前将饼肥(长效有机肥)打碎撒在平整过的表土上,并通过翻松,与土壤充分混合。4、浸种:在播种前一天,将选定草种与肥料按比例用水浸泡催芽12~24小时,肥料采用高级复合肥,再将浸泡好的草籽、肥料、保水剂、砂,按专业比例混合,并搅拌均匀。5、播种:在良好的天气条件下,将混合好的撒播材料倒入容器内充分搅拌均匀,形成均匀混合材料,由专业技术人员均匀的用手撒播在整个坡面上,从上至下,边撒边退,保证草籽撒播量10~50g/m²。107
6、浇水、碾压:播种完成后24h内,对播种后坡面采用监理工程师认可的机具轻轻压实,并随即浇水。7、覆盖土工布:在撒播完草籽混合料的坡面上,由人工自上而下的覆盖一层土工布,保护未发芽扎根的草籽被风、雨水冲毁,并可以保持坡面水分,促使种子均匀分布。8、后期管护:在喷播后每隔3天连续浇水4小时,浇水量为0.1m³/m²,一直保持坡表湿润至草种全苗、齐苗。浇水时采取雾状喷施,防止形成径流,造成草种分布不均匀影响覆盖率和美观。三周后,草坪出芽覆盖率达到95%,六周后,草坪平均高度达到5cm时,揭开土工布,以免阻止植物生长,并施肥加强草坪生长能力。施工完成三周后,全面普查草坪生长情况,对于生长明显不均匀的位置补种,并除杂草和喷农药除虫。待草坪长到8cm左右时修剪,并适当控水促进根系发芽。在夏季热闷湿的天气里,必须对草坪根须做详细检查,严防霉菌等病害,若发现有病害,应及时采用灭霉灵等药物,对草坪生长状况建立巡查制度,指定有丰富经验的绿化园林工对草坪的生长状况建档,定期检查,做好文字记录。八、砌石施工砌筑石料由自卸车运至砌筑现场堆放,再由手推车利用临时形成的施工便道运到施工部位。砌筑砂浆由砼拌合站集中拌制,由机动翻斗车运输至工地人工配合送至各作业面,勾缝砂浆单独采用0.4m3搅拌机拌制,人工配合机动翻斗车向作业面供料。浆砌石体,采用铺浆法砌筑,砌块砌前要洒水湿润,当气温变化时适当调整砂浆稠度,砌体转角和交接处应同时砌筑,不能同时砌筑面,要留临时间断处,并砌成斜槎;砌体错缝铺砌,紧密咬合,无通缝,砂浆填充饱满;勾缝砂浆向缝内填充密实,直至与外表平齐,然后抹光,使表面平整。当砌体完成后,用草袋覆盖,并经常洒水养护,保持表面湿润,养护时间不应小于14天。107
砂浆稠度应为30-50mm,当气温变化时,可适当调整。采用浆砌法砌筑的砌石体转角处和交接处应同时砌筑,对不能同时砌筑的面,必须留置临时断处,并应砌成斜槎。浆砌石护坡、护底砌筑前应对下卧土体整坡夯实,经监理检查合格后,按施工图纸及监理要求铺设土工布。砌筑石料应先刷洗干净,并保持湿润,砌体的石块间砂浆粘结、填实。砌石间较大的空隙应先填塞砂浆,后用碎块或片石嵌实,不得先摆碎石块后填砂浆或干填碎石块的施工方法,石块间不应相互接触;砌体应自下面上均衡上升,永久缝的缝面应平整垂直。1、材料要求所采用的原材料(水泥、砂石骨料、外加剂、水)均需符合设计图纸及规范要求,并经监理工程师鉴定后才使用。结构中钢筋选用时,其种类、钢号、规格应符合施工图纸的要求,进货时有产品合格证明,使用前经过材质试验。(1)钢筋钢筋加工在钢筋加工厂完成并符合规范及图纸要求。施工前用8T载重汽车运至施工现场,采用汽车吊吊运至工作面,人工绑扎,现场绑扎及焊接的钢筋按照规范进行。浇筑混凝土前,对钢筋表面进行清理,对变形的部分进行归位、调整,直至满足浇筑要求。(2)模板基础部分采用组合钢模,对不规则处采用木模。模板的支立应位置准确,表面平整光洁,接缝严实、不漏浆。并且应保证具有足够的刚度和强度以防浇筑混凝土时产生变形。浇筑模板表面涂刷脱模剂,并保证模板支立牢固,测量验收合格。(3)混凝土浇筑107
混凝土浇筑在钢筋、模板均达到设计图纸及规范要求后,仓号清洗干净、预埋件无遗漏,经监理工程师验收合进行。混凝土的生产在拌合站内拌制完成。混凝土的坍落度根据现场实际情况及浇筑部位、浇筑机械而定。混凝土的水平运输由机动小翻斗车运至施工部位,采用装混凝土罐或直接装混凝土的方式,根据仓号的位置不同选用。混凝土浇筑采用平铺法进行。每层铺料厚度控制在40--50㎝范围,可根据拌合能力、运输距离、气温及混凝土入仓速度、仓号面积大小,以及浇筑允许间隔时间决定。浇筑的厚度、次序、方向,经监理工程师同意后进行施工。墩帽混凝土入仓时应该放慢速度,减小每层混凝土量,避免模板移位、变形。平仓振捣采用插入式振捣棒进行。浇入仓面的混凝土随浇随平仓,振捣时间严格按规范执行,以不再显著下沉、不出现气泡,并开始泛浆为准。避免过振和漏振。振捣器距模板的垂直距离不应小于有效半径的1/2,并不得触动钢筋及预埋件。对无法使用振捣器的部位,辅以人工振捣。(4)拆模及修整模板的拆除期限根据气温、模板部位按有关规定执行。拆除过程中不能损坏混凝土表面及棱角,用专门工具事先制定好拆除方法及顺序、小心认真地进行。混凝土的外露表面应平滑、光洁。拆模后如表面有孔洞、蜂窝等现象时,则采取适当的方法修补。结构接缝处做磨平处理,以达到设计平整度要求。九、房屋建筑工程1、模板工程107
模板工程的质量直接关系到主体结构的施工质量和施工进度,对模板工程的施工各个环节均应引起足够重视。梁柱模板采用钢质模板,模板安装应有足够的刚度,表面光滑,同时有较好的封闭性,防止漏浆。模板使用前后均要进行清理,使用前在模板上涂刷一层脱模剂,脱模剂涂刷应均匀,不得有流淌,避免对混凝土外观质量造成破坏。(1)柱支模按图纸尺寸制作柱侧模板,按放线位置钉好压脚板再安装柱模板,两垂直向加斜拉顶撑,校正垂直度及柱顶对角线。根据柱截面大小及高度,柱模外侧角隔500~1000mm应加设牢固的柱箍,防止跑模,柱间应相互用剪刀撑、水平撑搭牢,保证柱位置正确。(2)梁板支模梁底模全部采用50mm厚木模,梁底模宽为梁净宽。梁侧模采用组合钢模板,梁模端部搁置在柱模上,长度等于梁净宽,平台模板采用钢模板,平台模板支撑架采用普通架子管支撑,立杆间距不大于1.5×1.5m,梁下立杆应加密,间距不大于0.7×0.7m,横杆沿高度方向间距不大于1.8m。(3)楼梯模板在施工前根据实际层高放样,先安装整体休息平台处模板,然后安装楼梯底模板,再安装楼梯板侧模和踏步模板,特别注意斜向支撑的固定,防止混凝土浇筑时模板移动。(4)模板的拆除拆除顺序,遵循先支后拆,先拆非承重部位,后拆承重部位,以及自上而下的原则,拆模时严禁用大锤和撬杠硬砸硬撬。拆模时操作人员站在安全处,以免发生事故,待该部位的模板全部拆除后,方准将模板、配件、支架等运出堆放。拆下的模板等配件,严禁抛扔,要有人接应传递,按指定地点堆放。并做到及时清理,维修和涂刷隔离剂,以备待用。2、钢筋工程⑴107
所有进场钢筋必须有出厂合格证,并经复试合格后方可使用,电焊工持有上岗证,并在试焊合格后方可上岗操作,所有焊接均按规定的批量抽取试件,试验合格后方可使用,所有连接接头按规定做好质量检查和质量评定,钢筋在加工厂按设计图纸集中加工配制,然后运至现场架立、绑扎、焊接。为保证钢筋保护层厚度,底层钢筋采用预制混凝土块支垫,梅花形布置;面层钢筋采用Φ12钢筋架立支撑,顶端与面层钢筋焊接,支撑间距1.5m,梅花形布置。⑵受力钢筋在末端作弯钩,弯钩符合规范规定,钢筋弯头平直长度不少于10d,弯钩角度不少于135º。⑶梁与柱的主筋与箍筋交接处将四角点全部绑扎牢固,其他部分可间隔绑扎。⑷基础楼板和墙内纵横向钢筋靠四边两行每一交接点全部绑扎牢固,中间部分可间隔绑扎。每排错开,双方主筋交接点则全部绑扎。⑸绑扎钢筋拧扣拧两转以上,以防松动,并随手将绑扎铅丝拧向骨架内部。⑹绑扎骨架时,必须采用交叉十字扣,以保证骨架稳定不变形。⑺箍筋绑扎:箍筋的接头在柱中,注意环向交错布置,在梁中纵向交错布置,箍筋的绑扎与主筋互相垂直,不得滑落偏斜,四角与主筋平贴紧密,位置正确,箍筋间距必须符合设计要求。⑻楼梯钢筋绑扎:在梯段模板上画主筋分布筋的位置线,而后根据图纸设计主筋分布筋的位置,先绑扎主筋后绑扎分布筋,钢筋绑扎要符合施工工艺及验收规范。⑼梁或板中的钢筋如安装暗管,预埋件预埋,必须动钢筋时将钢筋一边移动,但不得把钢筋局部弯曲,钢筋移动所造成的过大间距须加设一根同直径的钢筋。⑽钢筋为隐蔽工程,经检验合格后方可浇筑混凝土。3、混凝土工程107
⑴混凝土拌制由HZS75拌合站集中拌制,混凝土运输采用8m3混凝土运输罐车,采用5313塔吊吊2m3混凝土卧罐人工辅助入仓。⑵混凝土自吊斗口下落的自由倾落高度不得超过2m,柱子可在模板中部开仓门送料。⑶浇筑混凝土时分段分层连续浇筑,浇筑层高可根据结构特点钢筋疏密决定。⑷插入式振动器须快插慢拔,插点要均匀排列,逐点移动,不得漏振。⑸浇筑混凝土连续进行,如间隔时间超过2小时(混凝土初凝)按施工缝处理后再进行混凝土浇筑。⑹浇筑混凝土时派专人看模板,钢筋插筋等有无松动和移动,发现问题及时处理并在已浇筑的混凝土初凝前修正好。⑺施工缝的留置:施工缝留置在浇梁跨度1/3范围内,施工缝的表面与梁或板高垂直,不得留斜槎。十、土工布铺设工程(一)施工准备1.土工布铺设前,应通过基础锚固槽开挖的验收,完成边坡防滑槽的开挖及边坡坡面清理工作。2.土工布铺设前先将范围内坡面及基础上的石块、树根等清除干净,以防止刺破土工布。3.按设计图纸要求土工布及复合土工布规格情况裁剪、拼幅;避免被损伤,保持其受脏物污染。(二)土工布铺设铺设前将土工布及复合土工布卷成一空心卷,铺设时插入合适的钢管或者直接卷在钢管上,平行于铺设方向由人工推动展开。107
土工布铺设时自下而上进行,铺设土工布时,土工布不能过紧,以免施工过程中产生过大变形,需保持一定的松紧度,并保证铺设平顺,土工布应与土面密贴。土工布铺设时,先铺底部平地,再铺坡面,布搭接形式为上幅压下幅,土工布搭接长度不少于50cm。土工布埋设在锚固沟中,坡面上土工布用“U“型扣固定于基础面上。(三)土工布保护土工布铺设完之后,要及时进行覆盖,以防阳光照射老化。应随铺随进行下道工序,或采取保护措施。十一、浆砌石步级工程1、施工方法(一)原材料的选择浆砌石石料均现场验收,砌石材质应坚实新鲜,无风化剥落层或裂纹。石材表面无污垢,水锈等杂质,用于表面的石材,应色泽均匀。石料密度应满足设计及规范要求。砂浆所用水泥品种及强度等级均满足设计要求,保证不合格材料不得进入施工现场。(二)基础开挖:首先根据设计图纸进行浆砌石挡墙的测量放样,确定挡墙基础高程及平面位置,然后进行挡墙开挖。基础表层不合格土、杂物等必须挖除,基础范围内的坑、槽、沟等,应按要求进行回填处理。确保基础平整夯实。开挖完毕后应及时进行验收,合格后方可进行下一道工序的施工。(三)浆砌石的砌筑铺浆(座浆):采用水泥砂浆作为胶结材料,铺浆厚度为设计厚度的1.5倍,使石料安装后有一定的下沉余地,有利于灰缝座实。逐块座浆,逐块安砌,在操作时认真调整,务使座浆密实,以免形成空洞。摆放石料:在已座浆的砌筑面上,摆放洗净湿润(或饱和面干)的石料,并用铁锤击石面,使座浆开始溢出为度。石料之间的砌缝宽度应严格控制,采用水泥砂浆砌筑,一般为2-4cm。竖缝灌浆:石料摆放就位后,及时进行竖缝灌浆,并振(插)捣密实。振实后缝面略有下沉,可待上层平缝铺浆时一并填满。107
振捣:水泥砂浆砌缝宽度较小,采用人工捣插方法,常用的捣插工具有钢筋捣插捧,或特制捣插钢板。二次砌筑时间:每一单位砌面铺砌完成24~36h后(视气温、水泥种类,强度等级不同而定),即可进行清理冲洗,准备上一层的铺筑。水泥砂浆勾缝:勾缝砂浆应采用细砂和较小的水灰比,水灰比控制在1:1~1:2之间。清缝应在砌筑24h后进行,缝宽不小于砌缝宽度,缝深不小于缝宽的2倍,勾缝前必须将槽缝冲洗干净,不得残留灰渣和积水,并保持缝面湿润。勾缝砂浆必须单独拌制,严禁与砌体砂浆混用。当勾缝完成和砂浆终凝后,砌体表面应刷洗干净,应经常洒水,使砌体保持湿润。养护:砌体外露面,在砌筑后12~18h之间应及时养护,经常保持外露面的湿润,水泥砂浆砌体的养护时间,超过14d。2、施工流程施工准备→测量放样→挡墙开挖→浆砌石砌筑→勾缝→养护→验收3、施工控制依据《砌体工程施工质量验收规范》GB50203-2011《建筑工程质量检验评定标准》GB50210-2001《水利水电建设工程验收规程》SL223-2008
《水利水电工程施工质量检验与评定规程》SL176-20074、保证质量技术措施(一)砌筑前,应在砌体外将石料上的泥垢冲洗干净,砌筑时保持砌石表面湿润;(二)应采用坐浆法分层砌筑,铺浆厚宜3cm~5cm,随铺浆随砌石,砌缝需用砂浆填充饱满,不得无浆直按贴靠,砌缝内砂浆应采用扁铁插捣密实;严禁先堆砌石块再用砂浆灌缝;107
(三)上下层砌石应错缝砌筑;砌体外露面应平整美观,外露面上的砌缝应预留约4cm深的空隙,以备勾缝处理;水平缝宽应不大于2.5cm,竖缝宽应不大于4cm;(四)砌筑因故停顿,砂浆已超过初凝时间,应待砂浆强度达到2.5MPa后才可继续施工;在继续砌筑前,应将原砌体表面的浮渣清除;砌筑时应避免振动下层砌体;(五)勾缝前必须清缝,用水冲净并保持缝糟内湿润,砂浆应分次向缝内填塞密实;勾缝砂浆标号应高于砌体砂浆;应按实有砌缝勾平缝,严禁勾假缝、凸缝;砌筑完毕后应保持砌体表面湿润做好养护;(六)砂浆配合比、工作性能等,应按设计标号通过试验确定,施工中应在砌筑现场随机制取试件(七)砌石体应采用铺浆法砌筑,水泥砂浆沉入度应为4~6cm,当气温较高时,应适当增大沉入度。(八)在铺砌灰浆前,石料应洒水湿润,使其表面充分吸收,但不得残留积水。砌筑时不得采用外面侧立石块,中间填芯的砌筑方法。砂浆应饱满,石块间较大的空隙应先填塞砂浆,后用碎石或片石嵌实,不得先摆碎石后填砂浆或干填碎石块的施工方法,石块间不应相互接触。十一、金属结构设备安装工程1、基本情况本标段铸铁闸门1扇,LQ-3C螺杆启闭机1套。2、施工方法及技术措施金属结构设备购进经调试后运至施工部位,在闸体部位具备安装条件时采用8t汽车起重机吊运,相应工种的安装工人配合安装,光学仪器控制下固定。铸铁闸门采用整体就位,一次安装。将闸门(包括闸门边框)运至施工地点,用8t汽车起重机吊装就位。主要测量控制闸门的桩号位置、闸门的高程、闸门的垂直度。在调整和固定后,浇筑混凝土。铸铁闸门安装完毕,应作静平衡试验。107
(一)闸门安装闸门安装在混凝土工程(闸墩)完成,预留门槽凿毛后开始进行。在安装过程中,闸门埋件的二期混凝土工程要与安装工程配合。在二期混凝土强度达到并拆模后,进行闸门安装。用8t汽车起重机装卸埋件,将埋件卸至闸门前底板上,按上下分节顺序用5t卷扬机吊装埋件。局部吊装或移动用手拉葫芦。调整:采用M12-M16花篮螺栓。垂直控制:采用1kg线坠和300mm钢尺。焊接:用手工电弧焊机(交流25kvA、直流30kw)。闸门安装完毕后,对平面闸门进行试验和检查:1)无水情况下全行程启闭试验。试验过程中,滑道的运行无卡阻现象。在闸门全关位置,水封橡胶无损伤,漏光检查合格,止水严密。在本项试验的全过程中,必须对水封橡胶与水封座板的接触面采用清水冲淋润滑,以防损坏水封橡胶。无水全行程运行合格后进行有水情况下的全行程启闭试验。2)闸门安装完毕,应作静平衡试验。试验方法为:将闸门自由地吊离地面100mm,通过滑道的中心测量上下游方向与左、右方向的倾斜,单吊点铸铁闸门的倾斜不应超过门高的1/1000,且不大于8mm;平面链轮闸门的倾科应不超过门高的1/1500,且不大于3mm;当超过上述规定时,应予以重新调整。(二)启闭机安装1)所有购进的启闭机及其附属件应有出厂合格证和质量证明书。2)人工进行安装。应确保启闭机与基础建筑物连接牢固,稳定安全。机座和基础构件的混凝土,应按施工图纸规定浇筑,在混凝土强度尚未达到设计强度时,不准拆除和改变启闭机的临时支撑,更不得进行调试和试运转。107
3)安装结束后,应对启闭机进行清理,修补已损坏的保护油漆,并及时按启闭机说明书灌注润滑油。4)运转试验,空载试验应符合设计要求及有关技术要求;带荷载试验,在设计水头压力。5.螺杆启闭机安装技术要求(1)启闭机平台的安装高程和水平偏差,应遵守SL381-2007第6.2.2条4款规定;(2)机座的纵、横向中心线与闸门吊耳的起吊中心线距离偏差不应超过±1mm;机座与基础板的局部间隙应不超过0.2mm,非接触面应不大于总接触面的20%;(3)每台启闭机安装完毕,应对启闭机进行清理,修补损坏的保护油漆涂层表面,并灌注润滑油、脂。6.螺杆启闭机启闭试验(1)电气设备的试验,应遵守SL381-2007第6.3.2条的规定执行。(2)无荷载试验:启闭机不带闸门的运行运行试验。应遵守SL381-2007第6.3.3条的规定。(3)荷载试验应在设计水头工况下,连接闸门进行启闭试验。试验应遵守SL381-2007第6.3.4条的规定。(4)各项试验结束后,全面检查设备应运行正常。十二、水土保持工程本标段水土保持项目主要有截、排水工程,开挖边坡支护工程、挡护建筑物的排水工程,施工区边坡工程,绿化覆盖、腐土防护等。包括工程措施和临时措施。工程措施包括:表土剥离与回覆、挡渣墙修筑、截排水沟修筑,植物措施包括栽植加勒比松、栽植三角梅、扶桑、栽植爬山虎、散播狗牙根等。1、一般规定107
(1)采取有效措施,控制和减少由于施工造成的水土流失:加强施工组织管理与临时防护措施,严格控制施工用地,严禁随意扩大占压、扰动面积和损坏地表、植被,保护施工场地周围的植被和水土保持设施(包括塘、沟、渠等);优化施工组织设计和制定严格的施工作业制度,在满足施工进度要求的前提下,尽量将挖填施工安排在非雨日进行;土石方作业尽量做到挖填平衡,弃土弃石就近平整碾压处理,多余渣土运至监理指定地点堆放,不得随意弃置。(2)水土保持工程“三同时”:对工程建设过程中因开挖、填筑、占压等活动影响而降低或丧失水土保持功能的土地,切实做到水土保持防护工程与主体工程施工同步进行。(3)加强水土保持工程措施:根据施工特点,对施工场地事先采取永久或临时的拦挡、排水等水保措施;在施工区及其周围设置截排水沟,拦截并排走场地内及周边汇水,在排水出口处设置沉沙池滞蓄径流携带的泥沙,并及时对其进行清理,降低降水及地面径流给工程建设带来不利影响;弃渣前需先做好渣场的拦挡与排水设施,遵循“先挡后弃”的原则。(4)确保水土保持植物措施:工程各开挖填筑坡面及时进行有效的防护和绿化;配合业主对施工区的空地采取植树、种植灌草等绿化措施,改善区内自然环境;实施时所需苗木尽量采用本地乡土树草种,种植过程中科学使用保水剂、长效肥、微量元素等材料和技术,以保证苗木的成活率和生长速度。(5)施工结束后,对使用的所有材料和设备按计划撤离现场,工地范围内废弃的材料、设备及其他生产垃圾应全部按监理指定的地点和方式统一处理并及时拆除施工区内各种临时设施、并对地面进行清理,使之具备植被恢复条件;撤离前,对工程区内的永久截排水设施、拦挡防护措施等水土保持设施的完好程度、稳定情况进行检查,若发现堵塞和毁损等情况应及时处理。107
2、一般措施(1)水土保持工作坚持“预防为主,全面规划,综合防治,因地制宜,加强管理,注重效益”的工作方针。(2)加强教育,使每一个施工人员充分认识到水土流失的危害性,牢固树立预防为主的思想。(3)严格在设计核准的用地界和工程监理批准的临时用地范围内开展施工作业活动,绝不随意开挖、碾压界外的土地。合理规划施工便道,尽量减少便道数量。(4)临时工程用地尽量选择在基岩出露的平缓山坡;严禁选择地表植被覆盖良好的地段。临时用地使用完后必须恢复至原有的地形地貌。(5)永久用地范围内的裸露地表采取尽力保护和设计要求采取工程措施覆盖,防止水土流失。(6)取土场取土完成后,须将取土范围内平整,边坡进行整理,疏通排水通道,防止局部积水。施工取土时,严禁在粉细砂地段取土,防止形成沙化。(7)排的弃土、弃石和弃渣等,不能回填利用的,设置专门的堆放场地,堆顶平整,做好排水,并根据堆放的位置与地形特点,设置适宜的拦渣工程,有效地控制水土流失。堆置在沟道中修建拦渣坝;堆置物易发生滑塌,或堆置在坡顶及斜坡面时修建挡渣墙或护坡;堆置于沟道或河道旁的,应按防洪治导线设置拦渣堤。对终止使用的渣场表面应采取整治和覆土措施,改造成可利用的土地。(8)生产建设中所形成的坑凹地,应利用废弃土石料回填整平,并在表层进行覆土,加以改造利用。(9)施工期间修建一些临时排水管道与永久性排水设施相连接,使工地始终保持良好的排水状态,且不引起淤积和冲刷。(10107
)施工中因地制宜地采取有效的预防措施,防止施工场所占用的土地或临时使用的土地受到冲刷,避免从本标段工程施工中开挖的土石方材料使河流、水道、灌溉或排水系统产生淤积或堵塞。(11)施工中的临时排水系统不得干扰河道、水道或现有的排水系统。(12)按有关技术要求和监理人指示在指定位置弃渣及弃渣处理,防止水土流失。(13)自觉保护施工场地周围的林草和水土保持设施,尽量减小对地表的扰动,施工期对开挖边坡及时采取防护措施,避免或减少由于施工造成的水土流失。(14)雨季填筑施工时,采取随挖随运、随填随压实的施工方法,依次在每层表面筑成适当的横坡,做到不积水。开挖或填筑的土质边坡及时采取防护措施,防止雨季到来时水流对坡面的冲刷而影响排水系统,减少对附近水域的污染。(15)为防止临时弃土水土流失,临时弃土时从远至近、一次达到设计高程,临时弃土外边坡采用编织袋装土护坡,编织袋以上采用覆盖土工防尘网的临时措施防护。3、技术措施(1)临时存料场及弃渣场水土防护措施1)根据招标文件要求,按本合同技术条款的有关规定和监理人的指示做好施工弃渣(土)的处理,严格按指定的渣场弃渣,并采取分层填渣、挡护或绿化等措施进行处理,不任意堆放弃渣,严禁向河道弃渣,防止和减少水土流失。在弃渣运输过程中应尽可能实施封闭运输,禁止超载,尽量避免渣土在运输过程沿线撒落引起水土流失。需做好施工弃渣的防治措施,严禁弃渣任意堆放,严格按照弃渣要求堆置到指定位置,严格按照设计堆渣坡比及相关要求进行堆渣。107
弃渣场设专人管理,弃土严格按经监理人审定的施工图纸要求分层分级堆渣,弃土地点应先远后近,先低后高,分层分台阶堆存,分层厚度可根据弃渣的种类及含水率进行控制。自卸车在弃渣场平面内卸渣料,推土机随时推平,渣场内台顶卸渣平面要做成5%的反向坡,保证卸车安全和防雨水冲刷。卸载时车辆后轮距坡顶线距离一般以1~1.5m为宜,渣场的边坡为1:1.8,以防雨季溜坡或塌方,并做好堆渣体的边坡保护和排水工作。在危险部位设置临时观测点以便监测渣场位移情况,雨季加密观测。2)施工营地内各项施工设备全部撤离,在对施工场地进行清理后,应植树种草,恢复植被,防止裸露地表发生水土流失。3)对于施工道路修建、场地平整、岸坡开挖、料场开采、施工弃渣等土石方工程在施工过程和弃渣中应尽可能坚持“先拦后挖、先挡后弃”的原则,有效控制这些施工过程中的水土流失。对于难以避免而滑入河道的(渣)土、因施工造成场地塌滑、毁坏林草和场地造成泥沙漫流等问题,及时地进行处理。(2)施工挡护及防水排水1)施工挡护排水要求①对施工开挖的边坡等采取有效措施进行挡护,自觉保护施工场地周围的林草和水土保持设施,尽量减少对地表的扰动,避免或减少由于施工造成的水土流失。②根据施工特点,对施工场地事先采取水土保持措施。在施工过程中根据施工区场地平整和开挖情况在施工场地的低洼部或冲沟底部设置临时简易拦沙设施,拦截施工区地表径流带走的泥沙。③在施工期间始终保持工地的良好排水状态,做好场地的排水工作,防止降雨对施工场地地表的冲刷,包括事先设置排水沟、涵洞等。④施工活动结束后,尽快完善水土保持措施,包括工程和绿化措施。2)临时绿化及覆盖措施107
对于开挖形成的短时裸露边坡,在暴雨期间采用土工布、塑料布、草袋等进行临时覆盖,避免雨水对开挖剖面的直接冲刷,对于开挖形成的将裸露较长时间的边坡,应及时采取草皮、撒播草种或移栽灌木植物加以覆盖。3)腐殖土的保护对地表腐殖土进行保护,严禁随意对表层腐殖土进行开挖和堆弃。需要按监理人要求进行分部开挖,并把表层腐殖土集中堆存以便复耕。(3)防洪工程1)施工点上游有小流域沟道洪水集中危害的,应在沟中修建拦洪坝,洪水汇流区不属于项目区管辖的,应配合有关单位对小流域进行综合治理。2)施工点一侧或周边坡面有洪水危害的,应在坡面与坡脚修建排洪渠,并对坡面进行综合治理。项目区内各类场地、道路和其它地面排水,应尽可能结合排洪渠,统筹安排,使洪水安全排泄。3)当坡面或沟道洪水与项目区的道路、建筑物、堆渣场等发生交叉时,应采取涵洞或暗管进行地下排洪。4)项目区紧靠沟岸、河岸,有洪水影响项目区安全的,修建防洪堤。(4)施工生产生活区和周边水土保持及绿化措施为减少地表径流对场区土壤侵蚀造成水土流失,在营地周围修筑简易排水沟,排水沟断面为梯形,根据汇水区域面积按20年一遇的洪峰流量设计,两侧边坡1:0.5,只开挖不衬砌,排水沟内壁拍实;排水沟出口位置处根据需要设置简易沉沙池,使场内高含沙水经沉淀处理后排出场外,设置排水沟长度约500m。排水沟、沉沙设施具体位置和尺寸可根据防护场地地形和汇水面积大小由施工单位现场确定并经设计单位认可。项目区内的永久性道路,进行道路绿化;项目区的四周,进行周边绿化。周边绿化要求在防治水土流失和风沙的基础上,同时能防治污染,减少噪音,并形成优美景观。107
居住区、办公区进行园林绿化。种植各类观赏树种、风景林、绿篱等;种植各种花卉,布设花坛、花台、花墙;种植观赏草种,铺设各类草坪。三者紧密结合,美化环境。施工结束后,对场地内的临时设施进行清理,拆除临时建筑物,清除废弃材料,并进行场地平整。(5)渠道开挖水土保持措施1)渠道清理开挖时,减少开挖线以外的地区的坡面及植被破坏。2)在坡面开挖边线外侧挖截水沟,拦阻全部或部分地表径流,减免径流冲刷,使之流至附近沟渠。3)清理期间尽量避免雨季施工,对扰动区域进行清理,地表需及时平整压实。4)对剥离的耕植土,堆放在空地上,施工结束后,作为后期复耕或者绿化用土,堆放具体位置由监理指定或需得其认可。(6)植物防护技术措施1)喷种草籽根据本标段的土壤和气候条件选用容易生长、根部发达、茎干低矮、枝叶茂盛、生长能力强的混合多年生草种(如狗牙根等)。2)草籽、草皮应符合设计要求,并经监理工程师同意方可使用。植草应采用适宜当地土壤条件、气候条件、易生长、生长快、易成活、根蔓面积大的植物。植草后应进行养护管理,直到植物成长覆盖坡面。3)播种时间选在春季和秋季,尽量不在干燥的风季和暴雨季节播种。在大面积喷播植草前先进行试播,以得到合理的种子、肥料、农药、保水剂和营养土的配合比。4)喷植完成后立即开始养护,养生期内采用非织物土工膜或透气农膜覆盖,避免雨水冲刷。养护时间不少于30天,养护期间,随时注意植物生长及天气情况,应做到“三防二保”,即防止边坡坍方,防止种子流失,防止人畜践踏。5)选择根系发达、枝叶茂盛、能迅速生长紫穗槐树,能适应当地气象及当地地质条件或接近者为宜。种植的时间宜在初春至夏季间。107
6)苗木移植前要做到提前断根、练苗、促使伤口愈合,生发新根,并且最好早晚进行,按“随挖、随运、随种植”的原则,不栽隔夜苗。装卸过程要注意保护好苗木,轻拿轻放避免造成机械损伤。运输时用湿草帘把苗木根部盖好,以免树根风吹日晒而过多失水,影响成活。7)当树坑土质不适宜树木生长时,换填适宜的有合适养分的砂质土壤,土壤水分低时经常浇水,以提高成活率。107
第六章施工进度计划和保证工期的措施一、总进度计划策划1、分阶段控制时间各工程分阶段控制详见施工总进度计划。以上分阶段控制时间指从工序开始到结束,不包含工序间搭接时间。各分部分项工程合理搭接安排。2、施工进度的控制施工进度计划的控制是一个循环渐进的动态控制过程,施工现场的条件和情况千变万化,项目经理部要及时了解和掌握与施工进度有关的各种信息,不断将实际进度与计划进度进行比较,一旦发现进度拖后,要分析原因,并系统分析对后续工作会产生的影响。调整有施工管理经验的人员担任管理工作,并针对技术、质量、安全、文明施工、后勤保障工作配置一位项目副经理主抓分项工作。1)建立严格的《工序施工日记》制度,逐日详细记录工程进度,质量、设计修改、工地洽商等问题,以及工程施工过程必须记录的有关问题。2)坚持每周定期召开一次,由工程施工总负责人主持,各专业工程施工负责人参加的工程施工协调会议,听取关于工程施工进度问题的汇报,协调工程施工外部关系,解决工程施工内部矛盾,对其中有关施工进度的问题,提出明确的计划调整意见。3)各级领导必须“干一观二计划三”,提前为下道工序的施工,做好人力、物力和机械设备的准备,确保工程一环扣一环地紧凑施工。对于影响工程施工总进度的关键项目、关键工序,主要领导和有关管理人员必须跟班作业,必要时组织有效力量,加班加点突破难点,以确保工程总进度计划的实现。107
4)发扬技术力量雄厚的优势,大力应用、运用ISO9002国际标准、TQC、网络计划、计算机等现代化的管理手段或工具为本工程的施工服务。二、工期承诺为了能够保证该工程在180日历天内全部竣工交验,公司将采取组织保障措施、人员保证措施、机械保证措施、早拆模板体系、夜间作业照明保证等措施来确保工程达到预期目标。1、组织保证措施为了确保本工程能够按期完工,项目经理部各职能人员分为两大作业班组,保证有工人上班就有各专业管理人员在现场指挥管理,确保工程顺利。2、人员保证措施各工种设置足够人员,确保施工人员精力充足,不影响工程质量及安全施工。晴天要把雨期延误的时间抢回来,各阶段昼夜施工人员详见劳动力计划表。3、机械保证措施为保证在施工过程中不因为机械故障影响施工进度,机务部门设立各种专业养护、维修人员,并且按公司相关规定定时养护、维修。另外井架、混凝土搅拌机等机械操作人员必须持相关机械操作证上岗,且严格定机、定人,坚决执行有关强制性标准,以确保机械正常运转,安全施工。主要施工机械的配备数量详见附表一。4、早拆模板体系在混凝土中掺入早强减水剂,可提高混凝土的早期强度,从而提前拆除模板,可尽快穿插砌体工程、安装工程的施工。经公司在施工中运用的情况证明,该体系能够有效地缩短拆模时间。107
5、夜间作业照明措施为了能够保证夜间正常施工,在塔吊上安装一盏1000W氦气探照灯照射施工现场,该灯在夜间能够在施工现场范围提供充足的施工作业照明条件,可以满足夜间施工的需要;另外准备足够数量活动碘钨灯,安放在探照灯光线暗淡或照明不够的围护结构和装饰作业施工层内。6、雨期施工措施为了避免下雨影响,在工地上配备足够雨衣、雨靴,防水塑料彩条布,在施工中如出现浇筑混凝土时下雨,可采用搭设活动式临时防雨棚施工的措施保证雨期不停止施工。7、做好后勤工作,解除职工后顾之忧切实为职工考虑实际困难,解决好参建职工家庭、子女难处,让职工不因为家庭问题分心,从而安心工作。加强现场后勤工作,业余时间积极开展文体活动,做好治安保卫工作。三、保证措施(一)保证工期的有关措施1、在施工生产中影响进度的因素纷繁复杂,如设计变更、技术、资金、机械、材料、人力、水电供应、气候、组织协调等等,要保证目标总工期的实现,就必须采取各种措施预防和克服上述影响进度的诸多因素,其中从技术措施入手是最直接有效的途径之一。2、设计变更因素是进度执行中最大干扰因素,其中包括改变部分工程的功能引起大量变更施工工作量,致使施工减速、延期甚至停顿。3、针对这些现象,项目经理部要通过理解图纸设计及建筑单位意图进行自审、会审并与设计院交流,最大限度地实现事前预控,把影响降到最低。4、保证资源配置①.劳动力配置:在保证劳动力的条件下,优化工人配备与管理。以均衡流水为主,对关键工序、关键环节和必要工作面根据施工条件及时组织抢工期及实行双班作业。②107
.材料配置:按照施工进度编制材料供应计划要求及时进货,做到既满足施工要求,又要使现场无太多的积压。公司在现场建立有效的材料市场调查和采购、供应部门。③.机械配置:为保证本工程的按期完成,我们将配备足够的中小型施工机械,不仅满足正常使用,还要保证有效备用。做好施工机械的定期检查和日常维修,保证施工机械处于良好的状态。④.资金配备:根据施工实际情况编制月进度报表,根据合同条款申请工程款,并将预付款、工程款合理分配于人工费、材料费等各个方面,使施工能顺利进行。⑤.后勤保障:后勤服务人员要作好生活服务供应工作,重点抓好吃、住两大问题,工地食堂的饭菜要保证品种多、味道好,同时开饭时间要随时根据施工进度进行调整。(二)技术措施1、计划管理方面的保证措施1)建立严密的施工计划检查制度在施工中严格按照网络计划来控制施工进度与各工种插入时间,施工管理人员应根据总进度计划制定周、月作业计划,合理安排工序搭接和施工流向,对于影响进度的关键部位,工长跟班作业,如遇特殊原因或不可抗拒因素延误某项工序的进度,则应千方百计抢时间,加班加点进行赶工。2)在计划管理中,要确定保证工期的主要环节本项目的主要控制环节有:渠道工程、建筑物工程、设备安装工程、收尾交付工程。要采取有力措施,确保各控制点如期完成。2、资金管理方面的保证措施1)建立独立帐户,严格实行专款专用。凡是用于本工程项目的资金,未经项目经理许可,不得提取使用。2)筹措必要的流动资金,保证施工的正常进行,特别是材料、设施方面的资金,要有充分的保证。公司计划筹措充足的流动资金用于本工程。107
3、杜绝返工方面的保证措施实行质量管理目标责任制,加大质量监督与质量管理工作的力度,高标准,严要求,确保各工序施工一次成活,杜绝返工和延误工时现象发生。4、组织协调方面的保证措施1)首先是理顺土建施工与安装施工的协调关系。以土建施工为主,水电安装要积极配合,互谅互让,携手前进。项目经理对出现的问题,要及时解决,不得推诿扯皮,影响进度。2)其次要协调好各专业施工的关系,要精心组织,合理安排施工顺序,避免窝工、待工现象。3)同时要认真协调与建设单位、监理公司、分包单位的关系。要开好各方之间的协调会,统一步伐,制定详细的施工项目部协调配合管理措施,保证施工的顺利进行。5、人员管理方面的保证措施1)加强劳动力的组织、调配,做好节假日、农忙期间的劳动力安排,保证在此期间施工顺利进行。2)在工程施工的重要阶段,组织管理人员、操作人员,进行两班轮换的加班作业方式,确保工程进度按照计划进行。3)抓好配套生产,创造施工条件,保证连续作业。对施工中需要的材料、劳动力、机械、构配件均由主管部门按进度要求提前储备解决。4)落实经济责任制,奖优罚劣,抓好生产的各个环节,特别是分项工种的合格率,减少和杜绝返工浪费,提高劳动生产率,对职工班组实行优质优价,鼓励职工在保证质量前提下,加快施工速度。6、管理方面的保证措施107
1)将该工程列入公司重点信誉工程,安排管理过硬、技术素质强、团结协调好的项目经理部,该经理部有较高的施工经验和管理水平,在施工中有较高的社会信誉,特别是近年来对施工积累了丰富的施工经验,以优质快速施工、对用户诚信、对质量精益求精、管理严谨、科学施工、确保工程质量进度的先进项目经理部。2)我单位定期召开生产调度会,及时协调处理和解决该工程施工中存在的技术、质量、工艺和劳动力、机械设备、材料供应、施工配合等方面和问题,检查与督促施工计划如期完成。3)严格执行落实施工进度控制计划,按总工期确定季度计划,按照季度计划编制月计划,按月计划编制详细的周、日计划,逐日对照进行落实,做到日保周、周保月、月保季,确保总工期。4)按施工阶段分解,突出控制节点。以关键线路为线索,以网络计划中心起止点为控制点,在结构施工阶段,把钢筋混凝土施工作为重点对象,在装修阶段以砌体、粗装修和外装修为重点控制,在施工中要针对不同阶段的重点和施工时的相关条件,制定施工细则,做出更加具体的分析研究和平衡协调,以保证控制节点的实现。5)按专业工种分解,确定交接日期。在不同专业和同工种或不同工种的任务之间,要强调相互之间的衔接配合,确定相互间交接日期,强调为下道工序服务,并需承担耽误下道工序而造成的窝工等损失及总工期(关键线上)损失。强化工期严肃性,保证工程进度不在本工序造成延误。通过掌握对各道工序完成的质量与时间的控制达到各部分进行计划的实现。6)建立合理的分配制度,根据按劳分配的原则,实行多劳多得,奖优罚劣,分配上向一线施工的工人和管理人员倾斜,对在本工程的施工速度提高上做出重大贡献的要予以重奖。7)施工阶段进度的控制是循环渐进的动态控制过程,施工现场的条件与情况千变万化。107
8)项目经理部要随时了解和掌握与施工进度相关的各种信息,不断将实现进度与计划进度比较,从中明了二者之间的差异状况,一旦发现进度拖后,首先分析产生偏差的原因,并系统地分析对后续工序产生的影响,在此基础上提出修改措施,以保证项目最终按预计目标实现。9)利用网络技术,深入细致划分施工过程,做到连续流水作业,及时安排穿插交叉施工,加快施工进度,对各关键工序重点控制,确保施工进度计划圆满实现。7、材料供应方面的保证措施做好材料及外加工构件的供应计划,项目经理部及时安排预算人员作出施工预算,材料人员提供各类材料的规格、型号计划。对外加工的构件提出加工计划,委托加工,杜绝因材料、构配件供应不到位而影响工期。8、水电供应方面的保证措施为了防止因暂时停电而停工延误工期,对施工用电和用水采取如下措施:1)在浇捣混凝土前及时与供电部门取得联系,确保浇捣顺利进行。2)在施工现场建一个蓄水池,确保施工用水不间断。9、技术方面的保证措施1)做好施工准备工作,制定切实可行的施工方案,科学合理的划分施工区段,采用流水节拍施工法,实现小流水均衡节拍施工。2)为确保工程进度,在混凝土方面采用商品和混凝土,掺混凝土早强剂(混凝土外加剂统一由试验室试配),以利快速脱膜;3)项目经理部内由项目经理负责按各负其责的原则,做到任务、责任层层落实,逐日检查落实不完成的工种工序不过夜,切实落实季、月、日进度计划,每周开一次协调会,做到干一、想二、考虑三的全面计划合理安排,给有利于施工创造一切便利条件。107
4)科学合理地组织平面立体交叉作业施工,形成各分部分项工种的时间上、工序上的充分利用与合理搭接。大力推广新技术、新工艺、新设备的应用,充分发挥科技进步的作用,提高工效,加快施工进度。5)确保关键线路的畅通,避免不分主次、分散人力、物力的现象,紧抓关键线路,做到统筹兼顾,照顾一般。107
第七章质量管理体系与措施一、工程质量保证体系1、工程质量承诺我们对本工程质量的承诺:确保优良等级,单位工程质量合格率100%,不发生各类质量事故。为了实现我们对工程质量的承诺,若我公司能中标承建本标段,我们将根据国家现行有关的质量政策、法规、标准,结合本标段的现场实际,建立一个完善的质量保证体系及质量保证组织机构,认真贯彻落实“坚持质量第一,珍惜企业信誉,恪守用户至上,奉献优质产品”的质量方针,实施对本工程施工全过程的质量检查控制,通过制定有效的质量保证措施,强化质量管理,最终保证工程质量达到优良。2、质量管理组织机构和质量管理人员为了保证工程质量,确保本标段各项质量工作的正常开展和有效运行,我公司结合本工程特点设立质量管理组织机构,配备相应的质量管理人员,各岗人员担负起相应的质量职能,形成金字塔式的工程建设管理网络。其人员配备情况如下表:人员配备情况表名称人员状况及人数质管职责项目经理1第一责任人项目副经理1施工总调度项目总工1质量主管项目部质检科工程师3名项目部质检试验室工程师3名、试验员2名项目部质检测量组工程师2名、技师3名项目部质检施工作业层质检员7名作业层质检107
本工程质量管理组织机构分四个层次建立(见质量管理组织机构图)。第一层为公司总部质量管理层。包括公司管理者代表、总工、质检处。这是公司的最高质量管理层,是质量管理的决策者。这一层的工作是全面掌握本工程动态,发现质量隐患,提出切实可行的预防措施。这一层既是本工程质量管理的监督者,也是质量管理领头雁,推动项目部向着质量优良这一个预定的目标前进。第二层是本工程项目经理部。包括项目经理、项目技术负责人、现场各职能部门的负责人、各作业队长及项目部质检科的专职质检员。这一层是本企业法人授权代表全面履行合同质量的组织实行者,依据上一级制定的质量方针、目标对本工程施工实施全员、全过程、全方位的质量监督和控制。项目经理是本项目质量管理第一责任者,全面负责本工程的质量管理工作,是项目部的领导核心。项目技术负责人为现场质量管理的直接责任者,负责具体落实质量及组织质量验收、签证。确保科室部门负责人及各作业队队长对本部门的质量工作负责,按照项目部质量管理指导思想开展工作,对本部门的质量工作进行检查、监督,是联系领导层与作业层的纽带;质检科为专职质量管理机构,对施工质量进行全面监督、检查、验收、评定,实现质量的终检及确认。第三层为施工作业队。这一层是工程质量的现场管理和实施者,作业队内部设立专职的质检人员,由专业技术人员承担,负责施工现场各道工序检查、验收、复核,指导班组进行工序质量自检及互检。该层工作的职责是“全面检查,随时跟踪,实事求是,质量第一”。第四层为班组作业层。由班组长任兼职质检人员,组织本班组进行工序质量自检及互检,做到已完成工序质量进行及早评估。质量管理组织机构图:107
项目经理项目副经理技术负责人安全组质检物资设备组质检计量组质检试验组质检财务组质检施工组质检质检组质检办公室质检综合一队队长、专职质检员土方队队长、专职质检员专职的机械化队队长、专职质检员综合二队队长、专职质检员安装队队长、专职质检员综合三队队长、专职质检员各班组长(兼职质检员)107
3、质量保证体系建立一个适应的、完善的质量管理体系,将公司内各部门各环节的经营、管理活动严密、有机地组织起来,形成一个服务于本标段的质量保证体系,对于保证工程质量创优是关键的一环。本工程的质量保证体系由思想保证子体系、组织保证子体系、技术保证子体系、施工保证子体系、经济保证子体系组成。思想保证子体系是质量保证体系的一个前提基础,要求参加工程建设的领导层具有高度责任心,所有施工人员都必须有着浓厚的质量意识,坚持“质量第一,用户满意”的工作作风,严格按照我司贯彻实施的ISO标准的程序文件办事,充分体现过程受控的观点在本工程施工中的实施,并随时准备接受业主、监理及政府质量监督部门的监督检查。质量管理组织机构的建立与人员落实,是保证质量工作的正常开展和有效运行的关键,设立专职及兼职的质量检查职能机构与人员,各负其职,各负其责,使公司级、项目部级、队级、班组级四个层次的质量保证管理机构有机地组织起来,并辅以总结表彰先进的激励机制使本组织更加完善与出色。技术保证子体系是指通过技术培训,建立技术岗位责任制及质量责任制来保证工程质量,使工程质量的保证更具体,更有内涵,是保证工程质量的关键性一环。缺乏了规范规程的约束与指导,工程质量保证则将无从所依。施工保证子体系是各部门、各环节工作质量保证的综合,质量方针的落实,质量目标的实现,必须通过具体的施工过程去完成。根据本工程的实际条件制定相应的工程创优目标与措施,并在各级质量管理机构的监督指导下具体实施,严格执行本公司的程序文件,确保奉献优质产品。107
经济保证子体系是通过经济手段来保证工程质量,强化意识制定经济责任制,并在具体各考核并实行经济兑现,奖优罚劣,促进工作质量的再提高,以达到提高质量效益的目的。质量保证体系图:技术岗位责任技术保证技术培训技术、图纸交底提高工作能力推广新技术新工艺质量责任制掌握规范验收小组进行自检互检交接检制定创优措施优质保证施工保证加强现场试验控制定期不定期质量检查明确创优工点接受工程师监督检查创优效果质质量保证体系反馈质量评定表彰先进成果发表组织保证项目部TQC领导小组队TQC小组工班QC小组活动体现经济效益经济兑现奖优罚劣完善计量支付手续经济责任制经济法规经济保证优质优价单价包干制定奖罚条款改进工作质量TQC教育提高质量意识思想保证工作回访制定教育计划107
为用户服务4、质量管理规章制度为贯彻“坚持质量第一,珍惜企业信誉,恪守用户至上,奉献优质产品”质量方针,切实加强工程施工的质量过程控制,预防各类质量事故,确保工程质量,实现质量目标,特制定如下规章制度:(1)总则为进一步加强质量管理,加强施工质量的监督与检查,确保工程施工质量达到优良标准,特制定本制度。①推行“质量终身负责制度”。具体体现在项目经理是企业法人授权代理人,是工程质量的第一责任共,项目部以及作业层人员在项目经理的带领下,认真贯彻执行国家有关工程建设法规技术标准的规定及施工合同、招标文件、设计文件的要求,在施工过程中实施全面质量管理。坚持“百年大计,质量第一”的建设方针,增强质量意识,加强施工质量管理,提高质量竞争的优胜劣汰意识,坚定争创优质工程的信念。②坚持执行工程质量“谁施工,谁负责”的原则,项目经理坚决贯彻实行“质量否决权制度”,正确处理质量、进度、成本三者的关系,当三者之间存在抵触时,一切必须服从质量,施工中若发现违反规程、规范和设计要求的现象,质检员有权行使质量否决权,责令返工整改。③严格执行质检“三检”制度。每道工序施工完毕后,先经班组施工技术员自检合格后,报项目经理部专业质检员进行复检,合格后申请业主、监理、设计代表及时进行终检,终检合格后,各方面有关合格证上签字确认,方可进行下道工序的施工,确保每道工序符合质量要求,并及时进行质量评审,评审结果作为奖罚依据。④107
严格按本公司质量体系要求进行操作,认真制定质量计划,在本标段的关键部位、难控制部位设立质量控制点,各类人员也必须按质量体系程序要求进行各自的质量工作。⑤结合本标段的施工情况,开展QC小组活动,积极推行全面质量管理,选择具有针对性的攻关课题,做好数据收集和整理记录,及时总结成果,确保工程质量。⑥严格按技术条款的规定和监理单位的指示,对工程使用的材料和工程设备以及工程的所有部位及其施工工艺,进行全过程的质量检查,详细做好质量检查记录,编制工程报表,定期提交监理单位审查。⑦严格按照工程有关施工与验收规范和《建筑材料质量标准与试验规程》做好施工资料的收集与整理归档工作,进行单项工程及单位工程的质量评定,提交监理签字认可。⑧组织定期和不定期的工程质量检查、评比活动,总结经验教训。对在质量管理活动中做出成绩的单位和个人给予奖励和表彰,对出现质量事故的责任部门和人员要进行严肃处理。(2)质量管理人员工作制度①项目经理工作制度A、认真贯彻执行国家和上级有关方针、政策、法规及公司制定颁布的各项规章制度,自觉维护本企业和职工利益,全面履行公司的《项目管理目标责任书》以及各项经济技术指标的全面完成。B、组织编制《施工项目管理实施规划》,对项目管理组织内外承包,并承包工程进度、质量、安全、成本和现场文明施工等进行监督管理,考核验收,全面负责。C、严格履行公司与甲方签订的承包合同和履行项目经理部与公司签订的合同,保证各类合同目标的实现。D、组织精干的项目管理班子,制定和实施项目施工总体计划和施工组织设计,每月组织人员对施工现场管理进行检查、评分。107
E、合理组织和调度生产要素,实施日常工作中的组织、计划、指挥、协调、控制、激励的具体职责,保证项目实施的质量、工期和效益要求。F、组织制定项目经理部各类管理人员和职责权限和各项规章制度,搞好与公司机关各职能部门的业务联系和经济往来,定期向公司经理汇报工作,组织开好现场施工生产调度会。G、以法定代表人代理身份协调好与本项目有关的监理、设计单位的关系,确保项目施工正常进行。H、每月准确上报各项施工生产指标的实际情况。I、组织参加工程预验收及竣工验收,及时整改所存在的问题。②项目技术负责人工作制度A、编制单位工程施工(方案)组织设计,制定各项工程施工技术措施,并组织实施。B、参与单位工程设计交底、图纸会审,向单位工程技术负责人及有关人员进行技术交底。C、负责指导按设计图纸、施工规范、操作规程、施工组织设计、技术措施进行施工,发现问题及时解决处理或请示上级解决。D、负责组织和复核单位工程测量定位、找平、放线工作。E、指导施工队、班组的质量检查,参与隐蔽工程检查验收,处理质量事故并向上级报告。F、负责工程档案各项技术资料签证、收集整理并汇总,每月负责将资料报送公司施工、安质部门检查。G、组织技术学习、技术练兵,努力提高队伍的技术水平和操作技能,参加工人的评定、晋级工作。③质量检查人员工作制度107
A、认真贯彻执行国家关于工程(产品)质量的方针、政策、法规和指示。B、参加图纸会审,根据设计图纸及国家现行有关水利水电工程施工及验收规范的要求,在实施施工方案或施工组织设计时提出保证质量的措施。C、严把质量关,对工程质量实行全面监督检查,对管辖范围的质量监督检查工作负全面责任。D、严把材料检查关、工序三检关、隐蔽验收关、交工验收检查关,对上述工作的技术人员(施工员)所做的技术施工记录进行审查并签字确认,对上述工作内容凡因不负责任而漏检、误判或明知不符合要求而放行通过,因此而造成事故者,均系失职行为,应追究监督检查的责任。E、发现施工中违反操作规程、技术措施、设计图纸等要求时,应立即提出,并分别决定返修或停工,并通知项目技术人员及项目经理。问题严重的还应及时向公司质量科和总工程师报告。F、收集、整理施工过程的检查记录,按规定向上级有关部门及时、准确、如实填报各种质量报表,参加负责区域的工程质量动态分析和质量事故的调查分析及处理。G、协助项目技术人员、公司技术人员,分别做好分项、分部及单位工程的质量验收评定工作。H、协助公司每季组织一次的质量大检查和公司每半年组织一次的质量检查。对检查的问题,根据改进措施组织整改。④测量人员工作制度A、测量人员应进行专业技能培训考核,必须通过资格审查,必须持证上岗,以保证质量工作队伍的素质。B、以公司《质量手册》中质量方针、目标的要求为准则,严格执行质量体系文件《施工测量控制程序》、《测绘仪器、设备控制》。107
C、测量人员要做好开工前的现场踏勘工作,做好原测量控制网点及主要建筑物轴线的桩号交接和复核工作,复核成果由测量责任工程师提出书面报告报监理工程师审核。D、测量人员必须与施工员密切配合,不得影响施工进度,及时做好资料的收集工作,每一步工作后的测量资料及时整理归档。E、测量工作人员不得弄虚作假,不得提供虚假资料。⑤试验人员工作制度A、结合工程实际情况,及时委托各种原材料试验,提出各种配合比申请,根据现场实际情况调整配合比。各种原材料的取样方法、数量必须按现行标准规范及有关规定执行,委托各种原材料试验,必须填写委托试验单。B、随机抽取施工过程的混凝土、砂浆拌合物,制作强度检验试块。试块制作时必须有试块记录,注明工程名称及部位、强度等级及试件编号,并与监理部门办理见证取样手续。C、及时索取试验报告单,转交给工地有关技术人员。D、统计分析现场施工的混凝土、砂浆强度及原材料的情况。E、委托试验结果不合格,应按规定选样进行复试,复试仍不合格,应将试验结果结论报告技术主管,及时研究处理办法。(3)现场机械设备管理制度①机械设备管理部门要参与项目施工组织设计的编制与审定,对机械设备的选用、安装场地、工作环境提出具体要求,并由项目经理和机械设备管理员分别组织实施。②现场要配备专职或兼职机械设备管理员、安全监督员和机电维修人员,负责施工现场机械设备的日常管理、维修工作。③107
安装机械设备的场地必须平整、密实,四周要有排水措施,固定使用的设备必须搭设符合防雨、防晒和安全的保护棚。④现场机械设备明显部位或停机棚内要悬挂付诸实施的简明技术安全操作规程和岗位责任标牌。⑤进入施工现场的机械设备,必须保持技术状况完好,安全装置齐全、灵敏、可靠,设备编号和技术标牌完整、清晰,起重、运输机械应经年审并具有合格证(准用证)。失保、失修和“带病”的机械设备不得进入施工现场。⑥现场机械设备安装要有专人负责,经调试合格并签署安装验收记录后,方可投入生产。电力拖动的机械设备要做到一机、一闸、一箱、一漏,各种保护装置灵敏、可靠,电气设备接地、接零和布线符合规范要求,轨道式塔机的电缆卷线装置灵活可靠。⑦机械设备操作、起重指挥、维修人员,要严格遵守施工现场的各种规章制度,听从施工人员的正确指挥,认真执行机械设备使用技术安全操作规定和保养规程,做到正确操作,按时保养;对违章指挥、违章操作或工作条件危及机械设备和人身安全时,操作人员有权拒绝操作。⑧现场要组织开展以“红旗设备”为主要内容的群众性爱机活动,制订“经旗设备”竞赛奖励和现场机械设备管理激励和自我约束奖惩实施办法,定期检查评比、表彰好人好事。二、工程质量保证措施我们将严格按照设计文件、各种规范进行全员、全过程、全方位的质量控制,认真做好工程质量检查、评定与验收,重点是工序的质量检查、验收,以控制单元工程质量来确保整个工程的总体质量。现特制定具体措施如下:1、进行总体质量预控,规范施工过程107
由项目技术负责人组织项目部的有关人员认真研究设计文件和技术规范,做好技术准备工作,进行质量预控、规范施工过程,克服施工过程中的随意性。2、配合监理搞好控制确保工程质量监理对工程质量的监督检查,是对我们施工质量的检验与认证,有助于我们质量管理水平的提高,促进我们健全质量保证体系,从而保证工程质量。因此,我们将严格按技术条款规定和监理单位的指示,对本工程使用的材料和工程设备以及工程的所有部位及其施工工艺,进行全过程的质量检查,详细作好质量检查记录,编制工程质量报表,定期提交监理审查。同时,我们将全力配合监理对本工程的所有部位及其任何一项工艺、材料和工程设备进行检查和检验,为监理单位的质量检查和检验提供一切方便,包括监理单位赴施工现场或制造、加工地点,或合同规定的其它地方进行察看和查阅施工记录,要求提供试验样品,进行现场试验,工程复核测量和设备性能检测;提供试验和测量成果及为监理单位的质量检查和检验所应进行的其它工作。我们将利用监理这一外部约束机制来帮助我们搞好工程质量,确保工程质量达优。3、施工测量质量保证措施(1)工程开工前,必须做好施工控制网的测设工作。由项目技术负责人组织测量组人员踏勘现场后制定具体的测设方案,然后首先对监理单位提供的测量放线基准点、基准线和水准点进行复核,确认无误后,再根据上述基准点(线)以及国家测绘标准和本工程精度要求,测设自己的施工控制网,包括平面控制网和高程控制网,并在开工日期前7天内,将施工控制网资料提交监理单位审批。(2)平面控制网的布置107
根据本工程线路走向,沿线方向两侧布置三角型焦点回路,形成一个平面控制网,同时,为了保证施工测量定位质量,可适当增加加密布控网组成一个统一的平面控制网。(3)高程控制网的布置根据业主提供的高程基准点,结合施工现场的地势,选择合适的制高点布置控制水准点,布置不少于6个的水准控制点,以保证各部分设计高度。各高程控制点形成闭合水准导线网。(4)对于所测设的各水准控制点,高程控制点切实加强保护,采用砼墩保护法,防止桩位移动及损坏,施工中经常检查、核对,发生移动或损坏,马上恢复,确保整个控制网点的准确与齐全。4、试验检测质量保证措施(1)为确保各种进场材料、成品、半成品的质量,杜绝一切不合格的材料用在工程上,通过我公司现场试验组对各种原材料、成品、半成品进行质量控制,按照试验检测人员的工作制度,实行岗位责任制,严格按试验规程与标准进行试验。(2)严格执行材料试样送检见证制度,既试样取样及送检必须由监理见证代表参加,取样人、试验室接样人、监理见证代表均须在材料送检见证单上签字,以保证试样能真实地代表其批量材料的质量,根据试验结果能及时的发现问题,避免了事后才发现工程质量问题,为及时纠正、处理问题赢得了时间,能有效地防止工程质量事故的发生。(3)对整个施工过程所采用的钢材料、水泥、粗细骨料、土料、石料、掺合料等进行质量双控,即除要求材料有供料方的合格证明材料外,进场时我们还必须按规范规定进行见证取样试验,试验合格后,方将有关材料报告监理进行进场材料审批,试验结果不合格,则一律退货处理,绝不允许讲情面。107
(4)现场拌制使用的砼和砂浆必须按规范要求见证取样试验,确保砼及砂浆的强度符合设计要求;对土方回填、砂卵石回填等施工及时跟班进行压实检验,以保证填方的施工质量。5、土石方开挖施工质量保证措施(1)本工程主要采用机械挖土,因此开工前要详细了解施工区域内的地质状况、地下、地上障碍物调查清楚,然后进行障碍物清除和处理,地下管线应洒石灰线及设置醒目标志,以免破坏原有管线或者需重新作处理等。(2)建筑物或构筑物的位置或场地的定位控制桩线、标准水平桩及开槽的灰线尺寸,必须经过检验合格。开挖前14天提交土方开挖方案,报监理审批。(3)开挖前及开挖过程中做好导流,场地排水,布设排水沟、集水井,防止外部积水流入开挖工作面;备好足够的排水设备,做到土方开挖时避免雨水浸泡基坑,同时控制开挖边坡的坡度,防止土方开挖事故。(4)夜间施工时,设有足够的照明设施;在危险地段应设置明显标志,并合理安排开挖顺序,防止错挖或超挖。遇到大雨停止施工,并及时作好抽排水工作,必要时敷设编织布防止雨水冲刷边坡。(5)开挖的土方不得堆积在坡顶面,应及时运到弃土场,以免塌方,机械开挖不到的地方,组织人工开挖,以保证基坑的平面尺寸及深度符合设计文件要求。(6)基坑开挖好后,需及时对基土进行试验确定基土与堤基的磨擦系数指标,基坑开挖后暴露不宜过久,应及时组织验收,验收合格方可进入下一道工序施工。对已验收的基坑,必须尽快继续施工,避免长时间晾晒。6、土方回填施工质量保证措施(1)取土场核查107
①根据本工程图纸设计,需要取土回填,开工前必须对取土场的储量物特别是土料质量进行现场核查,以便能及早发现问题,其目的是保证土料来源合格。②取土场核查的重点是检验土质。检验回填土料的种类、粒径,有无杂物,是否符合规定,以及土料的含水量是否在控制范围内,且对土料的干容重、磨擦角、渗透系数等参数也要测明。③根据土质检验结果,制定相应的技术措施,如含水量偏高,可采用翻松,晾晒或均匀掺入干土等措施;如遇填料含水量偏低,可采用预先洒水润湿等措施。(2)进行碾压试验,确定碾压参数①根据料场核查的结果,对设计提供的技术指标及部分参数进行验证及修正。②按试规范进行碾压试验,并进行整理分析试验结果,根据碾压试验结果确定最佳含水量,正式施工时的虚铺层厚度,压(夯)实遍数及机械碾压行驶速度等压实参数。③把碾压试验结果报送监理审批,取得监理同意后,即可进行正式的回填碾压施工。(3)土方回填①填土前应对填方基底和已完工程进行检查和中间验收,合格后做好隐蔽检查及验收手续,并做好水平高程标志布置。②填方基底必须清理干净,应将基土上的洞穴或基底表面上的树根、垃圾等杂物都处理完毕,才能正式回填。③严格按碾压试验结果控制分层铺填厚度,碾压遍数及机械压实行驶速度,根据规范规定,平碾振动行驶速度不能超过2Km/h。④107
碾压时,轮(夯)迹须相互搭接,防止漏压或漏夯。长宽比较大时,填土应分段进行。每层接缝处应作成斜坡形,碾迹重叠0.5-1.0m左右,上下错缝距离不应小于2m。设计边线外侧超填30cm以上、然后用人工削坡。⑤在机械施工碾压不到的填土部位,应配合人工推土填充,用手扶式打夯机分层夯打密实。⑥填土全部完成后,表面应进行拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土找平夯实。(4)密实度检验①回填土方每层填筑压实后,立即按《土工试验方法标准》GB123-88的规定进行环刀法取样,采用灌砂法测出回填土的密实度,达到要求后,方能进行上一层的铺土。如检验结果不合格,应立即进行重新碾压或换土返工处理,保证每一层的填筑质量均达到设计要求。②密实度取样必须在监理在场的情况下见证进行,以保证取样规范。具有代表性。③压实度试验结束,立即将试验资料报送监理审批,做到每一层的回填质量都经监理签证认可。7、砼工程施工质量保证措施(1)模板工程①模板原则上采用组合钢模,为加快施工,大面积平面模板处可采用大型竹制胶合板。模板安装保证具有稳固的支座系统,能承受浇灌砼时的冲击变形,移位等因素的影响而不发生形变。②模板安装依据模板图放样施工,为便于施工时校正,控制结构偏差在规范及设计值内,需设置足够的控制点。③支撑系统外模采用Ф48建筑钢管,支撑点须垫木方(板),内模根据渠道内孔尺寸采用定长尺寸的钢管或木方顶掌,以方便施工,加快进度。107
④现浇砼时,必须有专人负责检查调整模板的形状及位置,发现有变形走样的情况,立即采取措施,甚至暂停浇灌。⑤壁板内外模加设止水对拉螺栓固定,以防胀模。⑥为保证砼面质量,模板应进行整平处理,表面刷脱模剂。(2)钢筋工程的施工质量保证措施①钢筋的品种、规格、型号必须符合设计要求,出厂要有证明书或检验报告单,进场按批号、品种、规格验收,整齐堆放。②钢筋光滑无变形现象,表面无老锈(斑),无裂缝,无没渍,有质保书并要求进行抗拉、冷弯试验,实行钢筋质量“双保”控制。③钢筋的配制应合理进行备料组合,确保接头错开,控制同一区段内接头数;在接头区段内有接头的受力钢筋截面积占受力钢筋总截面积百分率,应符合相应专业施工验收规范。④专业钢筋工进行下料、绑扎,专职技术人员进行跟踪检查,钢筋骨架组装必须按设计几何尺寸控制形体尺寸,配筋下料和制作加工尺寸必须准确。⑤钢筋骨架歪斜、扭曲、变形时应及时进行校正,然后将绑扣绑牢,适当增加十字绑扣,为增强抵抗变形能力,应增设斜向拉结筋和增加点焊,提高管(网)架的强度和整体性。⑥露筋的预控。骨架成型的几何尺寸必须准确,对结构受力主筋安装应牢固、整体性要好,严禁产生位移;垫块的强度应同母体混凝土强度,垫块的厚度应符合混凝土施工验收规范的规定,放置的数量和牢固性必须达到设计要求,并应起到固定作用。⑦承重杆件中受力钢筋必须代换时,应先经过设计和监理部门同意后才能代换。(3)止水、排水、伸缩缝和埋设件107
①止水设施的型式、尺寸、埋设位置和材料品种规格应符合本工程施工图纸的要求进行订货或者自行加工。②橡胶止水片、塑料止水片的安装必须保证敷设过程无扭曲或撕裂的情况发生。止水橡胶片(塑料片)的接头可用专用胶冷粘法施工,搭接长度不得少于300mm。③金属止水片应平整、干净、无砂眼和钉孔,上水片的衔接按具厚度分别采用折叠,咬接和搭接方式,其搭接长度不得少于20mm,咬接和搭接部位必须双面焊接。④排水、电气需穿泵站底层或穿堤的埋设件,严格按照设计图纸要求,进行相应的止水处理;是砼预制结构的管道其外表必须做毛糙处理,并清洗干净,才能进行结合部的浇筑工作,如果是金属管或金属构件则沿外径需作止水环处理,并进行相关的检验合格方可埋设于砼体中。⑤伸缩缝混凝土表面应平整、洁净,发现有蜂窝、麻面、凹陷或其他损坏的混凝土缺陷,必须按监理人的指示进行修补直到监理人满意为止,并作好详细记录本。⑥实行“三检”制度,即自检、互检、联检。⑦浇砼时,实行专职人员维护检查钢筋,发现变动或移位时及时纠正,不得擅自移动或割除钢筋。(4)砼浇筑对于砼预制构件,本标段所用砼预制管道、沟、盖板、六角形砼预制块,路缘石等均在当地预制构件厂订货加工,这部分的质量要求均在订货与验货的环节上严格按订货合同执行。107
现浇混凝土是防洪堤工程的重要组成部分,因此必须对生产砼的工艺流程进行全过程的质量控制,主要是对砼原材料的质量控制,对砼配合比选定及修正的质量控制,对砼浇筑的质量控制及对砼养护与保护的质量控制,保证砼生产的过程受控与产品达优。①对砼原材料的质量控制砼的质量控制包括水泥、粗细骨料、施工用水、外加剂的质量控制,施工前必须按有关规定进行水泥的化学成分分析和物理性能试验,对期货混凝土原材料都必须按有关规范及规程规定项目和标准进行检验和鉴定。A、水泥及粉煤灰(A)水泥及粉煤灰的品质指标必须符合现行的国家标准及有关部颁标准的规定。在混凝土配合比设计之前,应作水泥和粉煤灰的化学成分、矿物成分及物理性能的检验,以鉴定它们是否符合规定。(B)粉煤灰的使用部位及其最优掺量应通过试验成果及其使用部位详图递交监理单位,并征得监理单位同意。(C)根据主体结构的不同强度等级要求掺以不同比例的粉煤灰以减少水泥用量降温度应力,同时考虑到粉煤灰对混凝土早期强度影响较大,粉煤灰最大掺量按照dl/t-1996执行。(D)运至工地的水泥要有厂家的品质试验报告。试验室必须进行复检,必要时还应进行化学分析。复验取样200~400t同品种、同强度等级、出厂日期相差不足5天者为一取样单位,不足200t也作为一个取样单位。取样可从20个不同部位水泥中等量取获,混凝土均匀后作样品,样品数量不小于10kg。复验应按国家标准进行,其项目应包括水泥强度等级、凝结时间、体积安定性、稠度、细度、比重和水化热试验。水化热热试验除每批样品的常规检查之外,每月必须做一次掺不同比例粉煤灰的水化热试验,即在同一批的水泥与粉煤灰中分别取样混合,按掺入15%、30%、40%三种比例分别做历时28天的水化热试验,以便能同时检验粉煤灰性能。(E)每200t使用粉煤灰,就抽样检查其细度、需水量比、浇失量、含水量、so3107
含量、强度比等,其中细度和需水量比每天至少检查一次,连续10个样品的细度与平均值相差应大于15%。B、砂浆(A)混凝土中使用的水泥砂浆强度等级,一般应高于混凝土一级,水灰比也比混凝土低0.02~0.03。为了便于新老混凝土的结合,砂浆稠度应控制在40~60mm。(B)根据混凝土强度等级拟出各相应砂浆强度等级的配比。C、外加剂(A)为改善混凝土性能,提高混凝土的质量,合理降低水泥用量,可在混凝土中掺加适量的外加剂(诸如加气剂、早强剂、绶凝剂、减水剂、速凝剂等),其掺量必通过试验确定。在使用之前将每一种混凝土外加剂的名称、来源、样品、提供鉴定外加剂品质的其他资料,以及掺量试验成果报告递交监理单位,以征得其同意后方可实施工。对于大体积混凝土结构,一般不得使用早强剂、速凝剂,如情况特殊必须使用时,须征得监理单位同意。(B)外加剂必须与水混合搅拌均匀,配成一定浓度的溶液。各种成分用量应准确。含有大量固体的外加剂(如含石灰的减水剂),其溶液通过0.6mm孔眼的筛子过滤。(C)本工程没有抗冻要求,可以不加引气剂,如为改善混凝土性能需要掺加一点,应将混凝土的含气量控制在3%以内。(D)配制混凝土所有的外加剂须有厂家出厂合格证明,否则必须按国家标准进行质量检验。当贮存时间过长,对其质量有怀疑时,必须进行同样的质量试验鉴定,严禁使用变质的不合格的外加剂,现场掺用的减水剂浓缩物,以5t为取样单位,加气剂以200kg为取样单位。对配制的外加剂溶液浓度,每班至少检查一次。D、水107
(A)凡适用于饮用的水,均可用来拌制和养护混凝土。未经处理的沟渠污水和工业废水不得用以和养护混凝土。基坑内来自岸坡的径流水及其他天然矿化水其成分应符合下表的规定。(B)拌和及养护混凝土所用的水,除经常按规定进行水质分析外,每季度检查一次,在水源改变或对水质怀疑时,随时进行检查。检验采取砂浆强度试验的方法,如果水样制成的砂浆的抗压强度低于标准饮用水制成的砂浆28天龄期抗压强度的90%时,则不应采用,而应采用净化措施。E、骨料(A)砂必须质地坚硬、清洁、级配良好。砂的细度模数宜在2.4~2.8范围之内。砂料质量技术要指法训练须符合《SD105-82》和《SDJ207-82》规范规定,其中含泥量应小于3%,且无粘土团粒。若砂料中有活性骨料时,则必须另作专门试验论证。(B)粗骨料必须质地坚硬、清洁、级配良好,其质量技术要求应符合《SDJ207-82》规范规定。粗骨料的粒径为二级配可由5~20、20~40MM,最大粒径为40MM组成。粗骨料招标文件已明确为卵石。若粗骨料含有活性骨料、黄锈等,必须另作专门试验论证。(C)骨料和混凝土质量的检查分别按以下规定进行:a、在筛分场检查砂和卵石的含水量、砂的细度模数等。b、在拌和场检查砂和卵石的含水量、砂的细度模数以及骨料的含泥量、超逊径。砂和卵石的含水率变化每班检查二次,分别控制在±0.5%之内和±0.2%之内。在气温变化较大或雨水后骨料贮料条件突变等情况下,每两小时检查一次。砂子细度模数每天至少检查一次。此外,每季度对骨料进行一次全分析检查。c、在混凝土拌和物每班至少进行三次检查各种原料配合量的试验。F、原材料的贮存107
(A)水泥的运输、保管使用,须符合下列要求:a、品种、强度等级不得混杂。b、运输过程中要防止受潮。c、专设足够数量和容积的仓库存放。仓库要设置在干燥地点,并要有排水通风措施。d、堆放水泥须设防潮层,距地面至少0.3m,距边墙至少0.2m,堆放高度不得超过15袋。e、袋装水泥到货后,须标明品种、强度等级、厂家、出厂日期。f、避免水泥的散失浪费,注意环境保护。(B)外加剂的贮存必须避免污染、蒸发或损耗,溶液状外加剂必须提供专门设施使之搅拌均匀。(C)骨实的堆存和运输要符合下列要求:a、堆存骨料的场地,要有良好的排水设施。b、不同粒径的骨料必须分别堆存,设置隔离设施,严禁相互混杂。c、尽量减少转运次数。粒径大于40mm的粗骨料的净自由落差不宜大于3m,超过时设置绶降设备,以减少分离和再次破碎。d、骨料贮存仓须有足够的容积,使用中要维持一定的堆料厚度。e、避免泥土混入骨料。②对砼配合比选定与修正的质量控制A、不同结构部位混凝土所采用的不同强度等级及其技术要求必须按设计规定执行,通过试验确定各种不同要求的配合比,按规定时间提交监理单位、设计单位、发包方审批后可采用。B、水灰比是一项影响到砼质量的重要参数,必须根据不同结构对砼性能的要求,由试验确定,其最大值不能超过施工规范的有关规定。107
C、混凝土的坍落度要根据结构部位的性质、含筋率、混凝土运输与浇筑方法和气候条件等决定,并尽可能采用小的坍落度。混凝土的坍落度可参照以下规定:对于水工素混凝土或少筋混凝土,标准圆锥坍落度为3~5cm;对于配筋率超过1%的钢筋混凝土,标准圆锥坍落度为5~7cm;对于配筋率超过1%的钢筋混凝土,标准圆锥坍落度为7~9cm。E、在满足上述各项规定的前提下,根据各种强度等级在报送选定的各项指标及试验成果的同时,对选定的配合比的各种强度等级混凝土进行补充试验。补充的项目为:对各级强度等级混凝土进行3、7、14及28天龄期抗压、抗拉、弹模及极限伸值的试验,并将试验成果应在混凝土施工之前提交监理单位。③对砼浇筑的质量控制A、混凝土拌和与运输(A)施工前,必须结合工程的混凝土配合比情况,检验拌和设备性能,如发现不相适应时,则须适当调整混凝土配合比,以致更换设备。在整个混凝土生产运行过程中,拌和设备必须经常进行检查,包括混凝土拌合物的均匀性、适宜的拌和时间、衡器准确性、机器及叶片的磨损程度等。(B)必须严格遵守规定,按试验确定的混凝土配料单进行计量配料,严禁擅自更改,入机拌和容量一般不宜超过厂家所做的规定,短期负超荷运行不得大于规定搅拌机容量的10%。水泥、混合材料和骨料以重量计,水与外加剂溶液可按重量折算成体积。(C)混凝土拌和过程中必须采取措施保持骨料含水率稳定。砂的含水率控制在6%以内。使用外加剂时,将外加剂溶液均匀地配入拌和水中。(D)拌和机必须按其铭牌规定转速运行。生产的混凝土必须拌和均匀,拌和程序和时间应通过试验确定。(E107
)为检查混凝土拌和均匀性,每班至少抽样两次检查拌和时间是否符合规定。同时对一盘混凝土按出料先后各取一个试样,每个试样不少30kg。测定砂浆容量,其差值不应大于30kg/m。用洗分析法测定粗骨料在混凝土中所占百分比,其差值不应大于10%。(F)混凝土坍落度的检查,每班在机口进行四次,在仓面进行两次。此外,在取样成型时,同时测定坍落度,其值控制在规定范围内。(G)择用加气剂的混凝土,每班至少检查二次含气量,其变化范围控制在±0.5%以内,任何级配混凝土,最大含气量不得大于3%。(I)本工程主体混凝土浇筑主要采用现场砼输送泵入仓方式。必须保证混凝土泵的连续性,输送管宜直,转弯宜缓,接头应严密,如管道向下倾斜,要防止灌入空气造成管道堵塞。泵送混凝土的料斗内经常有足够的混凝土,以防止吸入空气阻塞输送管道。(I)大体积混凝土早期应具有一定抗裂能力,每2000m3混凝土至少要做一组抗拉强度试验,试验龄期为28天。(J)对混凝土原材料和生产过程中的检查资料,以及混凝土抗压、抗拉试验成果,应及时进行统计分析。对原始资料的统计方法及其质量评定标准必须按规范执行。B、砼浇筑及其准备(A)在气候条件不适宜,浇筑面没有防护,无法正常进行浇筑作业,不能保证温度时,停止施工。(B)混凝土结构物的基础地基必须验收合格,并征得监理单位同意,方可进行混凝土浇筑的准备工作。岩基上的杂物、泥土及松动岩石均应清除,并冲洗干净、排净积水。在浇筑混凝土前,岩基应保护和湿润。对于露易风化层和夹层破碎的地基,在监理单位认可开挖完成后,实施浇筑准备前,须采取有效的地基保护措施。107
(C)在浇筑混凝土前8h(隐蔽工程12h),通知监理单位有关浇筑准备工作,包括地基处理、模板、钢筋、灌浆系统、预埋件及止水设施等是否按施工详图规定执行。必须做好记录。只有征得监理单位同意后方可开始浇筑作业。(D)浇筑方式采用逐层水平上升。混凝土摊铺层厚度应根据选用的震捣器性能决定且不宜大于0.5m。(E)施工缝的表面采取人工凿毛冲洗,将混凝土表面乳皮层凿除并冲洗干净。砼浇筑前必须将施工缝处混凝土表面污染、积垢重新冲洗干净,排除积水后方可浇筑新混凝土。(F)不合格的混凝土严禁入仓。拌制好的混凝土不得重新拌和。凡已变硬而不能保证正常浇筑作业的混凝土必须清除废弃。浇筑混凝土时,严禁在仓内加水。混凝土浇筑必须保持连续,如因故中止且超过允许间歇时间,应按施工缝处理。(G)浇筑混凝土要使用振捣器振捣实到可能的最大密实度。每一位置的振捣时间以混凝土不再显著下沉、不出现气泡,并开始泛浆为准。避免振捣过度。振捣器操作严格按照规定执行。振捣器距模板的垂直距离不应小于振捣器有效半径1/2,并不得触动钢筋及预埋件。振捣器前后两次插入混凝土中的间距,应不超过振捣器有效半径的1.5倍。任何地方不得漏振。在无法使用振捣器的部位,如止水片附近应铺以人工捣固,务使密实。对第一层混凝土以及两罐混凝土卸料之间要加强平仓振捣。振捣上层混凝土时,振捣器应插入下层50mm左右,以加强上下层结合。浇筑过程中如表面泌水较多,应及时清除,不得在模板上开孔赶水或让水在浇筑面上流动。(H)结构物设计顶面的混凝土浇筑完毕后,应修饰抹面使其平整,高程应符合施工详图规定。107
(I)砼浇筑时,要随铺随整捣平实,砼面层的抹平工作须在水泥初凝前完成,压光工作须在水泥终凝前完成。(J)砼浇筑施工过程中,加强对两侧模板的检查,随时加固,防止模板下沉或胀模而影响砼路面的质量。(K)砼浇筑不能随意留置施工缝,如确实因客观条件不得不停止施工时,必须立即按施工缩缝的要求处理。④对砼养护及保护的质量控制A、混凝土浇筑完毕后,当硬化到不因洒水而损坏时,就采取洒水等养护措施,浇混凝土表面用塑料薄膜覆盖,使混凝土表面经常保持湿润状态,避免太阳曝晒。B、本工程一般情况下洒水养护期不得少于14天,在规定的养护期内,混凝土表面须经常保持湿润状态。C、所有混凝土工程在最终验收前,除以上规定的养护外,还必须加以维护和保护。浇筑块的棱角和凸出部分要加固保护。8、砌体施工质量保证措施砌体工程施工遵照《砌体工程施工及验收规范》及《浆砌石坝施工技术规定》等有关专业规范进行。(1)砌石工程①材料A、石料应采自施工组织规定或监理人批准的料场,石料的开采方法应经监理人批准。材质无风化、裂纹、污垢、水锈等杂质,用于表面的石材应色泽均匀。B、毛石料应呈块状,中部厚度不小于15cm,规格小于要求的毛石,仅用于塞缝,供量不得超过该处砌体重量10%。C、料石加工要求符合《砌体工程施工及验收规范》的要求。107
D、砂料要求粒径为0.15~5,细度模数为2.5~3.0,砌毛石砂浆的砂,最大粒径不大于5cm,砌料石砂浆的砂,最大粒径不大于2.5mm。E、小骨料混凝土采用二级配,砾石粒径为5~20mm和20~40mm。F、水泥品种和标号应符合现行国家的国家标准及有关部分标准的规定。在做配合比设计之前,应作化学成分、矿物成分及物理性能的检验,并鉴定它们是否符合规定。G、水,凡适用于饮用水的水均可拌制砂浆,未经处理的工业废水不得使用。H、拌和砂浆的配合比必须满足施工图纸规定的强度和施工和易性要求,配合比必须通过试验确定,并报送监理人批准。I、配料的数量允许误差,水泥不得大于±2%,砂砾石不得大于±3%,水、外加剂不得大于±1%。②砌筑A、砌石体采用座浆法砌筑,要求灰浆饱满,砌块上下错缝、内外搭砌、无空洞和缝隙,严禁外面侧立块石,中间填心的砌法。B、砌石体转角处和交接处同时砌筑,对不能同时砌筑的面,必须留置临时间断处,并应留置成阶梯式斜槎。C、砌基础的第一皮石块底面应座浆,且大面向下,转角、交叉和洞口应采用较大块石砌筑。D、毛石墙砌体必须设置拉结石,拉结石应均匀分布、相互错开,拉结石每0.7m2设置一块,同皮内的中距不大于2m。E、料石砌体若同皮内全部顺砌,则每砌两皮后,应砌一皮相砌层,若在同皮内采用丁顺砌法,则丁石与顺石应交错设置,中距应小于2m。F、浆砌石,挡墙每设3~4皮为一个分层高度,每个分层高度应找平一次。外露面的灰缝厚度不得大于40mm,两个分层高度间的错缝应大于80mm。107
G、干砌石体护坡砌筑前将地基平整夯实,并铺设一层厚为100~200mm砂砾垫层,厚度均匀,并将垫层夯实,密实度不得小90%。垫层铺石随铺随砌。H、干砌石挡墙砌筑将基础底部按设计要求作好放坡,挡墙基础要选用较大的块料,然后分层错缝砌筑,砌层大致水平,铺砌中每一石块上下层接触面上都有三个以上分开的支承点。当砌体高度超过6米时,在全高度方向每隔3~4米设置厚度不少于500mm,标号不低于100号砂浆砌筑带。9、建筑构件的安装质量保证措施(1)构件运输①为了保证运输过程中构件不变形、不损坏,构件的强度有设计要求时按设计规定,无要求的则不应低于规范要求的构件等级的75%。②构件运输时,垫木支承的位置,应根据受力情况调整,不得造成超应力而损伤构件,造成构件断裂。③构件装运超过车载栏杆高度应予绑扎牢固,防止移动或倾倒,易损伤的边缘应加以保护。(2)构件堆放①堆放场地平整坚实,有排水措施,并根据构件的刚度及受力情况,确定是平放或是立放,并有稳固的措施。②重叠的构件,吊环向上,标志向外,各层垫木的位置应在一条线上,垛高根据承载能力及稳定性来确定。③按安装的顺序先后进场堆放,配合流水作业。④堆放过程必须对构件的外形检查、查有无损伤变形、裂缝、几何尺寸、构件上的埋设件尺寸、位置、数量是否符合设计要求,确定不能使用的构件,不得留在场内。(3)构件安装107
①安装前在构件上复核型号、平面位置、支点锚固、标高、构件强度和结构性能。②构件在吊装时,绳索与构件水平面夹角不宜小于45°,大型构件必须有专门设计的吊点。③构件安装就位后立即进行校正,经过校正后的构件应及时进行焊接或浇灌接头砼,避免构件产生变形和位移。④安装好的构件,其偏差值不得超过招标文件技术规范和图纸设计给定值。10、金属结构制作和安装质量保证措施(1)制作前期准备工作的质量保证措施①金属结构工程施工前要先对图纸进行会审,审图的深度依据有关规范及图纸要求,通过会审彻底弄清设计意图,发现问题、消灭差错,使金属结构施工人员能及时纠正技术准备的误解。②确定采用新工艺、新技术的质量保证措施③按技术要求及国家规范标准的品种、规格编制钢型材、焊接材料、安装材料、外购件等材料的采购计划上报监理审批,并按审批后的采购计划进行采购。④组建满足制作要求的加工车间,配置满足精度要求的机加工、切割、焊接设备。(2)金属结构的运输安装质量保证措施①金属结构的出厂运输根据现场安装条件具备后进行,避免不必要的措施增加。具备安装条件后,构件临时存放的场地必须平整、干净、底垫枕应有足够支承面,堆放方式根据构件应力情况确定立放或平放,露天放置应有防雨措施。②107
构件运输过程的半年工作,严防碰撞冲击,吊装绳扣必须使用有护套式的钢丝绳扣,严防损伤涂层。③水工金属结构安装前,应对有关基础和支承面进行交接检测,有关埋设件在混凝土工程施工阶段,必须派出专业人员进行交叉施工,编制完整的安装工程方案报监理审批。④与水工金属结构有相关连系的埋件,连同金属结构的安装必须由同一个专业安装组进行,避免工序、人员交叉形成的精度误差增大,避免不必要的返工处理。⑤安装质量是水工金属结构密闭性能成效与否的最基本的要求,首先施工人员的工作素质必须具备精细作业、严谨踏实、技能熟练的专业技工,其次配备的吊装机械及吊具要符合施工条件,配备的检测工具必须经过核检合格后方能进场使用。⑥水工金属结构安装完毕,应通过光学检验、液体介质浸透检验等综合方法进行检验,最终完工。验收在具备合同条款规定的条件后提出申请报告。11、装饰工程施工质量保证措施(1)抹灰工程①砂浆设备采用合类机拌合,拌合时间,自投料完毕起不少于1.5分钟,砂浆拌合与使用结合,随拌随用,砂浆装入灰桶内,发生泌水现象,在砌筑前再次拌合。②抹灰前要做好验收和工序交接检查工作,检查门窗框、埋件、水电管线等是否安装齐全,各种脚手孔洞、门窗、边等要堵塞严密。③基层为砼时,要先刮素水泥浆一道,随刮随抹,或者喷107胶水泥浆一道作糙面处理。④抹灰分两层进行,每层砂浆分遍找平。施工前应先做阳角阴角找方,每边50mm,然后再结合墙面冲筋、抹灰。107
⑤抹灰表面应光滑、洁净、颜色均匀、线角平直、清晰美观无抹纹。(2)铝合金窗工程①采用多组合铝合金窗注意拼装质量,拼头要平整,不劈棱不窜角。②施工时必须严格做好产品保护,及时补封破损掉落的保护胶纸和薄膜,及时清除溅落在窗表面的灰浆以免铝合金面层污染咬色。③窗表面胶污尘迹要用专门溶剂或用棉纱蘸干净水清洗掉,不得划伤铝合金窗表面,并确保完工的铝金门窗表面整洁美观。(3)面砖工程①防止颜色不一致造成观感质量缺陷,施工时要事先对面砖进行挑选和试拼。②防止浅角不直,缝格不匀,施工前分段分块弹线,并经常拉成和吊垂直检查校正。③防止渗漏,施工时操作人员要认真细致打胶嵌缝,尤其要注意外窗套口的周边,立面凹凸变化的节点。④避免弄脏地面,和减少残留在墙面的胶痕,施工时要确定好操作工艺,注意先后程序和上下左右层次,施工人员养成随做随清擦的习惯,并加强成品保护。(4)涂料工程①使用涂料和半成品,均应有品名、种类、颜色、制作时间、贮存有效期、使用说明和产品合格证。②施工前基层棱角、表面麻面蜂窝、缝隙等均用腻子刨平整,腻子要坚实牢固,不得粉化、起皮和裂纹。③涂料过程注意不漏刷,保持稠度,不可多加水,防止透底现象发生。④107
此外防止接槎明显、刷纹明显,关键是大面积刷料时,刷笔均需要上下顺刷,后一排笔紧接前一排笔,若时间稍长,就容易看出接头和刷纹,因此要配足人员互相衔接好。第八章安全管理体系与措施一、安全生产方针为确保施工安全,严格执行国家、自治区和上级主管部门颁发的有关安全的法令、法规和劳动保护条例,针对本标段工程的安全管理,我们将严格有关安全管理政策及法规,推行安全责任制,坚持“安全第一,预防为主”的安全生产方针,使安全生产工作全面有序持久的开展。二、安全生产目标根据国家有关安全指标,结合我公司安全文明生产管理规定,在本工程施工期间我们将杜绝各类重大伤亡事故,轻伤率控制在6‰以下,杜绝交通、火灾、中毒等事故。安全达标率为100%,安全达优率为50%以上。三、安全生产管理机构和安全生产保证体系图为了确保本标段工程施工的安全生产,必须在项目管理中安全管理与质量并抓,充分体现“质量第一,安全第一”的观点。建立以项目经理为安全生产第一责任人,技术负责人为安全生产技术负责人,安全组为专职安全管理机构。各分队也建立以队长为安全生产第一责任人,主管生产副队长为安全生产直接责任人,各班组长为兼职安全员组成安全小组,负责本工程日常安全工作,并全面接受项目部安全生产领导小组的领导和管理。这种机构健全、人员落实的安全生产管理体系,是施工安全全员、全过程、全方位管理的强有力的保证系统,使施工始终处于安全的环境中进行。本工程安全生产管理机构如下图示:107
项目经理项目副经理技术负责人办公室安全组质检组施工组物资设备组计量组财务组试验组土方队机械化队综合一队综合二队综合三队安装队各班组长(兼职安全员)安全生产保证体系框图107
贯彻执行安全生产方针、政策、法规和标准安全生产列入各级部门及生产例会的议事日程思想体系落实安全生产责任制和“五同时”对新工人进行三级安全教育,安全生产的重点放在第一线各施工班组专职安全员项目经理安全管理机构建立安全组织机构安全保证体系组织体系检查安全台账的建立情况检查安全生产责任制的落实情况检查施工组织设计针对性安全措施及落实情况定期组织安全检查机构检查施工班组执行安全措施的实施情况检查贯彻执行安全防护标准情况检查特殊工种上岗前的培训、检查三级安全教育情况工程公司、项目部、班组的定期检查基坑防护、临边栏杆、安全网设置各类施工机械、安全网、安全帽、安全带物质保证特种式移动电动机械、漏电保护器消防器具、器材(1)项目经理:负责本工程总体施工及安全,做为本工程的安全第一责任人。(2)项目副经理:具体实施各安全小组分工,职责范围,直接领导、监督安全职能部门,实施各安全计划是否到位,并向项目经理负责。107
(3)项目技术负责人:负责本工程的安全施工组织方案的编制或审核,对施工及管理人员进行安全技术交底,并检查和指导各施工、工序安全措施是否有效、到位。(4)安全组:在项目经理的领导下,根据项目副经理或技术负责人的实施方案,具体落实到各施工队,并检查或发现事故隐患,制订预防措施,下达安全整改通知,监督各施工队完善。4、完善各项安全生产规章制度(1)制定施工期间年度安全生产规划,确立施工年度安全生产工作总目标。(2)建立健全岗位安全生产责任制,层层签订《安全生产责任书》,强化安全责任人的职责,做到“职责分明,分级管理,分层落实”,实行安全预控。(3)实行安全生产奖惩制度,通过严格的检查、考核、评比,重奖重罚,保证安全总目标的实现。(4)坚持安全生产“五同时”,即在进行生产计划、布置、检查、总结、评比的同时计划、布置、检查、总结、评比安全。(5)制定完善的安全检查制度,实行安全领导值班制和安全工作“三检制”。做到日常监督检查,定期检查,班组自查相结合,及时发现问题及时解决处理。公司各级安全管理机构要严格执行定期检查制度,安质处每季度进行一次安全大检查,安质科每月进行一次安全检查,项目部专职安全员每日进行一次。(6)严格执行交接班制度和班前3~5分钟安全技术交底讲话制度,做到“工前讲安全,工中查安全,工后评安全”。做到文明施工,杜绝违章指挥、违章操作和违反劳动纪律现象,将事故和隐患消灭在萌芽状态。107
(7)做好职工的安全教育工作,组织职工参加劳动技能学习和培训,开展安全劳动竞赛,开展对新入场工人的“三级”安全教育,利用黑板报、墙报和安全标语等形式经常性开展安全知识宣传教育活动,提高广大职工的安全意识和安全素质。(8)对特殊工种必须做到持证上岗,建立专项档案,做好特种人员的取(换)证工作。(9)开展好班组“安全日”、施工“创安全工程”、职工创“安全岗位”活动和一系列其他形式的安全活动,营造一个浓烈的安全氛围,创造一个良好的安全施工环境。(10)严格执行《施工现场临时用电安全技术规范》,严禁乱接和私接电线。(11)针对不同的施工部位,制定不同的安全技术防护措施,针对不同的岗位,相应制定详细的岗位安全操作规程,包括机械设备操作规程。(12)做好各类安全标志设置,做好施工现场保安制度。(13)贯彻劳动保护规定,加强劳保用品的采购、保管和发放工作。(14)定期开展安全大检查,召开安全生产例会,及时总结安全生产中的经验和教训。(15)严格规范施工现场的安全管理,从施工现场用电线路和架设、施工材料的堆放、部位的施工顺序,到各单位安全措施的制定和安全设计的安置等,都力求做到规范化和标准化,确保施工安全。5、专项工程安全生产技术措施本工程施工条件比较复杂,因此为确保施工中人员与设备的安全,避免伤亡事故发生,特制定以下施工防护措施。(1)施工平面布置的安全措施为保证施工的顺利进行,预防安全事故的发生,必须在工程施工前做好施工平面内的安全防患措施。107
①施工现场总平面坡向排水方向,入场道路保证畅通无阻,定期维护路面状况,保证道路无深坑积水,并设置适合道路通行的安全标志。②完善施工现场机械设备的使用、保养工作,设备的安全、保安装置完好无损,涉及危险作业及高空、吊装作业均有可靠的防护措施。③施工过程中遇到的坑、沟、临边及高空作业区等,采用护拦或履盖等措施,并悬挂安全警示标志。从事高处作业必须系安全带、挂安全网、戴安全帽。④检查施工区域地面排水状况,并疏通疏导排水流向,以免由于地面排水造成施工时出现塌方现象。⑤现场用电线路必须严格按规范要求搭设或加保护管地下埋放,供电线路采用TN-S制,配电装置采用“三级配电二级保护、一机、一闸、一漏”的开关箱,确保现场用电规范管理及使用。⑥施工现场原有建(构)筑物及水电管线、通讯设施等影响到施工时,不得擅自处理,必须迅速制定施工方案报至现场监理批准后,方可进行处理。⑦现场临时工程设施必须有足够的消防灭火器材,为防止雷击的自然灾害发生,对类似油库、化学易燃易爆库房,有可靠的防雷装置及消防设备。⑧加强汛期预报信息管理工作,并有汛期防洪及防台风暴雨的预防措施,确保汛期工程及人、财、物不受损失。⑨施工区生活区设置足够的照明,施工部位处于暗室或涵管内均设有低压安全照明系统,并有相关的电气人员值班管理。⑩项目部安全机械及管理人员认真贯彻国家安全法规,带头执行法规,并通过各种管理手段,加强对安全工作的培训及宣传,对本单位职工和劳务工及时培训,对附近居民进行安全宣传教育,使安全生产人人重视。107
(2)土方工程施工的安全措施由于本工程土方开挖量较大,土方开挖深度较深,因此,土方工程施工时,必须建立有效的安全保证措施。①鉴于土方开挖时,挖掘机的施工半径较大,运土车辆较多,施工作业设防护围栏并设立“现场施工区,非施工人员禁止入内”警示牌。②土方开挖边坡支护,严格按照施工组织设计方案执行,并专人巡视各挖土边坡,观察是否有裂缝或塌方迹象,以便采取防患措施。挖土时,留设于各单位或生活区路口的便桥必须设防护栏杆和悬挂警示灯。③挖土抽水设备必须设置漏电保护装置,并定期检查。④挖掘机等机械操作人员必须选派执证并有丰富经验的人上岗。施工时,对大型机械(如挖掘机、装载机)作业需派人指挥。⑤挖土后的各路段,禁止重车通行,并在前后各路口设置告示牌。⑥对施工区挖土时,挖出的孔洞、小涵沟在非施工时应马上进行覆盖或进行防护处理。⑦挖土时,如遇到附近大树、灯杆等影响,必须马上对大树、灯杆进行支撑保护,如无法保护,必须报经监理工程师,协调有关部门进行处理,以保证施工和行人安全。⑧沟涵砼施工完后,应及时进行土方回填,土方回填时,施工作业区应有专人指挥回填,回填作业区应有防滑措施,回填土料应按设计要求用碾压设备逐层碾压密实。⑨重型机械、设备不准停靠于挖土沟槽边坡之上。⑩土方开挖时,如半途遇到雨水天气,其边坡处视情况采用边坡支护方法。(3)立体交叉施工作业安全措施①立体交叉作业应设有隔离网、板、栅,否则不得进行交叉作业。107
②人工清理放坡,不得上下同时作业,上下作业面分别错开一段距离。③深基、涵管施工用的钢筋、模板原则上随用随运,不得堆积于挖土基槽边坡之上,且钢筋、模板传送必须采用溜槽或麻绳绑扎吊送。④高空作业区域下方的通道必须按“四口”、“五临边”的安全防护工作要求进行施工。⑤雨水施工,电气设备必须有防水盖,职工上下作业须设立防滑爬梯。⑥台风或雷雨气候停止高空作业及立体交叉作业。⑦基坑或涵管施工,边坡的上、下方应有牢固的安全隔栏,以防边坡上方和边坡施工落物伤人。⑧高空吊装物件及预制构件时,严禁吊物下方站人。(4)消防及治安综合安全防护措施①对现场施工人员进行消防及治安综合管理培训教育,使他们均懂得基本知识和消防操作技能。②配备充足的消防水源、消防设备和救助设施。③施工人员进场前与当地公安部门协商,共同在现场建立治安管理机械,履行施工现场和生活区域的治安职责。④现场油库及化工库房建立消防管理制度并严格执行。(5)施工用电安全措施①施工用电严格执行《施工现场临时用电安全技术规范》,严禁乱接线路。②施工用电必须采用TN-S五线制方式,地下室施工用电应用低压36V安全灯作照明灯,夜间安全标志灯也必须用36V安全标志灯。③漏电保安器最小动电流和动作时间必须经过校验,应按各级配电要求进行整定。④107
生活用电严禁随意拉设导线、插座,照明灯泡不得超过100W,应禁止在寝室使用电炉煮食和烤火。⑤施工现场电工有值班制度,并经常对用电线路进行维修。(6)防洪、防自然灾害的安全措施①根据业主提供的水情和气象预报,做好洪水和气象灾害的防护工作,一旦发现有可能危及工程和人身财产安全的洪水和气象灾害的预兆时,我方按预先制定的有效措施防洪和防灾。②工地配置抢险器材和物资,以便发生洪水灾害使用。③与当地水文、气象部门保持密切联系,随时掌握天气和水文情况,提前做好防洪准备。④深基深坑作业要有足够排水设备,严防基坑发生内涝。⑤保持临时道路、施工现场、生活区周围排水畅通,汛期前对各部位的排水设施进行巡查,发现险情马上处理。⑥生产库房及易燃易爆物品的库房,生活区应设置在历年最高洪水位以上的区域。⑦一旦发生洪水或自然灾害,项目经理部就是现场抗洪救灾的前成指挥部,负责统筹调度、指挥现场防洪救灾工作。(7)安全应急措施①组建一个安全应急领导小组,项目经理为组长,安全组、各施工队安全员以及班组安全员为小组成员,项目经理负责组织处理突发事故。②项目经理部配一部五菱高顶微型车作为应急使用,同时配备一部市话进行内部和外部的联系工具。③易燃烧场所要放置足够的灭火器材并对职工进行消防灭火训练,一有问题能及时处理。④发生事故后应及时组织救活伤员并保护事故现场,逐级上报,做到“三不放过”的原则。107
第九章安全度汛措施为保证本工程不受汛期影响,应制定安全度汛措施。在汛期建立24小时值班制度,加强水情的短期及长期预报工作,并据此安排各项施工项目。在汛期,所有设备、人员服从当地防汛部门、业主的统一调配。保证施工设备、人员的投入数量,并使其正常运转,确保主体工程施工进度,保证主体工程施工期安全度汛,特制定以下施工安全度汛方案及技术措施。一、安全度汛实施细则1、保证汛前完成阶段性目标做好施工进度的阶段性控制,加快工程进度。布置足够人员、机械设备进行快速施工,做好度汛工作。2、成立防洪、度汛领导小组和防洪抢险队,人员由项目部成员及各施工队青壮年组成。制定防洪度汛措施,分区包干,层层落实,做好防汛、抗险准备。3、收听收看天气预报,或及时同气象部门取得联系,获取长、中、近期气象资料,掌握雨情信息,作好劳动力安排、防洪物资准备和设备的调度工作。4、备足防汛抢险器材,如编织袋、木材、铁丝、电缆线、应急灯、排水设备、砂石土料等。所有机动车,在汛期保持良好的机械状态,做到随叫随走。5、在汛期指派专人昼夜进行汛情、水位巡查,发现险情及时上报防洪度汛领导小组,并通知抢险队进行抢险。抢险过程中,如人手不够,则及时调动工程所有参建人员投入到抢险工作中,确保度汛安全。同时将灾情上报监理工程师和业主代表。6、保持施工区的各通道畅通无阻,所有通讯工具保持昼夜开通。施工道路表面可铺风化砂或炉渣材料,防止道路泥泞。通讯工具主要采用手机,辅以对讲机和扩音喇叭。107
二、建立安全度汛组织机构项目部将成立由项目经理领导的安全度汛及防护领导小组,领导小组组成为:项目经理任组长,项目副经理、技术负责人任副组长,成员包括项目部各部室领导,各施工队领导,以及安全部汛期专职人员。随时根据监理和业主的要求做好安全度汛和防护工作。其组织结构框图如下:小组组长(项目经理)小组副组长(副经理、技术负责人)汛情预报队后勤保障队医疗救护队抢险预备队生活区抢险队施工区抢险队三、健全安全度汛责任制(一)防汛领导小组组长主要职责为本项目防汛组织的主要负责人,对本项目的防汛工作负全责。负责审定防汛措施计划及各项防汛物资的采购计划,负责审批各项目防汛工作的具体实施措施,负责协调内外关系,从而保证汛期安全度汛。(二)防汛领导小组副组长主要职责对防汛领导小组组长负责,服从领导小组组长的领导。合理安排各抢险施工项目的具体工作,并负责安排汛期内本项目的防汛值班、巡逻,保证通讯联络及抢险道路通畅,及时收听天气预报,尽早做好防汛度汛工作,减少人员伤亡,减少不必要的经济损失。(三)抢险突击队主要职责如下107
服从防汛度汛领导小组领导,听从抢险队队长的安排。负责疏通本施工作业面的排水通道,做好工作面的保护工作,搞好内外联络,若遇险情,能在最短时间内组织人员、设备,脱离危险。(四)后勤保障队人员主要职责对防汛度汛领导小组组长负责,服从防汛度汛领导小组领导。负责汛期施工所需防汛物资的采购、发放及管理,负责施工人员所需生活物品的采购、发放及管理。(五)汛情预报队人员主要职责对防汛度汛领导小组组长负责,服从防汛度汛领导小组领导。设立汛情预报网络通道,保证汛情预报渠道畅通无阻,及时与总指挥部联系,收集汛情、水情及气象信息,做到每天24小时人不离岗,水情预报准确无误。当好领导的参谋和助手,为领导的准确决策提供第一手资料。四、应急预案根据《防洪法》和“安全第一,常备不懈,以防为主,全力抢险”的防汛工作方针,为有效地防御超标准洪水,确保工程安全,特制定本预案。1、调洪原则根据流域综合规划成果和下游乡镇达到国家规定防洪标准的安全泄量要求及下泄能力计算成果,按汛期防限水位起调。2、抗洪抢险(一)抗洪抢险机构抗洪抢险指挥部的职责:实行统一领导,分工负责的原则,指挥抗洪抢险工作。指挥部有权在其管辖范围内,调用物资、设备、交通运输工具和人力投入抗洪抢险工作。事后应当及时归还或给予适当补偿。(二)抗洪抢险物资储备防汛物料储备:我单位结合工程实际情况计划储备:编织袋、救生衣、铁铲、钢钎、帆布及纤维布、水泥、电缆、手提探照灯、柴油等。107
防汛设施:施工现场和生活区备有柴油发电机组各1台;存放在防汛仓库有可供应急用20千瓦柴油发电机1台;备有防汛汽车3辆。(三)防洪抢险措施1.防限水位至设计洪水位之间的防洪措施:按照调洪原则、防洪调度方案、调度规程和调度制度,防汛指挥部办公室要24小时加强防洪值班,水文、气象人员要对水文、气象加强观测,按“4段4次”(即2、8、14、20时)将雨情、水情(必要时再加密报告次数)向建设单位报告。2.设计洪水位以上的抢险措施:抗洪抢险指挥部的全体成员要集中到工程管理处,现场指挥抗洪抢险工作;抗洪抢险指挥部综合协调组要每隔1小时,向上级指挥部通报雨情、水情、工情(必要时再增加报告次数),派员实行24小时巡逻,监测设备等位移、扬压力、渗漏、运行情况。3.特大洪水袭击或出现险情的抗洪抢险措施:当遭遇特大洪水袭击或出现沉陷、断裂、喷渗、堤肩严重坍滑等异常险情时,抗洪抢险指挥部必须按省防汛总指挥部的有关规定和防汛抢险技术,立即实施应急处理,并即时将情况报告上级指挥部,做好下游防洪抢险的应对工作。4、人员安全转移结合当地实际情况,按照防汛办指示,按相应路线转移。5、抗洪抢险通讯项目部在防汛办公室设置报汛专线电话两台、项目部主要管理人员手持移动电话。107
第十章文明施工与环境保护管理体系与措施一、文明施工措施文明施工是施工企业的追求,同时也是建筑业和社会的需要。文明施工管理的水准是反映一个现代企业的综合管理水平和竞争能力的重要特征。公司对参战所有人员进行教育,提高文明素质,提高管理水平,要以崭新的精神面貌展现给社会各方,把文明施工做为维护企业形象、企业信誉基本工作,要求全体员工自觉自愿地积极参与。公司采取以下规划和措施对现场文明施工加强管理,确保创建市级文明工地。(一)现场围栏设计1、施工工地大门和门柱应牢固、美观,高度不低于2m。2、施工现场围墙应封闭严密、完整、牢固、美观,上口要平,外立面要直,高度不低于1.8m。(二)现场工程标志牌设计1、现场设置工程标牌1)施工总平面布置图2)工程概况牌3)文明施工及环境保护制度牌4)管理人员名单及监督电话牌5)安全生产制度牌6)消防保卫制度牌7)重大危险源告知牌2、施工工地应在大门外附近明显处设置宽0.7m,高0.5m的施工标牌,写明工程名称、建筑面积、建设单位、设计单位、施工单位、工地负责人姓名、开工日期、竣工日期等内容。字体规整、明洁美观,设置高度底边距地在不低于1.2m。123
3、大门内应有施工平面布置图,比例合适,内容齐全,一般以结构施工期平面图为主,也可以分基础期、结构期、装修期分别设置施工平面布置图,还应有安全生产管理制度板、消防保卫管理制度板、场容卫生环保制度板,内容简明、实用,字迹规范工整。(三)成品、半成品、原材堆料放严格按施工组织设计中的平面布置图划定的位置堆放成品、半成品和原材料,所有材料应堆放整齐。1、水泥的存放水泥库要具备有效的防雨、防水、防潮措施;库房门上锁,专人管理;分品种型号堆码整齐,离墙不少于10cm,严禁靠墙。垛底架空垫高,保持通风防潮,垛高不超过10袋;抄底使用,先进先出。2、钢材及金属材料的存放须按规格、品种、型号、长度分别挂牌堆放,底垫木不小于200mm。有色金属、薄钢板、小口径薄壁管应存放在仓库料棚内,不得露天存放。放要整齐,做到一头齐一条线。盘条要靠码整齐;成品半成品及剩余料应分类码放,不得混堆。3、木材的存放应在干燥、平坦、坚实的场地上或库内堆放,垛基不低于400mm,垛高不超过3m,以便防腐防潮。应按树种及材种等级、规格分别一头齐码放,板方材顺垛应有斜坡;方垛应密排留坡封顶,含水量较大的木材应留空隙;有含水率要求的应放在料库或料棚内。选择堆放点时,应尽可能远离危险品仓库及有明火的地方,并有严禁烟火的标志的消防设备,防止火灾。拆除的木模板、支撑料应随时整理码放,模板与支撑料分码。123
4、油漆涂料及化工材料的存放按品种、规格,存放在干燥、通风、阴凉的仓库内,严格与火源、电源隔离,温度应保持在5~30℃之间。保持包装完整及密封,码放位置要平稳牢固,防止倾斜与碰撞;应先进先发,严格控制保存期;油漆应每月倒置一次,以防沉淀。应有严格的防火、防水、防毒措施,对于剧毒品、危险品须设专库存放,并有明显标志。5、防水材料的存放沥青料底应坚实平整,并与自然地面隔离,严禁与其他大堆料混杂。其他防水材料可按油漆化工材料保管存放要求执行。6、其他轻质装修材料的存放应分类码放整齐,底垫木不低于10cm,分层码放时高度不超过1.8m。应具备防水、防风措施,应进行围挡、上苫;石膏制品应存放在库房或料棚内,竖立码放。7、周转料具的存放应随拆、随整、随保养。组合钢模板应扣放(或顶层扣放);大模板应对面立放。倾斜角不小于70°;钢脚手管应有底垫,并按长短分类,一头齐码放;钢支撑、钢跳板分层颠倒码放成方,高度不超过1.8m;各种扣件、配件应集中堆放,并设有围挡。8、现场场地和道路场内道路要平整、坚实、畅通。主要场地应硬地坪,并设置相应的安全防护设施和安全标志。施工现场内有完善的排水措施,不允许有积水。二、环境保护管理措施1、污水的处理和排放123
1)场内设沉淀池和化粪池;所有的生活或其他污水必须分别处理后才能排入市政排水管道。2)杜绝运输中泥浆、散体、流体物料撒漏。车辆出工地前,轮胎、车身必须冲洗干净,并防止掉土污染路面。如有施工产生的泥浆,未经沉淀不得排入市政管网或河流。废浆和淤泥应使用封闭的专用车辆进行运输。2、施工现场扬尘治理措施1)未做硬地化的场地,要定期压实地面和洒水,减少灰尘对周围环境的污染。2)禁止在施工现场焚烧有毒、有害和有恶臭气味的物质。3)装卸有粉尘的材料时,应洒水湿润或在仓库内进行。4)严禁向建筑物外抛掷垃圾。3、减少扰民、降低环境污染和噪音的措施1)防止大气污染水泥等细散料材料,要尽量封闭存放,卸运时人及时采取有效措施,减少扬尘。场内道路、临时堆场等采用硬地坪,防止扬尘。2)防止水污染设沉淀池,使施工废水沉淀后方可进入市政污水管线。安排专人及时清理归堆到临时垃圾周转站,减少食品腐败臭气的污染。3)防止施工噪声污染施工现场要遵照《中华人民共和国建筑施工场界噪声限值》GB12523-90)制定的降噪相应制度手措施。钢筋及要作加工制作不得在夜间进行,有效减少噪音源。现场施工均使用噪声低性能好的进口设备。要求各种机械设备按期保养,充分润滑,有效降低噪音排放量。严禁夜间装卸钢材制品材料。严禁施工人员聚众嬉闹,影响周围环境。123
在施工现场的各种小型施工机具,采用隔音布遮拦,可以有效降低噪音量。合理组织施工,将各种噪音高峰期与休息时间错开,晚上10点以后及中午休息时间不得施工;如需连续施工,需业主同意。根据市环保规定办理有关噪音排放手续。4、现场卫生管理明确施工现场各区域的卫生责任人。食堂必须申领卫生许可证,并应符合卫生标准,生、熟食操作应分开,熟食操作时应有防蝇间或防蝇罩。炊事员需持有效的健康证明上岗。施工现场应设置卫生间并有水源冲洗,同时设简易化粪池或集粪池,加盖并定期喷药,每日有专人负责清洁。设置足够的垃圾池和垃圾桶,定期搞好环境卫生、清理垃圾,施药除“四害”。筑垃圾必须集中堆放并及时清运。做到工完场清。工地应设茶水亭和茶水桶,做到有盖、加锁和有标志。夏季施工应有防暑降温措施。配备保健药箱,购置必要的急救、保健药品。5、现场施工人员管理守则为搞好工地文明施工,加强各项管理工作,切实维护集体利益及工人的人身安全,特对公司现场施工人员做以下规定。现场施工人员必须遵守国家的各项法规,遵守施工现场的各项规定。高空棚架作业人员必须带齐安全带、安全帽等安全防护用品、安全防护用品不全者,不得进入工地施工,并作旷工处理。使用各项机械设备时,其防护装置一定要齐全有效。架设电线线路必须符合电业局的有关规定、电器设备必须全部接零接地。123
电动机械和手持电动机器要设置漏电自动跳闸装置(即触电保护器)。严禁赤脚或穿高跟鞋、拖鞋进入施工现场、高空作业不准穿硬底鞋、易滑鞋靴。新工人必须进行现场安全教育后方可进场施工。电工、焊工、机械操作工等特殊工和工人除进行一般安全教育外,还要经过本工种的安全技术教育,经考核合格发证后,方可操作,特殊工种工人还必须提交工种岗位培训合格证复印件,方可上岗操作。进行烧焊等易引起火灾的作业时,必须按操作规程作业,必须遵守工地的有关规定。施工人员如在施工现场住宿,必须遵守工地宿舍的有关规定。职工宿舍内外要搞好环境卫生。严禁随意招引外来人员留宿和男女混杂住宿,严禁参与或包庇任何吸毒、赌博及打架等违法活动。职工在日常工作和生活中如出现有争议问题,应通过单位组织解决,不得以任何借口打架伤人。同其他单位施工人员搞好团结,如产生矛盾应及时汇报,由领导出面组织各方负责人协商解决,不得私自通过不正当手段解决。严禁私自携带易燃、易爆和危险物品进入宿舍存放及作业。严禁私自乱拉、乱接、乱拆电线及私自设电炉、电棒等大功率电器。凡违反上述规定者,视情节轻重,按公司有关规定进行处罚,直至依照国家有关法律条文予以严肃处理。三、水土保持方法及措施1、水土保持要求(一)按合同规定、负责施工期本合同涉及的施工场地、施工使用道路及所使用的渣场的水土保持工作,并进行工程结束后的场地清理。123
(二)对工程施工过程中开挖、填筑、占压等活动影响而降低或丧失水土保持功能的土地,及时采取土地整治工程施工措施,配合发包人采取植物措施恢复或改善其水保功能,保护生态环境,控制和减少新增水土流失。(三)规范弃土堆放,按照主体工程的规划设计将弃土堆放至指定的渣场,并采取相应的渣场防护措施、运渣过程中散落在路面的渣土安排专人及时清理。(四)对工程各开挖面进行及时有效的处理,配合发包人对施工区临时用地采取植树、种植灌草等绿化措施,改善区内生态环境。(五)工程竣工验收前,通过综合治理,使防治责任范围内的水土流失减轻,土壤侵蚀强度小于允许值,区内水土流失控制在轻度以内。(六)在退场前对施工生产、生活区进行临时设施拆除及场地平整,为植被恢复提供条件。2、施工过程中的水土保持(一)土石方明挖自上至下分层分段依次进行,严禁自下而上或采取倒悬的开挖方法,开挖坡度控制在稳定坡度范围内,对开挖软弱面及时进行工程防护。(二)对于施工道路修建、场地平整、岸坡开挖等土石方工程在施工过程中坚持“先拦后挖”的原则,有效控制这些施工过程中的水土流失,减少渣土进入河中;边坡的护面和加固,为防止修整后的开挖边坡遭受雨水冲刷,边坡的护面和加固工作在雨季前按施工图纸要求完成。(三)在每项开挖工程开始前,结合永久性排水设施的布置,规划好开挖区域内外的临时性排水措施,并在向监理工程师报送的施工措施计划中详细说明临时性排水措施的内容,提交相应的图纸和资料。(四)在开挖边坡两侧设置临时排水沟,将施工期间的降水排至下游,防止边坡坍塌,引起水土流失。(五)为防止施工期降水及地面径流给工程建设带来影响,设置排水沟拦截并排走施工生产区场内及周边降水和地表径流,在排水沟出口处设置蓄水兼沉沙的沉沙池淤积施工区产生的泥沙,并及时对其进行清淤,避免泥沙进入下游河道。123
(六)在雨季施工前,提前做好排水设施,在雨季施工中,采取临时排水措施,保护附近其他建筑物及其基础免受冲刷和侵蚀破坏。在开挖边坡遇有水库水渗流或涌水时,采取有效的引、排、截、堵措施。123
第十一章资源配备计划一、劳动力配备计划(一)劳动力的实施1、对现场的施工队伍进行严格的资格审查,施工班组必须配备兼职质量员,随做随清。2、对已进场的队伍实施动态管理,不允许其擅自扩充和随意抽调,以确保施工队伍的素质和人员相对稳定。3、未经项目部质量、安全培训的操作工作不允许上岗。4、加强对劳务单位的管理,凡进场的劳务单位必须配备一定数量的专职协调、质量、安全的管理人员。(二)劳动力的配置计划1、结合本工程具体情况和施工进度计划,本工程不同施工阶段劳动力配置计划。2、具体详见附表劳动力计划表。(三)劳动力组织和管理的关键环节1、施工现场项目经理及主办施工员做到全盘考虑,认真学习和研究施工图纸,领会设计意图,拟定出本工程各阶段施工所需投入的人力什么时间进场、什么时间退场,做到心中有数,减少盲目性,以免造成不应有有人员紧缺或窝工现象。2、在使用人力上执行竞争上岗的制度,防止出工不出力和返工现象的发生。3、重视成品保护防止已完工的部位被损坏和污染,组织足够人员参加保护工作。二、机械设备配备计划 (一)施工机械设备的资源计划拟由本企业内部负责解决的施工机具,应根据需用计划组织落实,确保按期供应。(二)运输准备123
1、根据施工机械设备需用计划,对大型施工机械设备的进场应编制运输需用量计划,并组织落实运输工具。2、按照施工机械设备需用计划明确的进场日期,联系和调配所需运输工具,确保材料、构配件和机具设备按期进场。(三)施工机械设备的进场计划1、根据本工程项目的工程特点、施工方案、施工机具配备的要求、数量、施工进度安排及我公司的实际施工能力,编制施工机具需用计划。2、所有机械在我公司接到中标通知书后全部到位,开工之日起进场。三、材料供应计划本着就地取材、新近利用、最大限度地降低造价的原则,根据设计图纸及现场了解,本工程材料分布、储量、品质如下:1、砂、石等材料就近砂石厂购买;木材、管材、钢筋材料等从附近厂家或经销商购进,但要保证材料的合格性。2、水泥主要采用大厂产品,附近生产厂家或供货商购进。3、木材及其他小材料在本地购买;根据本合同段的技术设计图纸资料,参相关的预算定额指标。4、结合本投标人材料物资管理方面的成功经验,初步拟定了主要工程材料供应计划,以确保工程进度的需要。 123
附表一:拟投入本标段工作的主要施工设备表序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1手风钻YT-2810把中国柳州2014162良好全部工程 2反铲挖掘机1.2m36台中国长春201395.5良好土方工程 3反铲挖掘机CAT2201.0m34台中国长春201395.5良好土方工程 4振动碾压路机SR20MP4台中国山东2012良好土方工程5装载机ZL-306台中国天津201480良好全部工程 6装载机ZL508台中国厦门2014125良好全部工程 7推土机TY2204台中国柳州2010135良好全部工程8推土机TY1204台中国柳州201081良好全部工程 9小型夯实机HW2010套中国济宁20092.2良好全部工程 10蛙式打夯机HW608台中国太原20143良好全部工程11自卸汽车15t6辆中国长春2009235良好全部工程 12载重汽车5t6辆中国东莞2009125良好全部工程 13洒水车5t2辆中国东莞2011 良好施工道路 14高速制浆机ZJ-4006台中国浙江20127.5良好灌浆工程 15振捣器CD-306台中国佛山20151.5良好渠道工程 16插入式振捣器Φ506把中国佛山20151.1良好渡槽工程 123
17平板振捣器ZF116台中国佛山20151.1良好渠道工程 18附着式振捣器2.2kw6台中国佛山20152.2良好渠道、渡槽工程 19钢筋切断机GJ402台中国成都20152.2良好钢筋加工 20钢筋弯曲机GJ7-402台中国成都20153良好钢筋加工 21钢筋调直机GTJ4-4/142台中国成都20155.5良好钢筋加工 22电动移动式空压机4L-20/83台中国蚌阜2014132良好渠道工程 23柴油移动式空压机6m3/min3台中国蚌阜201585良好施工供风工程 24多级离心水泵D46-30×73台中国河北201330良好施工供水 25柴油发电机组KH-250GF2组中国上海2014250良好供电系统 26交流电焊机BX1-33010台中国成都201118良好渠道工程 27交流电焊机BX3-50010台中国成都201225良好钢筋厂、渡槽工程 28高压无气喷涂机CPQ-12CB1台中国上海20080.55良好渠道金属结构工程 29汽车吊QY-84辆中国湖南2009105良好全部工程 123
附表二:拟投入本标段的试验和检测仪器设备表序号仪器设备名称型号规格数量国别产地制造年份已使用台时数用途备注1万能试验机WES-600D2台中国杭州2011400金属材料试验2砂样筛Ф3008只中国河北2014300用于机械筛分3石样筛Ф3004只中国河北2014300用于机械筛分、粉粹、试验用4砂浆稠度仪SC1453台中国浙江2014300测定砂浆流动性5混凝土坍落度筒4套中国河北2014350测定混凝土的和易性6天平500~5000g2台中国上海2014300称量7混凝土试模30个中国河北2014100混凝土取样试验8砂浆试模18个中国北京2014100混凝土取样试验9砂子压碎仪YS型,Ф152mm1台中国沧州2012300主要用于石子等混凝土骨料的压碎值指标测定10混凝土振动台1m22台中国郑州2013300实验室内震实成型混凝土试件及制品之用11量筒、量杯2套中国河北2014100测量12灌浆自动记录仪三参数10台中国湖南2014500灌浆三参数监测13水准仪S36台中国苏州20131000工程等测量14经纬仪J24台中国苏州20131000工程等测量15全站仪SET21104台日本索佳20101500工程等测量16游标卡尺0~500mm12把瑞士2013200测量123
附表三:拟投入本标段的劳动力计划表单位:人工种按工程施工阶段投入劳动力情况2016年2017年30天60天90天120天150天180天管理人员202020202020技术人员151515151515驾驶员152525252520砌筑工162030303030吊装工101010101010安装工163030303030架子工102020202020泥工202020202020砼工131313131313木工202020202016钢筋工203030303030电焊工122020201212电工666666管道工141414141414普工305050505040123
附表四:计划开工日期、完工日期和施工进度横道图年份天主要项目2016年-2017年20406080100120140160180施工准备项目部搭建测量放线土方施工渠道加固施工建筑物施工临时工程金属设备安装工程水土保持施工竣工验收注明:根据招标文件本标段工期为180日历天,具体开工时间以监理工程师下达的开工令为准。123
附表五:施工总平面图123
附表六:临时用地表用途面积(㎡)位置需用时间办公室200施工范围开工至竣工验收食堂50施工范围开工至竣工验收宿舍200施工范围开工至竣工验收卫生间60施工范围开工至竣工验收材料加工区200施工范围开工至竣工验收材料堆放场200施工范围开工至竣工验收机械停放场100施工范围开工至竣工验收库房50施工范围开工至竣工验收水泥库50施工范围开工至竣工验收门卫室20施工范围开工至竣工验收配电房20施工范围开工至竣工验收绿化20施工范围开工至竣工验收124'
您可能关注的文档
- 黄冈白莲河灌区续建配套与节水改造工程蕲春部分
- 内蒙古自治区大黑河灌区续建配套与节水改造工程初步设计
- 都江堰灌区续建配套与节水改造工程东风渠新南干渠项目七标段施工组织设计
- 麻湾灌区四干渠节水改造工程
- 黄冈白莲河灌区续建配套与节水改造工程蕲春部分
- 节水改造工程施工组织设计
- 精河大型灌区二期续建配套与节水改造工程40施工组织设计
- 大学毕设论文__都江堰人民渠灌区取水枢纽续建配套与节水改造工程施工组织设计.doc
- 大学毕设论文__灌区续建配套与节水改造工程干渠工程工程施工组织设计方案.doc
- 毕业设计都江堰人民渠灌区取水枢纽续建配套与节水改造工程施工组织设计.doc
- 江都堰灌区续建配套与节水改造工程东风渠新南干渠项目七标段施工组织设计.doc
- 毕业设计灌区续建配套与节水改造工程干渠工程工程施工组织设计方案.doc
- 王庄灌区续建配套与节水改造工程实施过程控制.doc
- 黄冈白莲河灌区续建配套与节水改造工程蕲春部分
- 黄冈白莲河灌区续建配套与节水改造工程蕲春部分
- 黄冈白莲河灌区续建配套与节水改造工程蕲春部分
- 黄冈白莲河灌区续建配套与节水改造工程蕲春部分
- 某灌区续建配套与节水改造工程2012年度项目第1标段施工组织设计
