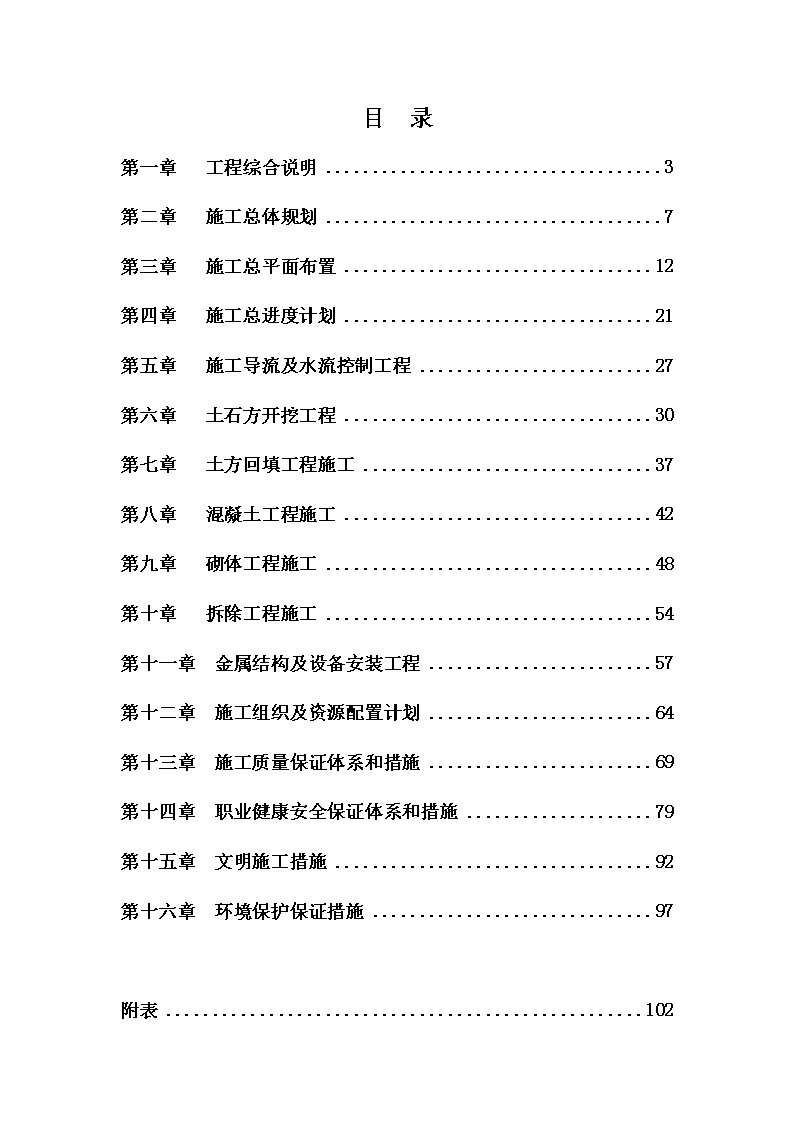

'XXX灌区续建配套与节水改造工程2012年度项目第1标段施工组织设计批准:审核:编制:XXXXXXXXX公司2016年7月

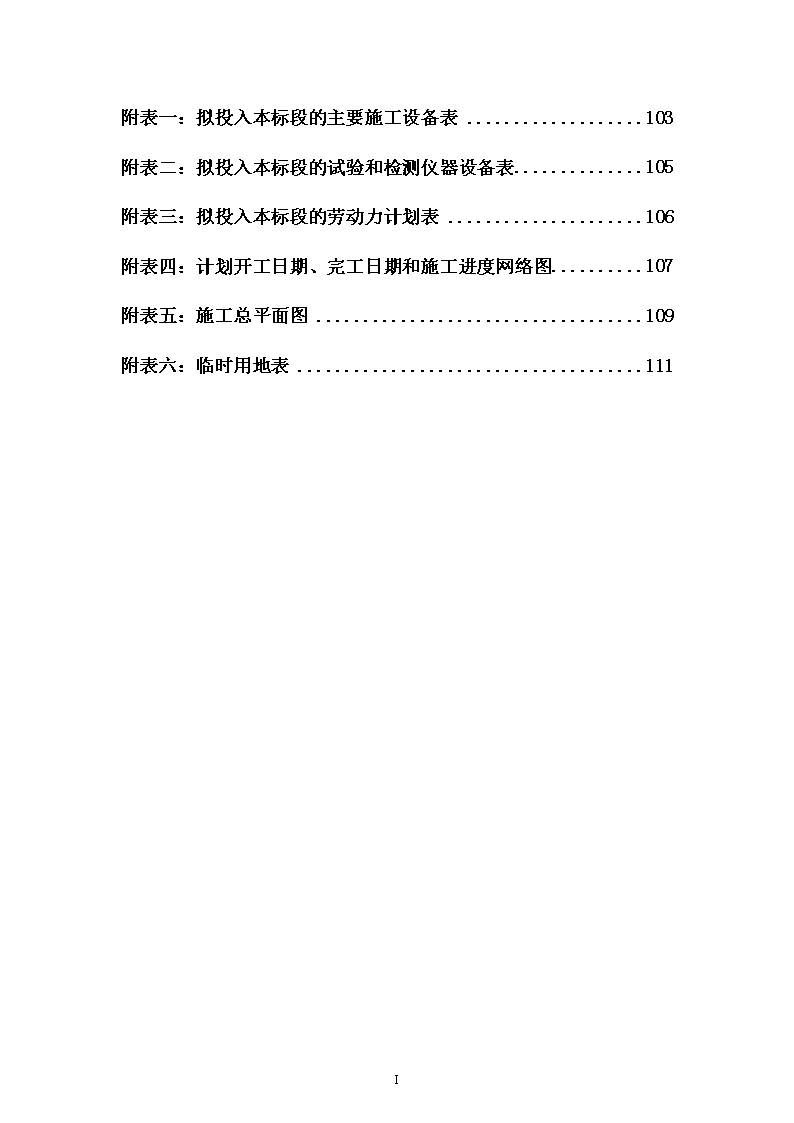

目录第一章工程综合说明3第二章施工总体规划7第三章施工总平面布置12第四章施工总进度计划21第五章施工导流及水流控制工程27第六章土石方开挖工程30第七章土方回填工程施工37第八章混凝土工程施工42第九章砌体工程施工48第十章拆除工程施工54第十一章金属结构及设备安装工程57第十二章施工组织及资源配置计划64第十三章施工质量保证体系和措施69第十四章职业健康安全保证体系和措施79第十五章文明施工措施92第十六章环境保护保证措施97附表102I
附表一:拟投入本标段的主要施工设备表103附表二:拟投入本标段的试验和检测仪器设备表105附表三:拟投入本标段的劳动力计划表106附表四:计划开工日期、完工日期和施工进度网络图107附表五:施工总平面图109附表六:临时用地表111I
第一章工程综合说明1.1项目概况XXX水库灌区位于长江中下游左岸的黄冈市中南部,控制灌溉浠水、蕲春、罗田三县耕地共计64万亩,其中浠水为51万亩,蕲春12万亩,罗田1万亩。XXX灌区水源工程主要由大型水库XXX水库、中小型水库及塘堰等组成。XXX水库坝址位于浠水县XXX镇浠水河中段,水库于1960年10月竣工,是以防洪、灌溉、发电为主,兼顾生态养殖等综合效益的大(1)型水库,该水库总库容12.1亿m³,兴利库容5.72亿m³,死库容2.28亿m³,为多年调节水库。灌区中型水库有3座,分别为落马桥、白洋河及梅子山水库,集水面积为12.2、21.4及6km²,总兴利库容为3744万m³。小型水库58座,总来水面积146.22km²,总兴利库容4531万m³。灌区内现有塘堰36132口,有效容积5947万m³。XXX水库灌区干渠分东干、西干,灌区工程于1960年动工兴建,1961年7月东干渠开闸放水,次年7月西干渠正式引水灌溉。1977年12月,东西干渠全线竣工。XXX灌区自从1977年12月东西干渠全线竣工运行近40年以来,为当地的经济发展、人民生活的安居乐业做出了巨大贡献,但是灌区工程年久失修.老损严重,致使灌区灌溉保证率不断下降,灌区面积逐年萎缩,目前实灌面积仅为35万亩,严重阻碍了当地经济的发展,据灌区工程建设基本情况及运行管理等方面分析,结合实地调查,灌区工程存在的主要问题有:(1)灌区渠系工程原设计标准及配套程度低,工程质量差(2)渠系建筑物老损严重,严重影响工程安全运行(3)部分渠系建筑物过水能力达不到设计要求,存在多处卡口(4)部分渠道淤积,塌方严重,影响灌区正常输水(5)管理水平低(6)灌区节水效果差,灌溉水浪费严重(7)灌溉面积衰减严重。考虑有效利用水资源的需要、当地国民经济发展的迫切需要、粮食安全生产的需要、灌区广大群众的迫切要求等因素,对XXX灌区工程进行续建配套与节水改造是非常必要的。本次招标共划分为3个标段:第1标段:25+336—27+836渠段渠道衬砌(含建筑物)、东树坳隧洞;第2标段:27+836—31+100渠段渠道衬砌(含建筑物)、东树坳管理用房;第3标段:蕲春分干渠。104
本标为XXX灌区续建配套与节水改造工程2012年度项目第1标段。1.2合同项目和工作范围XXX灌区续建配套与节水改造工程2012年度项目第1标段工程项目主要包括:干渠工程、新建、重建配套建筑物工程、改造加固建筑物工程、金属结构设备安装工程等;(1)干渠工程主要为西干渠整修护砌(25+336—27+836),主要工作内容包括土石方开挖,土方回填、砌体工程、混凝土工程等;(2)新建、重建配套建筑物工程包括轧车铺泄水闸、西总干机耕桥、西总干自灌剅(2座)、小沟入渠等,主要工作内容包括土石方开挖,土方回填、砌体工程、混凝土工程、砌体拆除等;(3)改造加固建筑物工程主要为东树坳隧洞改造加固,主要工作内容;包括土石方开挖,土方回填、砌体工程、混凝土工程等;(3)金属结构设备安装工程包括轧车铺泄水闸和东何分水闸的闸门及启闭设备的安装工程。1.3主要工作内容及工程量XXX灌区续建配套与节水改造工程2012年度项目第1标段主要工作内容包括:土方开挖、石方开挖、土方回填、混凝土浇筑、砌体工程、拆除工程、金属结构设备及安装工程等。主要工程项目及工程量见表1-1;表1-1本工程主要工程量表序号项目干渠工程新建、重建配套建筑物工程改造加固建筑物工程合计1土方开挖(m³)6049.841578.6472.17700.582石方开挖(m³)2592.79241.5164.82999.093土方回填(m³)4971.841483.06164.86619.74混凝土(m³)3986.56480.981086.75554.245浆砌石(m³)1252.5106.923.71383.1104
6浆砌石拆除(m³)52.552.57砼拆除(m³)64.0564.051.4控制性工期要求本工程根据招标文件要求:计划开工日期:2012年12月6日(暂定开工时间,具体开工时间以总监理工程师发出的通知为准);计划竣工日期:2013年6月4日;总工期:180日历天。主要是控制性工期见表1-2。表1-2本合同工程控制性进度表序号工程项目控制性工期要求1本合同工程开工:2012年12月6日总工期:180日历天2本合同工程完工:2013年6月4日1.5其他相关情况其他相关情况见表1-3;表1-3本项目相关情况一览表序号项目内容备注1项目名称XXX灌区续建配套与节水改造工程2012年度项目第1标段2招标人XXX灌区管理局、蕲春县白莲干渠管理处3招标代理XX工程管理咨询有限公司4设计人XXXXXXXXXXXXXX规划勘测设计院5监理人XXXXXXXXXXXXXX工程监理有限该公司6建设地点XX县7资金来源中央预算内专项资金及地方配套8资金落实情况落实到位104
1.6质量要求质量要求:满足设计要求,到达合格标准。104
第二章施工总体规划2.1编制依据(1)《XXX灌区续建配套与节水改造工程2012年度项目第1标段》招标文件;(2)《XXX灌区续建配套与节水改造工程2012年度项目第1标段》招标文件答疑;(3)有关施工规范;(4)我公司现有的技术水平、施工管理水平和机械设备配备能力以及多年从事类似工程的施工经验。2.2施工总体目标根据本工程的特点及招标文件要求,制定本项目的施工总体目标如下:(1)工程质量目标工程质量目标:满足设计要求,达到合格标准。(2)施工工期目标抓住施工的重点难点,加强与其它投标段的配合协作,统筹兼顾组织好项目施工,制定切实有效的工期保障措施,合理安排好施工程序,抓好工序衔接,采用配套的机械化施工,提高工效,提高施工进度保证率,确保实现关键项目施工控制性工期和工程竣工目标。保证投入足够的管理人员、劳动力和施工机械等资源进行工程施工,在合同实施的任何阶段,投入的资源确保能满足进度的需要,优化施工方案,确保工程在180日历天内完工。(3)施工安全目标104
认真贯彻执行职业健康安全体系文件和计划,消除一切隐患风险,确保全员健康安全;坚持“安全第一,预防为主”的方针,严格执行安全施工生产的规程规范和安全规章制度,落实各级安全生产责任制及第一责任人制度。整个工程施工过程中,杜绝特大、重大安全事故,杜绝人身死亡事故和重大机械设备事故。减少一般性事故发生,创建安全施工样板工地。(4)环保及文明施工目标以“均衡生产、文明施工、科学管理”为宗旨指导工程建设。在合同实施的同时,同步实施相应的环保措施,使施工现场各项环保指标达到国标和地方标准、满足合同要求。施工作业人员一律挂牌上岗,工地做到整洁清爽、有序,施工标志齐全、美观,施工工艺科学合理,推进程序化、标准化作业。严格执行发包人、监理人的指示,服从发包人和监理人的协调管理,尊重工程所在地的习俗,与其它各承包人友好相处,共同创建文明施工样板工地。2.3施工重难点分析根据本项目的施工任务,结合现场自然条件,我们认为本项目施工有以下重难点:(1)本工程12月份开工,进场后即要进行渠道开挖填筑,时值冬季,将会给本工程带来诸多不便;(2)工期较短,工程项目较多,而施工作业面相对分散,施工任务相对紧张;(3)土方开挖量大,工期紧,施工强度高。(4)场地狭窄,施工布置较困难,临时设施布置相对分散。2.4施工总体思路(一)基本原则和思路坚决贯彻执行招标文件中提出的施工技术要求与工期目标要求,与建设、设计、监理单位密切配合,齐心协力,充分发挥企业的优势和特长,确保工程按期完成,施工质量达到合同要求,这是我们承接本工程施工的基本原则。104
本工程若由我公司中标,我们将结合ISO质量保证体系的要求,从“人、机、料、法、环、测”方面进行严格的控制。我们承诺在接到中标通知书后,将派出得力的管理班子和专业施工队伍,配置合适的施工机械,采用先进科学的施工方法,依靠丰富的实践经验,确保项目目标实现。对于本工程施工中的关键问题和难点,我们将给予特别的重视,成立QC小组进行攻关,并采取各种有针对性的预防控制措施。(二)项目管理1、本工程将全面推行项目法施工和管理,采用现代化管理手段,实行优化组合,动态管理,工程实施中引进风险竞争,激励机制,组建项目部;2、组建强有力的管理班子,配备技术熟练、经验丰富、方法得当的专业施工队伍和适合本工程特征的施工机械,确保本工程的工期和质量;3、由技术负责人组织建立三结合的QC小组,开展QC活动,对整个工程的实施过程进行全方位、全过程的监控和监督,确保工程质量。4、施工过程中严格执行“三检制”,“三检制”验收合格并经监理工程师验收签字后,才可进入下道工序的施工。(三)施工协调管理1、与业主单位之间的协调(1)尊重业主对工程的统一领导,服从业主与各协作单位的协调;(2)在施工过程中,经常与业主保持联络,加强沟通,及时向业主反映工程进展情况;(3)涉及政策性处理问题,积极与业主联系,同业主协商,取得业主的帮助。2、与设计单位之间的协调(1)认真阅读和深刻领会招标文件和设计图纸的精神实质,并坚决贯彻到施工组织设计和工程建设实施的全过程中去;(2)积极与设计单位联系,进一步了解设计意图及工程要求,根据设计意图确定我们的施工实施方案;(3)认真阅读施工图,对施工图上的问题积极与监理和设计人员沟通。3、与监理工程师的协调104
(1)施工过程中,严格按业主及监理工程师批准的施工组织设计施工,在自检的基础上,接受监理工程师的验收和检查,并按监理工程师要求,对不足之处当场整改;(2)对进入现场的材料主动向监理工程师提交产品质量合格证或质量保证书;(3)严格执行“上道工序不合格,下道工序不施工”的原则,使监理工程师能顺利开展工作,在现场管理工作中,维护好监理工程师的权威性;(4)施工过程中,如遇到地质、地形变化,及时与监理和设计人员联系,遵照设计变更要求施工。4、对生产班组的协调指挥(1)各分项工程施工前,均需由技术负责人组织施工班组人员进行技术交底;(2)按总进度制定的控制节点,组织协调工作会议,检查本节点实施的情况,制订、修正、调整下一个节点的实施要求;(3)由项目经理负责主持施工协调会,一般以周为单位进行协调;(4)定期或不定期地组织人员对工程质量、现场标化、安全生产、计量状况、工程技术资料、原材料及用电设备等进行检查,并制订必要的奖罚制度,奖优罚劣。2.5与其他承包人的配合协调措施根据招标文件,本合同工程在施工中与其他承包商存在施工协调,施工中我们将采取以下措施:(1)加强与其它承包人在施工过程中的配合,出现施工干扰时积极协调,当无法协调一致时接受监理工程师的统一协调;(2)服从发包人和监理人的协调,在本标施工范围内尽力为其他承包人提供交通道路和交叉工作面的工作场地,并可在共同协商下提供现场设施的使用和方便。(3)当本合同工程实际需要占用相临标段的场地时,将提前48小时报请监理工程师统一协调;104
(4)加强文明施工管理,施工现场工完场清、文明整洁、道路通畅,爱护供水、供电及辅助生产、生活设施等公共设施,服从大局,互相支持。(5)相邻标段的施工时,我方积极与承建单位之间密切协商,统筹考虑施工场地、临时设施的布置,必要时请业主或有关方面协调,减少相互干扰,节约投资,确保施工质量。(6)在相邻标段交界处工期安排上与对方协调一致,做到同步施工,确保工程质量。施工时,不仅为本标段下道工序提供质量合格的工程条件,更为后续工程提供质量保证。104
第三章施工总平面布置3.1布置原则及依据3.1.1布置原则(1)在招标文件规定和经业主同意、指定的范围内布置本合同工程所需的临建设施;(2)充分利用业主为本合同工程提供的场内外交通、场地等施工条件;(3)充分考虑有利生产、易于管理、方便生活、并符合我国有关安全、环保等法律法规及招标文件的有关要求;(4)执行业主规划用地范围要求,所有的生活、生产临建设施、施工辅助企业及施工道路均按业主要求及业主提供的各种条件在指定的施工场地进行规划布置;(5)临建设施的规模满足施工总进度及施工强度的需要;(6)充分利用地形和区域条件,合理布局,在满足施工要求和方便施工的前提下,临时设施遵循集中、从简的布置原则;降低临时设施的费用;(7)尽量利用永久性道路和交通设施;(8)按国家有关规定要求,所有生活、生产等设施布置要体现安全生产、文明施工;各作业区和生活区的排水系统布置完善,废水处理和生活垃圾处理等环境保护措施可靠,避免施工对公众利益造成损害。3.1.2布置依据(1)利用《XXX灌区续建配套与节水改造工程2012年度项目第1标段招标文件》以及招标文件所指示的位置、范围及条件,进行本合同工程投标阶段的施工总平面布置;(2)严格执行技术条款和有关规程、规范;(3)充分利用本公司以往及现在类似工程的施工经验、装备水平等。104
3.2施工道路布置3.2.1布置依据和原则(1)布置依据①《XXX灌区续建配套与节水改造工程2012年度项目第1标段招标文件》、及相关图纸;②现场地形及周边环境;③本合同工程施工总布置需要,主体工程施工需要,运输要求及强度,运输设备配置等;④业主提供的场内外交通条件。(2)布置原则①充分利用业主提供的场内、外交通;②充分利用现场有利地形、地质条件、结合永久公路和原有便道,尽量减少临时道路工程量;3.2.2场内交通本工程交通运输主要为公路运输,对外交通均利用现有村村通道路与乡村公路网。施工场内交通:根据现场条件,充分利用渠道两侧的现有公路,根据需要修建临时施工便道到达具体施工部位,拟修施工便道1.0km。3.2.4施工期道路维护在本标段工程施工期间,项目部将派出专人,配置专用设备负责管理、维修和养护临时施工道路。做好路基和路面的排水设施,采用洒水车定期对路面洒水养护,道路两侧挖初排水沟,汇集路面集水至指定的排放地点,维护好道路两侧的开挖和填筑边坡,搞好与当地居民及其它承包商的关系。3.3施工管理及生活营地拟在西干渠附近布置本标段施工管理及生活营地。营地内将布置职工宿舍、办公用房、食堂、锅炉房等施工管理、生活福利设施,建筑面积1420m²,占地面积2930m²。由于本标段工期较短,工程区由位于村镇附近,暂考虑租用当地民房。施工管理及生活营地布置见表3-1。104
表3-1施工管理及生活营地布置一览表序号名称建筑面积(m²)占地面积(m²)备注砖瓦简易房1职工宿舍1200 2500租赁2办公用房80 120租赁3食堂60 100租赁4锅炉房房20 80租赁5浴室30 50租赁6厕所30 80租赁合计1420 2930 3.4主要施工辅助企业3.4.1模板加工厂本合同工程模板加工总量相对较大,根据需要在施工营地内布置一座模板加工厂。在加工厂内设值班室、工具房、加工车间、模板堆放区和厂房区等,拟布置简易房200m²,占地面积500m²。表3-2模板加工厂设备配置表序号设备名称规格型号单位数量功率(kw)1单面体刨床MB101A台11.52手持木工工具套103木工圆锯机MJ106台15.54木工平刨机MB504台15.53.4.2钢筋加工厂在模板加工厂旁布置一座钢筋加工厂,在加工厂内设值班室、工具房、钢筋加工车间、材料堆放区和厂房区等,拟布置简易房200m²,占地面积400m²;布置在模板加工厂旁。3.4.3机械修配厂本合同工程机械汽车修配厂主要承担施工土方机械的维护、保养、修理和零配件切削加工任务。内设汽车修理车间、土方机械修理车间和加工车间。配置各类车、钻、焊等设备,以满足需要。机械修配厂布置在生产场地内,拟布置简易房50m²,占地面积200m²。3.4.4机械设备停放场104
机械设备停放场布置在机械修配厂旁,占地面积约500m²。表3-3主要施工辅助企业布置情况一览表名称建筑面积(m²)占地面积(m²)备注砖瓦简易房综合加工厂钢筋加工厂200400 模板加工厂 200500 机械修配厂 50200 机械设备停放场 500 合计4501600 以上主要施工辅助企业均布置在本标生产营地内,本标生产营地具体布置详见施工总平面布置图。3.5混凝土拌和场3.5.1概述本工程混凝土总方量为5554.24m³,为了满足各工作面平行施工的需要,计划在在本标生产营地内布置一座混凝土拌和场,场内布置1台0.35m³混凝土拌和机,水泥库及砂石料堆场就近布置。混凝土采用人工配料,机械拌和,砼主要利用农用车和手推车运输至各工作面。另配置1台0.35m³混凝土拌和机移动拌制。3.5.2系统平面布置根据施工招标文件要求及现场实际条件,混凝土拌和场布置在生产营地,按混凝土生产工艺,拌和场主要由混凝土搅拌机、袋装水泥库、外加剂房、骨料堆场、储水箱、污水处理池等组成。系统供电由临近变电站接线至配电房。系统用水由河渠中抽水至蓄水池接供水管供应。骨料采用经过检验合格的外购骨料。拌和系统占地面积300m²。3.6试验室拟在混凝土拌和场旁布置本标试验室,建筑面积50m²,占地面积150m²104
。本试验室承担如下工作内容:3.6.1材料试验对工程使用的材料(水泥、骨料、粉煤灰、外加剂以及工程指定的其它材料等)进行取样检测,并材料试验报告报送监理人。3.6.2现场工艺试验按施工招标技术条款的规定和监理人指示,进行现场工艺试验。3.7仓储设施3.7.1袋装水泥仓库袋装水泥仓库布置在混凝土拌和场内,建筑面积20m²,占地面积约50m²。3.7.2其他仓库为满足本标段施工需要,除在各专项加工厂内设置的备用仓库外,在生产营地内设置综合仓库(简易板房结构),建筑面积50m²,占地面积约100m²。综合仓库主要存放各类施工机械零配件、劳保用品、生活物资、建筑材料等。仓储设施布置情况见表3-4。表3-4仓储设施布置一览表名称建筑面积(m²)占地面积(m²)备注砖瓦简易房袋装水泥仓库20050综合仓库50100生产营地内合计502001503.8风、水、电及通讯系统3.8.1施工用风本标段石方开挖量不大,配备2台9.0m³/min的移动空压机移动供风。3.8.2施工供水为满足本合同工程施工用水需要,采用水泵从渠道抽水至水池,水池容量50m³,水池采用砖砌砂浆抹面埋入式水池,水池布置在生产设施场地,满足施工用水需要。生活用水从租赁民房区生活用水管接取。3.8.3施工供电104
(1)供电线路拟从当地供电系统电网接线引至施工现场供本工程施工、生产和生活用电,从业主指定的接线点接取,引10kv输电线路1.0km至工地变电站。(2)变电配置供电的变电配置根据不同部位的用电需要和用电时段进行设置,根据需要,配置2台250kvA变压器。(3)备用电源:为确保混凝土拌和系统、排水、照明用电需要,配置1台50kW柴油发电机组作备用电源。本合同工程施工期间,室外及施工现场照明将以高压汞灯、氙灯、碘钨灯为主;室内照明以日光灯、白炽灯为主。所有的照明将满足招标文件中对照度的要求。供电系统配置见表3-5;表3-5供电系统设备配置一览表序号项目单位数量备注1250kvA变压器台2变电站210kv输电线路km1.0从接线点至变电站350kW柴油发电机台1备用电源3.8.4施工通讯及计算机系统(1)向当地通信部门申请,在项目部生活营地的各办公室安装程控电话机及传真机,同时,为主要施工管理人员配备移动电话机,以便于与业主、设计代表、监理等联系;在生活营地设置3部电话机或手机,用于内部联系及施工调度;另外配置4部无线对讲机辅助内部通信联络。(2)项目部配备2台计算机并形成局域网,可适应多信息点的集中管理。并通过网络和业主、公司联系。在软件资源方面,采用WINDOWS7系列桌面系统、office系列软件、AutoCAD系列软件等,为工程项目的信息管理提供了完善的应用环境。同时,开发企业内部施工档案系统、物资管理系统、财务系统等多项应用软件。配备专业人员负责支持与维护网络信息系统。104
3.9渣场规划3.9.1渣场本合同工程弃渣弃于业主指定处,或按监理工程师的指令,堆存于指定的弃渣场。3.9.2渣场的管理措施(1)本公司拟将派专人负责弃渣场管理和维护;(2)凡经监理工程师认可的有用砂砾石料、土料均按招标文件要求或监理的指令,堆存于指定的弃(存)料场,并以分层堆筑的方式进行存放,保证使用时可以顺利取料;(3)专门配备设备负责弃(存)料场的道路修筑和场地平整,以及弃渣场外侧边坡的修整等;(4)按招标文件要求的堆渣范围、堆渣方式或按监理工程师的指令实施;(5)采用自下而上分层填筑的方式存料或弃渣,分层厚度3~5m。每层填筑前修筑先至坡面的道路,进占法卸料,并及时用推土机平整;(6)汛期存料或弃渣时,坡面防护及排水等随后跟进施工,防止雨水冲刷;(7)弃(存)渣场将派专人负责规划、指挥、维护。3.10其他设施3.10.1消防设施本合同工程实施时,除利用当地政府及业主的消防系统外,拟将在仓库、施工辅助企业区、备用发电机房、办公生活区等配备适量的干粉及泡沫灭火器和砂箱;重要场所,如木材加工车间等还将设置警示装置等,并确保消防水源充足、供水系统和消防通道的畅通。3.10.2各种信号的设置本公司将在工区内设置一切必需的信号装置,这些信号包括(但不限于):(1)标准道路信号;(2)报警信号;(3)危险信号;(4)控制信号;(5)安全信号;104
(6)指示信号。并负责维护和保护施工区内自设或发包人设置的所有信号装置及标志。且按业主及工程师的指示,补充或更换失效的信号装置。3.10.3施工环境保护设施(1)本合同工程施工环境保护的内容:①施工弃渣的利用和堆放;②施工场地开挖的边坡保护和水土流失防治;③水道污染的防治;④施工过程中的噪声、粉尘、废气、废水和废油等的治理;⑤施工区和生活区的卫生设施以及粪便、垃圾的治理;⑥完工后的场地清理。(2)本合同工程施工环境保护的技术措施①开挖、填筑边坡的保护和水土流失的防治:主体工程边坡开挖和填筑时,做到随挖、随压、随填,永久防护将跟进施工、及时保护;②噪声、粉尘、废气、水、油的防治:对于噪声,本公司将尽量选用低噪音的施工设备,并在混凝土拌和系统、加工厂等设置隔音装置,以改善工作环境。对于粉尘,本公司将配置1台洒水车,定期对维护的施工道路洒水抑尘,并规定汽车在扬尘易发段减速行驶;对混凝土系统的安装袋式除尘器及时吸尘、除尘。对于废气、废水、废油,除将加强对设备尾气的检测、及时维修超标排放废气的设备外,并将在制供浆站、混凝土拌和系统设沉淀池,在生活营地设化粪池和地埋式污水处理装置,废水经处理达标后方可排放;废油将集中过滤、焚烧或掩埋,或按工程师要求处理。③卫生设施的设置及粪便、垃圾的治理:本公司除将在生活营地内设置厕所、垃圾桶、化粪池外,还将在施工区设置适量的公共卫生设施,并配置专人和专用垃圾清扫车辆,定期清除垃圾,运至工程师批准的地点掩埋或焚烧处理。④104
场地清理,在工程完建期,本公司将按业主和工程师的要求清理施工现场,拆除相应的临建设施,移出所有的机械设备和多余的材料,将废物、垃圾运至工程师指定的场地进行处理,完成环境恢复工作,最后将干净的建筑物现场移交给业主。3.11施工用地计划本合同工程施工用地计划见表3-6。表3-6施工临时用地计划表名称建筑面积(m²)占地面积(m²)备注砖瓦简易房施工管理及生活营地1420 2930租赁 模板加工厂 200500 钢筋加工厂200400机械修配厂 50200 机械设备停放场 500 袋装水泥仓库2050砼拌和场内 综合仓库50100 混凝土拌和场50300 试验室50 100变电站4080合计15205605160 3.12施工总平面布置图施工总体布置详见附图《施工总平面布置图》(图号:BLHGQ-2012-03-01)。104
第四章施工总进度计划4.1编制依据及原则4.1.1编制依据(1)招标文件中给定的工期;(2)招标文件提供的施工条件;(3)招标文件中的有关规定;(4)本公司的施工经验和管理水平以及施工能力、人力。4.1.2编制原则(1)按照招标文件有关规定安排施工程序,在保证工期的同时确保施工质量和施工安全;(2)根据招标文件规定的工期要求,确定施工关键线路,紧紧围绕施工关键线路组织施工;(3)组织成龙配套的机械化施工作业,提高施工生产效率,加快工程施工进度;(4)采用适中的施工强度指标排定施工日程,对不可预见因素留有充分余地,并在施工中力求实现均衡生产,文明施工;(6)合理利用资源配置,均衡生产,力求资源的合理化配置。(7)充分考虑雨、雪天对施工的影响,妥善安排施工时段及施工方案,确保施工进度不受雨雪天气影响。4.2主要控制性工期本工程根据招标文件要求,拟定开工日期:2012年12月6日,计划竣工日期:2013年6月4日。表3-1主要控制性工期序号工程项目控制性工期要求1本合同工程开工:2012年12月6日总工期:180日历天2本合同工程完工:2013年6月4日104
4.3主要项目的施工进度安排2012年12月6日工程开工,2013年6月4日工程全部完工。具体施工进度安排见《施工总进度计划横道图》。4.4总进度计划横道图施工总进度计划横道图详见《施工总进度计划横道图》。104
施工总进度计划横道图工程项目工期参数2012年2013年开始时间完成时间工期12月1月2月3月4月5月6月准备工作进场准备、临时设施等2012-12-062012-12-1510d干渠工程土石方开挖2012-12-162013-03-1287d浆砌石砌筑2013-03-012013-04-0233d混凝土工程2013-03-152013-04-2036d土方回填2013-04-132013-05-1432d其他项目2013-05-082013-05-3124d新建、重建配套建筑物工程涵闸重建工程2013-01-012013-03-2887d桥梁工程2013-03-032013-04-2554d灌区自灌剅2013-03-282013-05-1549d小沟入渠2013-04-262013-05-3136d改造加固建筑物工程土石方开挖2013-01-012013-02-2051d砌体工程2013-02-142013-03-1429d混凝土工程2013-02-282013-04-1647d土方回填2013-04-052013-05-1036d其他项目2013-05-082013-05-3124d金结安装金属结构及安装工程2013-04-012013-05-0535d工程收尾工程收尾等相关工作2013-06-012013-06-044d104
4.5进度计划保证措施按招标文件要求,本工程拟定于于2012年12月6日开工,2013年6月4日完工。按工程合同工期完工,不仅是承包人应尽的合同责任,而且合同工程能否按期完成也直接影响着承包人的社会信誉和经济效益,为此项目部将忠实执行合同条款、业主的指示和要求,采取各种有效的措施,确保控制性工期目标的实现。针对本标工程施工进度计划,拟采取以下工期保证措施。4.5.1组织方面⑴项目部成立后,立即组织精干的项目领导班子,从公司抽调有经验、责任心强的工程技术、经济、行政等各类专业管理干部,组成现场项目经理部,选派一名年富力强的项目经理和具有丰富的水利工程施工现场经验的工程师担任总工程师,全权负责现场各方面的工作。在整个工程施工过程中实行项目法施工,做到统一组织、统一计划协调、统一现场管理,统一物质供应和统一资金收付。⑵建立健全项目管理机构,明确各部门、各岗位的职责范围,为该项目配备充足的能适应现场施工要求的各类专业技术管理人员。⑶发挥本公司的整体优势,做好队伍组织动员工作,针对工程项目特点,组建高素质的专业施工队伍并按施工计划及时组织进场。⑷加强现场的思想政治工作,充分利用现场的施工条件,做到进场快、安家快、开展施工快,迅速掀起施工生产高潮。作为搞好现场施工生产的一个重要保证,使每一个参加施工的职工充满责任感、荣誉感,发挥出最大的积极性。4.5.2技术方面⑴进场后根据现场实际情况认真编写施工组织设计和分项工程施工技术方案,在充分考虑到本工程施工现场条件的前提下,运用软件制定详细的施工网络进度计划及月、旬施工计划表,以及周和日进度计划,以日保周,以周保旬,以旬保月,并在工程实施过程中检查计划的落实情况,发现问题,分析原因及时汇报,提出修正方案,及时调整和修订进度计划,保证工期按时完成。⑵在开工前组织测量人员对业主提供的测量点和控制网进行认真复核,如有异议及时向监理工程师反映并共同核实,避免因施工放样错误而造成工程返工而延误工期。⑶104
建立技术管理的组织体系,逐级落实技术责任制。严格按照质量保证大纲建立质量管理体系,完善管理机制和施工程序,提高质量管理素质,防止因质量问题造成停工或返工。⑷建立技术管理程序,认真制订各施工阶段技术方案、措施,以及应急技术措施,做好技术交底,建立技术档案,把技术管理落实到实处。⑸针对本工程的特点,抓好新技术、新工艺的推广应用,充分发挥本公司技术知识密集的优势,组织技术人员,开展科技攻关,及时解决施工中出现的技术问题。⑹项目部领导坚持深入施工现场,跟班作业,发现问题及时处理,协调各工序间的施工矛盾,保质保量按工期完成任务。为了及时落实领导的指示、决策,工地将设指挥调度中心,采用对讲机等通讯手段及时了解掌握各点的施工情况。4.5.3机械设备、材料方面⑴提前着手进行机械设备的维修保养,按计划将机械设备组织运到现场,并在施工中进行及时保养,以确保设备的出勤率。⑵按招标文件要求及施工进度计划安排,配备充足、合理配套的施工机械和设备,主要设备考虑20%的备用率。建立较完善的工地维修保养系统,确保设备的完好率,充分发挥设备的最大效率。⑶对关键线路上的施工,实行三班生产、换人不换机,机械设备出现故障要及时进行抢修,避免因施工机械故障造成不必要的停工和窝工。备好自备电源和备用电源,保证施工用电。⑷严把材料质量关,对不合格的材料严禁使用,避免因使用不当造成质量事故而延误工期。⑸配足配齐先进的机械设备和检测仪器,提高设备的生产率、利用率和施工机械化作业程度。4.5.4计划控制方面⑴在一、二级进度网络计划下,制定三级网络施工进度计划和每月工作计划,队和班组制定每周工作计划以至每天的实施计划,把全部工作纳入严密的网络计划控制之下,以确保预期目标的实现。⑵104
加强对计划的检查、跟踪、督促。建立月会、周会、每天碰头会等制度,检查工程进展和计划执行情况。认真分析可能出现的问题。尽可能的做好各方面的充分估计和准备,避免一切可预见的不必要的停工和延误。对于因难以预见的因素导致施工进度延误时,要及时研究着手安排追赶工期措施。⑶坚持实行施工进度快报制度,坚持每天报一次各分项工程的工程进度,每5天报一次各分部分项工程的实际进度和计划进度的对比情况,并提出两者相差的原因分析,以便项目经理部和业主及时了解各分项工程的进度情况,采取相应的对策措施。4.5.5其他方面⑴坚持以生产为中心的原则,统一指挥、统一调度,及时协调各施工部位工作,减少干扰,现场管理机构准确及时地掌握生产及设备等各种情况,加快施工进度。⑵做好工程的施工资源保障工作,对重点项目要进行重点保障,确保各重点项目的资源配置。⑶充分利用专业技术、专业化施工队伍和专用设备,确保重点关键项目按进度顺利施工。⑷充分利用网络、微机管理等新技术,对各生产过程进行控制、管理,提高人员、机械的劳动生产率。⑸紧抓关键项目,兼顾其它项目,尽量缩短主导工序和关键线路施工时间。⑹确保安全施工,充分利用作业面,组织立体交叉,平行流水作业,做到均衡生产,文明施工。⑺采取有效的冬季施工措施,配备足够的防雨、保温、防寒用具,尽量延长有效施工天数,确保足够的施工工期。⑻按项目法组织施工,按照GB/T19000-ISO9000系列标准建立质量保证体系,对生产过程中所有工序进行全过程跟踪控制,确保工程质量满足设计要求。⑼建立明确的经济责任制,严格考核,奖惩兑现,充分调动合作各方和各施工队伍的积极性。对能按时或提前完成施工任务的班组给予表扬和物质奖励,对无故拖延工期的班组重罚。⑽加强现场维护,处理好各方面的关系,为生产的顺利进行创造条件。⑾积极主动地同当地气象预报部门保持密切联系,随时掌握水文气象等自然因素的动态信息,对收集的信息经处理后,有效利用,合理组织发挥对施工现场的超前能动指导作用。104
第五章施工导流及水流控制工程5.1概述本合同工程施工导流及水流控制主要工程项目包括:(1)导流工程;(2)施工围堰的设计、填筑、维护和拆除;(3)建筑物基坑降排水;(4)施工围堰拆除;(5)施工期地下水观测;(6)施工期安全度汛等。5.2施工导流5.2.1导流标准(1)导流标准及流量根据招标文件规定,导流建筑物洪水标准及流量根据设计给定标准。5.2.2导流方式本工程施工拟采用分段围堰导流。若渠水流量从左岸排泄,则施工右岸。右岸施工完成后再施工左岸。5.3导流建筑物布置及结构形式渠道工程施工期全部位于水上的,只需在开挖形成设计时预留土埂作围堰挡水;施工期位于河(渠)道内的,沿线需采用袋装粘土围堰。5.4导流建筑物施工(1)料场规划围堰填筑料主要利用本工程开挖可利用料。(2)堰体填筑、护坡施工。围堰填筑采用平起法施工,围堰施工采用人工配合装载机施工。(3)围堰拆除采用反铲端退法拆除,自卸汽车运至本标段弃料场。104
5.5施工期排水5.5.1施工期排水范围本合同工程施工期排水范围主要包括:(1)施工区内地下水的引排措施;(2)永久边坡开挖的施工排水和保护措施;(3)施工排水设备配置计划。施工期经常性排水:包括施工区内冲沟和地下水的引排;施工用水引排;施工期内围堰渗水等。5.5.2经常性排水施工排水采用排水沟与集水井相结合的明抽排水方式,分段把积水排到围堰外侧,集水沟布置在基坑四周,建筑物轮廓线外侧,距开挖基坑边坡坡脚3m,集水沟为矩形断面,底宽1.0m,沟深1.0m,沟底纵坡0.002。集水井布置在围堰内侧,井深2m,宽度2.0m,长度2m。经常性排水主要考虑天然降水、施工弃水、渗漏水、地下水和堆土区鱼塘积水排除等,其中降水量按抽水时段最大日降水量在当天排干计算,保证基坑始终处于干地施工。5.6施工期安全渡汛(1)加强水情的短期及中长期预报工作,并据此安排各项目施工。(2)加大基坑经常性排水设备的配备。(3)保证各永久边坡、临时边坡、各临时设施布置的排水沟、截水沟畅通。5.7导流工程施工设备表施工导流设备见表5-1,围堰工程设备与本工程土方工程施工设备共用。表5-1导流工程施工设备表序号设备名称型号数量(台)备注1挖掘机1.0m³3与开挖共用2装载机ZL-402共用3自卸汽车10t4共用4抽水机35潜水泵10104
第六章土石方开挖工程6.1主要施工项目和工程量本标开挖项目主要包括渠道衬砌和配套建筑物土石方开挖。其开挖工作内容包括:准备工作、场地清理、施工期排水、土石方的开挖、运输和堆存、边坡监测和防护等工作。主要工程量见表6-1。表6-1土石方开挖工程量表序号项目干渠工程新建、重建配套建筑物工程改造加固建筑物工程合计1土方开挖(m³)6049.841578.6472.17700.582石方开挖(m³)2592.79241.5164.82999.096.2施工布置6.2.1施工道路布置场内交通道路以现有公路为主,在工区内设临时施工便道至各作业面,临时施工道路采用泥结碎石路面。6.2.2风、水、电布置6.2.2.1施工用风布置本标段工程现场布置2台9.0m³移动式柴油空压机,用于本工程石方开挖部位的钻孔施工。6.2.2.2施工用水布置本标段工程施工用水均从渠道内直接抽取。6.2.2.3施工用电布置拟从施工供电系统电网接线引至施工现场供本工程施工、生产和生活用电。现场施工照明采用1km碘钨灯现场照明。6.2.3施工排水104
⑴按照“高水高排”的原则,在开挖施工前,先采取措施沿开挖边线外侧开挖截水沟、排水沟,拦截开挖区周边地表流水或雨水,防止流水进入开挖区。⑵在开挖过程中,根据现场实际情况作好开挖区内临时性地面排水设施,工作面略侧向边坡内侧,并形成一定坡度将水排往临时集水坑。⑶在永久边坡的坡脚及施工场地周边和道路边,均开挖形成临时排水沟槽,排除雨水和地面积水,对于局部低洼地段采用水泵抽排,保护已开挖的永久边坡坡面及附近建筑物及其基础免受冲刷和侵蚀破坏。6.3土方开挖6.3.1施工程序土方开挖施工程序为:施工准备→表面清理→保护层以上土方开挖→保护层开挖→基础验收。6.3.2施工方法6.3.2.1开挖原则⑴所有土方明挖必须从上而下分层分段进行。⑵开挖中必须执行分选挖装原则,本标段的利用料尽量使用同一层次的开挖料,避免利用料质量级别降低。⑶清基范围包括护坡坡身、坡脚的建基面及其它建筑物基础,其边界应在设计基面边线外30cm~50cm,表层不合格土,杂物必须清除,并运至指定地点堆放。⑷建基面以上需留20cm保护层,人工开挖、整平,保护地基原状土不受扰动。6.3.2.2土方开挖施工方法本标段土方开挖从上而下分层分段进行,本标段土方开挖主要采用人工配合反铲开挖,部分大方量土方开挖采用反铲分层逐层开挖,自卸汽车运输到弃渣场。⑴土方明挖护坡土方开挖施工程序为;测量原始地形→测量放样→土方开挖→挖装→自卸汽车运输→人工配合清理、碾压→验收。104
采用人工或挖掘机挖装,深槽部位反铲抽槽开挖,弃土成堆状放置,再由挖掘机或装载机挖装,可利用料用自卸汽车运输至临时堆料场,弃料运至指定弃渣场。弃渣场处布置一台TY220推土机,严格按监理工程师同意的堆放程序和厚度进行施工。为保证开挖的轮廓线符合施工详图规定,避免超、欠挖,保证边坡的稳定,开挖过程中机挖轮廓线高于实际开挖线20cm,即预留20cm厚保护层采用人工开挖整平。开挖到基础后,按照监理工程师的要求进行必要的碾压。若发现新的不良地质因素,按监理工程师要求进行处理。处理完毕后及时报监理工程师验收,验收合格后,方可进行下一道工序施工。⑵沟槽土方开挖小型沟槽土方开挖采用人工开挖,开挖料由装载机配自卸汽车转运至备料场或弃至业主指定范围内。6.3.3施工期临时排水6.3.3.1排水措施(1)在每项开挖工程开始前,结合永久性排水设施的布置,规划好开挖区域内外的临时性排水措施,保证主体工程建筑物的基础开挖在干地施工。(2)在边坡开挖前,按施工图纸要求完成边坡上部永久性山坡截水沟的开挖和衬护。对其上部未设置永久性山坡截水沟的边坡面,应加设临时性山坡截水沟。(3)在开挖过程中,做好地面排水设施,包括保持必要的地面排水坡度、设置临时坑槽、使用机械排除积水,以及开挖排水沟道排走雨水和地面积水等。(4)在平地或凹地进行开挖时,在开挖区周围设置挡水堤和开挖周边排水沟,以及采取集水坑抽水等措施,阻止场外水流进入场地,并有效排除积水。6.3.3.2降低地下水位的排水措施(1)对位于地下水位以下的基坑需要进行干地开挖时,可根据基坑的工程地质条件采用降低地下水位的措施。并将降低基坑地下水位的施工措施,提交监理人批准。(2)采用挖掘机、铲运机、推土机等机械开挖基坑时,应保证地下水位降低至最低开挖面0.5m以下。(3)在基坑开挖期间,对基坑及其周围受降低水位影响的地区进行地下水位和地面沉降观测。并将观测点布置、观测仪器设置和定期观测记录提交监理人。6.3.3.3保护永久建筑物和永久边坡免受冲刷设置临时排水措施,并注意保护已开挖的永久边坡面及附近建筑物及其基础免受冲刷和侵蚀破坏。104
6.3.4土料场和砂砾料场开采6.3.4.1料场开采(1)土料场周围及开采区内,按规定设置有效的排水系统和采取必要的防洪措施,以保证土料质量和开挖工作的顺利进行。(2)土料和砂砾料的开采和加工处理应符合规范的规定。6.3.4.2开采结束后的料场整治料场取料结束后,按发包人的环境恢复设计及其施工措施计划,以及监理人指示,进行以下料场整治和环境恢复工作。包括:(1)开挖边坡面的整治。(2)修建环境保护的辅助工程设施。(3)按批准的环境恢复要求恢复植被和农田。6.3.5开挖渣料的利用和弃渣处理6.3.5.1可利用渣料的利用(1)提交土方开挖施工措施计划,对开挖获得的可利用渣料进行统一规划,渣料应首先专用于本工程永久和临时工程的填筑及场地平整等。(2)按批准的堆渣地点和堆渣方式,将可利用渣料运至指定地点分类堆存。渣料堆体应保持边坡稳定,并设有良好的自由排水措施。(3)对监理人确认的可用料,承包人应在开挖、装运、堆存和其它作业时,采取有效的保质措施,保护可利用渣料免受污染和侵蚀。6.3.5.2弃渣处理弃渣应按批准的土方开挖施工措施计划指定的地点有序堆存,防止雨水冲刷流失,危及施工区及周边地区安全。6.4石方开挖6.4.1概述石方开挖工作内容包括:准备工作、场地清理、施工期排水、钻孔爆破、石渣的运输和堆存、边坡监测和防护、完工验收前的维护以及按监理人指示对废弃的渣场进行清理等工作。104
石方明挖采取自上而下分层开挖,石料场开挖采用深孔梯段微差松动爆破,梯段高度不大于10m;坡面采取预裂爆破成型;建基面或留保护层用手风钻垂直浅孔配合水平孔光爆成型;地质条件较差的建基面,爆破后底部留20cm撬挖层,人工配机械撬挖。建基面上的小坑槽结构部位采用铣挖机等非爆破机械进行开挖。6.4.2梯段爆破施工(1)钻孔梯段爆破钻孔设备潜孔钻造孔,孔径φ102~115mm。为了提高爆破效率、降低成本,梯段爆破孔采用宽孔距、小排距布孔方式,在布孔时尽可能避开软弱夹层。钻孔施工过程中,由专人对钻孔的质量及孔网参数按照作业指导书的要求进行检查,如发现钻孔质量不合格及孔网参数不符合要求,立即要求返工,直至达到钻孔设计要求。最终钻孔参数根据现场爆破试验确定。(2)装药、联网爆破采用人工装药。主爆破孔以2#岩石乳化炸药为主,有水孔采用4#防水岩石炸药,全耦合柱状连续装药;缓冲及拉裂孔采用乳化炸药,柱状不耦合装药及间隔不耦合装药。岩石爆破单位耗药量暂按0.45~0.55kg/m³考虑,最终单耗根据爆破试验确定。梯段爆破采用微差爆破网络,1~20段非电毫秒雷管连网,非电起爆。分段起爆药量按招标文件和技术规范控制。6.4.3预裂爆破施工为使开挖面符合施工图纸所示的设计轮廓线,保证坡面基岩的完整性和开挖面的平整度,在边坡开挖施工中采用预裂爆破技术。边坡预裂一般与各台阶最内一茬炮同次爆破。预裂爆破施工工艺流程见图6-1。104
测量放样、布孔孔位处理安装钻机固定支架钻孔清孔装药竹片加工炸药检查导爆索检查绑扎药串安装固定端杆支架检查钻孔角度检查钻机垂度检查钻孔质量检查孔口堵塞联接起爆网络起爆起爆网络检查孔口堵塞检测爆破效果检查图6-1预裂爆破施工工艺流程图预裂孔主要采用100B型支架式潜孔钻机造孔,孔径φ100mm,孔间距80~100cm,钻孔深度根据梯段高度和坡比计算确定。爆破选用φ32mm乳化炸药,不耦合空气间隔装药结构,线装药密度根据爆破试验确定。预裂爆破起爆网络采用非电导爆系统,导爆索传爆。6.5主要施工机械设备配置拟投入本工程土方开挖的施工机械设备见表6-2。表6-2施工机械设备表序号设备名称型号及规格数量备注11.0m³反铲PC20032推土机TY22023手风钻Y-286104
4柴油移动空压机9m³25支架式潜孔钻机100B16装载机Zl-5023.0m³7自卸汽车10t106.6施工质量与安全保证措施⑴土方开挖采用自上而下的开挖顺序,严禁倒悬开挖。合理安排开挖施工程序,开挖施工时及时对开挖后的基础面尺寸和土体质量进行检查、修整、处理。⑵建基面以上必须预留20cm厚的保护层,该层只能采用人工开挖、整平,不能使用机械挖掘,以保护地基原状土不受扰动;⑶清基范围包括施工范围内的建基面,其边界应在设计基面边线外30~50cm;⑷清基开挖、清除的弃土、杂物、废碴等,应运至指定地点堆放;⑸所有清基均为旱地施工,对开挖施工中的地下水和施工用水,应采取有效的截、排水措施予以排除⑹配置足够合格的测量人员、仪器和设备,按国家测绘标准和本工程精度要求,建立施工控制网;施工过程中及时放出开挖轮廓线并对坡面进行复核检查。⑺开挖边坡及时处理防护,并随时监测、制定必要的应急处理措施,确保边坡稳定,保证安全生产。⑻建立健全安全管理体系和保证措施,严格安全生产经济责任制,加强安全意识和技术培训,坚持“以人为本,教育为先,预防为主,管理从严”的原则,做好安全事故的超前防范工作,做到措施具体,落实到位,奖罚分明。⑼现场配置机械设备保证安全完好率,所有机械操作人员持证上岗,严禁酒后架车和疲劳作业。⑽现场配备专职质量员及安全员,监督检查质量及安全措施情况。做到每一个部位、每一道工序都有质检员及安全员检查、监督、把关,发现质量、安全隐患及时进行纠正。104
第七章土方回填工程施工7.1概述土方回填工程主要工程量见表7-1。表7-1主要工程量表序号项目干渠工程新建、重建配套建筑物工程改造加固建筑物工程合计1土方回填(m³)4971.841483.06164.86619.77.2施工布置7.2.1施工道路布置施工道路布置见附图《施工总平面布置图》。7.2.2施工用水布置本工程施工用水均从河渠内抽取。7.2.3施工照明夜间施工照明用电均从业主提供的变压器低端接引,现场施工照明采用1km碘钨灯。7.3施工准备7.3.1填筑碾压试验填筑前,选定有代表性的填筑料,模拟正常填筑施工状况,对各区填筑料进行碾压试验,以确定合理的碾压参数。碾压试验项目主要是对各填筑区土料(反滤层料、垫层料、土料)的铺料方式、铺料厚度、振动碾的类型及重量、碾压行进线路、碾压遍数、铺料过程中的土料含水量、压实层的孔隙率、干密度、沉降量、压实后级配等进行试验。碾压试验结束后向监理人提交试验成果报告,经监理人批准的碾压参数作为碾压施工控制的依据。7.3.2测量放样104
对已清理好的部位,在验收前提前做好标识高程、桩号等标记,配合有关人员进行地质描述,并测绘基础地形图和绘制断面图,报请监理人批准。填筑过程中,按填筑单元和填筑料分区严格测量放线,各分区采用白灰画线标识明晰,并插方向标记和层厚高度杆为控制参照物,以便施工人员掌握和质检人员监控。7.4施工程序填筑施工程序见下图6-1:试验报送监理工程师测量放样料场质量控制填料运输处理进入下一层施工填筑体基底处理料场料样试验试验报送监理工程师填筑体基底验收卸料、整平、压实取样、试验监理工程师验收填筑试验控制含水量、松铺厚度图7-1填筑施工程序框图7.5施工方法(1)铺土与卸料填筑施工作业面长度不小于100m,基础经验收合格后,即可开始填筑施工,15t自卸汽车运料至施工部位卸料,推土机平整,填筑层厚约30~50cm。具体根据试验确定。104
土料采用进占法卸料,施工时要注意控制填料中土块粒径不大于15cm。砂砾料采用后退法卸料,砂砾料或砾质土发生颗粒分离时,将其掺和均匀。砂砾料压实前根据试验结果均匀洒水,并力求达到最佳含水率。卸料时将填筑料按要求填至规定部位,严禁将砂砾料或其它透水料与黏性土混杂,并设专人清除土料中的杂质。填土先从基础面低洼处开始,用蛙式打夯机或振动平板夯夯实。当填土厚度满足一碾压层后,用振动碾碾压。(2)碾压作业面分层统一铺土、统一碾压。碾压设备主要采用14t振动碾,平行堤轴线方向进行,进退错距法碾压,碾迹搭接宽度大于10cm。碾压时控制行车速度,最高不超过2km/h。靠近岸坡和建筑物附近采用蛙式打夯机或振动平板夯薄层夯实,蛙夯或平板夯夯不到的边角部位,用木锤或尖头木夯夯实。为保证夯机压实和振动碾交接带的压实质量,每填筑3层,再用打夯机夯打3遍。振动碾碾压黏性土层时,在新层铺料前,采用推土机挂三齿锚对已压光层面作刨毛处理,刨毛深度3~5cm。填筑层因故中断,重新填筑前进行复压及刨毛处理。分段碾压时,相邻两段均衡上升。当段与段之间不可避免出现高差时,交界处以斜坡相接,坡面不小于1:3。重迭碾压宽度平行堤轴线方向不小于0.5m,垂直堤轴线方向不小于3m。上下层分段位置应错开,错缝距离不小于1m。(3)整修成型两侧边坡超填30~50mm,填至设计高度后,采用人工配合反铲修整至设计形体要求。(4)雨季和冬季施工雨季施工期间,收集天气预报的同时,做好防雨准备,注意土场及坡面排水。雨天和雨后一定时间内,禁止机械和人员在已碾压的土面上行走。雨后复工时,第一层采用薄层铺筑碾压,以免因雨后清淤造成局部坑洼部位填土的超厚,待大面积填平后,再恢复正常的填筑。入冬前,作好土料开采场的排水和防冻。冬季12~1月下旬停止填筑施工。104
7.6雨天与冬季施工(1)取土料场应设有排(截)水沟,以防积水;(2)及时收集气象信息,雨前应及时压实作业面,并做成向下游微倾,当降小雨时应停止填筑;(3)填筑面在下雨时人行走时不宜践踏,并应严禁车辆通行;雨后恢复施工,填筑面应经晾晒复压处理,必要时应对表层再次进行清理,并待质检合格后及时复工。(4)负温施工时,应取正温土料,装土、铺土、碾压、取样等工序都应采取快速连续作业;土料压实时的气温必须在-1℃以上;填土中不得夹冰雪。7.7主要施工机械设备配置根据本标段的施工强度和进度要求,主要设备配置见表7-2。表7-2主要设备配备表序号设备名称规格型号单位数量备注1反铲1.0m³台4与开挖共用2推土机TY220台2与开挖共用3自卸汽车15t台5与开挖共用4振动碾YZ14台114t5蛙夯机HW70台16洒水车8t台17.8施工质量与安全措施(1)料场取料之前,必须对料场进行复查和规划,取料开采过程中,随时做好排水工作,保证旱地施工;(2)土方回填之前,应进行生产性试验,试验成果报送监理工程师审批后方可进行正式施工;(3)施工期间严格控制原材料的质量,对原材料进行必要的检验工作,确保不合格材料不用于本工程;(4)施工过程中,每个工序完成之后,经检验合格后才能转入下一道工序;(5104
)施工期间,注意保持排水系统的畅通,做到施工区内不积水,保证施工在旱地进行;(6)施工过程中,专职质检员现场跟班进行质量控制,随时检查碾压情况,杜绝层间光面、弹簧土、漏压、欠压、裂缝等质量缺陷,并严格按照相应的规范和规程进行取样,实施质量监控;(7)墙背填料需待砌体砂浆强度达到70%以上时方可进行填筑,并应优先选择渗水性较好的砂砾土填筑。本工程的回填料主要利用本工程的开挖料,监理方认为不合格的填筑料一律不得使用;(8)建立健全安全管理体系和保证措施,严格安全生产经济责任制,加强安全意识和技术培训,做好安全事故的超前防范工作,做到措施具体,落实到位,奖罚分明;(9)现场配置机械设备保证安全完好率,所有机械操作人员持证上岗,严禁酒后驾车和疲劳作业;(10)现场配备专职质量员及安全员。做到每一个部位、每一道工序都有质检员及安全员检查、监督、把关,发现质量、安全隐患及时进行纠正。104
第八章混凝土工程施工8.1概述本标段混凝土工程主要包括:混凝土护坡、涵闸混凝土、垫层混凝土及其他部位等。砼工程主要工程量见表8-1。表8-1砼工程主要项目及工程量表序号项目干渠工程新建、重建配套建筑物工程改造加固建筑物工程合计1混凝土(m³)3986.56480.981086.75554.248.2原材料控制混凝土工程所用的水泥、砂石骨料、外加剂、水、钢材等原材料的质量将直接影响到混凝土的质量,因此,在施工前和施工过程中必须严格控制。所有原材料的技术参数必须符合招标文件和有关规范要求,并经试验检验合格,报监理工程师批准后,才能用于现场施工。8.2.1水泥本标段所需的水泥其水泥技术指标满足国家和行业的现行标准。进场水泥必须持有出厂合格证,按批进行技术指标的测试,各项技术指标满足设计要求。施工过程中不定时随机抽样检查,并将检查结果报送监理工程师审批。不合格品坚决不予使用。水泥以散装为主,袋装为辅。散装水泥到现场后,分批贮放在专用水泥储罐中,并按不同品种、标号、出厂批号、出厂日期等进行标识。袋装水泥贮放不超过3个月,散装水泥贮放不超过6个月。8.2.2水用于砼拌和的水必须新鲜、洁净、无污染(如污水、油、酸、碱盐及其他有机物的污染)。只有符合设计要求或规范标准的水才能用于砼的拌制和养护。8.2.3砂石骨料104
砼浇筑前,对砂石骨料进行各项指标检验,保证使用合格的砂石骨料。骨料的检验按规范SD105-82及SDJ207-82中有关规定进行,其细度模数、级配、含泥量、含粉量、压碎值、有机质含量等各项指标满足设计或规范要求。8.2.4钢筋砼结构所用钢筋的种类、规格型号等符合施工图纸和有关设计文件的规定。钢筋有出厂合格证书、试验报告单等。进场后按不同等级、规格、厂家分批验收,分别堆放,不得混杂,且挂牌标识。在运输、贮存过程中,避免锈蚀和污染。钢筋使用前,按合同规定和监理工程师的指示进行必要的检验和试验(如抗拉、冷弯等)。只有试验检验合格后,才能用于现场施工。8.2.5外加剂使用的外加剂必须通过类似工程成功应用,生产厂家具有一定的生产规模和通过国家认证的质量保证体系,质量均匀稳定。在砼施工过程中,将严格选用设计或业主指定的外加剂进行施工。外加剂使用前,对外加剂的各项性能指标进行试验检验,其各项技术指标满足设计要求,并将检验结果报送监理工程师审核。不同品种的外加剂分开储存,在运输与储存中不得混装,避免交叉污染。8.3施工布置本工程混凝土分部比较分散,为了满足各工作面平行施工的需要,计划在营地拌和场内共设置1台0.35m³拌和机,水泥库及砂石料堆场就近布置。砼、砂浆采用人工配料,机械拌和,砼主要利用农用车和手推车运输至各工作面。因本工程为流水作业此小型砼生产系统可移动,满足各工作面的需要。8.4混凝土施工(1)概述本工程混凝土部位比较分散,且部位较多,浇筑时采用木模板,混凝土采用拌和场集中拌制和现场拌制相结合。拌和场拌制的混凝土采用自卸车运至现场,人工入仓。(2)施工方法①测量放样及基础清理104
测量人员沿设计图纸放出建筑物的设计线、高程。人工将轮廓线范围内清理干净,并整平,必要时采用振动碾或液压夯板沿设计线将基础压实,并经监理工程师验收合格。在基础清理时,注意保护埋入面板中的底部止水系统不被损坏。②钢筋安装钢筋在钢筋加工厂加工制作,10t平板车运至施工现场,人工绑扎安装。③模板安装人工严格按测量放样的设计线进行立模。模板必须稳固、平直,不变形,不错位,表面涂刷工业蜡,脱模后保证砼表面光洁、整齐。④砼浇筑砼人工平仓后,采用φ50mm插入式振捣器充分振捣密实。靠近模板边沿和止水片附近采用φ30mm软管振捣器振捣。不得欠振、过振或漏振。⑤砼养护砼浇筑完成后,及时进行保湿养护。8.5主要资源配置计划混凝土施工主要机械设备配置见表8-2。表8-2混凝土主要机械设备配置表序号机械名称型号及规格数量备注1混凝土拌和机0.35m³2台2小型农用车3t2台3汽车吊8t1台4载重汽车10t1辆5手推车6辆6软管插入式振捣器F504台7软管插入式振捣器F302台8平板振捣器2台8.6混凝土施工质量保证措施为保证砼质量满足设计要求,砼施工质量达到合格,在砼施工过程中,必须严格按规范及设计要求,对砼生产的原材料、配合比及仓面作业等砼生产过程中的各主要环节进行全方位、全过程的质量控制,不断提高砼施工质量。(1)砼拌和质量控制104
①拌和站试生产和正式生产之前,施工单位会同监理工程师对各种称量装置进行检查、校秤,保证衡量精度。在正式生产过程中,水泥、水、外加剂等每月校秤一至二次,骨料每月校秤一次。②试验人员根据开仓证要求的砼标号、级配,对照技术条款的砼标号、级配要求进行核对,然后根据经过监理工程师审批的配合比进行调整,开具配料单。③配料前检查各称量装置的精确度及灵敏度,检查各种原材料是否满足配料要求。下料时,应严格按经批准的投料顺序卸料,并按规定的拌和时间拌和。拌和过程中,试验人员每2小时检查一次衡量误差及拌和时间,并作好记录。因改换配料单或调整配合比时,必须经试验室人员监督重新定秤。④现场试验人员在拌和机口及砼施工仓面对混凝土拌和物随机抽样,进行坍落度、含气量、温度试验并取样成型。试验人员根据现场试验结果及时调整配合比。(2)砼浇筑仓面准备作业质量控制①测量放样采用先进的测量方法和测量仪器进行测量放样,以减少系统误差和出错的机会。所有测量数据,都必须通过室内作业和现场计算互相校核,施工放样过程中,严格按照《施工测量控制程序》进行操作。②钢筋施工钢筋加工必须严格按照设计图纸和加工放样单进行加工,加工后的钢筋应做好标记,并堆放整齐,防止混杂。钢筋的现场绑扎焊接,必须按设计图纸及测量放样点进行施工,钢筋接头采用先进的接头方式,先进行现场接头试验,获取的接头参数经监理工程师审批后,用于现场施工。所有操作工人须进行技术培训,做到持证上岗,提高钢筋施工质量。③模板施工做好模板设计,结合现场施工条件和建筑物特性,采用牢固可靠、施工快速、成型质量好的模板。各种模板出厂前应严格检查,按招标文件和规范要求对模板尺寸、表面平整度、表面光洁度进行检查。模板安装时,必须测放足够精度的控制点,以控制模板安装质量。④预埋件施工104
排水管、灌浆管、止水片、金属结构埋件、监测仪器等埋设前,仔细检查和核定,并做好标记和记录。预埋件埋设时加固牢靠,并加以保护。砼浇筑过程中,必须严格执行经监理工程师审批的施工措施,防止浇筑过程中移动和损坏预埋件。⑤仓面清理砼浇筑前,使用压力水将缝面冲洗干净,并排干积水、缝面上的浮浆、污染物,使用合适的方法进行清理,不得对砼内部造成损伤,压力水的水压及冲毛时间根据季节和砼标号随时进行调整。(3)砼浇筑过程中的质量控制严格执行仓面工艺设计规定,仓面浇筑工艺、施工设备资源、温控资源、人力资源配置、砼浇筑顺序图、设计的标号、厚度、次序、方向、分层、开收仓时间等进行全面设计,报监理工程师批准后,方可开仓浇筑砼。施工过程中,不得随意变动已批准的仓面设计。①砼运输砼运输采用保温效果较好的料罐车运输,并做好施工组织管理,加快砼入仓速度。夏季高温季节,做好车辆的防晒保温措施,减少砼运输途中的温度回升。②砼入仓铺料砼下料时均匀铺料,预埋件附近、钢筋密集部位使用人工撮料,以防止骨料堆积。③砼振捣砼浇筑时,根据砼级配、结构部位分别配手持式硬轴振捣棒或软轴振捣棒,局部配用附着式振捣器,以确保砼振捣密实。模板附近进行复振,以减少水气泡,提高砼表面质量。④严格控制施工过程中的模板变形,保证立模的准确度和稳定性,确保砼外形轮廓线和表面平整度满足要求。(4)砼硬化后的质量控制①养护砼浇筑完毕后及时进行养护。一般情况下,使用洒水和喷雾养护,以保持砼表面水份。砼养护期时间,严格执行招标文件《技术条款》的有关规定。②温度控制104
根据施工图纸要求,编制详细的温度控制措施,温控要求及标准按设计要求和施工规范执行。(5)建立健全施工组织管理机构,提高施工管理素质。成立砼施工责任组,施工前进行系统培训,考试考察合格人员(管理人员、质检人员、施工人员、旁站人员、作业人员等)才能进入责任组,持证上岗,加强对砼施工全过程的控制,确保砼施工质量。104
第九章砌体工程施工9.1概述本项目的砌体工程主要包括浆砌石砌体砌筑。砌体工程主要工程量见表9-1;表9-1砌体工程主要工程量表序号项目干渠工程新建、重建配套建筑物工程改造加固建筑物工程合计1浆砌石(m³)1252.5106.923.71383.19.2施工用材料选择(1)石料石料应符合有关设计规定类别各标号,石质应质地坚硬、均匀,不易风化、无裂纹。其抗水性、抗冻性、抗压强度均应符合设计详图或有关技术要求的规定。用于砌体表面的石料必须有一个用作砌体表面的平整面,尺寸较大时,应稍作修整。其性能应符合有关规范的要求和规定。(2)砂浆砂浆必须拌和均匀,一次拌料应在其初凝之前使用完成。(3)水泥a、水泥进场时,应有产品合格证及出厂化验单。进场验收应对水泥的品种、标号包装、数量、出厂日期等进行检查验收。b、所有进场的水泥,都应经试验,确定其符合要求后,才可使用。c、不同标号、厂牌、品种、出厂日期的水泥,应分别堆放,严禁混合使用。d、出厂日期超过三个月或受潮的水泥,须经试验,确定其符合要求后,方可使用。e、严禁使用己结块变质的水泥。(4)砂:需洁净、坚硬,符合级配要求。104
(5)水:应满足规范的用水质量标准,如果对拌和及养护的水质有怀疑时,应进行砂浆强度验证,如果该水制成砂浆的抗压强度低于标准水制成的砂浆28天龄期抗压强度的90%以下时,则此水不能使用。9.3施工方法在砌体工程开工前,将砌体工程所采用的各种石料以及胶凝材料试验成果,报送发包人和监理人批准后,方可使用。9.3.1浆砌石砌筑1、施工程序浆砌石施工工艺流程图见图9-1。完工验收不合格垫层验收砂、水泥等原材料采购、运输砂浆拌和浆砌石砌筑块石开采、运输勾缝养护采取针对性措施进行处理坡面基础处理、夯实测量放线图9-1浆砌石施工工艺流程图2、施工方法104
⑴浆砌石挡土墙、护脚墙、护坡施工砌筑时分段进行,分段方法为每隔15m或地基条件发生变化处设置伸缩或沉降缝,变形缝设止水,缝宽10~25mm,从墙顶做到基底,缝内填塞沥青麻筋、沥青木板等弹性材料,沿墙的内、外、顶三侧填塞,填塞深度为150mm。为排除墙后积水,减少水压力,挡土墙每隔5m设置φ50PVC排水孔,呈梅花形布置,护坡坡面排水孔纵横方向每3m布置一个,呈梅花型错开布置。挡土墙排水孔在墙体砂浆强度达到设计强度的70%以后,回填墙后填料。墙背底部第一排排水孔以下填筑300mm厚粘土层,宽度1.0m左右,墙背反滤层填料为碎石,层厚200mm。其余填土选用透水性较强的填料,人工配合小型机具分层夯实。⑵浆砌石的一般施工方法砌体所用块石考虑当地购买。砌体工程施工程序为:材料准备→施工放样→基础开挖→块石砌筑→抹面、勾缝→养护。①材料准备石料:浆砌石料从本标段料场中选用质地坚硬、不易风化、没有裂隙的新鲜岩石,并且具有一个作砌石表面的平整面,石料厚度200~300mm,石料宽度及长度应分别为石料厚度的1~1.5倍和1.5~3倍。石料的尖锐边角应凿去,垂直于外露面的镶面石表面凹陷深度不得大于20mm,必要时人工修凿至所需形状。其他施工材料:砂及水泥等材料由工程项目部物资部门按照招标文件技术条款的要求和规范规定的质量要求统一采购;施工用水在施工现场就近取水。砂浆:砂浆标号满足设计要求,砂浆的配合比经过试验确定,水泥、水、砂符合设计要求,保证砂浆的和易性和良好保水性能。砂浆拌和均匀,拌和时间不少于2~3min,一次拌料在初凝之前使用完。现场拌制的配料误差,水泥不大于±2%,砂不大于±3%,水不大于±1%。②施工放样砌体施工前,由测量放出砌体砌筑的最大轮廓线和地面高程,以控制开挖轮廓线和开挖深度和砌筑轮廓。③开挖及地基处理对适宜使用机械开挖的部位使用机械开挖(反铲),辅以人工进行修整。开挖尺寸过小无法使用机械开挖的人工进行开挖。地基处理:砌筑前完成清基整平工作,对表面的腐植土、杂物等清除干净,并按要求进行压实或夯实。104
④砌筑砌筑用砂浆在现场用移动式砂浆搅拌机拌制。人工用手推车和橡胶桶运输。浆砌块石料由自卸车运至施工现场,然后人工搬运至砌筑工作面。砌筑前,人工将石料用水刷洗干净并保证湿润而不残留积水。浆砌石采用座浆法分层砌筑。铺浆厚度为3~5cm,随铺浆随砌石,砌筑时,块石分层卧砌,上下错缝,内外搭砌。砂浆捶捣密实,砂浆缝宽25~40cm,较大石缝先填砂浆再填碎石塞实。砌体基础的第一块石将大面朝下,砌体的第一层及转角、交叉、孔口以及砌体的封边封顶处,均选用较大的平整块石。砌体每天砌筑高度,不超过1.2m,砌筑过程因故临时间断时,留阶梯形斜槎,高度不超过1.0m。浆砌石外露面和挡土墙的临土面均勾缝或抹面,勾缝保持块石砌合的自然接缝,力求美观、匀称、块石形态突出,表面平整。勾缝砂浆标号高于砌体砂浆标号,用中细砂拌制,灰砂比一般为1:2,砌体勾缝前,清理缝槽,并用水冲洗湿润,砂浆嵌入缝内不小于4cm,并分层填压密实,砌体表面溅染的砂浆清除干净;砂浆抹面厚10~20mm,抹面均匀、光滑。砌筑因故停顿,砂浆超过初凝时间,则待砂浆强度达到2.5Mpa后方可继续施工。在继续砌筑前,凿除水泥砂浆乳皮,清除杂物,冲洗干净,先铺一层水泥砂浆,再分层砌筑。永久伸缩缝的填缝材料座浆挤压密实,缝面平整垂直、缝宽2cm。⑤养护砌体外露面在砌筑后12~18h内养护,养护时间不小于14天,并经常保持外露面湿润。9.4主要设备配置计划砌体工程所需的主要施工设备见表9-2。表9-2砌体工程施工设备配置表序号设备名称规格单位数量备注1砂浆搅拌机JZ350台2移动式2自卸车5t辆3104
3手推车1t辆89.5施工质量和安全保证措施9.5.1质量保证措施(1)建立健全完整的质量保证体系,在项目施工前,应根据该项目的实际情况制定适合本项目的相关管理规定并下发和宣贯;(2)制定工序“三检制”。施工过程中,严格按照“三检制”要求进行工序过程控制和验收,并执行“三检”一次验收合格率执行制度;(3)实行工前培训和技术交底制度。在每到工序或项目施工前,组织相关职管部门及参建人员根据设计图纸、规程规范及专项施工措施进行技术交底,确保做到工序明确、技术要求明确、验收标准明确、检测及控制明确等;(4)凡要求对基础面需清理的部位,其清理标准必须符合设计及相关规程规范要求,清理完毕后的基础面不允许有腐植土等夹杂物,清理完成后的基础面必须经过监理工程师的验收合格后,方可进入下道工序的施工;(5)砂浆的拌制必须严格按照试验室出具的配合比要求进行,在拌制及施工过程中,试验室应根据天气情况对骨料的含水等进行不定期检测,并根据检测结果对配料单进行及时调整;(6)所有砂浆拌和材料在使用前必须经过试验室的检测,合格后方可投入使用,对过期或不合格的材料禁止使用;(7)在施工过程中,试验室人员应对所使用的砂浆按照规范要求进行随机抽样检测并出具检测报告,对凡抽样检测不合格而已使用的,从上次检测至本次检测之间所施工的部位全部做返工处理;(8)对抹面及浆砌体结构在施工完成后安排专人进行养护,其持续养护时间不得少于14天;(9)在砌石体施工期间,必须在现场储备有专门的防雨布等防雨措施,防雨措施在项目开工前由施工及质检人员联合检查确认,到位后方可同意施工,禁止雨雪天气的砌体施工;(10)当外界气温低于5℃时,不得进行浆砌体和砖砌体施工,并对28天内新施工的浆砌体进行保温防护;(11)砌体施工过程中不允许有架空等现象,铺筑砂浆必须饱满;104
9.5.2安全保证措施(1)建立健全完整的安全保证体系,在项目施工前,应根据该项目的实际情况制定适合本项目的相关管理规定并下发和宣贯;(2)建立健全安全管理机构和管理网络,形成一从项目安全第一责任人至班组的完整管理网络并责任到人;(3)实行进场人员的安全教育和岗前培训活动。在人员进场后由安全管理机构和专职安全员对进场人员进行安全教育和培训并记录在案;(4)设置安全防护栏杆和安全防护网。在高空排架施工前,先在施工区段外侧及上下通道设置安全防护栏杆和安全防护网,完成后再行挡墙,护坡勾缝施工并在施工过程中对安全防护设施不定期进行检查,安排专人进行维护;(5)对所有设备均采用有证驾驶,特种人员严格执行持证上岗制度,杜绝无证人员进行任何设备的操作;(6)道路及安全警示标志。施工期间,对所有施工道路均设置安全警示标志其种类包括(但不限于)转弯标志、限速标志、防滑标志等,提请过往人员及车辆注意安全;(7)安全保护及着装。凡进入工区的所有人员必须按规定佩带符合要求的安全防护用品,对高空施工人员必须同时佩带安全带及安全绳等。施工过程中由项目部安全管理部门对其进行专门巡视检查;(8)加大违章操作的检查和整改。对施工过程中,除安排专人对违章操作进行检查外,同时加大违章人员的学习和教育活动并记录在案。104
第十章拆除工程施工10.1工程概况本工程主要包括混凝土和浆砌石砌体的拆除等。其工程量见表10-1。表10-1本合同拆除工程量表序号项目新建、重建配套建筑物工程合计1浆砌石拆除(m³)52.552.52砼拆除(m³)64.0564.0510.2混凝土拆除10.2.1施工程序混凝土拆除采用人工与机械和爆破作业三种方法,爆破拆除其施工程序如下:布孔→钻孔→洗孔→验孔→装药→堵孔→检查→警界→爆破→清除爆碴。10.2.2施工方法拆除工程可采用人工与机械和爆破作业三种方法,但爆破作业必须进行控制爆破,且要确保施工中不得损伤附近其它建筑物。闸门埋件的拆除和原门槽二期砼的凿除应采用人工凿除。拆除爆破作业前,针对建筑物进行拆除爆破设计及试验。根据试验结果,确定爆破震动安全距离,质点安全震动速度值及最大一段起爆药量等参数,以及确定采用钻防震孔、减震孔、导向孔或开设防震槽等措施,并报送监理批准后实施。混凝土拆除由于受爆破振动安全距离和质点安全震动速度等的约制,一般采用拆除爆破范畴内的切割爆破和松动爆破,对紧靠保留建筑物,并有特殊防震要求的拆除体,采用静态爆破剂爆破拆除。104
钢筋混凝土拆除分两步进行施工。首先对拆除体进行手风钻钻孔爆破,然后用氧焊切割混凝土内钢筋,如遇个别部位爆破效果欠佳时,采用风镐或液压破碎锤辅助拆除。爆破施工措施:①设置专职爆破安全监督检查机构,负责爆破施工中各项安全检查。凡拆除爆破对附近建筑物及人畜有影响的区域,必须严格检查爆破设计中最大一段的起爆药量,确保建筑物及人畜安全。②在爆破施工区外围交通道路安全警戒线处,设置警戒标志,为避炮人员提供安全警戒范围。③放炮时,必须有安全警戒人员负责安全警戒,以升白旗、红旗为疏散所有人员设备于警戒区外和进入警戒信号。④严格执行爆破器材的管理规定,凡当日爆破施工多余的火工材料,必须全部及时地返回炸药库登记保管。⑤准确地测量放线和布孔,确保钻孔孔位和钻孔角度(误差不大于1度)。⑥钻孔在装药前,安排专人专管,孔口用纸袋封堵,以免石碴及岩粉塌入孔内。⑦凡爆破施工,均应先做爆破设计,报监理部门核准,由质检部门按爆破设计进行检查钻孔,装药及爆破起爆网程序。⑧钻孔深度,装药量、起爆分段由专人负责标明在钻孔孔口,供专业人员按定量备药、装药,并为安全、质检人员提供检查依据。⑨孔口填堵是关系到爆破效果的直接因素,也是保证爆破质量的关键工序,必须按规定执行。操作人员和质检、安全人员必须严格把关,并防止将石块混入填堵料进行堵孔,以免造成不安全隐患。⑩起爆网络由专人操作,并同时经两人复核无误才能与起爆主线联网。这是至关重要的一道工序,必须做到万无一失。10.3砌体拆除10.3.1砌体的拆除(1)选用一台挖掘机装配油压破碎机进行拆除,该机拆除效率高,且施工安全。清理碎碴用挖掘机装车外运。(2)拆除料的处理104
对于拆除后的石料,挑选好的块石加以利用;废料用于临时道路,以及生活区场地的铺筑。10.3.2施工注意事项(1)拆除施工应自上而下进行。(2)砌体拆除时应注意保护拆除砌体料的完整,以便重复利用。(3)在拆除过程中,如发现问题时,应停止该部位的施工,及时上报监理人,经监理人同意后,方可继续施工。(4)拆除下的弃渣,运到监理工程师指定的地点堆放,禁止随意乱弃。(5)在拆除过程中,应谨慎施工,以避免损坏相邻保留部位或对其它结构安全产生不利影响。(6)在各单项工程拆除、凿除或凿毛后,应报请监理人与设代检查验收合格后,方可进行下一工序施工。10.4主要机械设备配置主要施工设备见表10-2.表10-2拆除工程主要施工设备表序号名称型号规格数量(台/套)1柴油空压机3m³12电动空压机9m³13手风钻YT2834氧焊切割设备25风镐G1026液压破碎锤改装1104
第十一章金属结构及设备安装工程11.1概述本工程金属结构及设备安装工程主要包括轧车铺泄水闸和东何分水闸的闸门及启闭设备的安装工程。11.2金属结构安装根据招标文件,承包人负责本工程涉及到的金属结构设备的现场安装工作,包括设备调试和试运转工作,并负责安装所需的人工、材料、设备、安装和检测器具,以及负责完工前验收前的维护工作。提供设备时,应组织发包方、设计方、监理方及施工联合进行验收,生产厂家应提供齐全的质量说明资料,产品的出厂合格证及相关的材质证明等。11.2.1设备的接收及保管发包人提供的设备经参建各方共同验收后,根据实际情况,堆放在仓库(仓库根据建筑物位置就近布置)或现场,露天堆放时,设备搁于枕木之上,加盖放雨布。安排专人看护。11.2.2小件加工电缆架、设备支架、基础埋件等小型钢结构件委托合格的制作商加工,然后运至现场,经验收合格后安装。11.2.3闸门起吊及运输(1)弧形门叶运输时采用与门叶面板曲率半径相同的弧形胎架,保证运输过程中的安全,并防止运输变形。(2)支臂运输时注意重心位置,采取措支架固定,防止构件损坏与变形。(3)机加工(或表面)件运输时,涂油脂或包装保护,吊装运输时防止撞击损坏。(4)重要部件运输时,制订详细的起吊和运输方案,确保吊运过程中构件不致遭受损坏和变形。11.2.4埋件安装104
门槽、弧形门支座基础、设备支架、接地装置、电缆管等埋件随土建进度及时埋设。(1)埋件安装包括闸门及启闭机的预埋件安装,包括闸门主轨、副轨、反轨、侧轨、底槛、门楣、护角、弧形门铰座、贮门库埋件、启闭机和电气设备基础埋件等。(2)埋件安装前,测放埋件安装控制点,包括孔口中心线、门槽中心线、水准点。仔细校核控制点,确认无误后,方可进行安装。(3)埋件安装前,对一期混凝土预留槽位置及尺寸进行检查。(4)门槽埋件利用汽车吊放至安装位置,并利用手动葫芦、千斤顶等辅助工具精调,经检查验收后加固,埋件与一期混凝土中的预留钢筋(板)焊牢。(5)现场焊缝焊接,按安装工艺卡的焊接顺序操作,以控制焊接变形。埋件上所有不锈钢材料的焊接接头均使用相应的不锈钢焊条进行焊接。(6)清理磨光埋件表面吊耳、支撑、焊疤等杂物,按设计要求补漆或涂漆。(7)埋件安装完毕报请监理检查,验收合格后及时浇筑二期混凝土浇筑。(8)二期混凝土浇筑拆模后,对所有工作表面进行清理,门槽范围内影响闸门安全运行的外露物均予以清除,并对埋件的最终安装位置进行复测,同时做好记录报送监理。(9)弧形门铰座二期混凝土强度达到设计要求,且左右铰座中心孔同心度经检查符合要求后,开始进行弧形门支臂与铰座的连接。(10)安装使用的基准点、基准线保留到安装验收合格后拆除。(11)门槽安装工艺流程见图11-1。104
场地准备控制点设置埋件吊装就位、调整加固焊接打磨平整、检验二期混凝土浇筑浇筑门槽清理尺寸复核验收图11-1门槽安装工艺流程图11.2.5平面闸门安装(1)分节制造的平面闸门需在现场组装成整体,组装后的整体尺寸必须符合要求。节间采用螺栓连接时,螺栓应均匀拧紧,节间橡皮压缩量符合设计要求。节间采用焊接连接时,则采取合理的焊接顺序,按有关焊接的规范进行焊接和检验,并采取措施控制焊接变形。(2)优先安装启闭设备,再利用启闭设备直接吊装和下闸,条件不具备时,采用汽车吊配手动葫芦、千斤顶等工具吊装。(3)闸门滑块的安装调整工作在门叶结构拼装焊接完毕,经过测量校正合格后方能进行,所有主支承面应调整到同一平面上,误差不大于设计规定。(4)水封安装时,先将水封橡胶条按需要的长度粘结好,再与水封压板一起配钻螺栓孔,水封螺栓孔采用专用钻头使用旋转法加工,孔径比螺栓直径小1mm。水封装置安装允许偏差和水封橡胶质量必须符合规范要求。104
(5)清理门槽特别是底坎上的杂物,吊起门叶放入门槽即完成安装。(6)闸门试验闸门安装完毕,我们将会同相关单位对闸门进行试验检查,试验项目包括:闸门的静平衡试验,将闸门自由地吊离地面100mm,通过滚轮或滑道的中心线测量上、下游方向与左右方向的倾斜,单吊点平面闸门倾斜度不应超过门高的1/1000,且不大于8mm;平面链轮闸门的倾斜度不应超过门高的1/1500,且不大于3mm。无水情况下的全行程启闭试验,试验过程检查和确认滚轮或滑道的运行无卡阻现象,闸门在全关位置时其水封橡皮无损伤,漏光检查合格,止水严密。试验时水封与座板间的接触面用清水冲淋润滑,以防水封损坏。静水情况下的全行程启闭试验,试验过程检查和确认滚轮或滑道的运行无卡阻现象,水封无损伤。动水启闭试验,试验水头尽量接近设计水头,检查和确认闸门能顺利地启闭。闸门的通用性检查,对于进水口闸门,须在每个门槽中进行无水情况下的全行程启闭试验。对利用一套自动挂脱梁操作多孔和多扇闸门的情况,则应逐孔、逐扇进行配合操作试验,并确保挂脱钩动作100%地可靠。(7)平面闸门安装工艺流程见图11-2。104
分节门叶拼装焊接或螺栓连接焊缝外观检查、无损检测安装水封、滚轮、滑块等清理打磨门叶表面门叶防腐涂漆下闸、安装吊杆等验收试运行图11-2平面闸门安装工艺流程图11.2.6液压启闭机安装11.2.6.1安装前的准备(1)设备清点设备到货后及时会同业主、监理进行现场开箱清点和检查,检查配件是否齐全,是否与装箱单相符;检查启闭机的油缸总成、液压站及液控系统、电气系统、管道和基础埋件等是否完好。(2)基准线测放安装前首先按设计给定的高程和纵、横向中心线座标,在安装现场测放出具体的安装位置。测放时,高程必须经过闭合验算,纵、横向中心线必须与闸门中心线进行校合。液压启闭机油缸支承机架的安装偏差应符合设计规定。设计未明确时,油缸支承中心点坐标偏差不大于±2mm,高程偏差不大于±5mm。(3)油缸、油泵及阀组的解体清洗104
液压缸、油泵及阀组安装前按要求应进行解体清洗,若因施工现场条件限制,在出厂时间不长的情况下,经厂家及监理确认后可不再进行全部解体清洗。但对油箱必须进行彻底的清洗,清除油箱内易脱落的锈斑、漆皮等所有杂物,清洗时所用抹布应使用丝织品,清洗后用和好的面团粘除所有杂物。11.2.6.2液压启闭机安装优先安装机房内起吊设备,再利用该设备直接吊装,条件不具备时,采用汽车吊配手动葫芦、千斤顶等工具吊装。安装技术要求如下,(1)严格按设计要求和制造厂技术说明书进行安装、调试和试运转。(2)液压系统用油牌号应符合设计和厂家技术说明书要求,油液在注入系统以前必须经过滤后使其清洁度达到规定标准。(3)液压站油箱在安装前须检查其清洁度,并符合制造厂技术说明书的要求,所有的压力表、压力控制器、压力变送器等均必须校验准确。(4)液压启闭机电气控制及检测设备的安装应符合设计要求和制造厂技术说明书的规定。电缆安装排列整齐。全部电气设备可靠接地。11.2.6.3液压启闭机试运转(1)对液压系统进行耐压试验。液压管路试验压力:P额≦16MPa时,P试=1.5P额;P额﹥16MPa时,P试=1.5P额,其余试验压力分别按各种设计工况选定。在各试验压力下保压10min,检查压力变化和管路系统漏油、渗油情况,整定好各溢流阀的溢流压力。(2)在活塞杆吊头不与闸门连接的情况下,作全行程空载往复动作试验三次,用以排除油缸和管路中的空气,检验泵组、阀组和电气操作系统的正确性,检测油缸启动压力和系统阻力、活塞杆运动应无爬行现象。(3)在活塞杆吊头与闸门连接而闸门不承受水压力的情况下,进行启门和闭门工况的全行程往复动作试验三次,整定和调整好闸门开度传感器、行程极限形状及电、液元件的设定值,检测电动机的电流、电压和油压的数据及全行程启、闭的运行时间。(4)在闸门承受水压力的情况下,进行液压启闭机额定负荷下的启闭运行试验。检测电动机的电流、电压和系统压力及全行程启、闭运行时间;检查启闭过程应无超常振动,启停应无剧烈冲击现象。(5)电气控制设备应先进行模拟动作试验后,再作联机试验。104
11.3主要资源配置主要施工设备配置见表11-1;表11-1主要施工设备表序号设备类型和名称型号及规格数量(台)备注1吊车8t12载重汽车10t23螺旋千斤顶8t24手动葫芦10t25逆变式弧焊机ZX7-40026焊条烘箱150kg37高压无气喷涂机BPQ9C2104
第十二章施工组织及资源配置计划12.1施工组织机构设置我公司将按照现代项目法施工原则成立“XXX灌区续建配套与节水改造工程2012年度项目第1标段施工项目经理部”。选聘技术水平高、施工管理经验丰富的人员组成经理部决策层和管理层,负责本合同工程的实施;从公司范围内抽调有丰富水利施工和管理的工程技术人员和技术工人,按专业组建施工队伍承担本合同工程项目的施工任务。项目经理部将按项目法施工的原则组织本合同工程的施工。项目经理部决策层由项目经理、副经理、总工程师组成。项目经理对本合同工程的施工质量、进度、安全负全面责任,并直接向业主和公司负责;副经理、总工程师协助项目经理分管管理和业务工作。副经理主要负责项目施工组织、生产管理、进度控制、定期主持召开生产会议;负责项目实施过程中的质量安全保证体系的建立、实施和管理工作;总工程师主要负责项目部施工技术管理,主持制定工程总体施工技术方案、重大施工技术措施、施工总进度计划及质量、安全技术措施等;其他由各职能部门负责。管理层由施工技术部、质安环保部、生产经营部、机电物资部、财务部和综合办公室组成。本项目施工组织机构设置见图12-1,管理层各部室的主要职责见表12-1。104
项目经理总工程师副经理开挖工程队混凝土队金结机电队填筑工程队图12-1项目组织机构框图施工技术部质安环保部机电物资部生产经营部综合办公室测量队试验室综合工程队财务部表12-1项目经理部管理层各部室主要职责表序号部室名称主要职责备注1财务部负责工程财务结算、合同管理、工程计划等;2施工技术部负责工程施工管理及现场组织协调,对工程总体控制管理。3质安环保部负责工程施工质量、安全、环境保护及文明施工管理和控制。4机电物资部负责材料、设备及配件等的采购、供应和设备维护等管理。5生产经营部负责工程计划统计、报表结算、合同管理、内部经营管理、成本管理、工程资金和财务管理、劳动人事、人员素质与档案管理等工作。6综合办公室负责内部行政事务、外部协调、文秘机要、党工团及思想政治工作、后勤管理等工作。104
注:施工技术部下设置试验室和测量队;试验室负责本合同工程的全部试验和相关检测工作;测量队负责本合同工程的全部测量、放样和施工期变形观测等工作。12.2施工队伍配备及分工XXX灌区续建配套与节水改造工程2012年度项目第1标段施工内容包括:土石方开挖、土方回填、混凝土浇筑、砌体工程以及金结机电工程等项目施工,为了优质高效完成本标段的施工任务,根据本工程的施工特点、工程量和施工强度,项目部将合理配置劳动力资源。根据工程施工需要,成立项目经理部领导下的开挖工程队、填筑工程队、混凝土队、综合工程队、金结机电队等5个作业厂队。各专业施工厂队按工种配齐人员,同时根据不同时段的施工任务,调整各厂队的工种比例和人数,实行动态管理,建立劣汰制度,使施工队伍始终保持较高素质,确保高效率、高质量完成本合同工程施工。施工队伍配备及分工见表12-2。表12-2项目施工队伍分工及分工表单位主要职责或工作内容开挖工程队负责本工程的土石方的开挖及运输工作等填筑工程队负责本合同工程的土方回填等工作混凝土队负责本合同工程所有混凝土的拌制、运输、浇筑等工作金结机电队负责本工程的金属结构及设备安装工程。综合工程队负责本合同工程的砌体、砼拆除以及综合加工等工作。12.3资源配置计划12.3.1劳动力配备计划根据各时段施工项目和强度配备足够的各工种施工人员,满足施工的需要,同时在施工过程中对施工人员实行动态;施工高峰期,在当地雇用一些民技工,从事简单的、突击性的工作。劳动力配备计划见表12-3。104
表12-3拟投入本工程的劳动力计划表单位:人工种按工程施工阶段投入劳动力情况2012年2013年第四季度第一季度第二季度机械操作20205汽车司机303010修理工221电工241电焊工231钢筋工241混凝土工582砌筑工10255测量工222普工254015管理人员1012812.4.2机械设备配置计划表12-4拟投入本工程的主要施工机械设备表序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1反铲PC20010小松20081201.0m³开挖填筑区2推土机TY2202山推2008162开挖填筑区3装载机Zl-402徐工20092.3m³开挖填筑区4洒水车8t2二汽2009开挖填筑区5自卸汽车10t10解放2010开挖填筑区6振动碾YZ141徐工200814t开挖填筑区7蛙夯机HW701徐工2009开挖填筑区8砼搅拌机JZC3502郑州20090.35m³拌和场9砂浆搅拌机0.25m³4郑州20100.25m³拌和场10汽车吊8t1湖南20098t施工区11载重汽车10t2青岛2010施工区12振捣器Ф504武汉2008施工区13振捣器Ф302武汉2009施工区14农用车3t2武汉2010施工区104
15电焊机BX1-3302金象20096.4施工区16钢筋切断机GQ601上海20105.5加工厂17钢筋弯曲机GQ50-11上海20097加工厂18钢筋调直机GJ4/141上海20095加工厂19交流电焊机BX1-5002武汉201010加工厂20直流电焊机ZX6302上海20095加工厂21电动磨光机X7-3001武汉20101加工厂22氧气切割机LGK8-1002沈阳2009加工厂23水泵65WQ306武汉20067.530m³/h施工区24水泵50WQ254武汉20082.220m³/h施工区25柴油发电机50KW1武汉20095050KW营地26变压器250kvA2云南2010施工区27柴油空压机3m³2武汉2009施工区28电动空压机9m³2武汉2006施工区29手风钻YT286天水2008施工区30风镐G102无锡2009施工区31液压破碎锤改装1郑州2010施工区104
第十三章施工质量保证体系和措施13.1质量目标严格按照ISO-9000系列质量保证体系组织施工,工程合格率100%,杜绝质量事故,工程质量目标:满足设计要求,达到合格标准。13.2质量保证计划大纲本工程施工过程中,将依据《中华人民共和国产品质量法》GB/T19001-2008、ISO9001:2008《质量管理体系要求》,建立并运行本工程质量管理体系。质量体系文件包括:质量计划、质量管理程序、施工作业指导书三个层次的管理文件,为工程建设提供充分的可靠的质量保证,并不断改进质量管理体系,让业主满意。13.3质量管理措施13.3.1建立健全质量保证体系⑴建立以项目经理为组长、项目副经理和总工程师为副组长的质量领导小组,制定质量管理目标和实施计划;加强全员质量教育;建立质量追溯制度。各工程队(施工队)成立质量管理小组负责本单位的质量管理。班组成立质量小组,对各工序进行全过程质量控制。最终形成项目部、工程队、作业班组三级质量检验的质量管理体系。⑵贯彻“谁操作谁负责、谁操作谁保证”的质量制度,编制合理的施工组织设计和工程质量保证措施,按照设计图纸和技术规范精心施工,应用统计技术分析工程质量动态,严格过程控制,使施工全过程处于质量受控状态。形成健全的工程施工质量保证体系。104
⑶建立健全质检机构,项目经理部设质安环保部,设置专业质检工程师岗位3个,每个岗位配备富有施工经验的工程师1~3名,各作业队均配备专职质检员2~3名,每个作业班组设兼职质检员1~2名;在施工过程中,自上而下按照“跟踪检查—复检—抽检”和“自检—互检—交接检”等两个层次分别实施质量检查任务。各类人员做到岗责相符,实施质量一票否决制。在严格内部“三检”制度的基础上,认真接受业主和监理工程师的监督,接受社会工程监督部门的监督,并自始至终密切配合,严格服从。我方承诺,质检人员驻工地时间每月不少于25天,质检人员在工程开工后即进入施工现场。项目部设工地试验室,配备满足试验要求的测试仪器和专职试验员,加强对原材料和各施工环节的取样检查。严格控制混凝土骨料的粒径、级配,使之符合设计和规范要求。项目部设立测量队,配备性能先进、数量足够的测量仪器和经验丰富的专职测量人员,加强施工测量工作。形成由质检工程师为负责人,测量队、工地试验室、各施工队密切配合的工程质量检查、监督体系。检验和试验质量保证程序见图13-1。104
仪器设备性能保证环境检测检验过程质量保证执行技术标准保证环境检测选定检测标准图13-1检验和试验质量保证程序检测质量保证体系维护管理执行技术标准保证选定规程制订细则确定试验方案人员培训考试确定试验方案检测环境保证调整检测环境参数记录检测样品取样重新检测检测数据处理细测复核提出处理意见分析原因检测事故处理检测报告审核签发用户结束有问题检测准备检测质量保证体系仪器设备性能保证组配检测执行技术标准保证选定规程制订细则确定试验方案人员培训考试确定试验方案检测环境保证调整检测环境参数记录检测样品取样重新检测检测数据处理细测复核提出处理意见分析原因检测事故处理检测报告审核签发用户结束有异议申请复查数据记录有问题104
掌握规范验交标准技术交底图纸交底测量复核推广新技术新工艺加强技术培训,实行计算机网络计划技术,推行全面质量管理,强化ISO9001系列技术保证技术岗位责任制质量责任制提高工作能力签定经济责任制制定奖罚制度完善计量支付手续施工保证创优质工程施工准备的质量控制机具材料的质量控制施工过程的质量控制计量标准的质量控制质量保证体系提高质量意识TQC教育思想保证改进工作质量质量第一为用户服务下道工序是用户制定教育计划工程回访经济兑现奖优罚劣施工过程受控质量评定提高经济效益保证用户满意反馈优质优价完美计量支付手续制定奖罚命令签定包保责任状经济保证经济法规质量保证项目经理TQC领导小组组织保证质量三检制测量、试验、检验图13-2质量保证体系框图104
⑷本合同工程质量的第一责任人是项目经理,具体负责人为项目总工程师。由工程质量管理体系、施工保证体系、检查和监督控制体系等三大体系组成本合同工程质量保证体系,工程质量保证体系见图13-2。13.3.2加强原材料、半成品及设备采购的质量控制和管理⑴项目部在采购原材料、半成品、工程设备和器材时,应严格按照合同文件中的质量要求、技术标准和设计图纸的规定。⑵凡进入施工现场的原材料、半成品、工程设备和器材均应按有关规定进行试验和检测,只有检验合格的才能用于本合同工程。⑶原材料质量控制程序见图13-3。研究图纸、技术设计说明书,明确施工规范、标准编制施工程序文件、作业计划、制订质保措施审核批准资源配备工作计划及技术交底执行施工方案开展QC活动按质量计划进行控制效果检查、质量检验质量偏差修正质量鉴定和评价移交工程文件事前控制事中控制事后控制图13-4施工过程控制质量保证程序框图104
13.3.3坚持质量第一、预防为主、防治结合的原则,实行工程质量终身负责制。⑴在施工过程中,严格按照有关设计图纸、技术规范和施工规程精心施工,实行全过程的质量控制和监督,认真实行自检、互检、抽检制度,坚持施工技术和质量检查交接认证制度。做到施工质量原始记录资料完整,为工程质量的检查与验收提供依据。⑵施工过程控制质量保证程序,见图13-4。原材料合格分供商合格料源钢材水泥其它水碎石出厂合格证退货抽样试验不合格业主、监理审定抽样试验禁用不合格业主、监理审定发出使用指令合格合格砂图13-3原材料质量保证程序框图⑶项目部制定工程项目质量检验实施细则,明确检查内容、方法、职责和记录格式。填写质量报表,整理、汇总质检资料,并报送监理工程师。⑷工程竣工交付使用后,我公司对工程质量终身负责,对工程质量一包到底。并做好建后服务工作。坚持工程质量回访制度,对工程中出现的质量问题,要按照合同条件,采取有效的处理措施,确保工程质量。13.3.4工程质量事故分析与处理104
⑴如果施工期间发现质量事故,应对事故现场摄影和录象,并对重大事故现场进行保护。并立即报告监理工程师、业主和公司质安处。提出事故原因和处理的初步意见。再进行事故原因调查分析,拟定处理方案和预防措施报监理工程师并抄报公司。⑵发生工程质量事故后,应遵循“三不放过原则”,即事故原因不查明不放过,主要责任人不受到处罚和职工未受到教育不放过,补救和防范措施不具体不放过,并实行质量一票否决权。我公司将根据事故大小和责任轻重给项目经理、项目总工程师和直接责任者进行处罚,严重者将移送司法机关,由司法机关处理。⑶对已发生的质量事故处理要做到:事故原因有结论,处理有结果,纠正和预防措施已落实并认真实施。质量事故处理程序见图13-5。104
非措施初定不处理发现质量问题保护现场、通报信息进一步调查、分析原因拟定预防措施报监理审批预防措施落实研究是否处理报监理审批拟定处理措施报监理审批实施处理措施分析原因检查编写质量事故报告报监理工程师审批接受处理处理不处理措施原因不合格合格否符合要求图13-5质量事故处理程序图13.3.5质量管理应贯彻质量与经济挂钩的原则,实行奖优罚劣,办法如下:104
⑴我公司已建立质量奖励基金,每年对质量管理好的单位和个人给予奖励,对获得优质工程的项目经理和技术负责人给予重奖。对负有质量事故责任的项目经理、技术负责人和直接责任者将根据责任大小、轻重进行罚款。罚款所得将纳入奖励基金。⑵项目部设专项质量奖励基金,质检工程师有权对施工质量优良的工程队或分部、分项工程签发授奖单,也有权对发生质量事故的工程队或分部、分项工程签发处罚单。13.4质量保证技术措施本合同工程包括根据以往的施工经验和技术成果,在本合同施工将采取以下技术保证措施:(1)中标后,立即组织技术人员研究施工详图,及时向监理工程师提交详细的施工组织设计、进度网络图。在工程实施过程中,如有质量缺陷,及时提交整改措施经监理工程师审批后实施。上述内容将按ISO9001系列质量体系文件要求,以工程项目质量计划的形式编写。质量计划包括以下内容(但不仅限于):①需达到的质量目标;②组织实际运行的各过程的步骤;③项目实施的不同阶段,职责、权限和资源的具体分配;④采用形成文件的程序和作业指导书;⑤不同阶段适用的检验、试验和审核计划;⑥随工程项目的进展,改变和完善质量计划形成文件的程序;⑦新开工的或发生显著变化的项目,必须编制工程项目质量计划;⑧达到质量目标的评定方法;⑨为达到质量目标必须采取的其它措施。(2)对施工全过程的原材料检测试验工作是保证质量不可缺少的重要手段,产品质量的优劣是通过试验检测确定,因此,必须完善检验机构,建立现场试验室,并配备满足工程需要的各项试验检测仪器设备和检测人员,用试验数据指导施工。(3)积极推广运用新技术、新工艺、新材料和新设备,促进技术进步,提高施工工艺水平,保证质量创优目标的实现。(4)竣工文件资料准备及工程移交104
文件资料是工程项目进行交接验收的主要依据,是项目施工过程重要的真实的记录,因此在施工中及竣工前设专人对整个施工过程中发生的资料进行积累、收集、整理成册,相关人员和部门要积极配合,并由总工程师亲自抓此项工作。文件资料的整理、打印、签章、装订符合招标文件和业主的规定及要求。工程移交前,所有工程项目需全部完成并符合由项目负责人组织的自检要求标准。所有的文件资料完整、齐全符合规定要求。最后按照业主验收程序申请移交。(5)质量回访及保修移交工程时,项目部要制定质量回访计划,按计划进行质量回访,及时了解掌握用户对该工程的意见和质量要求。对回访中反映的质量问题,按《质量回访及服务程序》执行,确保用户满意。13.5严格质量管理⑴强化全员质量意识,积极推广全面质量管理,成立QC攻关小组,广泛开展QC小组活动,通过全员、全方位、全过程的质量控制,在确保质量的前提下,促进工程质量的提高。⑵每个分部工程施工前,必须制订施工技术措施和质量控制措施,并认真做好技术交底工作。⑶实行“质量工作一票否决权”制度,严格作业程序,杜绝违章施工。⑷坚持“三检制”,对发现的质量隐患及时处理,并制定相应的预防措施。13.6加强试验检测工作建立工地试验室,配备足够的人员和经计量部门校核认可的试验设备,试验人员持证上岗,以满足工程施工必须进行的各项试验。施工过程中,重视试验室工作,坚持成果第一、一切用资料说话的原则。104
第十四章职业健康安全保证体系和措施14.1安全管理目标安全生产目标是:无死亡和重伤事故;无重大交通事故、无重大机电设备事故及重大火灾事故发生,保证安全,争创“安全工程”。14.2安全管理组织机构及主要职责14.2.1建立安全管理组织机构和安全保证体系⑴安全管理组织机构在项目部成立安全生产管理组织机构,即安全生产管理委员会,它是本工程安全生产最具权威的管理机构。由项目经理、副经理、项目总工程师、各部门主管、专职安全员和各作业队队长组成。在项目部设质安环保部并设1名专职安全员,每个施工队设1名专职安全员,班组设1名兼职安全员。项目经理为安全生产管理委员会主任,是安全生产第一责任人。办事机构设在质安环保部,由专职安全责任工程师负责处理日常事务。安全生产管理委员会的职责是:认真贯彻执行劳动保护和安全生产的各项政策、法令和规章制度;负责审批并贯彻执行安全管理体系三个层次的安全文件,审批安全生产措施计划;完善各部门管理人员的安全生产责任制;定期研究解决安全生产中的难题;组织项目部的安全生产大检查和开展安全无事故竞赛活动等;总结与推广安全生产先进经验;主持安全事故的调查分析,提出对策。安全管理组织机构见图14-1安全管理组织机构框图。104
项目经理、安委会主任项目副经理安全委员会质安环保部施工作业队(安全工程师)生产班组(兼职安全员)安全管理委员会项目总工程师图14-1安全管理组织机构框图⑵安全保证体系见图14-2安全保证体系图安全保证体系提高全员意识组织保证经济保证制度保证思想保证施工技术安全规则教育项目部安全委员会项目部质安环保部安全责任制各项安全生产制度施工队专职安全员班组安全检查员安全第一预防为主安全为了生产生产必须安全经济兑现各工种安全生产制度月季年安全检查制度安全总结评比制度实现安全生产目标图14-2安全保证体系图104
14.2.2各级部门人员的安全责任⑴项目经理的安全责任①项目经理为本工程项目安全生产第一责任人。对本工程的劳动保护和安全生产负总的责任。②认真贯彻执行劳动保护和安全生产的政策、法令、法规、上级的指示和决定,结合本工程的情况,制定实施措施,并检查执行情况。③把安全生产列入议事日程,每月召开生产、行政会议,讨论分析安全生产动态,研究解决安全生产存在的问题。④组织制定安全生产措施计划,保证安全生产措施计划的贯彻实施。⑤督促有关部门建立健全本项目部的安全生产规章制度,随时检查不断充实和提高,组织开展安全竞赛活动。⑥经常对中层干部和职能部门的负责人进行安全生产方针、政策及安全生产责任制的教育,提高他们的安全管理水平和责任感。⑦总结和推广安全生产的先进经验,督促各级管理人员和职工做好本职工作范围内的安全工作。⑧对于在安全生产上有令不行,有禁不止的行为,进行批评教育,违反纪律的要严肃处理。把安全生产作为考核各级领导干部的重要条件,并作为“创先争优”活动的重要内容。⑨发生工伤死亡事故,要及时召开会议,积极参加事故的调查分析处理,提出整改和防范措施。⑵项目总工程师的安全责任①认真贯彻执行国家的安全生产方针、政策和安全技术标准,结合实际情况,制定贯彻实施的具体措施,并检查落实执行情况。②对劳动保护和生产中的安全技术工作负总的责任。要把安全工作列入重要议事日程,每次研究规划、布置、检查、总结评比施工生产技术工作,必须同时研究处理重大安全技术难题。③组织编制、审查施工组织设计、施工方案时,要贯彻“安全第一、预防为主”的方针,采用新技术、新工艺、新设备时,要制定相应的安全技术措施,要做到针对性强,实用效果好。成为科学指导施工的技术依据。④经常对职工进行安全教育和安全技术知识的培训。104
⑤对存在的重大事故隐患和严重职业危害问题应列为重点研究项目。有步骤,有计划的下达科研任务。⑥组织制定安全技术操作规程和特殊施工工艺的安全技术措施,督促现场实施。在组织技术鉴定时,必须把安全技术防护装置列为重要内容,同时审查鉴定。⑦审查或提出施工方案时,必须同时提出安全技术措施方案,并检查实施情况。⑧参加重大伤亡事故的调查,从技术方面分析事故原因,提出鉴定意见和改进措施,深入现场检查安全措施的执行情况,及时解决施工中的安全技术问题。⑨对新进的机械设备组织技术鉴定和试验。⑶质安环保部的安全职责①贯彻执行党和国家的安全生产方针、政策和上级的决议。②监督检查各工区对国家建设部、省、市政府等安全法规、条件、标准、规章制度、办法和安全技术措施的执行情况。③协助领导组织推动项目部的安全管理工作,组织安全活动和定期或不定期的安全检查,严格执法。④指导安全员的工作,随时掌握安全生产情况,调查研究生产中的不安全因素,提出改进意见和措施。⑤经常深入现场进行安全检查,协助领导解决施工中的安全问题,制止违章指挥和违章作业,遇有严重险情责令停产,并提出改进措施并报告主管领导处理。⑥编制安全教育计划,向职工进行安全教育,做好对新工人,特殊工种工人的技术安全培训、考核和发证工作。⑦参加审查施工组织设计(施工方案)和编制安全技术措施计划,督促检查贯彻落实情况。⑧督促各单位按规定及时供应和合理使用个人防护用品和安全防护器材。⑨参加重大伤亡事故、重大未遂事故的调查分析处理,负责对事故的统计和汇报。⑶施工技术部的安全职责104
①对施工中的有关技术问题负安全责任。编制施工组织设计时,同时编制安全技术措施,从技术措施上保证安全生产。②对新工艺、新技术、新设备、新施工方法的应用要制定相应的安全措施。③贯彻安全管理规章制度和施工组织设计,加强对现场平面的管理。建立安全施工,文明生产的良好秩序。④负责安全设备、仪表的技术鉴定和技术科研项目的研究工作。⑤参加每月的安全检查,参加死亡、重伤事故和重大伤亡未遂事故的调查。对查出的隐患因素,针对事故原因提出技术改进措施。⑸机电物资部安全职责①制定安全措施,保证机电设备、车辆、起重等设备的安全运行,配齐安全防护保险装置,建立并加强检查、维修保养制度。②对严重危及职工生命安全的机械设备,应会同技术、质安环保部门提出技术改进措施,并付诸实施。③对新购进的各种机械设备,要检查其安全防护装置是否齐全有效,出厂合格证明及技术资料是否完整,使用前要制定安全操作规程。④负责对机电起重设备的操作人员,压力容器等运行人员的定期培训,考核并签发机械设备操作证,制止无证人员从事上述工作。⑤认真贯彻执行机电起重设备、压力熔器等的安全操作规程和安全运行制度,对违章人员严肃处理。⑥负责对机动车驾驶员的安全管理和交通事故的处理。⑦供应施工现场(车间)使用的一切机具和附件等,在购物时必须有出厂合格证明,发放时必须保证符合安全标准,回收后必须检修。⑧对批准的安全设施所用的材料应纳入供应计划,及时供应。对所属职工要经常进行安全生产和遵守安全操作规程、制度的宣传教育,所用一切机电设备要符合要求,并指定专人负责,定期检查。⑹财务部安全职责①根据安全部门的罚款通知单,对有关单位实施经济处罚。②根据安全部门签认的安全意见,负责对工程费结算兑现。③开展安全成本的核算与分析工作,协助技术、质安、企管等部门搞好工程施工安全的技术经济分析工作。104
④参加安全检查,及时提出和解决生产中出现的安全方面的问题,不断改善劳动条件。⑤安全奖罚金设专户核算,做到专款专用。⑺专职安全员的安全责任①贯彻执行“安全第一、预防为主”的国家有关标准、规范。检查监督各单位在贯彻落实安全措施和方案的执行情况。②督促项目部严格按国家有关文件规定提供实现安全技术措施的经费,并监督检查各单位的使用情况。③参加工程中有关安全设施方案的审查和竣工验收及试运转工作。④经常深入现场调查研究施工中不安全因素,提出改进意见。参与编制“安全技术措施计划”,审查施工组织设计与施工方案中的安全技术措施。⑤深入现场进行安全检查,坚持制止违章指挥作业,遇有严重险情,有权先停止施工,然后报告领导处理。⑥对违章单位和违章行为者,经说明劝阻无效时,有权按“安全奖罚”的有关条款给予处罚。⑦参加伤亡事故和职业危害的调查、分析、处理、上报统计工作。平时检查要认真做好记录。随时向领导提供安全生产情况。⑧督促有关部门、人员按规定及时发放和合理使用个人防护用品。会同有关部门做好防尘、防毒、防暑降温工作。⑨专职人员在执法检查时必须严肃认真,坚持原则,不徇私情,秉公办事,实事求是,与有关部门紧密合作,共同搞好安全管理工作。14.3安全管理制度及办法14.3.1安全生产责任制⑴安全生产责任制度是企业安全工作的核心。其目的是使企业安全生产做到:“层层有人负责,事事有人管理”。纵横向齐抓共管,职责分工明确,增强安全管理的透明度,以确保职工在生产过程中的安全和健康,保护职工的生产积极性,促进企业生产的发展。⑵建立安全生产责任制,从项目经理到生产班组层层签定《安全生产责任书》,实行奖惩制度,从而落实岗位安全责任到人。管理层的安全责任制包括:项目经理、分管生产、行政的副经理、总工程师、以及各职能部门等的责任。104
14.3.2安全会议制度安全会议必须作为一种制度固定下来,安全会议作为交流安全工作经验和安全管理的一种手段,项目部必须保持所有的安全会议记录,认真执行上级提出的处理意见和改进措施。接受主管部门及业主、监理的检查,其主要内容如下:⑴项目部组织月度安全会议,通报当月安全工作情况,并提出下月安全工作计划及改进措施。会议由项目部各部门、施工队负责人及有关安全人员参加。⑵项目部每周召开安全会议,对员工进行安全教育或学习安全法规。⑶其他与安全有关的事宜,在每天的生产调度会及每周的生产协调会议上研究解决。⑷安全会议,必须做到人人讲安全,从上至下讲安全,使每个员工都懂得没有安全,就没有质量,就没有工期,就没有效益,让安全深入人心。14.3.3安全事故报告制度在本工程施工过程中,对发生的安全事故、事件、不符合项必须及时、如实逐级上报,严禁拖延、隐瞒或虚报。任何人发现安全事故、事件、不符合项或安全隐患必须向安全管理部门或有关领导报告,有关责任部门(单位)必须采取措施,防止安全事故的发生或事故进一步发展。对发生安全事故项目部必须及时、如实向业主、监理人报告,重大伤亡事故项目部必须及时、如实向当地政府安全监督管理部门报告。项目部每月作出安全工作报告,总结当月安全工作情况,分析当前安全工作的形势,提出改进措施。安全报告、安全记录必须从小事抓起,绝不放过任何蛛丝马迹,使每个人不断地敲起安全警钟,让安全警钟长鸣。14.3.4安全检查制度⑴外部安全检查对于业主、监理人及政府有关安全监督管理部门的安全检查,项目部积极进行协助和配合,并提供检查所需的有关资源,任何人不得拒绝、阻挠。对根据检查发现的事故隐患或安全管理的不足,项目部必须及时进行整改。⑵内部的安全检查104
①项目部每月定期进行安全检查,安全检查中发现的问题,制订整改计划分解到队、班组进行落实整改。专职安全员负责对整改项目落实情况进行核查,对没有及时进行整改的项目,项目部将采取更加严厉的措施进行处理并对责任人给予经济处罚。②项目部安全生产管理委会每月组织一次安全大检查,由安委会成员、项目部专职安全员及各单位安全负责人组成,对工地施工安全、爆破安全、交通安全、消防安全、施工用电安全、文明施工等进行全面检查,对检查发现的问题形成安全检查纪要,发给有关单位限期整改。③项目部质安环保部每周组织各单位进行安全检查和经验交流,参加人员有质安环保部安全员和各单位安全人员组成,对各单位的施工安全、安全措施的落实情况进行检查,发现安全隐患及违章作业,立即采取措施进行整改。并形成安全检查纪要发给有关单位落实整改。④项目部专职安全员每天进行例行安全监督、检查,深入现场纠“三违”,对违章作业,违反现场安全管理规定的行为,安全员给责任单位发出整改通知单限期整改,并按有关规定进行处罚。对各种安全隐患、违章作业的整改,项目部安全员必须跟踪落实,直至达到安全整改要求。14.3.5安全生产奖罚制度①项目部设立专门的安全专门经费加大对安全先进的部门(单位)和个人的奖励力度,对安全工作做得差的部门(单位)和个人进行惩罚,确保安全文明生产。②项目部每年组织班组和员工开展“安全无事故竞赛活动”,通过竞赛,表彰先进,督促员工时刻保持高度安全生产自觉性。③每年进行安全评比,对生产安全的施工队、班组和个人,经项目部安全生产管理委员会审核批准后,给予物质和精神奖励。④对安全生产有突出贡献的员工,经项目部安全生产管理委员会批准后可给予特殊奖励。⑤对重复违章的人员,责令停止工作,重新进行安全培训,合格者重新上岗,不合格者调离工地。14.3.6员工安全教育与培训制度①安全文明必须讲科学,必须对全体员工进行安全科学知识的教育与培训。②项目经理和各级管理人员必须通过上级主管部门的考核合格才能上岗任职。104
③所有职工必须通过公司、项目部和班组现场三级安全教育,保证职工具备必要的安全生产知识,熟悉有关的安全生产规章制度和安全操作规程,掌据本岗位的安全操作技能,经过考试或考核,合格者填写《安全教育登记表》,再由劳资部门安排上岗作业。考核不合格者严禁上岗作业。④对采用新工艺、新技术、新材料或者使用新设备,必须了解、掌握其安全技术特性,采取有效的安全防护措施,并对作业人员进行专门的安全生产教育和培训。⑤特殊工种人员(电工、焊工、机械操作工、起重工、爆破工等)均经政府有关部门培训。考核合格后发给资格证书才能上岗,并按政府有关部门或上级单位规定的时间参加复审考核验证。⑥项目部在现场张贴与安全有关的标语,并在危险部位悬挂警示标志。⑦项目部定期不定期开展各项安全活动;项目部的各部门、施工队、班组每月举行一次安全学习活动,由项目部专职安全员及班组兼职安全员组织实施,按规定填写记录,保存备查。生产班组坚持开展“三工活动”、“安全日活动”等。14.4安全生产保证措施14.4.1安全技术措施(1)项目部总工程师依照国家颁布的安全生产法规、政策,结合生产实际,负责组织编制项目安全生产技术措施计划,必要报业主批准实施;(2)安全生产技术措施计划主要内容:包括以改善劳动条件和作业环境,防止工伤事故,预防职业病和职业中毒为主要目的的一切技术组织措施;(3)日常施工项目安全措施由班组长或班组技术人员在危险预知中交底,并填写危险预知表。(4)一般施工项目安全技术措施或作业指导书由技术人员编制,技术负责人审批,作业层技术人员交底后执行。(5)重大和危险施工项目的安全技术措施或作业指导书,由项目部技术部门编写,总工程师审批,并由项目部技术部门交底,技术、安全部门现场监督落实(6)执行安全技术交底制度,安全技术交底由技术人员组织作业人员开会交底,并负责填写单项工程安全技术交底表。104
14.4.2施工现场组织管理措施(1)施工管理部门结合本项目工期和各施工节点,合理规划、组织和安排人员与设备,在保证各节点施工的前提下,尽可能避免加班连班、交叉作业等不安全因素的产生。(2)各施工部位施工前,施工管理部门会同安全部门和施工单位负责人,对施工现场通道、孔洞、悬空面等危及现场施工人员安全的因素落实整改。(3)施工过程中涉及其他相关方的,施工管理部门做好施工管理的协调工作。14.4.3施工现场安全要求项目部以SD267-88《水利水电建筑安装安全技术工作规程》及相关管理规定进行管理,积极开展创建“安全文明工区”活动,并定期开展安全检查、考核、评比,努力创造安全文明的生产环境。(1)施工人员严格执行操作规程和本岗位安全标准,遵守劳动纪律,进入施工现场,按劳保规定着装和使用安全防护用品,禁止违章作业;(2)施工现场入口处,设置明显的施工企业名称、工程概况、项目负责人、安全文明生产纪律等告示牌;禁止无关人员进入施工现场,特殊工作部位实行挂牌出入制度;(3)风、水、电、管线、通讯设施、施工照明等布置合理,标识清晰;(4)施工道路平整、畅通,安全标志、设施齐全;(5)施工机械设备定点存放、材料工具摆放有序,工完场清,车容机貌整洁,消防器材齐备、通道畅通;(6)施工用各类脚手架、吊篮、通道、爬梯、护栏、安全网等安全防护设施完善可靠;安全标志醒目;(7)积极开展尘、毒、噪声治理,合理排放废渣、污水;(8)加强生活、生产区的防火管理,各类消防器材安排专人定期进行维护和检修,以满足AQCX446.5《消防安全管理程序》的要求。(9)工程项目的所有临建设施在施工前,按制定规划、施工措施及施工的具体安排,满足安全生产要求。14.4.4现场安全生产检查措施104
项目部安全部门,根据AQCX451《绩效测量和监视控制程序》要求,除开展日常安全检查外,还进行定期安全检查和专项检查,必要时可会同相关部门共同进行检查,并填写“安全检查监测表”。安全检查主要内容包括(但不限于):(1)施工人员在施工过程中的“三违”现象,持证上岗情况;(2)安全防护用品的发放和正确使用情况;(3)施工现场各类安全标识、标牌的配挂情况;(4)各类安全防护设施的落实情况及可靠程度;(5)安全技术措施的执行和落实情况以及安全交底记录;(6)设备的安全装置、附件及用电设备的绝缘保护性能情况和完好程度;(7)班组安全活动开展情况;(8)现场文明施工情况等。14.4.5隐患整改措施(1)项目部对安全检查中发现的隐患问题及时向施工单位提出整改要求,对重大隐患项目应填写《安全生产监督检查(事故、事件、不符合)整改通知书》(F452-2)一式两份,施工单位必须在限期内整改,整改项目完成后应填写《安全生产监督检查(事故、事件、不符合)整改情况复查验证意见书》,送交安全部门按《纠正和预防措施控制程序》的规定进行复查验收,对拒不整改的,安全部门有权勒令其停工。(2)限于技术条件和物资条件一时不能整改的事故隐患,视危险程度采用相应措施加以控制,定人定期对事故隐患进行监视,必要时进行监测,并收集相关资料,做好事故预防工作。(3)事故隐患的整改,坚持“三定四不推”原则,在制定生产经营计划时,优先安排事故隐患整改所需的资金、物资、器材,并及时到位。14.4.6事故、事件的调查处理措施(1)施工现场发生的一般性事故(包括机电、火灾、交通事故)、事件和不符合,由项目部负责调查处理,并报相关部门备案;(2)施工现场发生的重伤以上事故(包括重大机电、火灾、交通事故),项目部组织事故调查组,负责事故的调查与处理;(3)事故的调查处理按《事故、事件和不符合调查与处理程序》、《纠正和预防措施控制程序》和《公司生产性事故调查处理规定》执行。14.4.7安全生产奖励措施104
项目部将根据公司《安全生产奖惩规定》,以及业主的要求制定《安全生产奖惩办法》,对本合同工程实施中,在职业健康安全工作中做出突出贡献的单位和个人或对违反安全生产规定及事故单位和个人给予奖励或处罚。14.5员工职业健康保证管理措施(1)职业病预防预防原则及组织措施认真覆行《中华人民共和国职业病防治法》赋予企业承担的义务,按照“统一领导、逐级负责、专业管理、行政监察、群众监督”的原则。公司成立“职业病防治工作领导小组”,设置“职业病防治所”专职机构,制定“职业病防治工作管理办法”,规定相关职能部门的职责,共同做好职业病的预防工作,真做好“三同时”工作,并接受地方卫生行政部门的监管。劳动过程中的防护与管理(2)现场管理项目部如产生职业病危害,必须在醒目位置设置公告栏,公布职业病防治有关的事项;在产生严重职业病危害的作业岗位,要设置警示标志和警示说明;对可能发生急性职业损伤的有毒、有害工作场所,还要配置现场急救用品、冲洗设备和应急撤离通道。(3)职业病防护设备的安装及维护对产生职业病危害因素的岗位要安装有效的防护设备,并派专人对防护设备按《设施设备运行控制程序》文件的规定对其进行维护、保养、检修,保证其正常运转。(4)定期监测职防所每年对工作场所按《绩效测量和监视管理程序》的规定进行两次职业病危害因素的检测、评价,及时向用人单位报送“有害因素测定结果通知单”(F446.8-3)。发现工作场所职业病危害因素不符合国家职业卫生标准和卫生要求时,书面通知受检单位按《纠正和预防措施控制程序》的规定采取相应的治理措施。(5)发放个人防护用品104
项目部对产生职业病危害因素的工作场所或工作岗位经过治理后仍暂时难以达到国家职业卫生标准时,用人单位要向作业员工放发有效的个人防护用品。个人防护用品的管理按《劳动保护用品管理程序》的规定执行。(6)危害告知及卫生培训项目部在员进进入施工区时,必须将工作过程中可能存在的职业病危害及其后果如实告知员工。各用人单位应当对员工进行上岗前和在岗期间的职业卫生培训,培训工作应按《培训实施程序》的规定执行。(7)员工体检(8)工地食堂的卫生要求项目部要指派专人负责工地员工食堂的卫生工作,制定相应的卫生制度,进行定期的卫生检查,保存工地食堂卫生检查记录,保证用餐人员的安全卫生,严防食物中毒。(9)项目部职业病患者享受国家规定的职业病待遇。职业病患者的待遇由所在单位根据其职业病诊断证明和劳动能力丧失的程度按国家现行规定执行。104
第十五章文明施工措施15.1文明施工的目标通过我公司在以往工程施工中的实践,充分认识到文明施工在项目管理中的重要作用。一、文明施工改变施工现场面貌,改善职工劳动条件,提高工作效率,使施工队伍始终保持良好的精神状态。二、文明施工不仅可以促质量、保安全,而且能够提高经济效益;文明施工注重规范,各项目施工管理工作严谨,减少了工、料、机无效投入的浪费;文明施工讲究工艺,减少了大量原材料的消耗。三、文明施工可以提高工程项目管理水平,促进企业施工水平提高,增强企业竞争能力,逐步和国际接轨,尽快实现企业管理现代化。四、充分体现业主单位的综合管理能力和水平,满足达标投产的要求。项目部针对本工程确定的文明施工目标为:履约信誉好、质量安全好、料机管理好、队伍建设好、环境氛围好、综合治理好,创建最佳文明施工单位。15.2组织机构和实施方案15.2.1文明施工组织机构工程开工的同时,组建由项目经理直接领导,常务项目副经理亲自抓的安全生产、文明施工管理和监督机构,负责组织和监督本工程文明施工措施的落实。对现场文明施工的直接管理由工程技术部负责,质安环保部负责监督检查。各施工工区、作业厂队及生产班组安全员同时兼文明施工监督员,负责本工区、厂队、班组的文明施工监督。文明施工组织机构见图15-1。104
总工程师项目经理项目副经理生产经营部质安环保部机电物资部综合办公室施工技术部工区、厂队长各工区、作业厂队技术员各工区、作业厂队文明施工监督员施工作业班组长(文明施工监督员)图15-1文明施工组织机构框图15.2.2文明施工的实施方案⑴建立创建安全文明工地领导小组,全面开展创建文明工地活动。做到“两通三无五必须”,即:施工现场交通畅通,施工现场排水畅通;施工中无管线高放,施工现场无积水,施工道路平整无坑塘;施工区域与非施工区域必须严格分离,施工现场必须挂牌施工,施工人员必须佩卡上岗,现场材料必须堆放整齐,工地生活设施必须文明。⑵加强宣传教育,提高全体施工人员对文明施工重要性的认识,不断增强文明施工意识,使文明施工逐步成为全体施工人员的自觉行为,讲职业道德,扬行业新风。⑶在制定安全、质量管理文件时,一并考虑文明施工的要求,将文明施工的精神融汇于安全、质量的管理工作中去。⑷由项目副经理组织工程技术部、质安环保部、办公室、机电物资部的有关人员制定文明施工的管理实施细则,每周由管理监督机构按实施细则进行检查并把文明施工检查情况在生产会上向各有关单位通报,提出进一步的整改措施。104
⑸注重施工现场的整体形象,科学组织施工。对现场的各种生产要素进行及时整理、清理和保养,保证现场施工的规范化、秩序化。15.3文明施工实施措施⑴施工单位严格按照施工组织设计中的文明施工有关规定组织施工,并严格遵守业主方有关文明施工规定。开工前与业主方签订文明施工协议,施工中接受业主方的文明施工监督。⑵创建美好环境。在施工现场和生活区设置足够的临时卫生设施,每天清扫处理;在生活区周围种植花草、树木,美化环境,开辟宣传园地,表扬好人好事,宣传国家政策、施工技术和规程规范;在生活区设体育健身场所,开展积极健康的文体活动,如篮球、羽毛球、乒乓球、扑克、象棋等,严禁黄、毒、赌和打架、斗殴事件发生。⑶加强对施工人员的全面管理,所有施工人员均要办理暂住证。严禁接受三无盲流人员。落实防范措施,做好防盗工作,及时制止各类违法行为和暴力行为,并报告公安部门,确保施工区域内无违法违纪现象发生。尊重当地行政管理部门的意见和建议,积极主动争取当地政府支持,自觉遵守各项行政管理制度和规定,搞好文明共建工作。⑷正确处理与当地政府和周围群众的关系,并与当地派出所联合开展综合治安管理。施工单位进场后,要自行协调与地方工商、税务、水利、环保、公安等有关部门以及乡村群众的关系。⑸施工现场内所有临时设施按施工总平面布置图进行布置管理,使施工现场处于有序状态。⑹工区内设置醒目的施工标识牌,标明工程项目名称、范围、开竣工时间、工地负责人;所有施工管理人员和操作人员必须佩戴证明其身份的标识牌,标识牌应标明姓名、职务、身份编号;设立监督电话,接受社会监督,提高全体施工人员的文明施工意识。⑺合理安排施工顺序避免工序相互干扰,凡下道工序对上道工序会产生损伤或污染的,要对上道工序采取保护或覆盖措施。⑻现场的钢材、水泥等能入库的尽量入库,不能入库的进行上遮下垫、防雨淋、防日晒等处理措施。⑼重要施工场地应设有操作规程、值班制度和安全标志。104
⑽项目值班人员按时交接班,认真作好施工记录,不得与闲散人员玩耍。⑾值班人员遇到业主、监理检查工作时,主动介绍情况。⑿主要施工干道,经常保养维护,为文明施工创造必要的条件,施工设备严禁沿道停放,在指定地点有序停放,经常冲洗擦拭,确保设备的车容车貌和完好率。⒀项目经理部对自检和监理单位组织的检查中查出文明施工中存在的问题,不但要立即纠正,而且要针对文明施工中的薄弱环节,进行改进和完善,使文明施工不断优化和提高。⒁工程完工后,按要求及时拆除所有工地围墙、安全防护设施和其它临时设施,并将工地及周围环境清理整洁,做到工完、料清、场地净。⒂遵守当地政府的各种规定,尊重当地居民的习俗,与当地政府和居民友好相处,建立良好的社会关系。⒃正确处理与其它标段的交叉施工问题,遵循交叉协调工作原则:后就先:即后完工的负责接口衔接工作。易就难:即容易的服从难度大的。简就繁:即简单工序服从繁杂工序。服从协调:即两施工单位协商不成时服从业主方协调。15.4文明施工考核及管理办法⑴文明施工管理系统实行分层管理,项目经理对整个工程文明施工进行宏观控制,项目副经理直接负责,项目部相关部室对文明施工进行全过程控制,工区、作业厂队、班组对承担的项目或工序文明施工自我控制。⑵文明施工管理和监督机构依据本工程项目文明施工管理实施细则,将文明施工的评定分为优良、合格、不合格三个等级,按分项、分部、单位工程及施工工区、作业厂队、施工班组逐级评定。⑶每周由文明施工管理监督机构按实施细则进行详细检查,并认真做好记录。⑷提倡文明作业,严禁野蛮施工,对野蛮施工的行为进行制止,一经发现不论是否造成损伤,一律给予经济处罚。104
⑸文明施工管理监督机构每月进行一次文明施工评比,设月文明施工流动红旗,对得到流动红旗的施工工区、作业厂队、班组进行奖励,对文明施工做得较差的施工工区、作业厂队、班组进行经济处罚,限期改正。104
第十六章环境保护保证措施16.1环境保护的目标本工程我们的环保目标是:认真贯彻落实国家有关环境保护的法律、法规和规章及本合同的有关规定,做好施工区域的环境保护工作,对施工区域外的植物、树木尽量维持原状,防止由于工程施工造成施工区附近地区的环境污染、防止冲刷和水土流失。积极开展尘、毒、噪音治理,合理排放废渣、生活污水和施工废水,最大限度地减少施工活动给周围环境造成的不利影响。——争创绿色环保工程。16.2环境保护组织机构项目部成立以项目经理为第一责任人的环境保护与水土保持活动领导小组,由项目副经理、各部门(单位)负责人及环保与水保专职监督员组成,各施工队设兼职环保与水保监督员,专(兼)职监督员负责实施环境保护、水土保持的监督检查,各施工队严格按施工组织设计及环境保护、水土保持措施落实各项工作,确保生态环境不受破坏,环保、水保办公室设在质安环保部。环保活动领导小组组织机构,详见图16-1:104
组长:项目经理副组长:项目副经理组员:各部门(单位)负责人质安环保部专职监督员施工队职能部门作业班组图16-1环保活动领导小组组织机构16.3环境保护采取的具体措施16.3.1环境保护控制手段⑴成立环保与水保活动领导小组,制订环境保护与水土保持的实施方案和具体措施,由质安环保部具体负责监督落实。⑵每月对工地环境保护、水土保持、生活卫生、场容场貌等方面进行检查、评比。⑶加强思想政治工作和法制教育工作,进行岗前培训及安全、劳动纪律、环保等教育。⑷加强环境保护、水土保持的宣传,提高职工的环保意识。组织职工学习并严格遵守《中华人民共和国环境保护法》、《中华人民共和国水污染防治法》、《中华人民共和国大气污染防治法》、《中华人民共和国噪声污染防治法》、《中华人民共和国水土保持法》等一系列国家及地方颁布的各项环境保护法律、法规、条例和制度,加强对职工的环保教育,提高职工的环保意识,做好施工区环境保护和水土保持工作。⑸由质安环保部专职监督员定期进行工地巡察,对于违反环保与水保措施的施工及人员记录在案,并发出整改通知,限期整改,对严重违反行为或造成后果者将按有关规定从严处罚。104
⑹制定并实施各项环保措施①制定严格的作业制度,规范施工人员作业行为,做到科学管理、文明施工,避免有害物质或不良行为对环境造成污染或破坏。②严格按施工组织设计要求,合理布置、安排施工的顺序、方法、手段和措施。③加强对下列内容进行控制:(不限于)——施工弃渣的利用和堆放;——施工场地开挖的边坡保护和水土流失防治措施;——防止饮用水污染;——严格控制噪声、粉尘、废气和废油等的治理措施;——加强对卫生设施的治理;——完工后的场地清理。16.3.2环境保护措施计划⑴施工弃渣的利用和堆放①施工弃渣必须运到弃渣场或监理人指定的弃渣场堆放,严禁乱倒乱卸。②弃渣场安排专人管理,统一指挥弃渣堆放,卸料及时推平。③弃渣场要分区、分层堆放,周转堆存料与永久弃渣要分区堆放,并设置标志和隔离措施,防止周转存料受到污染。④弃渣场必须做好排水设施,周围挖截(排)洪沟,防止或减少雨水冲刷和浸泡弃渣,减少弃渣场废水的产生。⑤场地及时平整,并根据设计要求或监理人指示做好弃渣表面清理,弃渣边坡及时按要求的坡度整坡,确保渣堆稳定,植被恢复,防止水土流失。⑵施工场地开挖的边坡保护和水土流失防治措施①边坡开挖前,根据施工组织设计要求在开挖轮廓线外坡顶设置永久排(截)洪沟和临时排水沟,将雨(洪)水排到施工区以外,防止雨(洪)水对开挖边坡的影响。②边坡开挖要严格按设计要求进行,自上而下分层开挖,严格控制边坡的坡度、梯段高度、表面平整度,确保边坡稳定。104
③随着边坡的形成,在坡脚挖排水沟,并将边坡上渗水引流到排水沟,引排到施工区外。如遇到边坡上较大地下渗流时,按监理人指示采取有效的疏导和保护措施。④安排专人负责修建和维护排水设施,坡顶设截(排)洪沟,坡脚设排水沟及集水井,并按施工组织设计配备充足排水设备,保持工地良好的排水状态,确保边坡不受雨水、地下渗水冲刷破坏,建(构)筑物基础及其他设施不受雨(洪)水影响,防止水土流失。⑶防止饮用水污染措施①饮用水水质需达到《生活饮用水卫生标准(GB5749-1985)》的相关要求,以保证施工人员的饮用水安全。②生活污水和生产废水须经处理达标后才可排放。⑷施工活动中的噪声、粉尘、废气等的治理措施①防止和控制噪音措施a生产临时设施和场地,如堆料场、修理车间等尽可能远离居民区设置。b合理分布动力、机械设备的工作场所,避免一个地方运行较多动力机械设备。c禁止车辆在居民区长时间鸣笛。d爆破作业控制最大一段药量,禁止裸露爆破,减少爆破冲击和噪声对居民的影响。e机械设备尽量选用低噪音或装有消声装置的机械设备。②防止和控制粉尘、废气大气污染措施a施工作业产生的粉尘,除作业人员配备必要的防尘劳保用品外,采取防尘措施,防止灰尘飞扬,使粉尘公害降至最小程度。b施工道路上车辆行走将产生较大灰尘,为降低或防止尘土飞扬对大气的污染,项目部配备洒水车对各施工道路进行洒水,确保施工时施工道路保持潮湿,将粉尘危害降到最低。c为确保空气质量,防止废气污染,工区严禁焚烧垃圾,严禁采用烧煤设施。⑸施工区和生活区的卫生设施的治理措施①对生活区和生产设施区统一规划,搞好环境绿化工作,营造良好的生活、生产环境。②施工道路安排专人管理、维护,及时清理散落地面的土、石。③在工地、生活区搭建的厕所,设置专人定期清扫。104
④在施工区和生活区配备专职环卫人员,制定环卫制度,每天定时清扫、清运垃圾,并运到垃圾处理场处置,严禁在工区、生活区周围环境随地倾倒垃圾。⑤开展卫生检查评比活动,项目部每月组织一次环境卫生大检查,对环境卫生搞得好的单位进行表彰;对环境卫生搞得差的单位进行批评,限期整改,并进行经济处罚。⑹完工后场地清理工程完工后,按照业主和监理的要求,清理临时性工程场地和临时道路,拆除临时住房、仓库等建筑,清除废渣,将工地四周环境清理整洁。104
附表附表一:拟投入本标段的主要施工设备表附表二:拟投入本标段的试验和检测仪器设备表附表三:拟投入本标段的劳动力计划表附表四:计划开工日期、完工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表104
附表一:拟投入本标段的主要施工设备表拟投入本工程的主要施工机械设备表序号设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位备注1反铲PC20010小松20081201.0m³开挖填筑区2推土机TY2202山推2008162开挖填筑区3装载机Zl-402徐工20092.3m³开挖填筑区4洒水车8t2二汽2009开挖填筑区5自卸汽车10t10解放2010开挖填筑区6振动碾YZ141徐工200814t开挖填筑区7蛙夯机HW701徐工2009开挖填筑区8砼搅拌机JZC3502郑州20090.35m³拌和场9砂浆搅拌机0.25m³4郑州20100.25m³拌和场10汽车吊8t1湖南20098t施工区11载重汽车10t2青岛2010施工区12振捣器Ф504武汉2008施工区13振捣器Ф302武汉2009施工区14农用车3t2武汉2010施工区15电焊机BX1-3302金象20096.4施工区16钢筋切断机GQ601上海20105.5加工厂17钢筋弯曲机GQ50-11上海20097加工厂18钢筋调直机GJ4/141上海20095加工厂19交流电焊机BX1-5002武汉201010加工厂20直流电焊机ZX6302上海20095加工厂21电动磨光机X7-3001武汉20101加工厂22氧气切割机LGK8-1002沈阳2009加工厂23水泵65WQ306武汉20067.530m³/h施工区24水泵50WQ254武汉20082.220m³/h施工区25柴油发电机50KW1武汉20095050KW营地26变压器250kvA2云南2010施工区27柴油空压机3m³2武汉2009施工区28电动空压机9m³2武汉2006施工区29手风钻YT286天水2008施工区104
30风镐G102无锡2009施工区31液压破碎锤改装1郑州2010施工区104
附表二:拟投入本标段的试验和检测仪器设备表拟投入本标段的试验和检测仪器设备表序号仪器设备名称型号规格数量国别产地制造年份已使用台时数用途备注1数显酸度计PHS-3C1中国2006800试验2电热干燥箱WE-202-32中国2006920试验3砼振动台ZT1010型2中国2006900试验 4水泥标准养护箱HS40B1中国2007560试验 5砼渗透仪ZS-402中国2007500试验 6砼贯入阻力测定仪HG-80型1中国2006670试验 7砂浆凝结时间测定仪ZKS-101中国2007600试验 8砼含气量测定仪C170/D3意大利2006630试验 9砂浆稠度仪SZ145型1中国2007600试验 10液压式万能试验机WE-1000A1中国2006800试验 11压力试验机NYL-3001中国2008800试验 12位移计YHD-501中国20071030试验 13电子天平YP60001中国2008550计量 104
附表三:拟投入本标段的劳动力计划表拟投入本表段的劳动力计划表单位:人工种按工程施工阶段投入劳动力情况2012年2013年第四季度第一季度第二季度机械操作20205汽车司机303010修理工221电工241电焊工231钢筋工241混凝土工582砌筑工10255测量工222普工254015管理人员10128104
附表四:计划开工日期、完工日期和施工进度网络图1.计划开工日期、完工日期本标段的计划总工期:180日历天。本工程根据招标文件要求,拟定开工日期:2012年12月6日,计划竣工日期:2013年6月4日。表1-1主要控制性工期序号工程项目控制性工期要求1本合同工程开工:2012年12月6日2013年5月前完工2本合同工程完工:2013年6月4日2.施工进度计划施工进度计划见《施工总进度计划横道图》。104
施工总进度计划横道图工程项目工期参数2012年2013年开始时间完成时间工期12月1月2月3月4月5月6月准备工作进场准备、临时设施等2012-12-062012-12-1510d干渠工程土石方开挖2012-12-162013-03-1287d浆砌石砌筑2013-03-012013-04-0233d混凝土工程2013-03-152013-04-2036d土方回填2013-04-132013-05-1432d其他项目2013-05-082013-05-3124d新建、重建配套建筑物工程涵闸重建工程2013-01-012013-03-2887d桥梁工程2013-03-032013-04-2554d灌区自灌剅2013-03-282013-05-1549d小沟入渠2013-04-262013-05-3136d改造加固建筑物工程土石方开挖2013-01-012013-02-2051d砌体工程2013-02-142013-03-1429d混凝土工程2013-02-282013-04-1647d土方回填2013-04-052013-05-1036d其他项目2013-05-082013-05-3124d金结安装金属结构及安装工程2013-04-012013-05-0535d工程收尾工程收尾等相关工作2013-06-012013-06-044d104
附表五:施工总平面图施工总平面图见附图《施工总平面布置图》(图号:BLHGQ-2012-03-01)。107
107
附表六:临时用地表临时用地表用途面积(m²)位置需用时间施工管理及生活营地2930当地民房2012年12月至2013年6月模板加工厂500营地内2012年12月至2013年6月钢筋加工厂400营地内2012年12月至2013年6月机械修配厂200营地内2012年12月至2013年6月机械设备停放场500营地内2012年12月至2013年6月袋装水泥仓库50营地内2012年12月至2013年6月综合仓库100营地内2012年12月至2013年6月混凝土拌和场300营地内2012年12月至2013年6月试验室100营地内2012年12月至2013年6月变电站80营地内2012年12月至2013年6月107'
您可能关注的文档
- 节水改造工程施工组织设计方案
- 毕业设计都江堰人民渠灌区取水枢纽续建配套与节水改造工程施工组织设计.doc
- 江都堰灌区续建配套与节水改造工程东风渠新南干渠项目七标段施工组织设计.doc
- 毕业设计灌区续建配套与节水改造工程干渠工程工程施工组织设计方案.doc
- 王庄灌区续建配套与节水改造工程实施过程控制.doc
- 黄冈白莲河灌区续建配套与节水改造工程蕲春部分
- 黄冈白莲河灌区续建配套与节水改造工程蕲春部分
- 黄冈白莲河灌区续建配套与节水改造工程蕲春部分
- 黄冈白莲河灌区续建配套与节水改造工程蕲春部分
- 桂林青狮潭水库灌区续建配套与节水改造工程
- 黄冈白莲河灌区续建配套与节水改造工程蕲春部分
- 贵港市平南县六陈水库灌区2009年度续建配套与节水改造工程施工招标上限控制价
- 黄冈市白莲河灌区续建配套与节水改造工程(蕲春部分)
- 黄冈白莲河灌区续建配套与节水改造工程蕲春部分
- 合浦水库灌区续建配套与节水改造工程三级教育登记表
- 黄冈白莲河灌区续建配套与节水改造工程蕲春部分
- 灌区续建配套与节水改造工程干渠工程工程施工组织设计
- 都江堰灌区续建配套与节水改造工程东风渠新南干渠项目七标段施工组织设计
