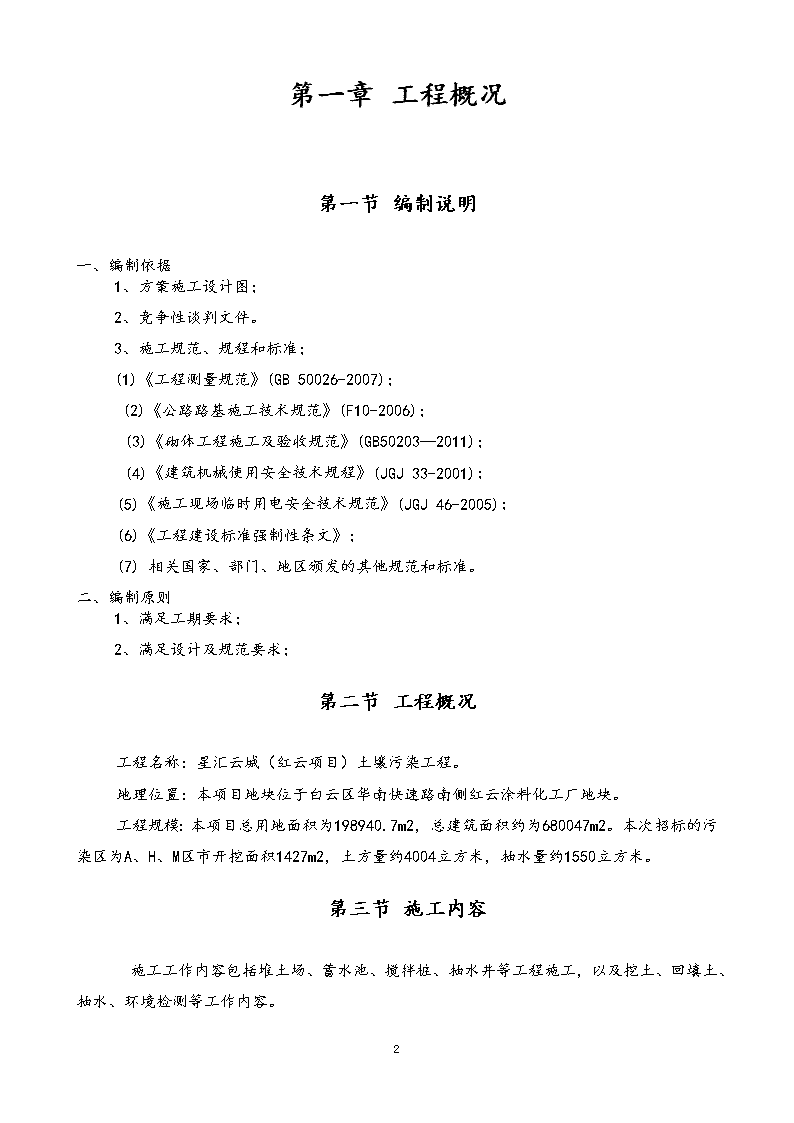

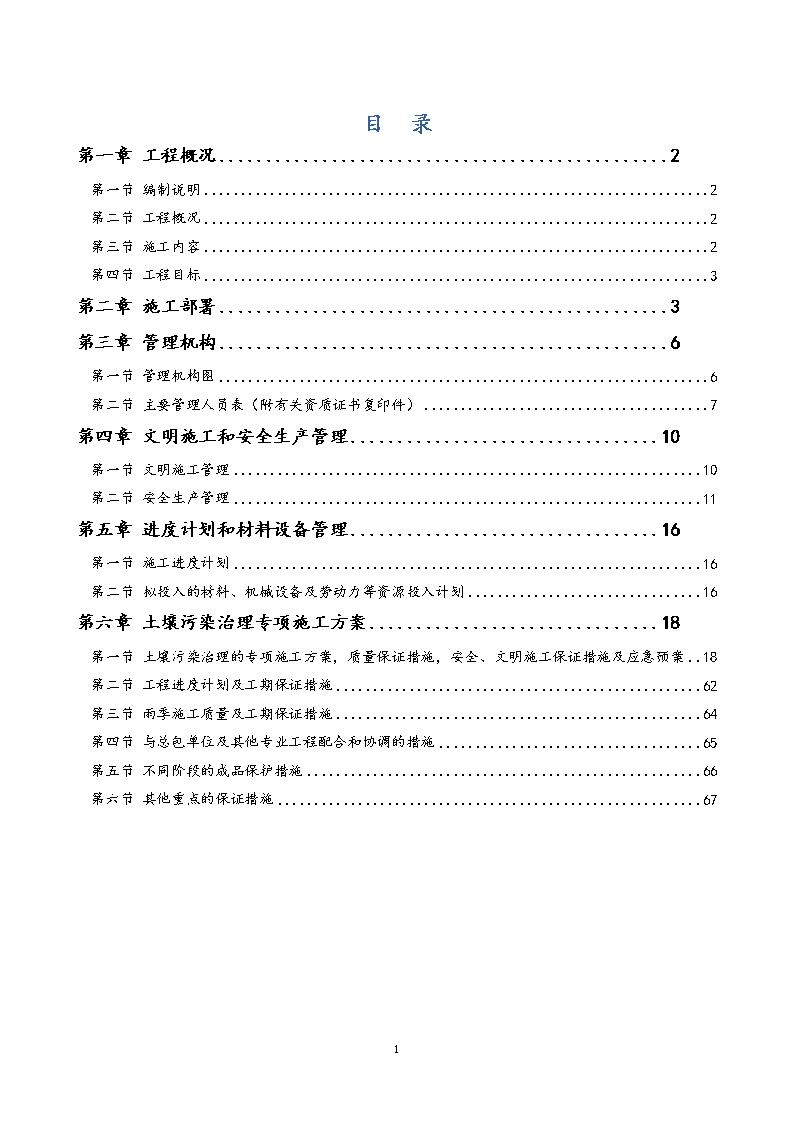

'目录第一章工程概况2第一节编制说明2第二节工程概况2第三节施工内容2第四节工程目标3第二章施工部署3第三章管理机构6第一节管理机构图6第二节主要管理人员表(附有关资质证书复印件)7第四章文明施工和安全生产管理10第一节文明施工管理10第二节安全生产管理11第五章进度计划和材料设备管理.........16第一节施工进度计划16第二节拟投入的材料、机械设备及劳动力等资源投入计划16第六章土壤污染治理专项施工方案18第一节土壤污染治理的专项施工方案,质量保证措施,安全、文明施工保证措施及应急预案18第二节工程进度计划及工期保证措施62第三节雨季施工质量及工期保证措施64第四节与总包单位及其他专业工程配合和协调的措施65第五节不同阶段的成品保护措施66第六节其他重点的保证措施6767
第一章工程概况第一节编制说明一、编制依据1、方案施工设计图;2、竞争性谈判文件。3、施工规范、规程和标准;(1)《工程测量规范》(GB50026-2007);(2)《公路路基施工技术规范》(F10-2006);(3)《砌体工程施工及验收规范》(GB50203—2011);(4)《建筑机械使用安全技术规程》(JGJ33-2001);(5)《施工现场临时用电安全技术规范》(JGJ46-2005);(6)《工程建设标准强制性条文》;(7)相关国家、部门、地区颁发的其他规范和标准。二、编制原则1、满足工期要求;2、满足设计及规范要求;第二节工程概况工程名称:星汇云城(红云项目)土壤污染工程。地理位置:本项目地块位于白云区华南快速路南侧红云涂料化工厂地块。工程规模:本项目总用地面积为198940.7m2,总建筑面积约为680047m2。本次招标的污染区为A、H、M区市开挖面积1427m2,土方量约4004立方米,抽水量约1550立方米。第三节施工内容施工工作内容包括堆土场、蓄水池、搅拌桩、抽水井等工程施工,以及挖土、回填土、抽水、环境检测等工作内容。67

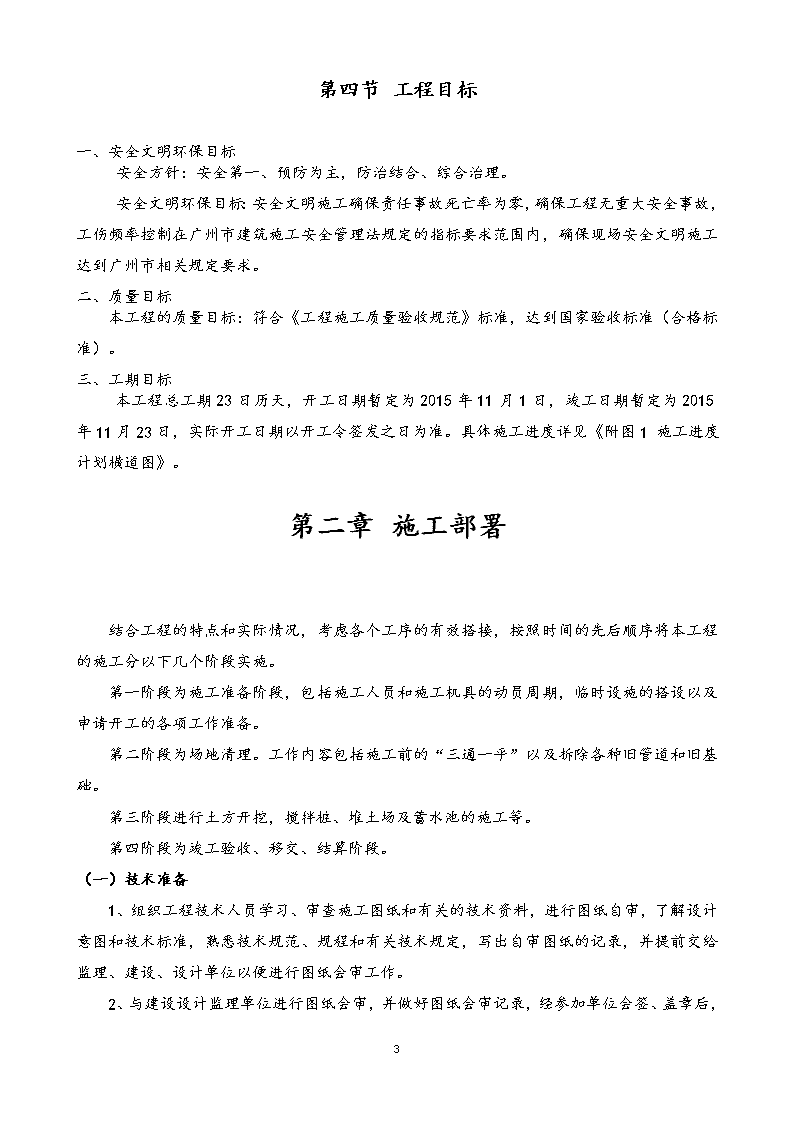

第四节工程目标一、安全文明环保目标安全方针:安全第一、预防为主,防治结合、综合治理。安全文明环保目标:安全文明施工确保责任事故死亡率为零,确保工程无重大安全事故,工伤频率控制在广州市建筑施工安全管理法规定的指标要求范围内,确保现场安全文明施工达到广州市相关规定要求。二、质量目标本工程的质量目标:符合《工程施工质量验收规范》标准,达到国家验收标准(合格标准)。三、工期目标本工程总工期23日历天,开工日期暂定为2015年11月1日,竣工日期暂定为2015年11月23日,实际开工日期以开工令签发之日为准。具体施工进度详见《附图1施工进度计划横道图》。第二章施工部署结合工程的特点和实际情况,考虑各个工序的有效搭接,按照时间的先后顺序将本工程的施工分以下几个阶段实施。第一阶段为施工准备阶段,包括施工人员和施工机具的动员周期,临时设施的搭设以及申请开工的各项工作准备。第二阶段为场地清理。工作内容包括施工前的“三通一平”以及拆除各种旧管道和旧基础。第三阶段进行土方开挖,搅拌桩、堆土场及蓄水池的施工等。第四阶段为竣工验收、移交、结算阶段。(一)技术准备1、组织工程技术人员学习、审查施工图纸和有关的技术资料,进行图纸自审,了解设计意图和技术标准,熟悉技术规范、规程和有关技术规定,写出自审图纸的记录,并提前交给监理、建设、设计单位以便进行图纸会审工作。67
2、与建设设计监理单位进行图纸会审,并做好图纸会审记录,经参加单位会签、盖章后,成为与设计文件同时使用的技术文件和指导施工的依据。3、对拟建工程进行实地勘测和调查,对气象、地形和水文地质进行调查分析,以使综合组织过程的均衡施工和制定季节性施工的措施。4、编制施工组织设计,编制分项工程施工方案,作为工程施工的指导性文件。(二)物资条件准备1、建筑材料的准备(1)据施工预算进行分析,按照施工进度计划要求,按照材料的名称、规格、使用时间、材料储备定额和消耗定额进行汇总,编制材料需用量计划,为组织备料、供料、确定场地堆场面积和组织运输提供依据。(2)根据材料采(订)购计划,做好材料的采购订货工作,签定供应协约(合同),使计划得到落实。(3)组织材料按计划进场,做好保管工作,并按规定进行抽样、取样、送检工作。2、构(配)件、制品的加工准备根据施工预算和施工进度计划,确定加工方案和供应渠道,编制其需用量计划。组织构(配)件按计划进场,进场后在指定的地点按规定方式进行储存或堆放。3、施工机械、机具准备根据施工组织设计中的施工方法、施工机具、设备的要求和数量以及施工进度的安排,编制施工机具、设备需用量计划,组织按计划如期进场。(三)劳动力组织准备1、根据确定的施工组织机构和配备的管理技术人员建立项目施工管理层,选择高素质的施工作业队伍进行该项目的施工。2、按照开工日期和劳动力需要量,根据施工组织设计和分项工程进度计划要求,组织劳动力进场并对工人进行安全和文明施工等方面的教育,并安排好职工的生活。(四)施工现场准备1、现场平整:清除地面以上的障碍物,平整施工用地,做好施工现场的截水、排水工作。2、根据施工现场确定的位置,接通供水、供电线路。3、安装、调试施工机具。按照施工机具需要量计划,组织施工机具进场并按指定地点放置,对于固定的机具进行就位、搭棚、接电源、保养和调试等工作,对所有施工机具都必须在开工前进行检查和试运转。(五)施工前准备工作67
1、施工前应做好水源、电源接通,机械设备检修就位、劳动力安排、场地规划、材料堆放、临设、防火、排水等工作。2、开工前,应做好建筑物定位轴线、高程引入工作,定位情况需经有关部门校准无误后,方能根据施工图测放施工线。67
第三章管理机构第一节管理机构图项目部组织架构图项目经理:黄振超行政经理:郑球技术负责人:余冠源安全组:吴文清技术组:黄晓荣质检组:陈建国资料组:陈颖志预算组:黄敏贤测量组:江芝洋施工组:梁炳生材料组:刘志华砌筑施工队排水管道施工队道路施工队机修班水电班钢筋制安施工队杂工班土方施工队67
第二节主要管理人员表(附有关资质证书复印件)一、主要管理和技术人员配备情况为保质、保量、按时完成本工程,我公司将组织管理经验丰富、技术全面的技术和现场管理人员,组成本工程项目管理班子。现将我公司拟投入本工程的主要管理和技术人员安排如下:拟投入本工程的主要管理和技术人员序号组类拟任职务姓名职称备注1项目班子项目经理黄振超一级建造师2行政经理郑球技术员3技术负责人余冠源技术员4施工组施工员梁炳生施工技术员5技术组技术员黄晓荣技术员6资料组资料员陈颖志资料员7测量组测量员江芝羊测量员8质检组质检员陈建国质检员9安全组安全员吴文清安全主任10预算组计量员黄敏贤预算员11材料组材料员刘志华材料员二、主要管理和技术人员职责1、项目经理(负责人)职责(1)全面负责项目经理部的管理工作,认真执行公司的各项规章制度。(2)确定项目组织机构并配置相应人员,组织项目经理班子,明确项目经理部主要岗位人员的职责、权限以及项目管理的规章制度。(3)参与制定项目的总目标和阶段性目标,进行目标分解,制定总体控制计划,并实施控制,保证项目目标的实现。(4)落实建设条件,做好实施准备,在总体计划落实的基础上,进一步落实具体计划,形成切实可行的实施计划系统。(5)落实设备、材料的供应渠道。(6)协调项目建设中各级管理关系,明确项目组织机构的工作职责,提高管理效率。67
(7)监督检查工期、质量、成本、技术、管理、执法等,发现问题及时向公司主管经理汇报,并通报顾客,防止施工中不合格的重复出现。(8)注意在工作中发掘人才、培养人才。(9)及时做好竣工收尾和施工项目的总结。(10)项目经理负责项目安全生产、文明施工、劳动保护。(11)参与合同评审,履行合同条款。2、项目总工程师职责(1)在项目经理的领导下,全面负责项目经理部施工生产技术管理工作。执行公司下达的各项技术指标及工作任务。(2)分管项目的技术、进度、质量、效益、安全和环境的目标管理。(3)协调、指导、督促项目部内各职能部门按施工文件、施工作业规范完成各项施工任务。(4)负责组织编制质量计划或施工组织设计;负责组织有关人员对施工文件进行会审。(5)负责向公司技术质监部报告工程质量的事故。(6)负责组织和实施工程项目施工技术交底工作,监督施工过程的工艺执行情况,提出纠正或预防措施。(7)负责审核现场提出的洽商记录及技术变更文件,并跟踪其实施过程。(8)对施工技术、方案的安全措施负有设计、指导的责任。(9)参与特殊和关键工序的验收,配合工程的竣工自检与验收。(10)负责对紧急放行、例外放行进行审核,协助处理质量、安全事故,并提出技术鉴定和技术处理方案。(11)协同项目经理的合同管理工作,并负责指导、监督项目经理部工程签证及预结算工作。3、其他人员职责(1)施工员:负责现场的施工任务的落实,对各班组及设备材料进行安排、协调、管理等工作。(2)技术员:负责编制实施性施工组织设计、主持现场交接桩、施工测量、图纸审核,对下进行施工技术交底、技术指导、设计变更、工程试验,编制质量计划和作业指导书,对上专家组一道进行重点项目的施工方案制定和科技攻关。(3)质检员:负责质量的监察和管理工作。对本项目的质量组织检查,确保ISO9001质量体系在本项目正常运行。67
(4)安全员:负责安全及现场文明施工的监察教育和管理工作。对本项目的安全组织检查。(5)资料员:负责施工资料的整理、报验与收集。(6)预算员:负责收集整理统计资料、编制施工计划、组织验工计价并作好成本核算和财务管理工作。负责合同签订、工程预结算编制,限额领料单和两算一控编制,竣工成本的编制。(7)测量员:负责现场测量放线工作以及测量资料的收集整理。(8)材料员:主要负责物资、工程材料的采购、保管、供应和机械设备的管理、使用、维修工作,确保施工的顺利进行。67
第四章文明施工和安全生产管理第一节文明施工管理1、公司成立由各级党政领导参加的文明施工小组,统筹负责全面的工作,落实周检和月检制度。项目部成立以项目经理为组长的施工现场安全文明组,施工现场领导小组负责文明施工目标工作落实。2、文明施工要满足国际、省、市政府、主管部门颁布的相关规程与规定,执行《广州市建筑工程现场文明施工管理暂行规定》,以及建设单位对本工程文明施工的要求。3、安全文明施工要服从总承包人的监督、管理,进场后同总承包人签订安全管理协议,按照审批下发的总承包管理办法去严格组织现场施工。4、施工临时用地周围用围壁板围蔽以降低施工作业对周围环境的干扰与影响。5、现场办公室、职工、民工宿舍、材料仓库统一采用组合式板房结构,统一规划,统一摆放,保证做到整齐划一。施工机具分类堆放并用标识牌标明位置。6、合理布置办公场地。项目经理部各职能部门均分别安排适宜大小的办公室,及时张贴各类上墙标语、图表、章程、制度等;按招标文件要求为监理工程师提供宽敞、优雅的办公、住宿环境。7、在工地出口处设清洗槽和沉淀过滤池,清洁驶出工地的车辆。8、施工场地经常喷水防止扬尘;堆土场合理规划,精心组织施工,采取压实、覆盖等预防措施。9、运输散料物料的车辆符合本市对散料运输车的规定,不污染道路。10、严禁施工污水乱排污染道路及淹没市政设施。11、施工围蔽栏上设立施工警示牌,夜间挂红灯,并设专人值班。12、加强沿线地上、地下管线及公用设施的保护,开挖管坑地段设置护栏,有明显的警示标志。13、加强泥浆池的管理,不让泥浆外溢。泥浆使用完后,使用泥浆运输车运至指定排放点。14、及时修复因施工遭到破坏的施工便道,确保行车顺畅、安全。并保证施工沿线在夜间有足够的照明。67
15、注意搞好与周边施工单位的协调工作,以便工程顺利开展。16、在施工范围的显眼位置设立文明施工标牌,标明工地文明施工负责人和投诉电话,接受广大人民的监督,并保证投诉问题在24h以内予以答复整改。17、按质量安全监督站要求的《文明施工工地考核检查表》每周进行一次自检,并填写文明施工工地考核检查评分表,予以保存,对自检中查出的问题下达“整改通知”,并在期限内整改完毕。第二节安全生产管理一、安全生产体系“安全、高效、低成本”是我公司的管理宗旨,随着广州市市政工程施工条件日益复杂、规模不断变大和市民对工程施工要求的提高、以及市建设主管部门对安全文明施工规定与制度的完善,如何搞好安全施工,已成为我公司工程日常施工管理的重点。本工程中,项目经理部下将设若干职能部门共同对施工进行安全管理,安全组织机构见下图:公司分管安全副经理项目经理安全领导小组三防领导小组质安部安全员安全QC小组工程材料部安全员机械设备部安全员工程技术部安全员后勤部安全员三防行动小组67
二、安全生产措施我公司本工程的安全目标是无重大工伤死亡事故。根据本工程情况,制定如下安全施工措施:1、认真贯彻“安全第一、预防为主”的方针,坚持管生产必须管安全的原则,结合我司实际和本工程特点,组成由项管部主要负责人、专职安全员、施工队和班组兼职安全员以及工地安全用电负责人参加的安全生产管理网,执行安全生产责任制,明确各级人员的责任,抓好本工程的安全生产工作。2、建立健全施工安全管理体系,实行安全责任人制度,项目经理为施工安全的第一责任人。项目部设置专职安全员,各职能部门设置兼职安全员,班组设置安全负责人,确保安全保证措施的层层落实,即有执行者,又有监督者。3、坚持全员的三级安全教育,对上岗的工人,进行班组、工程项目部、公司的三级安全教育,对未经三级安全教育的工人,不予上岗。坚持每周一小时的安全学习制度,努力提高全员的安全意识,掌握必要的安全知识,提高自我保护能力。4、进行安全技术交底,每个部位工序施工前,均由质安部门、技术部门组织对各管理人员及操作工人进行安全技术交底,并提出各个时期、各个工序的安全技术要求及安全注意事项。5、定期进行安全检查,按照要求做到班组日检、项目部周检、公司月检,对在安全检查中查出的安全隐患,要求彻底整改,对不按要求整改的,坚决地进行停工整改。对各类违章行为及时纠正,并依照有关制度,作罚款处理。6、加强施工队伍的安全生产管理,对施工队伍进行安全资质审查,明确安全责任人,现场要有安全负责人,负责其现场施工的安全生产和管理。坚持每个季度召开一次施工队伍负责人会议,根据各个时期的施工特点及时传达和布置有关安全生产要求,坚持对施工队伍在施工前的安全技术交底。7、认真落实安全防护措施,注重安全防护用品的投资,对施工安全生产所需的各种安全设施,在资金上予以充分保证。对安装电气、机械设备等安全防护装置,必须经班组、项目部、公司三级的工程、质安、总工等部门的验收,合格后方能使用。8、工程实施时,严格按照经总公司审定的施工组织设计和安全生产措施的要求进行施工,操作工人必须严守岗位履行职责,遵守安全生产操作规程。加强特种作业人员的管理,所有特种作业人员包括电工、焊工、风焊工、起重吊装工等,均必须持证上岗。各级安全员要深入施工现场,督促操作工人和指挥人员遵守操作规程,制止违章操作、无证操作、违章指挥和违章施工。67
9、施工现场按规定设置安全防护措施,人员进入施工现场要按规定使用安全防护用品。管道安装施工期间,管道吊入基坑时由专人负责指挥,吊物下面不得站人,严禁从坑顶往坑内抛物。10、施工现场必须挂有安全宣传标语和标牌,配备足够的消防器材,指定专人管理,并保持消防车道的畅通。11、搞好现场施工用电,所有电器必须安装漏电保护开关,夜间施工必须有足够灯火照明及指定专职电工值班。12、做好现场除害灭病和饮食卫生工作,按照卫生要求,厨房设置达到规定要求,做好生熟食物的分隔工作,防止病从口入。13、成立安全QC小组,对不安全因素进行分析研究,找到切实可行的安全措施,克服不安全因素和隐患。四、安全管理制度1、项目部职工要热爱本职工作,努力学习,提高政治、文化、业务水平和操作技能,积极参加安全生产的各种活动,提出改进安全工作的意见,搞好安全生产。2、遵守劳动纪律,服从领导和安全检查人员的指挥,工作时思想集中,坚守岗位,未经许可不得从事非本工种作业,严禁酒后上班,不得在严禁烟火的地方吸烟、动火。3、严格执行操作规程,不得违章指挥和作业,对违章作业的指令有权拒绝,并有责任制止他人违章作业。4、按照作业要求正确穿戴个人防护用品,进入施工现场必须戴安全帽,严禁赤脚或穿高跟鞋、拖鞋进入施工现场。5、正确使用防护装置和防护设施,对各种防护装置、防护设施和警告,安全标志、告示不得任意拆除和随意挪动。五、施工安全技术措施(一)安全管理措施1、施工中,认真执行国家《施工安全检查评分标准》、《施工现场临时用电安全规范》,以及省、市主管部门颁布的防雨、防滑、防雷、防暑降温和防毒安全保护措施。2、建立强有力的安全管理各级保证体系,从组织上给予安全保证。3、各种施工作业人员持证上岗,配备相应的足够的安全防护用具和劳保用品,严禁工作人员违章作业,管理人员违章指挥。67
4、施工所用的机械、电器设备必须达到国家安全防护标准,各种自制设备、机电设备须通过施工前安全检验及性能检验合格后方可使用。5、基坑开挖严格按照安全技术规程及措施方案执行,加强施工安全管理和监控。6、施工现场照明设施齐全,经常检修,保证正常的生产和生活。7、在工地重点部位悬挂安全标志,基坑四周加设护栏,夜晚在基坑边设置危险信号灯。危险地段设置明显的警示标志,施工场地四周按文明施工要求围蔽。8、施工期间,加强监控量测,及时反馈量测信息,发现问题及时采取措施,确保施工安全及地面建筑物安全。(二)用电安全措施1、施工用电必须按规定沿施工便道边设置三相五线的安全用电网。配电系统实行分线配电,设总、分配电箱,动力、照明配电箱,不同用途的电箱加注相应的文字标识,箱体外观完整、牢固、防雨防尘。配电箱必须固定或架高,并重复接地。2、基地照明用电必须配备漏电开关及配设地极,并采用36伏以下的低压供电线路。施工行灯必须采用36伏以下的低压供电系统。3、施工段施工及道路照明用灯必须高架,做到灯距合理。4、所有用电线路都必须高架,高度不低于3m,严禁乱拉乱接。5、各施工人员必须掌握安全用电的基本常识和所用设备性能,用电人员各自保护好设备的负荷线、地线和开关,发现问题及时找电工解决,严禁非专业电气操作人员乱动电器设备。6、所有用电设备,按规定设置漏电保护装置,金属外壳、构架设置可靠的接零及接地保护,定期检查,发现问题及时处理解决。7、加强对使用电焊、电热设备、电动工具的安全管理,维修保管由专人负责。(三)机械安全措施1、各种机械设专人负责维修、保养,并经常对机械运行的关键部位进行检查,保证安全防护装置完好,设备装置附近设标志牌及安全使用规则牌。2、各种机械设备视其工作性质、性能的不同搭设防尘、防雨、防砸、防噪音工棚等装置。3、机械安装基础必须稳固,桩机就位必须平稳,吊装机械臂下不得站人,操作时,机械臂距架空线要符合安全规定。4、运输车辆服从指挥,信号灯齐全,制动器机械性能良好。5、大型机械的操作范围内严禁非生产人员进入。(四)防火安全措施1、贯彻“预防为主、防消结合”的消防方针,施工中认真执行《中华人民共和国消防法》和省市有关消防防火管理规定。67
2、落实“谁主管、谁负责”的原则,成立消防领导小组,明确任命工程各部门防火责任人,各司其职。实行逐级消防责任制并检查执行,处理隐患、奖罚分明。3、施工现场和生活区临设搭建符合消防要求,水源配置合理,消防器材按规定配备齐全。4、大型施工机械停放场、加油站远离生活区,设专人进行防火安全管理,消防器材按规定配备齐全。(五)施工场地安全防护1、施工现场必须认真围蔽,并在出口设专人看管,基槽边必须设1.2m高围护栏。在临近居民区的地段,路一侧的围板必须牢固、完好,以防过往行人进入施工场地,发生安全事故。2、施工现场内设立明显指示牌和安全警示牌。3、派安全员全天候巡视施工现场,注意检查井完成后井口必须及时加盖,管沟必须及时回填土方,防止小孩入内玩耍而造成安全事故。4、材料堆放整齐、安全,特别是混凝土管,径大量重,必须放稳垫好,管两侧用三角木块固定,防止滚动伤人。67
第五章进度计划和资源管理第一节施工进度计划本工程总工期23日历天,开工日期暂定为2015年11月1日,竣工日期暂定为2015年11月23日,实际开工日期以开工令签发之日为准。具体施工进度详见《附图1施工进度计划横道图》。第二节拟投入的材料、机械设备及劳动力等资源投入计划一、拟投入材料计划详见商务部分报价书中的材料投入计划表。二、拟投入机械计划机械名称型号规格单位数量所属情况进场时间备注履带式单斗挖掘机(液压)PC120-6台2自有2015年11月混凝土震捣器(插入式)-台6自有2015年11月混凝土震捣器(平板式)-台2自有2015年11月自卸汽车8(t)台2自有2015年11月汽车吊机25(t)台2自有2015年11月泥浆运输车4000L台1自有2015年11月推土机台1自有2015年11月泥浆泵-台10自有2015年11月振动压路机YZ15台1自有2015年11月光轮压路机3Y12台1自有2015年11月蛙式打夯机HW280台4自有2015年11月洒水车6000(L)台1自有2015年11月污水泵-台10自有2015年11月67
搅拌机-台1自有2015年9月电焊机-台2自有2015年9月手推车-台8自有2015年9月三、劳动力投入计划序号工种时间2015年11月1管理人员112土方工303管道工164砼工165机修工26砌筑工167抽水工28电工29焊工210模板工1611杂工2012合计13367
第六章专项施工方案第一节土壤污染治理的专项施工方案,质量保证措施,安全、文明施工保证措施及应急预案一、施工方案和施工技术的选用施工必须以确保工期为前提,狠抓重点工程、重点工序、精心组织,统筹安排,在保证重点工程的同时兼顾一般工程,使本工程施工合理有序,做到均衡生产。结合图纸和现场实际情况,组织施工段流水施工,土向两边堆放,留够回填用土,多余土方拉出场地。水泥稳定石屑、砼采用场外拌制拉至施工现场,机械摊铺、压实。本工程拟按照先地下,后地上,先主体后配套,先结构后安装的原则进行施工。(一)基础工程1、场地平整压实管道施工完成后,堆土场及蓄水池回填原土到设计标高,并碾压密实。回填的要求:路槽地面土基回弹模量值要求大于20MPa,不能满足要求时应采取措施提高土基强度,填方段土基采用重型压路机碾压,土层厚度0~80cm范围的密实度要求不小于92%;土层厚度0.8m~1.5m要求压实标准达到91%以上,土层厚度大于1.5m,要求压实度达到90%以上;挖方段土层小于30cm要求压实度达到92%以上。如为填土路基则要求分层压实,每层松铺厚度应不小于30cm,用12吨压路机来回滚压不少于4次,在无回弹、浮送以及明显路痕时,经检验合格后再填上一层土。2、水泥稳定基层1)底层碾压合格后才进行水泥稳定石屑层的摊铺。首先作好准备工作,测量放线。控制好基层水泥稳定碎石的配合比,再征得监理工程师的批准后,集中拌制混合料。采用流水作业,各工序必须紧密衔接,尽量缩短从拌和到完成碾压之间的时间,每一流水作业段长以200米为宜。在摊铺混合料时应注意平整度及横坡度的要求,施工缝的处理。2)采用机械集中拌和汽车运输至现场人工摊铺的方法。按设计配合比进行材料的配备,在拌和过程中应根据集料及混合料的含水量大小及时调整加水量;并尽快把拌成的混合料运到铺筑现场,车上的混合料应覆盖,减少水分的损失。67
3)摊铺主要采用机械进行,人工配合找平。在机械无法工作的部位,如井位四周,采用人工摊铺,人工摊铺的虚厚度每层控制在12~14cm,并用打夯机夯实。松铺系数为1.3~1.35。摊铺时控制稳定层的松铺厚度不大于20cm。4)碾压。混合料摊铺、整平后,立即使用压路机进行压实。碾压时每幅碾压的轮迹每次重叠的宽度为1/2后轮宽。A、压路机行走方向平行于轴线。相邻作业面碾迹搭接宽度:平行轴线方向不小于0.5米,垂直轴线方向不小于3米。碾压不到的部位辅以人工或蛙式打夯机夯实,夯迹双向套压,搭压宽度不小于1/3夯径。B、压实面不应出现干松、弹簧土、剪切破坏、光面等不良现象。相邻作业面均衡上升,以减少施工接缝。分段间有高差的连接或新旧部位相接时,垂直轴线方向的接缝以斜面相接,采用1:3~1:5的坡度。C、斜坡结合面上,坡面需经刨毛处理,并使含水量控制在规定范围内。压实时应跨缝搭接碾压,搭接宽度不小于3米。5)养护。摊铺完压实度达到要求后,进行淋水养护,养护期为2~3天。6)施工要求及注意事项7)应严格按照设计及规范的要求执行。A、应先摸查清楚方可进行施工。B、支路须随坡随至路边,应保证路边路面排水顺畅。C、前应复核已有道路高程及控制点坐标。基层检查项目、频率和质量标准表序号项目质量标准(mm)检查频率1纵段高程+5,-15.每200m4点2厚度均值-15每1500-2000m26个点单个值-203宽度+0以上每40延米1处4横坡度±0.5每100延米3处5平整度12每200延米2处,每处连续10尺3、地面砼工程施工顺序:土方开挖----稳定层及砼垫层----安装模板----绑扎钢筋----浇注砼。土方采用机械和人工开挖相结合的办法进行开挖,所挖土方随时运出场外,减少场内堆积。砼垫层要密实平整,采用平板振动器振动。模板采用木模,模板的支撑应牢固,支撑应固定于稳定土层上。模板支撑好,经检查合格后,方可进行钢筋绑扎。钢筋绑扎要按图纸和规范施工。施工时应认真看图,明确绑扎和穿筋的先后次序,防止因盲目施工,而造成返工。67
钢筋施工完后,必须认真对图检查,发现问题及时处理。钢筋验收合格后,方可浇筑砼。砼采用泵送,砼一次施工完,不留任何施工缝,施工时注意对每次浇筑宽度的控制,防止出现冷缝,施工完后要加强对砼的养护,采用覆盖草袋养护,养护不少于7天。4、砌筑工程本工程的砌体墙为非承重的围护和填充结构,砌筑时应做到以下几点:1)、砌体墙转角处,预埋的2Φ6@500mm的拉结钢筋不得漏用。2)、砌体墙砌到顶部时最后三皮砖时,一定要逐块斜顶敲紧砌实,灰浆必须饱满。3)、砂浆的拌制一定要以试验室的配合比为准,集中搅拌,集中供应。搅拌时要做到认真搅拌,确保砂浆的和易性和良好的稠度,以保证砌体质量。4)、砌体前一天必须把砖用水淋透隔天使用,干砖不准上墙。砌体砖的水平缝、竖缝、平整度、垂直度、砂浆的饱满度,留槎等必须按照规范要求施工。5、水泥砂浆及防水工程5.1、水泥砂浆面层1)、施工前检查基层的平整度和标高,高出部分进行处理,对落地灰、杂物、油污等清刷干净。2)、抹底抹前,基层冲洗干净,并保持湿润。3)、在墙上定出+1.0m的标高线,作控制平整度基线。4)、沿墙纵向拉线做灰饼、灰饼干硬后作地面冲筋,冲筋间距1.5m,有排水要求地面,应按排水方向找泛水坡度。5)、在结构基层刷一道纯水泥浆,作结合层。6)、按设计配比拌和砂浆,沿冲筋方向装灰抹平拍实,用2m刮尺刮平,并用2m靠尺检查找平层表面平整度,并随手抹面。7)、水泥砂浆面层必须浇水养护,并采取有效的保护措施。5.2防水层1)、防水层施工完毕,要蓄水试验,一旦发现渗漏,要及时处理。2)、在地面施工时,要按的卖弄泛水要求,楼地面应坡向地漏方向,坡度为1%~3%。根据四周墙上+1000mm水平墨线,用水平尺引测方法,在地面基层表面做好塌饼,再冲筋、摊铺细石混凝土、刮平抹光。待细石混凝土硬化后,用泼水方法全面检查泛水是否正确。3)、底板及上翻的一段墙要作防水处理。4)、地面应坡向地漏方向,坡度1%~3%,地漏口标高应低于地面标高,不小于20mm。67
5)、墙面的防水层应由底做到地面,地面为刚性防水层时,应在地面与墙面交接处预留10mm凹槽,嵌填防水密封材料。地面柔性防水层应覆盖墙面防水层150mm。6、搅拌桩工程1.1水泥搅拌桩形式水泥土(喷浆)搅拌桩,或称为湿法深层搅拌桩。水泥土(喷浆)搅拌桩适用于处理正常固结的淤泥与淤泥质土、粉土、饱和黄土、素填土、粘性土以及无流动地下水的饱和松散砂土等地基。水泥土(喷浆)搅拌桩用于处理泥炭土、有机质土、塑性指数不大于23的粘土,地下水具有腐蚀性以及无工程经验的地区,必须通过现场试验确定其适用性。水泥土(喷浆)搅拌桩,可作为竖向承载的复合地基、基坑工程围护挡墙、被动区加固、防渗帷幕、大体积水泥稳定土等。1.2材料要求1水泥:宜用P.042.5水泥。2粉煤灰:宜选用I级或n级粉煤灰。3外加剂:可根据工程需要和土质条件,选用早强、缓凝、减水等外加剂。要经过实验室复试合格。1.3主要机具1搅拌桩机,采用的搅拌桩机如下所示。常用搅拌桩机主要技术参数表单轴,叶片外径500mm,电机功率48kW,最大加固深度15~18m,总重8t,型号PH-5A2水泥搅拌机:搅浆筒体积一般不小于0.5,宜选用2~3个搅浆筒并联。3水泥浆输送泵:要与输浆量相匹配。4输浆管、水管:规格要与施工能力相匹配,且不得漏浆、漏水。5动力电缆:与电机工作能力相匹配。6过滤网:网孔不得大于20目,过滤搅浆筒出水泥浆。1.4作业条件1、施工前应完成“三通一平”67
施工条件,现场电源根据设备功率大小,选用现场配电;水源根据设备数量,选用宜大勿小;场地应平整并具有一定的强度,如强度不足,应铺垫砂石,或垫钢板以利机械行走。地上、地下如电线、管线、旧建筑物、设备基础等障碍物均已排除处理完毕,无碍施工。尤其遇有明浜、池塘及洼地时应抽水和清淤,先填200~300mm砂石垫层,然后分层回填粘性土并予以压实。各项临时设施如照明、动力、安全设备准备就绪。2、熟悉施工图纸及场地的土质、水文地质资料,做到心中有数。3、按水泥土桩位平面图,测设桩位轴线、定位点,用Ф25钢筋在桩位处扎入深度不小于300mm的孔,填入白灰并插上钢筋棍,标识桩位,要求所有桩位一次全部放完,并由技术负责人组织质检员、施工员、班组长共同对桩位进行检查,确认准确无误后,与甲方或监理办理预检签字手续。基坑内施工时,边坡应外扩不小于1.0m,以利边角桩施工。4、施工前应将水泥、粉煤灰、外掺剂送实验室复试,保证各种材料合格。5、施工前应对施工人员进行全面的安全技术交底,对设备进行安全可靠性检查,确保施工安全。6、施工现场应做好材料、机具摆放规划,使水泥浆输送距离最短,且输送管铺设时拐弯最少。水泥土搅拌桩直径Φ550。桩间距400mm,排距400mm,搅拌桩之间的搭接长度为150mm;1.5搅拌桩施工工艺流程1、搅拌桩施工采用四搅两喷喷浆法施工;固化剂采用42.5R普通硅酸盐水泥;搅拌桩水泥掺且入比不低于16%,搅拌桩施工提拔速度不大于0.8m/分钟。搅拌桩45d抗压强度不低于0.5MPa。外加剂木质素磺酸钙,掺量为水泥掺量的0.2%。2、搅拌桩工艺流程:(1)桩机就位,要求钻尖对准桩位标志下钻,对中误差应小于20mm,调整好桩机,桩机的钻杆要保证垂直,可采用双锤法检验,要求垂直度<1.5%,防止斜桩。(2)浆液的配制与输送。67
1、设专人负责制浆,按设计配比进行制浆,根据每米桩长用水泥多少,一次性配制一根桩所用的水泥浆量。水灰比0.5~0.6,搅浆时间应≥3min,浆液比重控制在1.75~1.85之间。 2、进入贮浆桶的浆液要经过滤筛,筛网孔径不大于20目,且筛网不得有破损。贮浆桶内的浆液必须持续搅拌防止沉淀。对停置时间超过2小时的水泥浆应降低标号使用或废弃。3、水泥浆泵设专人管理,喷搅所额定的浆液量必须控制在各自喷搅完成时贮浆桶内的浆液正好排空。4、水泥浆制备工艺流程:按桩长确定用料数量预拌外加剂投水及水泥浆液拌制泵送喷浆浆液继续搅拌二次喷浆计量测浆液比重计量(4)施钻与喷浆控制要求:在施钻前,现场技术负责对施钻深度、复搅次数、施钻速度、喷浆速度、喷浆次数及停浆面等向作业人员作详细交待。在施工过程中,质检人员会同监理在每个班中进行检查,特别是对搅拌的水泥用量、水泥浆液的水灰比要逐一核校。(5)成桩施工。 1正式施工前要在现场进行2根桩的工艺性试验,开动深层搅拌机钻进至设计深度,确认钻深。 2开动水泥浆泵进行第一次喷浆搅拌,应搅30s,在水泥浆与桩端土充分搅拌后,再开始提升搅拌头。边搅边上升,上升速度依据地层不同控制在≤0.8m/min,喷浆量为20~40L/min。依据试验确定的参数进行控制,停浆面控制在设计桩顶标高以上0.5m。67
3第二次钻进喷浆,喷浆至设计深度后,反搅上升,至设计桩顶标高以上0.5m。4施工过程中对搅拌机提升速度和次数等均应认真填写施工记录。(6)冬雨期施工。1雨期施工,要准备好水泥盖布,下底垫木板,防止水泥雨淋受潮。盖布要求不透水。2坑内施工要做好排水工作,避免槽底受水浸后,槽底土变软,钻机行走不便,必要时垫木方以利行走。3冬期施工,要求水泥浆进钻管温度不低于5℃,气温太低可用热水进行水泥浆配制。4己施桩应做好保温工作,尤其清除桩间保护土层后要及时用岩棉被或草帘子进行覆盖避免桩头及桩间土受冻。(7)凿桩头、清桩间土、铺褥垫层。定桩位搅拌下沉桩机对位至设计深度喷浆搅拌提升移位上料、搅拌送浆重复一次插钢筋、钢管1.6搅拌桩施工方法1、场地准备。完成场地的三通(路、水、电)一平(将场地内的地表杂土、腐植土、硬土层、旧路面清除并平整、压实,场地内局部地洼的地方分层回填粘土并按设计要求压实),在两侧设置临时排水沟。按照设计要求进行测量放线,并用竹签或短钢筋标出桩位。67
2、试桩。先按不同的地质段进行试桩,以掌握现场的成桩经验和技术参数,按设计试桩数不少于2根。3、桩机对中。用吊机将搅拌桩机移吊到桩位上方,调正导轨垂直度,垂直度达到99%,钻头对正桩位,对中误差不大于5cm。4、制备水泥浆。按设计确定的水灰比拌制水泥浆,待压浆前将水泥浆倒进入集料中。5、搅拌下沉。待搅拌机的冷却水循环正常后,开动搅拌机,待搅拌头转速正常后,放松钢丝绳,使搅拌机沿导向架边搅拌下沉。6、起吊钢丝绳,空压机送电,使钻头沿导轨逐渐切土下沉到设计深度,钻进的速度根据试桩确定的参数并由电机的电流表监测控制。7、提升喷浆搅拌。搅拌机下沉到设计深度后,开启灰浆泵将水泥浆压入路基中,边喷浆边旋转,以不大于0.8m/min的提升速度提升搅拌机。8、重复上、下搅拌。重复前一次下沉、提升步骤,再次将搅拌机边旋边沉入土中,至设计加固深度再将搅拌机提升出地面。9、清洗。向集料斗中注入适量的清水,开启灰浆泵,将管路中残存的水泥浆清洗干净,清除搅拌头上的土。10、移机进行下一桩的施工。12、搅拌桩成桩后利用吊车吊起一台15kw的偏心振动锤,将钢管或钢筋垂直打入桩体中。(1)水泥搅拌桩喷料不足的预防措施1)加强室内配合比试验,测定试料土的采集其土样与含水量,应与施工现场原状软土一致。当施工现场所用的水泥品种与标号同室内试验所用的不同时,对每一种不同规格的水泥应备样进行配合比试验;2)操作人员在施工过程中,应随时记录压力、喷入量、提升速度等有关参数的变化,当现场喷入量不足时,及时下沉复喷,至满足设计要求;3)严格控制喷浆标高,不得无故中断停喷,严禁在尚没喷浆的情况下进行提升作业。若因由于各种原因造成喷浆中断,重新喷浆的搭接长度应大于1m。4)水泥浆制备设备必须配置送料计量装置,并记录瞬时喷入量和累计喷入量,严禁无喷入量计量装置的设备投入使用。3、桩体施工搅拌不均匀的防治1)供料必须连续,拌和必须均匀,储料罐容量应不小于一根桩的用量加规定的备用量。当储量不足时,不得进行下一根的施工。2)施工时,操作人员必须按规定对桩头部分进行复拌,使水泥浆与地基土均匀拌和。3)搅拌桩的检验67
搅拌桩在设计开挖龄期采用钻芯法检测墙身完整性,并取样做抗压强度试验,检测的数量不少于总桩数的1%,且不得少于5根。4)桩位控制:桩位必须用钢尺量放,成桩前后对桩位要都进行标识,以免漏桩。5)垂直度控制:下沉钻进过程经常观察桩机上的搅拌轴,发现有过大偏移的立即校正。6)水泥浆的控制:制备好的水泥浆不得离析,泵送必须连续。拌制水泥浆的罐数、水泥用量及泵送的时间有专人监测。7)桩端的质量:当水泥浆达到出浆口时,将喷浆座底30s,使浆液完全达到桩端,喷浆口到达桩顶时,停止提升,搅拌数秒。8)喷浆的速度:用流量泵控制输浆速度,使注浆泵出口压力保持在0.4~0.6Mpa,并使搅拌提升速度与输浆速度同步。9)施工时停浆的处理:将搅拌机下沉至停浆点以下0.5m,待恢复供浆时再喷浆提升。如若停机超过3h,为防止浆液硬结堵管,将输浆管路拆卸后清洗干净。10)施工检验:在施工过程中采用N10轻便触探24小时内抽查,抽查量为2~3%,整个质量检验和控制应贯穿整个施工的全过程,采用全面质量控制的施工监理。在施工过程中随时检查施工记录和计量记录,并对照设计规定的施工工艺对工程桩进行质量评定。检查重点有固化剂质量和用量,桩长、制桩过程中有无断桩,桩体均匀,搅拌的转速,提升时间,复搅次数和长度,补桩和补搅等成桩7天后,采用浅部开挖桩头(深度宜超过停浆面下0.5m),目测检查搅拌桩的均匀性,量测成桩直径,检验数量为施工总桩数的5%。成桩28天后,采用复合地基载荷试验检查搅拌桩复合地基的承载力,检测数量为桩总数的5%;经触探和载荷试验检验后对桩身质量有怀疑时,应在成桩30d后,用双管单动钻机取芯样作抗压强度检验,检测数量为施工总桩数的5%。7、土方回填施工完毕并经检验合格后,沟槽应及时回填。回填前,应符合下列规定:1)砌砖接缝水泥砂浆强度不应小于设计规定。2)现场浇筑混凝土的强度应达到设计规定。3)回填厚度及压实度应满足设计及规范要求。67
二、质量保证措施(一)建立质量管理制度,落实质量责任1、项目按ISO9001质量标准建立质量保证体系,执行我公司的《质量手册》及《程序文件》。2、分项、分工序实施专职质量管理,上至项目经理,下至操作者,均制定岗位责任制,签定质量保证书,做到指导工程施工者负责质量、施工操作者保证质量、检查质量者评定质量。把质量管理的每项工作、每个环节,具体落实到每个部门、每个人身上。3、坚持“三服从、五不施工、一个坚持”的制度。即进度、工作量、计量支付服从工程质量;施工准备工作不充分不施工,设计图纸没有自审和会审不施工,没有进行技术交底不施工,必须的试验未达到标准不施工,施工方案和质保措施未确定不施工;坚持质量一票否决制。4、实行质量监督制度。无条件接受业主和监理工程师的质量监督管理,为质检人员提供检测仪器,创造质量检测条件。配合做好工程质量复检工作,提供准确的技术数据和自检资料,严格执行隐蔽工程检查签证制度,每道工序完成后,经自检合格后报请监理工程师,经监理工程师检查签证后方可进行下道工序施工。67
(二)质量检查程序1、质量管理总控程序分部分项作业班组隐检、预检、分部、分项验收记录、签认完成分部、分项工程质量质量保证资料齐全合格报送项目技术负责人隐检、预检、分部、分项工程是否完工检查分部、分项工程质量是否合格检查质量保证资料是否符合要求报送合格不合格返回监理公司隐检、预检、分部、分项工程是否完工检查分部、分项工程质量是否合格检查质量保证资料是否符合要求合格填写鉴认单不合格返回67
2、检测试验控制按规定依法退货或索赔监理公司检查确认抽验审核不合格审核合格不合格不合格施工单位保管使用参加提供提供控制内容根据批准的设计文件及用料计划按品种、规格、数量、工期要求签订的订购合同。随材料、设备运入工地的出厂合格证和按规定应补做的试验单、化验单。由监理公司确认的试验室或其委托的试验室对主要材料、构件、设备进行抽验。保管使用,并将有关出厂合格证、试(化)验单按规定纳入竣工文件存入档案。主要工程材料、试验质量检测控制图供货单位合格合格67
3、工程质量验收流程图技术方案执行班组自检项目部自检公司验收工程监督员验收工程监督员旁站检查重要工序公司验收4、工程质量内部检验管理设三级质量检查制,在每道工序作业期间,班组质量检查组、项目质量检查组不断检查,按照设计和施工规程,发现问题,立即解决。“三级验收”流程图:合格不合格不合格不合格班组自检质检员、施工员检查验收技术负责人检查验收班组返工、总结送监理验收67
5、分部分项工程验收审核开工申请单每道工序完工后施工单位自检填报质量验收通知单监理工程师进行质量检查,填写质量验收单单项(个)工程已完施工单位自检填报中间交工证书工程监督员检查,汇总质量验收单签认中间交工证书计量不合格合格合格合格合格不合格不合格不合格67
(三)强化对施工“三阶段”的质量控制1、施工准备阶段的质量控制(1)针对本项目施工特点,开工前对所有施工人员进行技术培训,对管理人员、技术人员进行专业强化培训;对各种操作人员进行岗前培训,持证上岗;对新工(含临时工)上岗前进行“三级”教育;对涉及“四新”技术项目的管理人员和操作人员针对各自技术特点专项培训,强化全员质量意识,并制定质量岗位责任制。(2)熟悉复核施工图,编制本项目实施性施工组织设计和《质量计划》,做好对职工的技术交底,组织学习有关规程、规范和工艺要求,按照规定对进场原材料进行抽查检验,检验合格后方可使用。(3)编制材料和机械设备需求计划,做好设备的维修与保养。(4)按施工平面布置图设置临时生产、生活用房及临时供水供电线路,核实施工现场各种地下构筑物、管线情况,并落实相应的保护措施。(5)建立完整的质保体系,派专人负责工程质量,经理部设有专职质检工程师,班组设质检员,并将名单上报监理工程师。(6)单位工程和重要部位严格遵循先实验后铺开施工的程序,开工前应将实施性施工组织设计和必要的施工准备送监理工程师审查,批准后方可进行实验性施工,完工后由监理工程师检验,符合要求后才能施工。2、施工过程的质量控制(1)按照《采购产品控制程序》,选定合格供货商采购施工所需的物资材料,并依《物资、工程设备检验和试验状态控制程序》进行质量控制,保证施工材料的质量。(2)按《检验、测量和试验控制程序》在工地设置试验室,配置试验检测设备,并按《过程检验和试验程序》,依据有关规范对施工过程进行监控。(3)对关键工序和特殊工序,编制详细的作业指导书,并做好技术交底,严格执行隐蔽工程签证制度,工序完成后,经监理工程师检查签字后方可进入下道工序。(4)按《不合格产品控制程序》规定,做到对不合格原材料和半成品不投入使用,不合格工序不转入下道工序,不合格产品不交付使用。(5)加强对文件、资料的管理,所有技术文件按我司质量管理标准要求设专人负责,分门别类建立台帐,收发登记注册,受控文件加盖受控印章,并保证其为有效版本。(6)开展TQC全面质量管理活动,成立QC小组,制定创优规划,定期进行QC小组成果发布,制定奖优罚劣的激励措施,巩固和扩大QC小组活动成果。(7)无条件地配合质监站和监理对工程进行的质量抽查,并严格执行抽查结果。67
3、竣工阶段质量控制(1)制定收尾工程施工计划,组织有关人员按照施工验收规范对已完工程进行预验,找出存在的问题并及时处理,做好竣工文件资料的整理,按业主和广东省(广州市)档案馆的规定要求做细做好。(2)所有工程项目、竣工资料,经自检合格后按验收程序向业主申请工程移交。(3)制定质量回访计划,及时掌握用户对该工程的意见和质量要求,对回访用户反应的问题,按《质量回访及服务程序》执行,确保用户满意。(四)加强材料管理1、严格控制原材料、半成品的质量。施工中所用的钢筋、水泥、砖等具有相应的质量证明书,还须按规范要求进行抽检试验,合格后方可使用,对经试验达不到设计要求的原材料或作降级使用、或作退货处理。原材料、半成品的堆放应符合现场要求,分类分规格堆放,并挂上标识牌,以防误用。2、公司工程管理部将对不合格半成品、成品或不合格的原材料进行统计分析,对一些容易出现质量通病的工序,分析该工序所用材料、工艺、生产设备、操作规程、操作人员的技艺或其他因素,对质量的不同影响,区别对待并提出和采取预防措施。3、施工中投入足够的机械设备,保证施工的顺利进行,加强机械设备管理工作,做好保养、维护工作,保证其最佳工作状态,以确保工程质量。(五)加强对原材料的质量控制和检测试验1、本工程所有材料试验与检验必须按国家和部颁发的有关工程试验规范和规定实施,遵守相关规范,做好本工程的材料试验与检验。2、工程材料试验与检验按广州市建设主管部门有关文件规定委托有试验资质的试验单位进行。3、按招标文件的有关规定对整个工程中所采用的全部建筑材料,如骨料、水泥、掺和料、钢筋进行取样试验,并将试验结果报送监理工程师审批,拒绝不合格原材料、成品、半成品进场。用于本工程的所有建筑材料都必须符合设计要求和有关质量规定,并具有材质证明和合格证件。无材质证明的材料,必须在监理工程师的监督下补做材质试验,递交材质试验结果,经监理工程师批准后方可使用。4、施工所使用的各种计量检测仪器设备定期进行检查和鉴定,确保计量检测器具的精度和准确度,严格计量施工。5、所有影响工程质量的工程建筑材料,无论是业主指定的或是自行供应的均需对工程质量负全面责任。对各种材料、器材、设备按规范进行检查,拒绝不符合要求的材料、器材、设备用于工程。67
6、加强工程试验,建立台帐和施工记录,优选工程施工配合比,经监理工程师批准后执行。7、按照招标文件有关规范的规定,对商品混凝土、砂浆等进行取样试验,并将试验结果报送监理工程师审查。(六)加强施工过程的全面控制1、所有的施工项目均须有详尽的施工方案,施工方案须经广泛的讨论,它的确定及变更,均须由公司工程管理部审核、总工程师室审批。施工中,必须按施工方案执行,不得擅作更改,各级工程管理部部门负责监督执行。2、进行详细的工程技术交底,每个部位、工序施工前,均须进行详细的技术交底。技术交底分三级:第一级是由设计人员、甲方监理、质监站向施工单位有关人员的技术交底;第二级是由项目总工程师主持,向项目部全体管理人员的技术交底;第三级是各施工管理人员对工人、操作者的技术交底。3、加强施工测量控制管理工作,对甲方或设计单位移交的基准线、点(包括坐标点、水准点)进行认真的复核。根据施工需要,合理布置现场测量控制网络,并按规范要求进行闭合测量,严格控制测量精确度。测量仪器、工具,须按国家计量管理的相关要求,定期送检,测量仪器在使用时应定期进行常规检查、校准,发现仪器失准或因意外经摔跌、碰撞,应立即停止使用,并送指定的计量检测所进行鉴定、检修。4、加强工序质量控制。各工序施工过程中,必须严格执行《市政工程质量检验评定标准》,严格按设计图纸进行施工。各工序在隐蔽前必须经项目部质检人员验收并签名认可,且经工程监理及质监站监督人员(必要时需经设计人员)检查验收合格并签名认可后,方可进行下一工序的施工。5、各工序在施工过程中,须有施工员、质安员在现场指导、监督,对施工中遇到的问题及时进行处理或纠正,保证每个工序均符合设计及规范要求。6、及时对已完工序的检查和验收,驻现场质检员在每道工序完成后,须进行外观检查和实测实量检查,资料收集填写检查,对达不到设计要求及验收标准的,提出纠正和预防措施及时进行整改。7、公司工程管理部,将于每月的第一周组织对上月完成的工程项目进行验收、评定,包括外观质量评分,实测实量评分、资料检查评分等,根据检查结果,提出纠正和预防措施,不断改进、完善施工工艺。(七)分项工程施工质量保证措施1、测量工作的质量保证措施67
(1)对所有施工用的测量仪器,要按计量要求定期到指定单位进行校定,施工过程中,如发现仪器误差过大,立即送去检修,并重新校定,满足精度要求后,方可使用。(2)对设计单位交付的测量资料进行检查、核对,如发现问题补测加固,重设或重新测校,并通知设计单位及现场监理工程师。(3)施工基线、水准线、测量控制点,应定期半月校核一次,各工序开工前,应校核所有的测量点。2、混凝土浇筑质量保证措施为保证砼质量符合设计及规范要求,施工中我司将采取以下保证措施:(1)编制混凝土的浇注方案,根据场地条件、结构部位、浇注量等,编制详细的浇注方案:包括设备、机具、劳动力的组织、砼供应方式、现场质量检查方法、砼浇注流程、路线、工艺、砼的养生以及防止砼开裂的各项措施,并报监理工程师审核、业主批准。(2)使用砼前,要求厂商提供满足各项技术指标的混凝土设计和配合比。每车砼到达现场,要检查砼的各项指标是否符合要求,检查每车砼的数量、坍落度、和易性、含砂率、混凝土运输时间及混凝土的温度等,只有合格的砼才可以使用。(3)根据规范及施工要求,制取砼试件作强度试验,对砼质量进行动态管理,使砼质量处于受控状态。(4)砼浇筑高度不得超过2m,以免出现离析;一次浇筑厚度控制在捣固棒长度2/3以内,防止浇筑厚度过大,水泥浆流动远而造成冷接缝,混凝土间隙浇筑时间最长不得超过如下表规定的时间:混凝土标号气温低于25℃气温高于25℃C20以下210min180minC20以上180min150min(5)混凝土浇筑速度不能过快,以免使模板侧向压力增大,振捣不充分,表面泛浆及沉降过大。砼分层浇筑、分层振捣,分层厚度为30~40cm,上层砼在下层砼初凝之前浇筑,且插入式振捣器插入下层砼不小于5cm。混凝土振捣时,派专人监振,确保不漏振、不过振,不能用振捣器使砼横向流动,不能用振捣器弄散堆积的砼,不能直接振动钢筋代替砼振捣。在平面上振动棒振动范围的重叠宽度不小于10厘米,为保证砼抗渗功能达到设计要求,采用二次振捣工艺。67
(6)砼在夜间或气温较低时浇筑,暴雨天节搭棚盖彩条布防雨。混凝土浇筑终凝后,加强淋水养护,根据养护面积的大小和天气情况确定养护人数,并派专人监控,使砼在养护期内一直处于湿润状态;同时采用麻袋覆盖等适当的保温措施,防止混凝土温度急剧变化,而造成砼开裂。在留置施工缝处继续浇筑砼时,已浇筑砼的抗压强度不应小于1.2Mpa。在已硬化的砼表面上,应清除水泥薄膜和松动石子,以及软弱砼层,并加以充分湿润和冲洗干净,不得有积水。当砼浇筑到变形缝时,砼必须确保振动密实。3、模板工程采用木模板,模板应有足够的强度和刚度,模板进厂后应按规格型号分类堆放整齐,堆放高度不超过1.5m。模板使用前应清理整平,并刷脱模剂,拆模后要及时堆放到指定地点。木模之间要连接牢固、平整,防止混凝土施工完毕后现凸凹现象。模板安装好后要进行投点找正,保证模板位置的准确及垂直度和表面平整度,确定无问题要及时地进行固定(采取拉顶的方法来保证)。模板拆模时间,侧模混凝土强度能保证构件不变形,棱角完整时方可拆除,承重模板的拆模时间要严格规范要求控制。4、基层施工的质量保证措施(1)开挖时按设计断面有次序地分段分层自上而下地进行。(2)挖土时不直接挖至路堑设计标高,视土质松实情况预留虚高,以备压实。(3)路堤基底未经项目监理验收,不得进行路基填筑,填筑路堤时,应随挖、随运、随填、随压,并根据设计要求进行分层填筑。(4)填方材料应按规范要求以及在土质变化时取样,按规范进行一次颗粒分析、液限和塑限、有机质含量和击实试验;进行实验时,用重型击实法确定土的最大干密度和最佳含量。(5)碾压时,先压边缘,后压中间;先轻压,后重压。压路机横向接头的轮迹,重叠宽度为40~50cm,前后相邻两区段纵向重叠1~1.5m,做到无漏压、无死角并确保碾压均匀。4、砌体工程(1)砌砖施工材料要求:A、砖:品种、强度等级必须符合设计要求,并有出厂合格证或试验单。B、水泥:水泥品种与标号应根据砌体部位所下环境选择。C、砂子:中砂。(2)作业条件:A、按设计弹出围墙轴线。B、按标高立好皮数杆,皮数杆的间距以20m为标准。67
(3)砌筑要点:A、砖浇水:粘土砖必须在砌筑前一天浇水湿润,以水浸入砖四边50mm为宜。B、砂浆搅拌:砂浆配合比应采用重量化,计量精度水泥为±2%,砂、灰膏控制在±5%以内。宜用机械搅拌,搅拌时间不少于2分钟。C、砂浆:应满足下列要求:D、经过标准养护28小时硬化后应达到设计规定的强度。E、砂浆在运输和使用时,不得产生泌水、分层、离析等现象,要保证砂浆组分的均匀性。(4)作业条件:A、现场存放的砖场地应夯实,平整,不积水,码放应整齐。装运过程轻拿轻放,避免损坏,应尽量减少二次倒运。B、根据墙体尺寸和砌块规格,妥善安排砌排砌筑平面排列设计,尽可能地减少现场切割量。C、外墙角处,砌块应分皮咬嗟,交错搭砌。D、砌体的水平灰缝厚度一般为8-12mm;垂直灰缝宽度一般为8-12mm。三、安全、文明施工保证措施(一)安全生产保证措施我公司本工程的安全指标是无重大工伤死亡事故。根据本工程情况,制定如下安全施工措施:1、认真贯彻“安全第一、预防为主”的方针,坚持管生产必须管安全的原则,结合我司实际和本工程特点,组成由项管部主要负责人、专职安全员、施工队和班组兼职安全员以及工地安全用电负责人参加的安全生产管理网,执行安全生产责任制,明确各级人员的责任,抓好本工程的安全生产工作。2、建立健全施工安全管理体系,实行安全责任人制度,项目经理为施工安全的第一责任人。项目部设置专职安全员,各职能部门设置兼职安全员,班组设置安全负责人,确保安全保证措施的层层落实,即有执行者,又有监督者。3、坚持全员的三级安全教育,对上岗的工人,进行班组、工程项目部、公司的三级安全教育,对未经三级安全教育的工人,不予上岗。坚持每周一小时的安全学习制度,努力提高全员的安全意识,掌握必要的安全知识,提高自我保护能力。4、进行安全技术交底,每个部位工序施工前,均由质安部门、技术部门组织对各管理人员及操作工人进行安全技术交底,并提出各个时期、各个工序的安全技术要求及安全注意事项。67
5、定期进行安全检查,按照要求做到班组日检、项目部周检、公司月检,对在安全检查中查出的安全隐患,要求彻底整改,对不按要求整改的,坚决地进行停工整改。对各类违章行为及时纠正,并依照有关制度,作罚款处理。6、加强施工队伍的安全生产管理,对施工队伍进行安全资质审查,明确安全责任人,现场要有安全负责人,负责其现场施工的安全生产和管理。坚持每个季度召开一次施工队伍负责人会议,根据各个时期的施工特点及时传达和布置有关安全生产要求,坚持对施工队伍在施工前的安全技术交底。7、认真落实安全防护措施,注重安全防护用品的投资,对施工安全生产所需的各种安全设施,在资金上予以充分保证。8、工程实施时,严格按照经总公司审定的施工组织设计和安全生产措施的要求进行施工,操作工人必须严守岗位履行职责,遵守安全生产操作规程。加强特种作业人员的管理,所有特种作业人员包括电工、焊工、风焊工、起重吊装工等,均必须持证上岗。各级安全员要深入施工现场,督促操作工人和指挥人员遵守操作规程,制止违章操作、无证操作、违章指挥和违章施工。9、施工现场按规定设置安全防护措施,人员进入施工现场要按规定使用安全防护用品。管道安装施工期间,管道吊入基坑时由专人负责指挥,吊物下面不得站人,严禁从坑顶往坑内抛物。10、施工现场必须挂有安全宣传标语和标牌,配备足够的消防器材,指定专人管理,并保持消防车道的畅通。11、搞好现场施工用电,所有电器必须安装漏电保护开关,夜间施工必须有足够灯火照明及指定专职电工值班。12、做好现场除害灭病和饮食卫生工作,按照卫生要求,厨房设置达到规定要求,做好生熟食物的分隔工作,防止病从口入。13、成立安全QC小组,对不安全因素进行分析研究,找到切实可行的安全措施,克服不安全因素和隐患。(二)文明施工保证措施1、工地围蔽(1)根据现场施工布置和进度安排,采用的围蔽形式按照广州市有关工程施工场地围蔽标准作法执行。做到占空不占地,既要维持道路交通,又要进行施工。围护既要美观,又要坚固耐用,尽可能与周边环境和氛围相和谐。67
(2)各施工区段围蔽均设置移动式大门,在大门旁设置醒目、整洁的施工标牌,写明工程名称、建设规模、建设单位、施工单位、监理单位、设计单位、工地施工及监理负责人姓名,同时设置施工组织架构牌、安全生产宣传牌、质量宣传牌、防火须知牌、事故记录牌和施工总平面图。(3)现场临设场地,周围均采用统一、标准围蔽,现场办公室内张贴施工许可证、规划许可证、余泥渣土排放证、夜间施工许可证等证件的复印件,悬挂质量管理、文明施工、安全生产制度和组织机构表、施工现场平面布置图。2、振动控制(1)严格进行各种施工机具的检验维修,对不符合标准的汽车、机械严禁使用。(2)对工程所需的震动源设备的设置有条件的尽量远离民居。(3)合理调配施工机械,避免集中使用大量施工机械,造成震动过大。(4)对能产生振动发出较大噪音的作业(如路基、路床碾压等)应事先向操作工人提出警告和进行环保培训,通过采取一些具体措施加以控制。(5)严格执行夜间施工规定,禁止夜间使用高震动设备,减轻对附近居民的影响。(6)经常性地对施工场地进行平整,确保车辆通行的平稳,减少振动。3、噪音控制(1)加强对运土机械、运输车辆、大型动力设备的维修保养,安装有效的消声器,采用性能良好的机械设备,认真做好加油、保养工作,减少施工时机械发出的噪音。对不符合噪音标准的汽车、机械严禁使用。(2)考虑现场的特殊性,施工用电尽量不采用发电机发电,对空压机等噪音、设备的设置尽量远离民居。(3)工地设专门的交通安全员,严格执行广州市汽车禁鸣的规定。(4)合理调配施工机械,避免集中使用大量施工机械,造成噪音大。(5)采用围蔽分隔声源减少噪声,围护材料不得有破损现象,并连接紧密牢固,连接可靠。(6)对有些工序能采用无噪音作业的优先采用,尽可能做到低噪音作业,如不可避免要产生较大的噪音,应事先与周边单位和居民进行沟通,以免造成不必要的心理恐慌。(7)严格执行夜间施工规定,禁止夜间使用高噪音设备,减轻对附近居民的影响。4、空气污染(防尘)控制(1)施工内燃机械遵照国家要求进行年审,废气检测合格后才可投入使用,不允许使用超标车辆投入运行中,最大限度减少废气排放。(2)工地临设食堂燃料使用液化石油气等清洁料,不得使用木柴等引起空气污染等燃料。67
(3)施工场地除开挖线内的地方,全部进行硬化,防止扬尘。每天安排2~3次给施工便道洒水,以减少工地的尘土。(4)按劳动保护条例,为工地操作人员装备各种尘埃防护设施。(5)施工中对容易起尘的细料和松散材料,予以覆盖或适当的洒水喷湿。这些材料在运输期间,用帆布或类似的遮盖物覆盖。(6)合理调配施工机械,避免集中使用大量施工机械造成局部环境污染。(7)水泥临时存放地应设置离居民区或厂区较远的地方,并加盖顶棚,尽量减少水泥灰尘的上扬。(8)对施工作业易产生灰尘或污染的工序(如土方开挖和用机具破除混凝土结构)要有专人负责,及时采取可行的措施,包括监理工程师认为有必要的洒水,必要时搭棚遮盖,以使施工作业产生的灰尘减至最低程度。(9)在现场进出大门地点应安装车辆轮胎冲洗设备,在车辆离开现场进入公共道路上之前,保持车辆清洁干净.5、水质污染控制(1)设置污水沉淀池,施工污水必须经沉淀处理才能排入到附近的市政污水管道中;其他施工排水,则先经沉淀后再排放到邻近的市政雨水管网中。(2)进行工作的每一块区段,均备临时的污水汇集设施,并通过水泵将污水汇集到地表沉淀池中,以保证场地内排水畅通。对施工废水和地下水进行沉淀净化,以防止泥浆、杂物堵塞下水道,防止污染地下水。(3)定期为施工场地内的水源、水池、水沟等进行洒药灭蚊、灭虫、灭鼠措施。(4)施工期间、完工后,安排人员定期、及时清理干净建筑场地,避免建筑垃圾废料、残留粉尘对河流的侵蚀。(5)施工期间,施工废料如水泥、油料、化学品堆放,进行严格管理,防止雨季物料随雨水径流排入地表及相应的水域,造成污染。(6)施工时,机械废液用容器收集,不随意乱倒。防止机械严重漏油,施工机械运转中产生的油污水及维修施工机械时油污水不经处理不得直接排放。6、路况维护措施(1)专人专车负责给施工便道和现场的机动道淋水,以减少工地的尘土。(2)专人负责路况维护工作,经常检查施工用道的路况,对因施工造成的路面破损、凹陷等及时进行修补,对发生积水、边沟排水不通畅进行疏导,确保路况完好。(3)施工现场的余泥及时清运,余泥外运将由散体物料运输单位运输,不雇用无余泥排放证的车辆运送余泥,不乱倒余泥。汽车装土必须低于车箱高度,防止土方掉漏。67
(4)流塑质土必须经过晾干后才能装运,不能水土混装。(5)在工地出入口设置洗车槽,配置高压枪,严格要求车辆驶出工地前要进行冲洗,避免将砂泥夹带出马路。7、路面卫生控制(1)对于余泥、渣土等固体废弃物,集中处理,不随意弃置。当天清理当天运输,保持场内清洁,余泥、渣土严格按当地有关规定运至有关部门指定的地点。(2)在工地出入口设置洗车槽,配置高压枪,严格要求车辆驶出工地前要进行冲洗,避免将砂泥夹带出马路。(3)场地内机械、材料堆放整齐,布局合理。场地围挡按市政府有关规定进行施工并经常性安排人员进行检修。施工场地应按要求进行地面硬化。施工现场及其附近的道路安排专人清扫。(4)保持施工场容、场貌整洁,场地内分片区布置垃圾箱,收集和排放施工区的生活垃圾,保证每天外运一次,以保证现场卫生清洁。(5)积极配合环卫部门的工作,在人流量较高路段设置环保标语。8、工地卫生管理(1)临时设施外围设围蔽,并符合安全、通风,明亮及环境卫生要求。宿舍区按市政府的有关规定作好防疫、防灾措施。办公区围挡、大门按市政府有关规定施工。(2)保持施工场容、场貌整洁,设立专门的垃圾箱,严禁生活垃圾随地乱扔,并确保生活区沟渠畅通。(3)夏季施工有防暑降温措施。9、综合治理方面(1)工地实行综合治理责任制,落实分工责任,搞好综合治理工作。(2)进场人员按公安及有关部门规定、办理手续,岗前培训及安全、纪律法制教育。(3)在生活区内显眼处张挂防火、安全警示牌。(4)生活区落实安全、防火综合治理及计生责任人制度及卫生清除的专责轮值制度。(5)加强民工宿舍的治安巡查,制定突发事件的控制及疏散路线图,要培训民工学会使用防火设施。(6)工地做好防盗防窃工作,杜绝工地发生群殴群斗事件。(7)宿舍内严禁打麻将及其他赌博活动和违法行为,严禁男女混住及家属留宿。(8)做好与附近乡村关系,积极与当地各级行政及公安部门合作,共创文明工地。10、文明施工方面的承诺67
(1)所有投诉问题保证在8小时内予以整改、答复。(2)文明施工检查中发现的问题,保证在8小时内予以整改,并以书面形式答复。(3)保证文明施工管理措施落实,责任到人,有奖有罚。(4)工程施工后,在道路工程通车前拆除工地围栏、安全防护设施和其他临时设施,并将工地及周围环境清理整洁,做到工完料净场清。(5)无条件接受业主和监理工程师有关文明施工的监督。(6)依法施工,办理有关手续后方进行施工。四、应急预案(一)重大事故危险源辩识和评估本工程项目露天作业多、受自然气候条件影响大;施工机械设备多,由于这些特点,给施工生产带来了或多或少的不安全因素,容易发生物体打击、机械伤害、火灾、气体或油料发生爆炸、中毒、触电等生产安全事故,造成重大的人身伤亡事故和重大经济损失。因此,建立重大事故危险源辩识和评估档案对本工程有可靠的预防保证:1、危险源辨析(1)触电1)电源电线、电缆、电器设备使用时间年限长了会出现陈旧或老化,使绝缘程度降低,电源电线、电缆、电器设备由于受潮或受化学物质的腐蚀或发热损坏绝缘程度,造成绝缘差现象,容易发生触电事故。2)电线、电缆使用过程或分配制度不当造成破皮或导线破皮裸露,发生接地短路和漏电的故障,使其金属或金属设备外壳带电,人体触及便会发生触电。3)金属外壳无接地接零保护或接地接零接头松动接触不良,使金属外壳带电时(漏电),触及也会发生触电,还有无装设漏电开关保护或漏电开关失灵,人体触电或触电的时间过长,都会造成触电伤害和伤亡的事故。4)施工现场机具设备密集,施工用电线路数量较多、部分路线长,电源电缆、电线有老化,绝缘差,而且机械设备、运输车辆来回走动。造成电源被压损坏破皮的现象。另外电源电缆拖地遇到地面潮湿有些地方也容易造成漏电触电伤人。(2)火灾(3)运行中的电气、机械设备故障或发生严重漏电、安全限位装置突然失控,发生撞击或坠物,或违反安全规程操作,造成重大事故(如倾倒、断臂、触电伤害事故);(4)施工现场临时建筑(包括施工围墙)倒塌等。(5)物体打击、起重伤害、触电等造成的人员伤亡、财产损失、环境破坏。67
(6)特种设备如压力容器、大型施工机械受外力作用或违反安全规程发生爆炸及由此引起的连锁反应事故(如起火、中毒)。(9)材料中可能产生有害有毒物质造成中毒事故或职业病。(10)现场外来的停电停水情况等而发生的意外事故。(11)由于天气或管理和人员的原因出现食物中毒、疾病传染事故。(12)发生的人员意外伤亡事故或其他作业可能发生的重大事故。(13)施工的原因损坏地下管线造成事故。(14)自然灾害(如雷电、地震强风、强降雨等)出现汛情等对设施的严重损坏造成事故和经济损失。2、防止事故发生的措施从以上的分析施工过程的风险,必须做好各方面的安全生产工作,防止事故发生:(1)认真贯彻落实安全生产责任制、有关建设工程的法律,法规,规章制度,做到安全生产人人有责;(2)建立健全安全生产管理组织机构;开展安全目标管理活动,推动安全工作深入发展;(3)加强管理,施工过程严格按标准化规范化落实安全技术措施,落实安全防护措施;(4)开展安全宣传教育培训考核活动;及时全面办理“平安卡”,提高员工安全意识,安全防护技能;(5)编制各专项施工方案和安全技术措施计划,如施工临时用电的,大型起重吊装工程等,指导施工现场更好落实安全技术措施;(6)组织基坑监测小组,预测深基坑变形发展趋向,及时向总工程师、监理、业主汇报;若发现异常情况,随时与监理、业主和设计人联系,采取有效措施,做好预防,确保施工及周围环境的安全。(7)编制基坑开挖事故应急求援方案等各专项事故应急求援方案,成立各专项事故应急求援小组,明确人员、职责、任务、步骤,在发生紧急事态时,减低事故严重后果和减少损失。(二)指挥机构的设置和职责1、安全生产应急救援机构项目部成立安全生产应急救援领导小组组长:——黄振超副组长:——郑球、吴文清组员:余冠源、陈颖志、梁炳生、梁日照、陈建国、郑华金67
项目经理部安全生产应急救援领导小组主要负责人联系情况详见下表:姓名职务联系电话备注黄振超项目经理18825180811郑球行政经理13570474208余冠源项目负责人134114755112、急救援机构成员的职责项目部经理:全面负责实施营救遇险人员及抢险布署。随时监控事态的出现、演变和发展过程,组织应急救援工作,并及时向上级和有关部门报告;负责组织训练项目部兼职的专业性救援队伍,在出现紧急事态时,实施救援工作。项目部副经理:负责组织训练项目部兼职的消防队伍,当紧急事态火灾险情发生时,及时带领队伍到现场进行扑救,并负责组织人员疏散和安排现场警戒;当火灾超出自救能力时,应及时向社会消防部门报警求助,并派人到门口等候,将消防车辆引入事故现场。如灾害可能波及相邻周边的社会相关单位或居民时,应及时向项目经理和应向建设单位应急救援组织报告,并协助和配合疏散、救援等工作。项目部总工程师:协助项目经理处理事故,提出应急救援技术措施建议;负责紧急事态处理的内外联络,及时传达应急救援指挥中心的命令,同时做好与上级和相关单位的联系与协调工作;及时了解和掌握事故现场动态。项目部专(兼)职安全员:根据应急事态的性质、大小,首先报告项目经理和项目主管分公司经理、公司工程技术质量安全部;对抢救工作和进入现场人员进行有效的控制、监督,负责做好现场安全警戒和保卫工作。应急求援处理程序如下图:67
事故发生的应急求援处理程序如下图:(三)应急响应措施1、相关装备和通讯联系方式(1)项目部实行昼夜全天24小时值班制度:昼为7:30——20:30夜为:20:30——7:3067
(2)主要负责人电话黄振超项目经理18825180811郑球行政经理13570474208余冠源项目负责人13411475511(3)应急救援机构电话号码:公安报警:110消防报警:119医疗救护:120海珠区第一人民医院:020-84487213市建设系统重特大事故应急救援专线:020-83124801(4)相关单位联系电话省电力广州电力分公司:020-85510938广州市自来水公司:020-38898980广州市煤气公司:020-38748327省电信广州分公司:020-83886280广州市公安局海珠区分局:020-844392412、应急响应措施施工过程中现场出现紧急事态或出现需要紧急救援危险状态时,应迅速逐级上报,上报次序:现场——项目部办公室——安全生产应急救援领导领导小组——上级部门。由安全生产应急救援领导领导小组组长或副组长根据收集的现场情况,召开紧急危险情况处理会议,组织现场紧急救援措施,并协调、调度、指挥应急救援人员、物资进行自我救援工作,并根据紧急危险或事故的大小程度和上级指示,确定启动相应的专项救预案援,若对紧急危险或事故救援不能处理时应同时请示建设单位,请求建设单位的启动其紧急救援预案,若建设单位不能处理时,应由建设单位请求建设主管部门或当地政府部门的请示启动上一级的紧急救援预案。项目部安全生产事故救援领导小组,应根据事故程度确定,工程施工的停运,对危险源现场实施警戒,根据事故现场的报告,立即判断是否需要应急服务机构如消防队的帮助,确需应急服务机构的帮助时,应立即与应急服务机构和相邻可依托力量求教,同时在应急服务机构到来前,作好救援准备工作,如:道路疏通、现场无关人员撤离、提供必要的照明等。在应急服务机构到来后,积极作好配合工作。3、应急求援信息管理67
(1)应急上报当紧急事态出现,最先发现者应报告项目经理部施工现场负责人,施工现场负责人通过危险辨识,决定是否立即向公司报告。当紧急事态出现而没有超出项目部处理能力时,仅在施工现场范围内报警;当紧急事态超出项目部处理能力时,应同时在现场报警和向公司总部报告。(2)内部应急报警当紧急事态出现,由项目部确定报警方式,向施工现场发出应急反应警报,通知项目部有关人员以及事故现场的全体人员进入应急反应状态;当现场电源切断时,用对讲机、手提电话巡回呼叫报警;当灾害可能波及周边相邻单位时,由项目部负责向有关单位报警,通知相关人员进入紧急救援状态。(3)外部应急报警当紧急事态超出项目部处理能力时,在内部报警的同时,应急救援小组应按应急救援的部署,迅速直接或通过公司应急救援的领导向社会公共救援组织报警求助,包括社会救援中心、消防、保安、环保、安全监察、医院、政府相关部门及救援物资的供应商等。(4)上级汇报当工程建设项目发生的事态演变为重大事故时,项目部应按照建设部第3号令《工程建设重大事故报告和调查程序规定》或地方政府事故上报规定和行业事故上报制度,依照程序立即直接或者逐级向公司负责人和上级相关主管部门汇报,包括企业主管部门和企业所在地建设主管部门、安全监督部门、劳动部门、公安部门、人民检察院、地方工会等部门。并报告业主和监理。(5)内部报警或联络在工作时间内发生紧急事态,利用现场内公用电话、对讲机、移动电话等进行报警或联络;在夜间及节假日期间发生紧急事态,安全生产应急救援领导领导小组逐个同相关人员约定其联络方式,并存入指挥中心备用,保证上述人员及时准确地到达各自岗位。(四)应急装备和救援队伍1、应急救援装备保障(1)工程救护设备与工程状况相适应,只准营救或演练营救时使用,不得挪作他用。(2)救护设备应安排责任心强、接受过相应的职业培训、熟悉与之相关法规的专人负责保管。(3)救护设备存放地点应通风良好、防雨、防鼠,方便应急时快捷有效拿取;放置方式正确,绳索、安全带、保险索等盘绕有序。67
(4)定期检查救援设备完好情况,检验其安全性能,损坏或质量过期应立即报废,及时更换、添置。水平救护装置每月启动试验一次。(5)应常备有常用救治药物。2、人力资源和技术储备保障(1)工作人员应按国家相关规定持证上岗。(2)每月组织工作人员学习国内外近期发生的事故案例以及其他单位的经验教训。(3)人员调动时,对应急救援岗位及时更换补充;工作人员轮休期间,保证在岗应急救援力量。(4)与相邻工程单位建立区域性联合救援组织,建立合作关系,救援人员定性整合。(5)工程需要时,可以安全监督检验中心、科技委专家组,请求技术支持和人员培训。3、宣传、培训和演习(1)坚持对工作人员预防、避险、避灾、自救、互救等安全知识的教育培训,每月组织一次《预案》的学习。(2)《预案》演习制度化、规范化,每年至少进行一次《预案》演练。演练结束后要备案记录,对目前的工程情况进行评估、总结。(3)适时与相邻施工单位或项目及地方政府联合举行联动实战演习,锻炼提高应急救援综合素质。4、预案管理和更新(1)本预案根据实际需要和法律、法规修改情况,遵照特种设备安全监察部门及当地政府对此项工作的新要求和演练评估总结意见,对预案进行修订和完善。正常情况下,每年对《预案》进行一次评审,根据本单位实际情况并参考其他索道的经验教训,进行修订和完善。(2)监督检查依据《建设工程安全生产管理条例》和其他法律、法规的规定,接受相关上级单位对本预案的制定、完善、演练进行的检查。(五)现场急救及常备药品发生伤亡事故、火灾爆炸出现人员伤亡事故及中毒、中暑事故时,首先在现场对受伤人员进行急性急救,以减少伤亡。现将一般常用的急救知识和常用的急救药物简述如下。1、急救技术(1)口对口人工呼吸67
使病人仰卧,松解衣扣和腰带,清除伤者口腔内痰液、呕吐物、血块、泥土等,保持呼吸道畅通。救护人员一手将伤者下颌托起,使其头尽量后仰,另一只手捏住伤者的鼻孔,深吸一口气,对住伤者的口用力吹气,然后立即离开伤者口,同时松开捏鼻孔的手。吹气力量要适中,次数以每分钟16-18次为宜。(2)口对鼻人工呼吸伤者因牙关紧闭或外伤等原因,不能进行口对口人工呼吸,可采用口对鼻人工呼吸法。方法与口对口人工呼吸法相同,只是把捏鼻改为捏口,对住鼻孔吹气,吹气量要大,时间要长。(3)胸外心脏按压由于电击、窒息及其他原因所致心博骤停时,应使用胸外心脏按压法进行急救。将伤者仰卧在地上或硬板床上,救护人员跪或站于伤者一侧,面对伤者,将右手掌置于伤者胸骨下段及剑突部偏左,左手置于右手之上,以上身的重量用力把胸骨下段向后压向脊柱,随后将手腕放松,每分钟挤压60-80次。在进行胸外心脏按压时,宜将伤者头放低以利静脉血回流。若伤者同时拌有呼吸停止,在进行胸外心脏按压时,还应进行人工呼吸。一般做四次胸外心脏按压,做一次人工呼吸。注:此法不适宜用于胸骨骨折、颅脑外伤、胸腹部外伤有内脏损伤、内出血、肋骨骨折等。2、各种伤害事故的急救措施(1)触电急救发现有人触电时,应首先迅速拉电闸断电或用干木方、木板等不导电材料,将触电人与接触电器部位分离开,然后抬到平整的场地实行急救,并向工地负责人报告。(2)摔伤急救当有人自高处坠落摔伤时,应注意摔伤及骨折部位的保护,避免因不正确的抬运,使骨折错位造成二次伤害。(3)食物中毒急救发现饭后多人有呕吐、腹泻等不正常症状时,要及时向工地负责人报告,并拨打急救电话120。亚硝酸钠是搅拌混凝土的添加剂,其形状很像食用的大粒盐,有人叫它“工业用盐”,它是一种有毒物质,千万不要当作食用盐使用。(4)煤气中毒急救不得随意安装煤气炉具在生活区甚至在居住房间使用,防止发生煤气中毒。发现室内有人煤气中毒时,不得使用电气开关和室内电话,要迅速打开门窗,使空气流通或将中毒者穿暖抬到室外,施行现场急救并及时送往医院。67
(5)有害气体中毒急救在井(地)下施工中有人发生有害气体中毒时,井(地)上人员绝对不要盲目下去救助。必须先向下送风,救助人员必须使用个人保护用品,并派人报告工地负责人及有关卫生主管部门。现场不具备抢救条件时,应及时拨打119、110或者120求救。(6)发现火险的处理方法当现场有火险发生时,不要惊慌,应立即取出适当的灭火器或接通水源扑救。当火势较大,现场无力扑救时,立即拨打119报警讲清火险发生的地点、情况、报告人及单位等。3、常备药品(1)外用药药品名适应症药品名适应症创可贴小创伤出血紫药水消毒防腐京万红软膏烧烫伤万花油烧烫伤碘酊(2%)局部消毒风油精虫咬酒精(70%)局部消毒清凉油关节痛、驱暑醒脑、防治虫咬红药水消毒止血眼水、眼膏眼部感染棉垫、绷带外伤出血止血胶带外伤出血2、内服药药品名适应症药品名适应症速效感冒胶囊发烧、感冒云南白药散瘀、止痛、止血氟哌酸腹泻、尿道感染扑尔敏抗过敏复方甘草片镇咳、祛痰果导治便秘碘喉片咽炎、扁桃体炎安定失眠颠茄片胃痉挛心痛定治高血压、冠心病多酶片助消化阿司匹林解热、镇痛(六)事故的预防及其应急预案1、高处坠落事故的预防及其应急预案本工程施工过程中,有基坑施工作业,施工条件差,危险因素多,为避免发生高处坠落事故,必须加强监控管理。对职工进行预防高处坠落的技术知识教育,使他们熟悉操作时必须使用的工具和防护用具。同时,在技术上采取有效的防护措施。67
1.1、防止高处坠落事故的基本安全要求以预防坠落事故为目标,对于恐怕发生坠落事故等事故的特定危险施工,在施工前,制订防范措施,并应在日常安全检查中加以确认。(1)凡身体不适合从事高处作业的人员不得从事高处作业。从事高处作业的人员要按规定进行体检和定期体检。(2)严禁穿硬塑料底等易滑鞋、高跟鞋。(3)作业人员严禁互相大闹,以免失足发生坠落危险。(4)进行悬空作业时,应有牢靠的立足点并正确系挂安全带。1.2、发生高处坠落事故应急预案当发生高处坠落事故后,抢救的重点放在对休克、骨折和出血上进行处理。(1)发生高处坠落事故,应马上组织抢救伤者,首先观察伤者的受伤情况、部位、伤害性质,如伤员发生休克,应先处理休克。遇呼吸、心跳停止者,应立即进行人工呼吸,胸外心脏挤压。处于休克状态的伤员要让其安静、保暖、平卧、少动,并将下肢抬高约20度左右,尽快送医院进行抢救治疗。(2)出现颅脑损伤,必须维持呼吸道通畅。昏迷者应平卧,面部转向一侧,以防舌根下坠或分泌物、呕吐物吸入,发生喉阻塞。有骨折者,应初步固定后再搬运。遇有凹陷骨折、严重的颅底骨折及严重底脑损伤症状出现,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后,及时送到就近有条件的医院治疗。(3)发现脊椎受伤者,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎。搬运时,将伤者平卧放在帆布担架或硬板上,以免受伤的脊椎移位、断裂造成截瘫,招致死亡。抢救脊椎受伤者,搬运过程,严禁只抬伤者的两腿或单肩背运。(4)发现伤者手足骨折,不要盲目搬动伤者。应在骨折部位用夹板把受伤位置临时固定,使断端不再移位或刺伤肌肉,神经或血管。固定方法:以固定骨折处上下关节为原则,可就地取材,用木版、竹头等,在无材料的情况下,上肢可固定在身侧,下肢与腱侧下肢绑在一起。(5)遇有创伤性出血的伤员,应迅速包扎止血,使伤员保持在头低脚高的卧位,并注意保暖。正确的现场止血处理措施如下:1)一般伤口小的止血法:先用生理盐水(0.9%Nacl溶液)冲洗伤口,涂上红汞水,然后盖上消毒纱布,用绷带较紧地包扎。2)加压包扎止血法:用纱布、棉花等作成软垫,放在伤口上再加包扎来增强压力而达到止血。67
3)止血带止血法:选择弹性好的橡皮管、橡皮带或三角巾、毛巾、带状布条等,上肢出血结扎在上臂上1/2处(靠近心脏位置),下肢出血结扎在大腿上1/3处(靠近心脏位置)。结扎时,在止血带与皮肤之间垫上消毒纱布棉垫。每隔25—40分钟放松一次,每次放松0.5-1分钟。(6)动用最快的交通工具或其他措施,及时把伤者送往邻近医院抢救,运送途中应尽量减少颠簸。同时,密切注意伤者的呼吸、脉搏、血压及伤口的情况。2、物体打击事故的预防及应急预案2.1、物体打击事故基本安全要求(1)人员进入施工现场必须按规定配带安全帽,地面作业人员要穿上反光衣。(2)作业过程一般常用工具必须放在工具袋内,物料传递不准往下或向上乱抛材料和工具等物件。所有物料应堆放平稳,不得放在临边及洞口附近,并不可妨碍通行。(3)高空安装起重设备或垂直运输机具,要注意零部件落下伤人。(4)吊运一切物料都必须由持有司索工上岗证人员进行绑码,散料应用吊篮装置好后才能起吊。2.2、发生物体打击应急措施当发生物体打击事故后,抢救的重点放在对颅脑损伤、胸部骨折和出血上进行处理。(1)发生物体打击事故,应马上组织抢救伤者,首先观察伤者的受伤情况、部位、伤害性质,如伤员发生休克,应先处理休克。遇呼吸、心跳停止者,应立即进行人工呼吸,胸外心脏挤压。处于休克状态的伤员状态的伤员要让其安静、保暖、平卧、少动,并将下肢抬高约20度左右,尽快送医院进行抢救治疗。(2)出现颅脑损伤,必须维持呼吸道通畅。昏迷者应平卧,面部转向一侧,以防舌根下坠或分泌物、呕吐物吸入,发生喉阻塞。有骨折者,应初步固定后搬运。遇有凹陷骨折、严重的颅底骨折及严重的脑损伤症状出现,创伤处用消毒的纱布或清洁布等覆盖伤口,用绷带或布条包扎后,及时送就近有条件的医院治疗。3、触电事故的预防及其应急预案触电事故和其他事故比较,其特点是事故的预兆性不直观、不明显,而事故的危害性非常大。当流经人体电流小于10mA时,人体不会产生危险的病理生理效应;但当流经人体电流大于10mA时,人体将会产生危险的病理生理效应,并随着电流的增大、时间的增长将会产生心室纤维性颤动,仍至人体窒息(“假死”67
状态),在瞬间或在两三分钟内就会夺去人的生命。因此,在保护设施不完备的情况下,特别是用电高峰期,三级配电任意拖动,电线容易损坏,人体触电伤害事故是极易发生的。所以,施工中必须做好预防工作,发生触电事故时正确处理,抢救伤者。3.1、防止触电伤害的基本安全要求根据安全用电“装得安全,拆得彻底,用得正确,修得及时”的基本要求,为防止发生触电事故,在日常施工(生产)用电中要严格执行有关用电的安全要求。(1)用电应制定独立的施工组织设计,并经企业技术负责人审批,盖有企业的法人公章。必须按施工组织设计进行敷设,竣工后办理验收手续。(2)一切线路敷设必须按技术规程进行,按规范保持安全距离,距离不足时,应采取有效措施进行隔离防护。(3)非电工严禁接拆电气线路、插头、插座、电气设备、电灯等。(4)根据不同的环境,正确选用相应额定值的安全电压作为供电电压。安全电压必须由双绕组变压器将压获得。(5)带电体之间、带电体与地面之间、带电体与其他设施之间、工作人员与带电体之间必须保持足够的安全距离,距离不足时,应采取有效的措施进行隔离防护。(6)在有触电危险的处所或容易产生误判断、误操作的地方,以及存在不安全因素的现场,设置醒目的文字或图形标志,提醒人们识别、警惕危险因素。(7)采取适当的绝缘防护措施将带电导体封护或隔离起来,使电气设备及线路能正常工作,防止人身触电。(8)采用适当的保护接地措施,将电气装置中平时不带电,但可能因绝缘损坏而带上危险的对地电压的外露导电部分(设备的金属外壳或金属结构)与大地作电气连接,减轻触电的危险。(9)施工现场供电必须采用TN-S或TT的三相五线保护接零系统,把工作零线和保护零线区分开,通过保护接零作为防止间接触电的安全技术措施,同一工地不能同时存在TN-S或TT两个供电系统。注意事项有:1)在同一台变压器供电的系统中,不得将一部分设备做保护接零,而将另一部设备作保护接地。2)采用保护接零的系统,总电房配电柜两侧做重复接地,配电箱(二级)及开关箱(三级)均应做重复接地。其工作接地装置必须可靠,接地电阻值≤4Ω。3)所有振动设备的重复接地必须有两个接地点。4)保护接零必须有灵敏可靠的短路保护装置配合。67
5)电动设备和机具实行一机一闸一漏电一箱保护,严禁一闸多机,闸刀开关选用合格的熔丝。按规定选用合格的漏电保护装置并定期进行检查。6)电源线必须通过漏电开关,开关箱漏电开关控制电源线长度≯30m。3.2、发生触电事故的应急措施(1)触电急救的要点是动作迅速,救护得法,切不可惊惶失措,束手无策。要贯彻“迅速、就地、正确、坚持”的触电急救八字方针。发现有人触电,首先要尽快使触电者脱离电源,然后根据触电者的具体症状进行对症施救。(2)脱离电源的基本方法有:1)将出事附近电源开关刀拉掉,或将电源插头拔掉,以切断电源。2)用干燥的绝缘木棒、竹竿、布带等物将电源线从触电者身上拨离或者触电者拨离电源。3)必要时可用绝缘工具(如带有绝缘柄的电工钳、木柄斧头以及锄头)切断电源线。4)救护人可戴上手套或在手上包缠干燥的衣服、围巾、帽子等绝缘物品拖曳触电者,使之脱离电源。5)如果触电者由于痉挛手指紧握导线缠绕在身上,救护人可先用干燥的木板塞进触电者身下使其与地绝缘来隔断入地电流,然后再采取其它办法把电源切断。6)如果触电者触及断落在地上的带电高压导线,且尚未确证线路无电之前,救护人员不可进入断线落地点8~10米的范围内,以防止跨步电压触电。进入该范围的救护人员应穿上绝缘靴或临时双脚并拢跳跃地接近触电者。触电者脱离带电导线后应迅速将其带至8~10米以外,立即开始触电急救。只有在确证线路已经无电,才可在触电者离开触电导线后就地急救。(3)在使触电者脱离电源时应注意的事项:1)未采取绝缘措施前,救护人不得直接触及触电者的皮肤和潮湿的衣服。2)严禁救护人直接用手推、拉和触摸触电者;救护人不得采用金属或其它绝缘性能差的物体(如潮湿木棒、布带等)作为救护工具。3)在拉曳触电者脱离电源的过程中,救护人宜用单手操作,这样对救护人比较安全。4)当触电者位于高位时,应采取措施预防触电者在脱离电源后坠地摔伤或摔死(电击二次伤害)。5)夜间发生触电事故时,应考虑切断电源后的临时照明问题,以利救护。(4)触电者未失去知觉的救护措施:应让触电者在比较干燥、通风暖和的地方静卧休息,并派人严密观察,同时请医生前来或送往医院诊治。67
(5)触电者已失去知觉但尚有心跳和呼吸的抢救措施:应使其舒适地平卧着,解开衣服以利呼吸,四周不要围人,保持空气流通,冷天应注意保暖,同时立即请医生前来或送往医院诊治。若发现触电者呼吸困难或心跳失常,应立即施行人工呼吸及胸外心脏挤压。(6)、对“假死”者的急救措施:当判定触电者呼吸和心跳停止时,应立即按心肺复苏法就地抢救。方法如下:1)通畅气道。第一,清除口中异物。使触电者仰面躺在平硬的地方,迅速解开其领扣、围巾、紧身衣和裤带。如发现触电者口内有食物、假牙、血块等异物,可将其身体及头部同时侧转,迅速用一只手或两只手指交叉从口角处插入,从口中取出异物,操作人用一只手放在触电者前额,另一只手的手指将其颌骨向上抬起,两手协同将头部推向后仰,舌根自然随之抬起、气道即可畅通。为使触电者头部后仰,可于其颈部下方垫适量厚度的物品,但严禁用枕头或其他物品垫在触电者头下。2)口对口(鼻)人工呼吸。使病人仰卧,松解衣扣和腰带,清除伤者口腔内痰液、呕吐物、血块、泥土等,保持呼吸道畅通。救护人员一手将伤者下颌托起,使其头尽量后仰,另一只手捏住伤者的鼻孔,深吸一口气,对住伤者的口用力吹气,然后立即离开伤者口,同时松开捏鼻孔的手。吹气力量要适中,次数以每分钟16-18次为宜。3)胸外心脏按压。将伤者仰卧在地上或硬板床上,救护人员跪或站于伤者一侧,面对伤者,将右手掌置于伤者胸骨下段及剑突部偏左,左手置于右手之上,以上身的重量用力把胸骨下段向后压向脊柱,随后将手腕放松,每分钟挤压60-80次。在进行胸外心脏按压时,宜将伤者头放低以利静脉血回流。若伤者同时拌有呼吸停止,在进行胸外心脏按压时,还应进行人工呼吸。一般做四次胸外心脏按压,做一次人工呼吸。4、火灾和爆炸事故应急预案工程施工需要一定数量的板材,这些材料如果处理不妥,防火措施不力,极易发生火灾,在施工阶段,也需要大量的乙炔和氧气,对钢筋进行焊割,如盛装乙炔和氧气的钢筋储存方法不当,使用不规范,也容易发生因气体泄漏而产生的气瓶爆炸事故。因此,加强对可燃物和易燃易爆物品的管理有效防止火灾和爆炸事故的发生,保护员工生命安全,企业利益和国家财产不受损失的有限措施。4.1、预防火灾和爆炸事故的基本安全措施(1)组织措施1)要建立、健全消防机构。公司、项目部要成立义务消防队,并明确公司、项目部的消防安全责任人和消防安全管理人,负责管理单位的消防安全工作。2)公司、项目部要加强对员工、外来工进行消防知识的教育,对义务消防队员进行灭火技能的培训,提高自防自救的能力,每年要进行不少于一次的消防演练。3)办公场所、集体宿舍、设备、材料堆放场所要配备充足有效的灭火器材。67
4)制订事故发生时的扑救方案和人员疏散步骤、方法和路线,使事故的损失降低到最低。(2)管理措施1)各单位要按规定设置乙炔和氧气瓶的库房,气瓶储室通风要良好,在库房门口张挂醒目的防火警示标志,配备充足有效的灭火器材。2)乙炔和氧气的使用和存放符合有关规定。3)在易燃易爆场所动火作业,必须先办理“三级”动火审批手续,领取动火作业许可证,并做足防火安全措施,方可动火作业,动火时要设专人子值班,随时观察动火情况。4)严禁对盛装过可燃气体的容器进行焊割。5)焊割(动火)作业操作人员必须参加劳动、消防部门的培训,考试合格取得焊工证后,方可上岗,在作业时应做到“八不”、“四要”、“一清”。6)集体宿舍的用电要由持证电工安装,不准乱拉乱接电线,不准在电线上晾挂衣物,不准在宿舍内使用明火、电炉、气化炉具,不准使用电热器具和烧香拜神,严禁躺在床上吸烟。7)仓库存放物品应分类、分堆储存,甲、乙类物品和一般物品以及容易相互发生化学反应或者灭火方法不同的物品,必须分间、分库储存。8)储存丙类固体物品的库房,不准使用碘钨灯和超过以上的白炽灯高温照明灯具。9)库房内设置的配电线路,需穿金属管或用非燃硬塑管保护,每个库房应当在库外单独安装开关箱,做到人离断电,禁止使用不合格的保险装置。10)厨房不准同时使用煤气炉、柴炉和油炉。4.2发生火灾和爆炸事故的应急措施发生火灾和爆炸,首先是迅速扑灭火源和报警,及时疏散有关人员,对伤者进行救治。(1)火灾发生初期,是扑救的最佳时机,发生火灾部位的人员要及时把握这一时机,尽快把火扑灭。(2)在扑救火灾的同时拨打“119”电话报警和及时向上级有关部门及领导报告。(3)在现场的消防安全管理人员,应立即指挥员工撤离火场附近的可燃物,避免火灾区域扩大。(4)组织有关人员对事故区域进行保护。(5)及时指挥、引导员工按预定的线路、方法疏散、撤离事故现场。(6)发生员工伤亡,要马上进行施救,将伤员撤离危险区域,同时打“120”电话求救。5、中暑事故的预防及其应急预案67
夏季施工气候炎热,建筑工人普遍在露天和高处作业,劳动强度大,时间长,随时都有发生中暑事故的可能,因此,加强夏季的防暑降温工作是保护职工身体健康,保证完成生产任务的一项重要措施。5.1、预防中暑事故基本安全要求采取综合的措施,切实预防中暑事故的发生,从技术、保健、组织等多方面去做好防暑降温工作。(1)组织措施加强防暑降温工作的领导,在入暑以前,制订防暑降温计划和落实具体措施。1)要加强对全体职工防暑降温知识教育,增强自防中暑和工伤事故的能力。注意保持充足的睡眠时间。2)应根据本地气温情况,适当调整作息时间,利用早晨、傍晚气温较低时工作,延长休息时间等方法,减少阳光辐射以防中暑。还可根据施工工艺合理调整劳动组织,缩短一次性作业时间,增加施工过程中的轮换休息。3)贯彻《劳动法》,控制加班加点,加强工人集体宿舍管理;切实做到劳逸结合,保证工人吃好、睡好、休息好。(2)技术措施1)进行技术革新,改革工艺和设备,尽量采用机械化、自动化,减轻建筑业劳动强度。2)在工人较集中的露天作业施工现场中设置休息室,室内通风良好,室温不宜超过30℃;工地露天作业较为固定时,也可采用活动布幕或凉棚,减少阳光辐射。3)在车间内操作时,应尽量利用自然通风天窗排气,侧窗进气,也可采用机械通风措施,向高温作业点输送凉风,或抽走热风,降低车间气温。(3)卫生保健措施1)入暑前组织医务人员对从事高温和高处作业的人员进行一次健康检查。凡患持久性高血压,贫血。肺气肿,肾脏病,心血管系统和中枢系统疾病者,一般不宜从事高温或高处作业工作。2)对露天和高温作业者,应供给足够的符合卫生标准的饮料。供给含盐浓度0。1~0。3%的清凉饮料。暑期还可供给工人绿豆汤,茶水,但切忌暴饮,每次最好不超过300毫升。3)加强个人保护。一般宜选用浅越阻率越大。对辐射强度大的工种应供给白色工作服,并根据作业需要配戴好各种防护用具。露天作业应戴白色安全帽,防止阳光暴晒。5.2、发生中暑的表现及应急措施(1)中暑症状的表现67
1)先兆中暑。其症为:在高温环境中劳动一段时间后,出现大量流汗,口渴。身感到无力,注意力不能集中,动作不协调等症状,一般情况下此时体温正常或略有升高,但不会起过37.5度。2)轻症中暑。其症状为:除有先兆中暑症状外,还可能出现头晕乏力,如面色苍白,恶心,呕吐。篾下降脉搏细弱面快,体温上升38.5度以上。此时如不及时救护,就会发生热晕厥或热虚脱。3)重症中暑。一般上因为未及时和适当处理出现的轻症状中暑(病人),导致病情继续严重恶化,随着出现昏迷,痉挛或手脚抽搐。稍作观察会发现,此时中暑病人皮肤往往干燥无汗,体温升至40度以上,若不紧急抢救,很低可能危及生命安全。(2)、当中暑情况发生,应将中暑者抬到阴凉处,将其衣扣解开,用毛巾敷额头,并可认其服用(三滴水)。严重者,应立即将其送往附近医院救治或拨打“120”请求救援。6、中毒事故的预防及其应急预案中毒分为职业中毒和食物中毒。职业中毒是指劳动者在从事生产劳动过程中,由于接触毒物及有毒有害气体(一氧化碳,硫化氢,甲烷,苯)含量超标造成缺氧而发生的窒息及中毒现象。食物中毒是指由于人食用了含有有毒害物质的食品而引起的急性,亚急性中毒现象。中毒事故在建筑工地中时有发和,特别是食物中毒,更容易造成群死群伤的严重后果。因此,必须提高劳动者防止中毒的认识,加强宣传教育工作和预防措施的落实。6.1、预防职业中毒事故的基本要求1、根除毒物。从生产工艺流程中消除有毒物质,用无毒或低毒物质代替有毒物质是最理想的防毒措施。2、降低毒物浓度(1)革新技术,改造工艺。尽量采用先进技术和工艺过程,避免开放生产,消除毒物质逸散和条件,有可能时采用遥控乃至程序控制,最大限度地减少工人接触毒物的机会。采用新技术,新方法,亦要从根本上控制毒物的逸散。(2)通风排毒。安装通风装置时,首先要考虑在毒物逸出的局部就地排出,尽量缩小其扩散范围。最常用的是局部抽出式通风。在地下室和密闭房间内作业以及储存油漆等有毒化学物品的仓库,都必须装通风设备,保持新鲜空气流通。局部排毒装置的结构的样式,以尽量接近毒物逸出处,最大限度地阻止毒物扩散,而又不妨碍生产操作便于检修为原则。经通风排出的废气,要加以净化回收,综合利用。67
(3)布局卫生。不同生产工序的布局,不仅要满足生产上的需要,而且要考虑卫生上的要求。有毒物逸散的作业,应设在单独的房间内;可能发生剧毒物和生产设备应隔离。使用容易积存或被吸附的毒物(如汞),或能发生有毒粉尘飞扬的工房,其内部装饰应符合卫生要求。3、搞好个体防护和个人卫生。除普通工作服外,对某些作业工人还需供应特殊质地或式样的防护服装、防毒口罩和防毒面具。应设置梳洗设备、淋浴室及存衣室,配备个人专用更衣箱。接触经皮吸收及局部作用危险性大的毒物,要有皮肤洗消和冲洗眼的设施。4、增强体质。合理实施有毒作业保健待遇制度,因地制宜地开展体育活动,注意安排夜班工人地休息睡眠,做好季节性多发病地预防。5、安全卫生管理。对于特殊有毒作业,应制定有针对性地规章制度,及时调整劳动制度与劳动组织。6、健康监护与环境监测(1)实施就业前健康体检,排除有职业禁忌症者(心脏病、高血压、过敏性皮炎及有外伤者)参加接触毒物的作业。坚持定期健康检查,尽早发现工人健康受损弃情况并及时处理。(2)要定期监测作业场所空气中毒物的浓度。(3)在井施工中,当井深度超过5米,每天下井作业前必须进行有毒气体检测,检测合格才能下井;否则,应先采取井下换气措施,符合要求后才能下井。(4)在井施工中,操作人员与监护人员定好联络信号,此外应采取轮换作业方式。6.2、预防食物中毒事故的基本要求1、应当有与产品品种、数量相适应的食品原料处理、加工、储存等场所。门、窗、锁要牢固,钥匙要专人保管。2、保持食品加工场所内外环境整洁,采取消除苍蝇、老鼠、蟑螂和其他有害昆虫及其孳生条件的措施,与有毒、有害场所保持规定的距离。3、应当有相应的消毒、更衣、梳洗、采光、照明、通风、防腐、防尘、防蝇、防鼠、洗涤、污水排放、存放垃圾和废弃物的设施。4、设备布局和工艺流程应当合理,防止生食品与熟食品、原料与成品交叉污染,食品不得接触有毒物、不洁物,食品过夜要上锁封存。茶缸。饮用水热水器必须上锁,钥匙由专人保管。5、设置卫生消毒柜。盛放直接入口食品的容器,使用前必须洗净、消毒,其他用具用后必须洗净,保持清洁。6、用水必须符合国家规定生活饮用水卫生标准。67
7、卫生许可证要挂在显目处,从业人员每年进行健康检查,持有效合格的健康证上岗。食品生产人员应当经常保持个人卫生,穿戴清洁工作衣帽。非厨房工作人员不得擅自进入厨房。8、生、熟食物要定点采购。9、从市场上购回的蔬菜要先用清水洗净,浸泡约半小时后,用开水烫过才煮炒。10、切菜的砧板、盛食物的容器要生熟分开,碗筷和洗碗布经常消毒。11、所有食品均应实行24小时留样。12、不进食含有毒素的食物,如河豚鱼、发芽的土豆和发霉的米、面花生、甘蔗、瓜菜等食物。13、不要自行乱采摘、进食山上及野外的野生蘑菇。14、不售卖、食用腐烂变质或过期的食品。隔餐的饭菜要加热煮透才食用。15、不食用因病因毒死亡的禽、畜和已死亡的黄鳝、甲鱼、虾、蟹、贝类等水产品。6.3、发生中毒事故的应急措施1、食物中毒的症状:表现为起病急骤,轻者有恶心、呕吐、腹痛、腹泻、发热等现象;重者出现呼吸困难,抽搐、昏迷等症状,如不及时抢救,极易死亡。2、食物中毒的特点:(1)突然爆发。在短期内(一般2~24小时)有多人发病所有发病者于进食某种食品有明显的关系。如果停止食用引用食物中毒的食品,则发病迅速停止。(2)发病者多是在同一伙食单位进食同一种食品。进食量多的人,病情较重。(3)细菌性食物中毒多发生在夏,秋季节。误食毒蘑菇中毒多发生在春,夏多雨及暖湿和报节。3、一旦发生食物中毒,要立即报告当地卫生局和防疫站。中毒应及时送医院治疗。在送医院前,如果发现中毒者口服的毒物并非强酸,强碱或其他腐蚀物,又清醒合作,可即让其饮水2~3碗,至感饱满为度。随即用手刺激其咽部与舌根,强起迷走神经兴奋而发生呕吐,将毒物吐出。4、当发生职业中毒事故时,首先必须切断毒物来源,立即使患者停止接触毒物,对中毒地点进行送风输氧处理,然后派有经验的救护人员佩带防毒器具进入事故地点将患者移至空气流通处,使其呼吸新鲜空气和氧气,并对患者进行紧急抢救。5、在切断毒物来源之前,严禁任何人未佩带防毒器具进入现场抢救。6、地下室外壁下的中毒,窒息者时应用安全带系好其两腿根部及上体,避免影响其呼吸触及受伤部位。(七)事故的处理1、善后处理67
对伤亡人员家属做好安抚、抚恤、理赔、社会救助、保险等工作,尽快恢复受影响群众的正常生活和生产活动。全面检查工地安全情况,消除所有事故隐患后才能重新开工;特殊情况下,还应由相关部门检查同意后方可重新开工;对存在严重安全隐患的地方要求整改甚至停工。对使用的救援设备进行全面细致的检查和保养,并存放在相应的位置,如有必要,应及时更换。紧急调用的设备、物质、人员和场地所大声的费用,按有关规定由相应单位负责。2、事故处理按国家相关规定成立事故调查组。事故调查组应组织安全生产办公室、工会、人事、纪检、安全监察、技术及上级行业主管部门等有关单位,按照国家有关规定对事故产生的原因展开全面细致的调查。事故调查组应严肃认真、力求客观、尊重事实,查明事故发生的原因,查明事故所造成大经济损失和人员伤亡情况。相关部门依据《安全生产法》和《特种设备安全监察条例》及相关法规规定,在规定时限内对有关责任人做出处理决定。提出调查报告。报告内容包括:事故发生单位(或业主)名称、联系人、联系电话;发生地点及时间;设备名称;事故类别;人员伤亡、经济损失及事故概况。3、应急救援总结及情况通报应急救援结束后,应急救援指挥部根据救援活动及事故处理情况、善后情况、总结等上报有关上级主管单位,并向有关单位进行通报。上报原则如下:三小时之内处理完毕且无人员伤亡的事件,应通报工程主管单位;三个小时以上处理完毕且无人员伤亡的事件,应通报工程主管单位和当地安全主管部门;凡有人员伤亡的事故一律按国家事故上报相关规定进行上报。同时,为了更好地总结经验,让更多的施工企业从中接受教训,每次事件和事故应报地方安全监察部门备案。67
第二节工程进度计划及工期保证措施一、工程进度计划本工程总工期23日历天,开工日期暂定为2015年11月1日,竣工日期暂定为2015年11月23日,实际开工日期以开工令签发之日为准。具体施工进度详见《附图1施工进度计划横道图》。二、工期保证措施为保证本工程能按计划工期内完成施工任务,我司将在以下各方面采取有效措施:(一)组织措施1、组建有丰富施工经验及战斗力强的项目部,建立以项目经理部为核心的责权利体系,明确项目经理部的责任制度,提高项目部人员的积极性,促进施工进度。2、提前做好准备工作,及时组织人员、材料、机械进场,确保按时投入生产施工。3、根据工程的实际情况,按流水作业的原则组织施工,保证施工能快速、有序进行,避免出现过大波动。4、施工期间,合理安排各工序施工顺序,在保证施工质量的基础上,尽量缩短各工序的施工时间。(二)从计划安排上保证1、从施工安排上,采用流水施工作业,并优化施工工期,确保各工序具备合理的施工时间。2、以施工进度计划的关键线路为控制原则,制订详细的作业进度,提前作好材料进货计划,劳动力进场计划,设备进场计划。通盘考虑生产要素的合理配置和优化组合,使生产有节奏地均衡推进,实现生产要素的动态管理。3、施工过程中,做好各项资源的动态管理工作,根据施工实际进度情况及时调整各项资源的调配,落实到位,避免出现短工缺料现象。编制具体的作业计划,制订详细的施工任务,平衡各项资源、材料、机具、劳动力配置,使每一个执行者明白各自的工作计划,成为基层施工人员的指导。4、每一阶段均进行施工进度计划分析会,针对施工中的关键工序,制定相应的施工措施,确保施工计划的落实。5、施工过程采用动态管理模式,根据工程的实际进度,调整施工进度计划,使实际进度与计划进度相吻合;若出现实际进度达不到计划进度要求,必须及时采取加大投入、多开施工点的措施予以补救,确保在计划工期内完成施工任务。(三)从安全生产上保证67
1、安全生产从第一线工人抓起,使他们明确安全的重大意义,树立良好的安全生产观念。上岗前必须进行岗前培训,特殊工种必须熟识各项规定。2、制订各项具体的现场安全操作条文,如防高空坠落伤人、防触电伤人、防交通事故等方面的具体条文,使工人明确什么该做,什么不该做。3、加强各级安全生产监督,建立安全生产监查小组,按旬专项检查和安全稽查,确保工程万无一失。4、配备1名专职安全员,专门负责日常施工安全检查、纠正工作。(四)从技术上保证1、充分发挥我司的市政工程施工经验和近年来在市政工程方面的技术优势的基础上,不断创新,以技术促生产,提高施工生产效率。2、项目总工程师由具有丰富的道路、管道工程施工技术管理经验的、协调和管理能力强的工程师担任。项目总工程师负责本标段施工技术管理,负责制定专项施工方案,及时解决施工中出现的技术问题。以方案指导施工,以防止出现返工现象而影响工期。3、施工过程详细审查图纸,编制具体、详细、可行的施工技术方案,加强技术交底工作,加强施工过程的技术检查工作,确保施工技术措施的落实。4、各分项工程施工前,编制可操作性强、技术先进的专项工程技术方案,确保各分项工程的施工快速、安全进行。(五)加强对外协调工作1、成立对外协调工作小组,由协调小组专门负责与外界协调工作。2、加强与业主及监理工程师的联系,做好与其他专业工程的协调关系,使工程施工顺利进行。3、加强与材料供应商的联系,确保材料及时足量供应。(六)从奖罚制度上保证认真落实项目部项目管理细则,根据项目法制定项目部的责任,制定工期奖罚措施。(七)积极响应业主的要求1、如业主需要提前完成工程任务,我司将采取各种有效措施,加大施工投入力度,确保按照业主要求提前的工期时间内完成。2、如有重大节日或活动,我司将按照政府的要求,采取各种有效措施,确保在政府要求的时间内完成本工程的施工任务。67
第三节雨季施工质量及工期保证措施为保证本工程能在雨期正常施工,雨期施工期间要做好“排水、挡水、防水”工作,雨期施工制定具体的雨期施工方案,做到组织保证、措施得当。一、雨期施工组织管理措施1、成立防汛抗洪领导小组,项目经理任组长,副经理任副组长,工程技术部、机械设备部等负责人组成。施工作业队成立抗洪抢险小分队,作业队长任小队长。2、制定切实有效的抗洪防汛措施,保证雨期施工质量。3、做好机械物资准备、抗洪抢险物资严禁随意挪用。4、合理安排雨期施工,合理制定计划,保证正常有序施工。二、雨季施工质量和工期保证措施1、在雨期施工,要做好场内周边的排水工作,在四周设排水沟,并保持通畅。2、现场配备抽水设备和覆盖材料。3、雨期施工的工作面不宜过大,应逐段、逐片分期完成。重要或特殊的土方工程,应尽量在雨期前完成,基槽的回填土应连续,尽快完成。施工时应防止地面水流入基坑,以免边坡塌方或基土破坏。雨期回填土的含水率不宜过大,如含水率过大应进行人工晾晒,防止夯实时出现橡现象。合理安排钢筋绑扎顺序,对于因雨水而严重锈蚀的钢筋应进行除锈。4、按照小雨不停工、大雨过后能继续施工、暴雨过后不影响施工的原则来布置现场工作。5、对于结构缝不能立即浇注的部位,应用塑料膜以覆盖,防止雨水冲刷。6、根据现场砂石实际含水率进行砼配合比实调。7、进场后立即将场内道路全部进行硬化,雨期施工必须有组织排水,施工道路要高出周围地势。8、路边设置排水沟,使雨水有组织地排入市政雨水管网。9、原则上不在雨中进行混凝土作业,确实需要在雨中作业,则应采取有效措施。防止雨水冲刷,保证混凝土的施工质量。10、雷雨天禁止露天高空作业,以防雷击。11、室外使用的中小型机械,按要求加设防雨罩或防雨棚。12、经常对使用的施工机械、机电设备、电路等进行检查,保证机械正常运转。67
13、雨季施工主要以预防为主,及时收集气象信息,采取有效防雨措施,加强排水手段,搞好雨季施工及生产防护,把雨季对工程的影响减小到最低限度。14、为保证工程质量,受降雨影响较大的项目,必须针对其特点制订相应的防雨措施;充分利用雨季中的间歇时间。做到科学、合理的安排和组织施工生产,尽可能地提高工效,确保工程顺利进行,不耽误工期。第四节与总包单位及其他专业工程配合和协调的措施一、与总包单位的协调1、轴线、标高:按施工总承包管理单位提供的轴线、标高进行专业工程测量、放线工作,对自身专业工程测量、放线的结果负责。2、工作面:合理、高效地利用施工总承包管理单位提交的工作面,尽早完成工序交接工作,并依时交回工作面给其他承包人;接受施工总承包管理单位对工作面的协调管理。3、运输:使用施工总承包管理单位的水平、垂直运输设施,服从施工总承包管理单位的统一协调。自备专业工程所需要的特殊设施,其自备特殊设备不得影响结构安全及其他专业施工。4、场地:自行负责材料、设备、机械的照管责任,时间从材料或设备进入该仓库起,至该本工程竣工验收并移交给施工总承包管理单位止。接受施工总承包管理单位对施工场地的管理,临设搭设满足广州市文明施工及施工总承包管理单位所要求的标准。5、工作条件:承担水电接驳点以后的管道及线路的安装、拆除及其使用费用;自备专业工程需要的特殊设施。6、防火安全设施:负责自身工程施工需要的特殊防火、安全要求的设施配置。7、防雷安全设施:负责自身工程施工需要的特殊防雷设施配置。8、工序交接:与总包单位共同办理工序交接手续。做好移交过来后产品(半成品)保护工作。9、对外办证:提供办证需要资料。对办证资料的正确性、真实性负责。10、资料:按施工总承包管理单位的要求及时整理和提交资料。11、预留及收口:提供预留孔(井)洞位置、要求,自身工序完成后交回施工总承包管理单位完成下道工序。由于自身原因造成的返工及费用由自身负责。12、接地地级:接驳使用已完成接地预埋接点。13、预留孔(井)洞的安全防护:进场施工后施工阶段各自承包范围内预留孔(井)洞的安全防护。67
14、验收:将拟验收工程报验给施工总承包管理单位并参加各自工程的中间验收和隐蔽验收。二、与其他单位的协调1、市政工程施工涉及到多种专业,施工中严格按业主和监理规定要求掌握各专业接口界面的内容,为后续专业工序提供可靠的质量保证。2、根据设计文件要求和施工过程可能出现的施工作业界面接口问题,充分考虑施工接口的部位和接口项目内容,制定预防可能引起接口部位的安全和质量问题的预防措施和接口管理办法。为明确施工接口内容、责任和协调,对存在的接口事宜,项目部指派专职工程师负责,作业队建立专门实施小组,确保业主及监理工程师的指令或协调事项得到有效的实施。3、本工程施工期间,除遵守合同中有关规定和义务外,对工程界面接口,我单位坚决服从业主及监理工程师的统一协调并认真执行接口工作的有关指令。4、提供适当的人员,去确保协调工作得以跟进,使本工程能够迅速地在进度计划规定的时间内完成。第五节不同阶段的成品保护措施单项工程或整个工程完工后,在正式交验前应按以下措施进行防护,以保证已完工的工程质量不受损坏。1、定期对管理和操作人员进行文明施工、成品保护教育,提高职工自觉保护成品的质量意识。2、模板保护(1)模板成活后及时将全部多余材料及垃圾清理干净;(3)模板侧模不得靠重量物,以免倾斜、偏位,影响模板质量;(4)砼浇筑时,不得用振动棒等,撬动模板,埋件等。(5)水平运输车道,不得直接搁置在侧模上。(6)模板安装成型后,应派专人值班保护,进行检查,校正,以确保模板安装质量。3、砼成品保护(1)砼浇筑完成应将散落在模板上的砼清理干净,并按方案要求进行覆盖保护,雨期施工砼成品,应按要求进行覆盖保护。(2)砼终凝前,不得上人作业,应按方案规定确保间歇时间和养护期。(3)夜间在交通路口位置设置照明灯,并在成品外围设置围栏、警示灯、反光标志等。(4)砼面上临时安置施工设备垫板,并应作好防污染覆盖措施,防止机油等污染。67
4、工程移交(1)工程竣工验收前,派专人负责定期检查已竣工的工程,发现因质量或其他原因造成的损坏,应立即派人进行修复。(2)工程竣工后,在移交前,派出专职保卫人员看管,确保建筑物完整无缺。(3)工程移交前进行必要的清洁卫生,做到余泥清理彻底、路面洁净,满足业主投入使用要求。(4)工程正式交验或经业主要求提前通车时,应及时将防护设施清理干净。第六节其他重点的保证措施一、排水、排污、噪声控制措施施工废水、污水不得随意排放,污水排放接入点及具体位置详细现场考察,由我单位负责现场内施工排污组织设计和施工,负责办理施工临时排水许可并接入市政排污井,排污标准必须达到政府规定的标准。本工程的施工作业时间、安全文明施工和噪声排放要求严格遵守广州市有关规定和总包单位的规定。二、成品保护措施针对不同阶段的施工内容,有效采用成品的护、包、盖、封四种措施,对完成工序严格进行防护,防止后续工序施工时将已完成的部位破坏;尤其是人行道块等影响外观质量的部位应加以控制和保护。做好成品的围栏和夜间警示标志。67
书是我们时代的生命——别林斯基 书籍是巨大的力量——列宁 书是人类进步的阶梯———高尔基 书籍是人类知识的总统——莎士比亚 书籍是人类思想的宝库——乌申斯基 书籍——举世之宝——梭罗 好的书籍是最贵重的珍宝——别林斯基 书是唯一不死的东西——丘特 书籍使人们成为宇宙的主人——巴甫连柯 书中横卧着整个过去的灵魂——卡莱尔
人的影响短暂而微弱,书的影响则广泛而深远——普希金 人离开了书,如同离开空气一样不能生活——科洛廖夫 书不仅是生活,而且是现在、过去和未来文化生活的源泉——库法耶夫 书籍把我们引入最美好的社会,使我们认识各个时代的伟大智者———史美尔斯 书籍便是这种改造灵魂的工具。人类所需要的,是富有启发性的养料。而阅读,则正是这种养料———雨果'
您可能关注的文档
- 检察机关参与太湖流域水污染治理问题探讨.doc
- 化工清洁生产及水污染治理项目可行性研究报告
- xx公司污染治理实施方案
- 三峡库区榨菜废水污染治理技术导则
- 环境污染治理技术实验
- 广东农业面源污染治理项目
- 垦区管理区水污染治理的难点及对策 .doc
- 关于加强农村环境污染治理情况的调查报告2
- 四川省土壤污染治理与修复规划
- 明光市油气污染治理工作实施方案
- 关于土壤cr污染现状及污染治理浅析
- “十一五”期间工业污染治理成效分析
- 饮用水源工程(水库水源地污染治理工程)初步设计报告可行性研究报告
- 我国水资源保护问题与水污染治理措施
- 曙光团有限公司梅化总厂暨曙光集团污染治理搬迁项目环境影响报告 (nxpowerlite)
- 世界银行贷款广东农业面源污染治理项目 - world bank uments
- 环境污染治理工程管理
- 环境影响评价报告公示:规模化畜禽养殖污染治理项目环评报告
