'建设项目环境影响报告表(公示本)项目名称:四川省都江堰灌区续建配套与节水改造工程外江灌区2016年沙沟河整治工程建设单位:四川省都江堰外江管理处编制日期:2016年09月国家环境保护部制四川省环境保护厅印

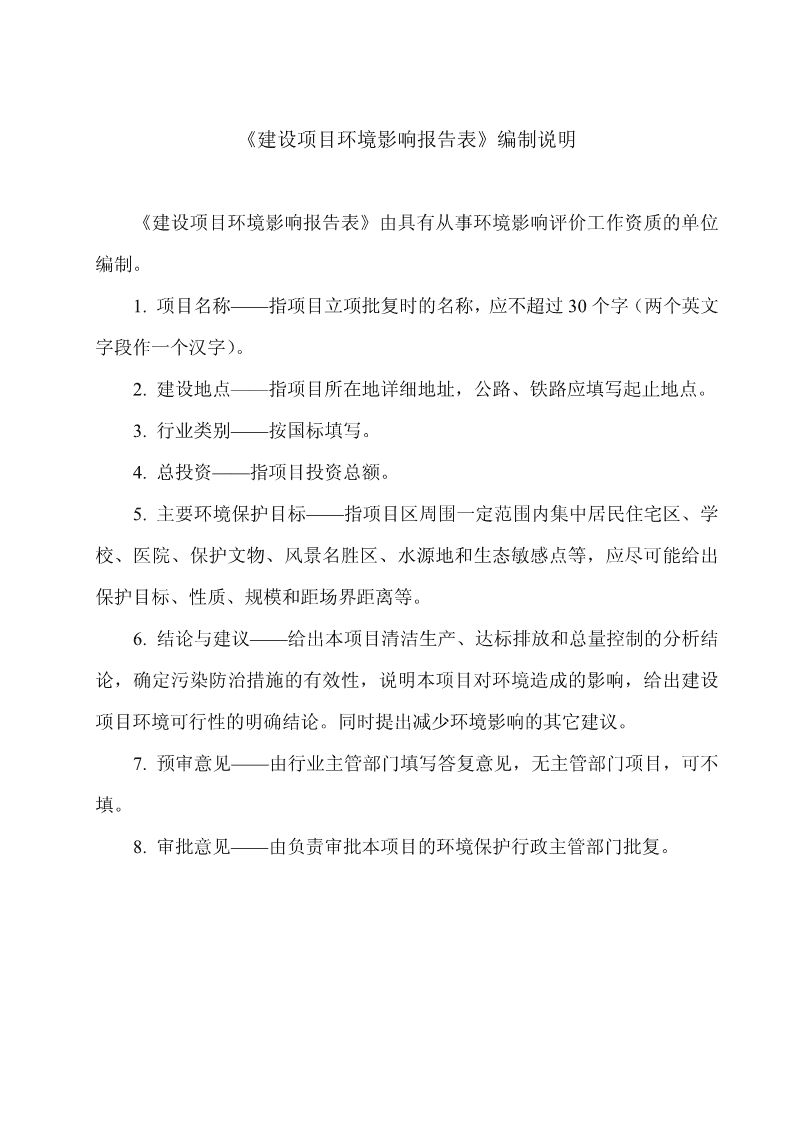

《建设项目环境影响报告表》编制说明《建设项目环境影响报告表》由具有从事环境影响评价工作资质的单位编制。1.项目名称——指项目立项批复时的名称,应不超过30个字(两个英文字段作一个汉字)。2.建设地点——指项目所在地详细地址,公路、铁路应填写起止地点。3.行业类别——按国标填写。4.总投资——指项目投资总额。5.主要环境保护目标——指项目区周围一定范围内集中居民住宅区、学校、医院、保护文物、风景名胜区、水源地和生态敏感点等,应尽可能给出保护目标、性质、规模和距场界距离等。6.结论与建议——给出本项目清洁生产、达标排放和总量控制的分析结论,确定污染防治措施的有效性,说明本项目对环境造成的影响,给出建设项目环境可行性的明确结论。同时提出减少环境影响的其它建议。7.预审意见——由行业主管部门填写答复意见,无主管部门项目,可不填。8.审批意见——由负责审批本项目的环境保护行政主管部门批复。

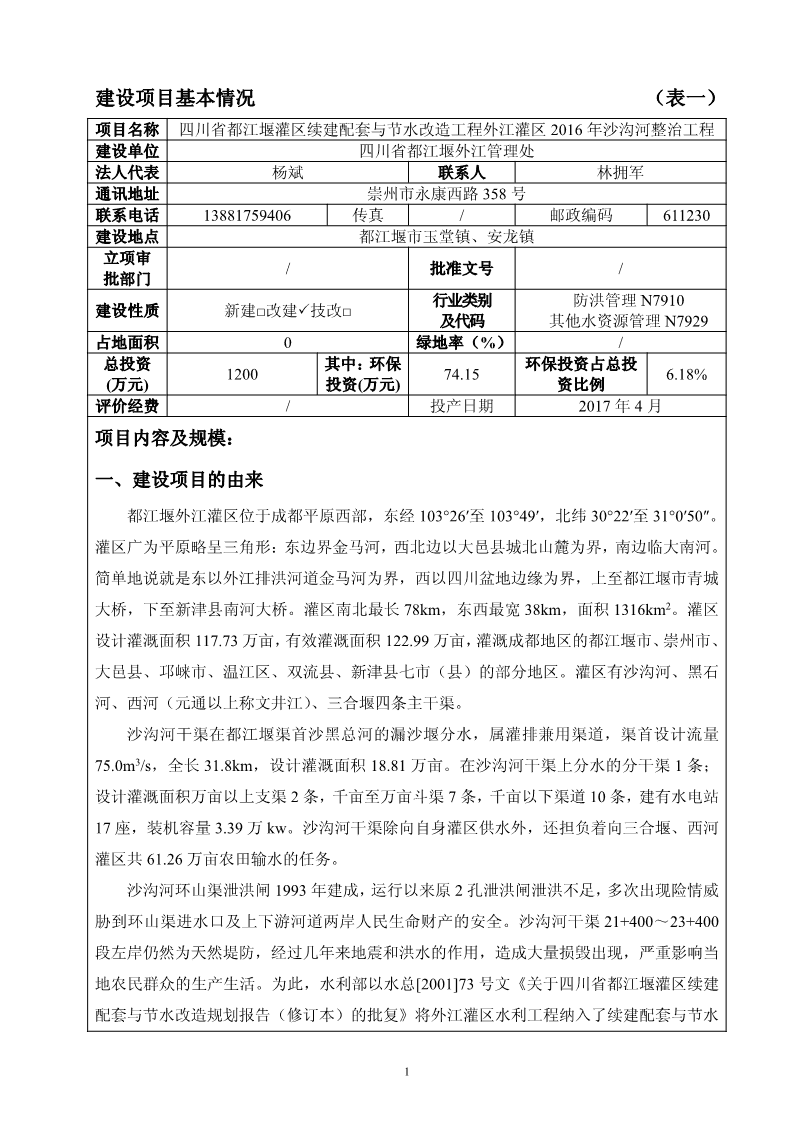

建设项目基本情况(表一)项目名称四川省都江堰灌区续建配套与节水改造工程外江灌区2016年沙沟河整治工程建设单位四川省都江堰外江管理处法人代表杨斌联系人林拥军通讯地址崇州市永康西路358号联系电话13881759406传真/邮政编码611230建设地点都江堰市玉堂镇、安龙镇立项审/批准文号/批部门行业类别防洪管理N7910建设性质新建□改建技改□及代码其他水资源管理N7929占地面积0绿地率(%)/总投资其中:环保环保投资占总投120074.156.18%(万元)投资(万元)资比例评价经费/投产日期2017年4月项目内容及规模:一、建设项目的由来都江堰外江灌区位于成都平原西部,东经103°26′至103°49′,北纬30°22′至31°0′50″。灌区广为平原略呈三角形:东边界金马河,西北边以大邑县城北山麓为界,南边临大南河。简单地说就是东以外江排洪河道金马河为界,西以四川盆地边缘为界,上至都江堰市青城大桥,下至新津县南河大桥。灌区南北最长78km,东西最宽38km,面积1316km2。灌区设计灌溉面积117.73万亩,有效灌溉面积122.99万亩,灌溉成都地区的都江堰市、崇州市、大邑县、邛崃市、温江区、双流县、新津县七市(县)的部分地区。灌区有沙沟河、黑石河、西河(元通以上称文井江)、三合堰四条主干渠。沙沟河干渠在都江堰渠首沙黑总河的漏沙堰分水,属灌排兼用渠道,渠首设计流量75.0m3/s,全长31.8km,设计灌溉面积18.81万亩。在沙沟河干渠上分水的分干渠1条;设计灌溉面积万亩以上支渠2条,千亩至万亩斗渠7条,千亩以下渠道10条,建有水电站17座,装机容量3.39万kw。沙沟河干渠除向自身灌区供水外,还担负着向三合堰、西河灌区共61.26万亩农田输水的任务。沙沟河环山渠泄洪闸1993年建成,运行以来原2孔泄洪闸泄洪不足,多次出现险情威胁到环山渠进水口及上下游河道两岸人民生命财产的安全。沙沟河干渠21+400~23+400段左岸仍然为天然堤防,经过几年来地震和洪水的作用,造成大量损毁出现,严重影响当地农民群众的生产生活。为此,水利部以水总[2001]73号文《关于四川省都江堰灌区续建配套与节水改造规划报告(修订本)的批复》将外江灌区水利工程纳入了续建配套与节水1
改造工程。本项目工程的实施将为从根本上解决沙沟河干渠等多年累积的运行问题,改善灌区生态环境,保障灌区工农业用水,为灌区扩大灌面增加供水创造条件,同时配套完善管理设施,增加供水的可靠性和及时性,促进灌区社会经济的发展,推动灌区管理向现代化科学化迈进。项目在现有工程用地范围内拆除重建,无新增占地,主要建设内容为:沙沟河干渠3+413处环山渠泄洪闸整治工程(新增加1孔泄洪闸);沙沟河干渠21+400~23+400段长度2.11km渠道及渠系建筑物整治(其中整治左岸堤防2km、右岸堤防0.11km)。根据《中华人民共和国环境影响评价法》及《建设项目环境保护管理条例》中有关规定,该项目必须执行环境影响评价制度,为此,四川省都江堰外江管理处特委托成都宁沣环保技术有限公司承担该建设项目的环境影响评价工作。我公司在接受委托后,立即组织有关技术人员对工程场址及其周围环境进行了详尽的实地勘查和相关资料的收集、核实与分析工作,在此基础上,按照《环境影响评价技术导则》所规定的原则、方法、内容及要求,编制了本建设项目环境影响报告表,供环保主管部门审查批准。根据现场调查,本项目拟于2016年10月开始实施,计划于2017年4月建设完成,目前,项目正处于前期准备阶段。在本环境影响报告编制过程中,得到了都江堰市环保局、四川省华检技术检测服务有限公司、项目业主单位以及有关部门的大力支持和帮助,在此顺表感谢!二、项目建设的必要性⑴项目的建设是灌区续建配套与节水改造的需要根据《都江堰灌区续建配套与节水改造规划》,外江灌区需整治沙沟河,黑石河、三合堰、环山渠及大于1m3/s以上支斗渠,本次项目符合规划,是《规划报告》计划实施项目。⑵是保证安全用水的需要沙沟河是外江灌区的四大干渠之一,为外江灌区重要的输水渠道,同时也是天然灌排兼容河道。原有建筑物设计标准偏低、工程老化严重,严重影响渠道的安全运行,经常出现险情,给当地工农业生产和城乡人民生活造成重大损失。对外江灌区四大干渠续建配套与节水改造工程是确保灌区渠系输水畅通,安全运行的需要。⑶是提高用水效率,发挥节水改造效益,实现灌区现代化管理的需要。续建配套与节水改造是节约用水,减少水量损失的关键、发展节水农业的必由之路,是战胜干旱、扩大灌溉的需要。通过续建配套与节水改造,都江堰灌区现灌溉水利用系数2
仅0.51,距离规划完成后达到0.558还有大量的工程需要进行整治。通过本次项目的建设,配套完善放水洞的闸门设施,逐渐改变灌区大水漫灌的习惯,实现节水灌溉,从而提高水的利用效率。为灌区最终达到设计灌溉面积提供水源保证。通过以上分析,本项目的实施有明显的经济效益、社会效益和环境效益,有利于灌区节约水资源,有利于灌区的可持续发展。同时也是广大灌区人民长期盼望的工程。因此,四川省都江堰灌区续建配套与节水改造工程外江灌区2016年沙沟河整治工程的建设是十分必要的和非常迫切的。三、项目产业政策符合性本项目为四川省都江堰灌区续建配套与节水改造工程外江灌区2016年沙沟河整治工程的建设,属防洪管理和其他水资源管理类,项目的建设对都江堰市节水等具有重要意义。根据中华人民共和国国家发展和改革委员会《国家发展改革委关于修改<产业结构调整指导目录(2011年本)>有关条款的决定》(国家发展改革委2013年第21号令)和《产业结构调整调整指导目录(2011年本)(修正)》,本项目属于第一类“鼓励类”中第二项“水利”中第16条“灌区改造及配套设施建设”。因此,本项目符合国家当前产业政策。四、项目规划符合性分析⑴防洪规划符合性①环山渠泄洪闸整治工程沙沟河干渠3+413处环山渠泄洪闸,位于都江堰市境内的玉堂镇,始建于1997年。沙沟河环山渠泄洪闸为沙沟河干渠关键工程之一,环山渠灌溉面积8.99万亩,设计引用流量14m3/s,根据《防洪标准》(GB50201-2014)、《水利水电工程等级划分及洪水标准》(SL252-2000)及《水闸设计规范》(SL265-2001)的规定确定:沙沟河环山渠泄洪闸工程为Ⅲ等中型工程,主要建筑物为3级,次要建筑物为4级;结合泄洪闸的实际运行情况,确定泄洪闸设计洪水标准为30年一遇,校核洪水标准为50年一遇。②沙沟河干渠整治工程沙沟河灌区涉及都江堰市、崇州市并给下游三合堰干渠、西河干渠、通济堰补水。农业供水设计灌溉面积18.81万亩,并承担灌区内工业生产和城镇生活和生态供水,兼有防洪、排涝、发电等综合效益。根据根据《防洪标准》(GB50201-2014)及《灌溉与排水工程设计规范》(GB50288-99),确定沙沟河干渠21+400~23+400段设计洪水标准为20年,3
参照《堤防工程设计规范》(GB50286-2013)确定该防洪治理工程的级别为Ⅳ级,主要建筑物为4级,次要建筑物及临时建筑物为5级。因此,本项目符合都江堰市防洪规划要求。⑵用地规划的符合性本项目在现有工程用地范围内进行拆除重建,不新增占地。综合以上分析,本项目的建设符合当地相关规划。五、外环境相容性分析根据调查,项目各工程外环境如下:⑴环山渠泄洪闸工程(沙沟河干渠3+413)该工程周边主要为林地、草地等,无居民等敏感点。⑵沙沟河干渠21+400~23+400段该工程21+650~21+700西侧有安龙镇农户约2户(距离整治左岸最近距离75m),22+600~22+650西侧有安龙镇农户约2户(距离整治左岸最近距离10m)。因此,各渠道、泄洪闸周边除有零散农户、居民区外,其余均为农田及林地、草地、荒地,另外,根据调查,本项目设计的环山渠泄洪闸工程位于玉堂镇新生村、沙沟河整治工程位于安龙镇,均不在都江堰-青城山风景名胜区范围内(见附图4),因此,本项目沿线工程不涉及自然保护区、风景名胜区及重点文物古迹,在项目沿线无明显的环境制约因素,项目施工范围内无饮用水源取水口,且工程下游8.5公里河道内无地表水饮用水源取水口和饮用水源保护地;且根据四川省都江堰外江管理处出具的“关于沙沟河水生生态的说明”(见附件),沙沟河项目段无珍惜保护鱼类以及鱼类越冬场、产卵场、索饵场等三场分布。本项目为在原址上进行重建,不存在选址要求。故项目选址与周边环境相容。六、工程建设内容1、项目名称、地点、建设性质项目名称:四川省都江堰灌区续建配套与节水改造工程外江灌区2016年沙沟河整治工程项目业主:四川省都江堰外江管理处建设性质:改建项目总投资:项目投资1200万元4
占地面积:项目在现有工程用地范围内进行拆除重建,不新增占地建设地点:都江堰市玉堂镇、安龙镇。具体见项目地理位置图。2、建设内容及规模本项目为四川省都江堰灌区续建配套与节水改造工程外江灌区2016年沙沟河整治工程,项目主要建设内容为:⑴环山渠泄洪闸工程(沙沟河干渠3+413)根据现有环山渠的布置情况,本次改造主要是在原溢流坝的位置新修1孔泄洪闸,闸轴线和原2孔泄洪闸保持一致,闸轴线与河道护岸走向正交布置,原2孔泄洪闸、2孔进水闸和原管理房维持原状不变。工程布置河段河床平均高程699.03~700.78m,闸基础置于砂砾石层上,以此作为水闸闸基持力层,其强度能满足本工程的要求。闸轴线不做调整,不改变原有的布局,无重大方案比较。①泄洪闸选型沙沟河干渠3+413处环山渠泄洪闸,为沙沟河干渠关键工程之一,环山渠灌溉面积8.99万亩,设计引用流量14m3/s。其主要作用是:拦截渠道来水并提高水位,使闸前水位保持在704.7m满足环山渠支渠引水高度;当洪水来临时,向下游宣泄洪水。根据设计,泄洪闸采用新增加1孔平底开敞式泄水闸:即拆除原溢流坝,在该位置新修1孔泄洪闸,在原溢流坝护坦位置开挖新建消力池及护坦,闸前设防渗铺盖,拆除原左浆砌石护岸60m,恢复60m混凝土护岸。新修泄洪闸1孔,闸前设10m长防渗铺盖,闸孔净宽7m,闸底板高程700.00m,闸墩长7.92m(与原泄洪闸边墩一致),闸墩顶高程705.40m,消力池底板高程698.3m,消力池长32m(与原消力池长度相同),50年一遇校核洪水位为703.83m。图1-1泄洪闸设计断面图5
②泄流能力通过对环山渠泄洪闸新修1孔7m的泄洪闸,改造后为3孔7m宽的泄洪闸泄流。泄水闸为宽顶堰,堰顶高程为700.00m,单孔净宽7.0m,闸孔总净宽21.0m。设计洪水(P=3.33%)情况下设计上游水位703.64m,而闸上堤顶高程705.06m,安全超高为1.42m,满足规范要求的0.7m;校核洪水(P=2%)情况下设计上游水位703.83m,而闸上堤顶高程705.06m,安全超高为1.23m,满足规范要求的0.5m,故通过对环山渠泄洪闸新修1孔7m的泄洪闸,能够满足枢纽工程安全运行以及防洪要求。③闸顶高程闸顶高程取为705.40m,与原有环山渠泄洪闸2孔泄洪闸高程一致。④主要结构A、采用C20砼作为闸前防渗铺盖,铺盖长度10m,宽度14m,厚度0.3m,铺盖上下游设齿墙,齿墙深度1m,下宽0.5m,铺盖与闸底板之间设一道P651橡胶止水带。B、闸底板高程700.00m,闸底板厚1.5m,采用C25钢筋混凝土结构,底板上下游设齿墙深度1m,下宽0.5m;闸门槽位置采用30cm厚C30二期钢筋混凝土,闸墩厚1.2m,闸墩顶高程705.40m,闸墩高度5.4m、长度7.92m,采用C25钢筋混凝土浇筑闸墩,新浇闸墩与原泄洪闸边墩之间布置φ16插筋,间距1m,梅花型布置,插筋长度0.8m,对原边墩与新闸墩接缝处进行冲洗、凿毛处理。C、闸墩以上设启闭排架及启闭梁板,采用C30钢筋混凝土浇筑,启闭排架高5.3m,排架中间设联系梁,排架单柱尺寸0.5×0.6m;排架以上为C30钢筋混凝土启闭梁板,梁高0.8m,启闭梁宽0.3m,承墙梁宽0.25m,板厚0.1m;以上为闸房,闸房尺寸10.3×3.0m,闸房宽度、高度与原闸房相同。D、闸墩后设消力池,消力池底板高程698.3m,池深1.5m,池宽9m,消力池采用C25混凝土浇筑,斜坡段水平长度4.95m,水平段长度27.05m,水平段与斜坡段用半径1m的圆弧连接,尾坎为梯形断面,下宽1.2m,上宽0.5m,消力池厚度0.8m,消力池下部设0.7m厚反滤层,底板设φ50排水管,间距2m梅花型布置;消力池边墙采用C20混凝土浇筑,边墙顶高程699.80m;斜坡段与闸底板之间设一道P651橡胶止水带。E、消力池后设C20砼护坦,护坦顶高程699.80m,长13.5m,厚0.5m,护坦尾部设2.5m深齿墙。F、恢复60m左护岸,采用40cm厚C20砼护坡,与上游堤防衔接。护岸设φ50排水管间距2m梅花型布置,护岸底部与边墙相接。G、闸门为平板钢闸门,尺寸7.4m×4.8m,卷扬式启闭机,启闭机型号QPQ2×160KN6
卷扬式启闭机,闸门的起吊方式为直升式。⑤泄洪闸运行方式A、当上游来流量Q≤70m3/s时,3孔泄洪闸全关,进水闸正常引水,保持上游正常水位704.7m。B、当上游来流量70m3/s
120m3/s时,进水闸不引水,电站不发电,全闸开启,大排大泄,泄洪冲砂。⑥消力池长度及底板高程根据设计,消力池斜长段4.95m,水平段27.73m,池深取1.5m,底板高程为698.30m。⑦消力池底板厚度、海漫长度及厚度根据设计,确定底板厚度为0.8m;海漫长度为14.0m,厚0.5m,海漫采用C20砼现浇的结构型式,海漫的末端设置深2.5m的防冲槽,防冲槽抛填大卵石至河床高程。⑵沙沟河干渠21+400~23+400段本次沙沟河干渠桩号21+400~23+400段为天然河道,本次只是对渠道的局部损毁建筑物进行加固或拆除重建(其中整治左岸堤防2km、右岸堤防0.11km),堤线基本沿已成河道布置,没有改线的可能,布置的堤线顺直、圆滑,不冲不淤,保障河势稳定,既不缩窄河道,导致洪水位升高,又充分利用了土地资源。因此堤线基本沿现有河岸布置是十分合理的,依据原有渠道走向,不做大的调整,渠线无重大方案比较。渠道边坡是在稳定的边坡上衬砌,根据充分利用当地材料、交通运输条件、施工方便及造价低等综合因素考虑采用20cm厚C20现浇砼护坡。沙沟河干渠河道稳定河宽为40m,本次设计堤距设计均大于稳定河宽。根据设计,本次沙沟河堤防堤顶超高取1.0m。图1-2渠道设计断面图7 ①沙沟河干渠21+400~23+400段左岸堤防设计A、边坡系数:参照运行多年渠道稳定的边坡系数情况确定渠道设计边坡系数。堤防采用砂砾石回填压实,迎水坡砼坡比为1:1.5,背水坡坡比为1:1.0。B、糙率:由于本工程护坡为砼面板护坡,渠底未衬砌,因此取综合糙率为n=0.03。C、渠堤高度:因水面的波动变化较大,本工程渠堤高度为设计流量水位以上1.0m~1.49m。D、渠堤宽度:根据设计,本次堤顶防汛道路宽取为4.0m,为30cm泥结石路面。防汛道路每间距500m设置一长为20m,宽3.0m避车道。E、边坡衬砌:护坡衬砌采用斜坡式护坡。护坡边坡为1:1.5,护坡厚20cm,采用C20砼面板,5cm厚M5水泥砂浆垫层。护坡与堤顶相交处设置C20砼压顶,压顶宽度为80cm,厚度为30cm。顺水流方向每间隔2m设置排水孔,设计两排,呈梅花型布置,第一排距河底1m,两排间距1.5m,采用D50PVC排水管,排水管后采用土工布包小碎石做反滤包。F、伸缩缝:护坡垂直水流方向每间隔10m设置2cm宽伸缩缝,采用沥青木板嵌缝。G、基础设计:根据该流域已建堤防工程实际运行情况,水流对堤脚的冲刷较为厉害,本工程堤脚基础采用C20砼基础,尺寸为0.6×0.5m,基础置于稍密砂卵石层上,基础设计埋深为3.0m。设计河床以下采用原状砂卵石碾压回填至设计河床高程,砂卵石回填的相对密度不小于0.6。②沙沟河干渠22+990~23+100段右岸堤防设计沙沟河干渠22+990~23+100段,整治右岸堤防0.11km,右岸结构设计基本与左岸相同,但是为了与上下游“7.9”水毁修复护岸相衔接,其堤防迎水坡砼坡比为1:1,护坡厚度30cm。堤防顶部设置“L”型防浪墙,采用C20混凝土结构,防浪墙高0.7m,厚度为0.5m。其余与左岸一致。3、项目组成及主要环境问题拟建项目由主体工程、辅助工程、公用工程、储运工程组成,项目组成及主要环境问题见表1-1所示。8 表1-1本工程组成表及主要环境问题可能产生环境问题项目组成建设内容及规模施工期营运期在原溢流坝的位置新修1孔泄洪闸(原2孔泄洪闸、2孔进环山渠泄水闸和原管理房维持原状不变),闸前设10m长防渗铺盖,洪闸工程闸孔净宽7m,闸孔总净宽21.0m,闸底板高程700.00m,施工扬尘(沙沟河闸墩长7.92m(与原泄洪闸边墩一致),闸墩顶高程705.40m,及施工车干渠消力池底板高程698.3m,消力池长32m(与原消力池长度辆废气,3+413)相同)施工噪本次整治沙沟河干渠21+400~23+400段左岸堤防声,建筑21+4(2km)为天然河道,不涉及改线,本次设计仍按原废水、建主00~渠线进行整治,稳定河宽为40m,堤防堤顶超高取筑场地生防洪蓄体23+41.0m,护坡衬砌采用斜坡式护坡;堤顶防汛道路宽活污水,水正效工00段取为4.0m,为30cm泥结石路面;堤脚基础采用C20施工弃应程沙沟河干左岸砼基础,尺寸为0.6×0.5m渣、建筑渠本次整治沙沟河干渠22+990~23+100段右岸堤防垃圾、生21+400~22+9(0.11km)为天然河道,不涉及改线,本次设计仍活垃圾,23+400段90~按原渠线进行整治,稳定河宽为40m,堤防堤顶超植被破23+1高取1.0m,护坡衬砌采用斜坡式护坡;堤脚基础采坏、水土00段用C20砼基础,尺寸为0.6×0.5m,护坡厚度30cm;流失等右岸堤防顶部设置“L”型防浪墙,采用C20混凝土结构,防浪墙高0.7m,厚度为0.5m不设料场,工程所需砂砾(卵)料可到位于都江堰市玉堂购料场/无影响买,运距约10km施工营地项目不设施工营地,租借部分房屋作为生活区/无影响项目施工利用玉堂镇、安龙镇各乡镇已建道路,不新增施工施工便道/无影响便道环山渠泄洪闸整治工程:施工场地设置于沙沟河干渠3+413处左岸,占地面积约为350m2(其中生产建筑面积150m2,材料、设备仓库面积200m2),作为停车场、材料堆场等,占地类型为荒草地,不占基本农田,项目施工完成后对临时施工占地进行迹地恢复无影响场地沙沟河干渠21+400~23+400段渠道整治工程:施工场地设置于沙沟河干渠22+300~22+350处右岸,占地面积约为辅350m2(其中生产建筑面积150m2,材料、设备仓库面积助200m2),作为停车场、材料堆场等,占地类型为荒草地,工不占基本农田,项目施工完成后对临时占地进行迹地恢复植被破程环山渠泄洪闸整治工程土石方开挖3.6万m3,土石方回填坏、水土4.3万m3,经平衡计算后还差0.7万m3填方,拟采用就近流失、扬取土原则进行回填。部分开挖料就近沿渠堆放,以便回填利尘、废水、用,不另设渣场噪声挖填方无影响沙沟河干渠21+400~23+400段渠道整治工程土石方开挖1.8万m3,土石方回填2.2万m3,经平衡计算后还差0.4万m3填方,拟采用就近取土原则进行回填。部分开挖料就近沿渠堆放,以便回填利用,不另设渣场环山渠泄洪闸整治工程临时堆土场约120m2,占地类型为荒草地;该临时堆土场周边均为林地、草地临时堆土水土流沙沟河干渠21+400~23+400段渠道整治工程临时堆土场约场失80m2,占地类型为荒草地;该临时堆土场周边均为林地、草地4、防洪标准9 根据国家《防洪标准》(GB50201-2014)、《水利水电工程等级划分及洪水标准》(SL252-2000)、《灌溉与排水工程设计规范》(GB50288-99)、《堤防工程设计规范》(GB50286-2013)确定本工程防洪标准见表1-2。表1-2外江灌区建设项目建设标准建筑物工程主要建筑次要建筑临时建筑防洪标准(重桩号名称等级物级别物级别物级别现期、年)环山渠泄洪闸沙沟河干渠桩号334530工程3+413沙沟河干渠桩号沙沟河干渠44552021+400~23+400且根据四川省外江管理处出具的“沙沟河满足行洪论证条件的证明”:项目涉及的河道段均满足行洪要求。5、都江堰灌区运行方式四川省都江堰外江管理处其主要职责为:负责全灌区水资源统一管理,编制供水计划,统一调配水量,指导全灌区科学用水、节约用水,总结推广先进的用水经验;管理好渠系工程、干渠、分干渠工程、编制灌区工程改造规划并组织灌区的续建配套与节水改造及工程岁修、渠系工程的绿化工作;与各级水行政主管部门配合,搞好各级灌溉工程的防洪工作;统一组织贯彻《四川省水利工程管理条例》,在灌区内实施《条例》赋予的水政监察职能;协助省水行政主管部门对灌区各级水费的定价、收缴、使用情况进行监督;指导灌区各级水利工程管理单位贯彻落实党和国家的相关水利法律、法规。6、水体功能本工程涉及的沙沟河干渠为外江灌区重要的输水渠道,为灌溉、排洪渠道,没用通航、漂木要求,主要承担灌区灌溉输水任务及排洪排涝,工程下游8.5km河道/渠道内均无地表水饮用水源取水口和饮用水源保护地;且根据四川省都江堰外江管理处出具的“关于沙沟河水生生态的说明”,沙沟河项目段无珍惜保护鱼类以及鱼类越冬场、产卵场、索饵场等三场分布。七、工程特性表本项目工程特性表如下:表1-3沙沟河整治工程工程特性表序号及名称单位数量备注一、水文多年平均气温0C15.2极端最高气温0C24.410 极端最低气温0C-5.4多年平均降雨量mm1243.80二、灌区范围⑴全灌区范围灌区幅员面积Km2⑵灌溉面积万亩18.81其中:田万亩18.05土万亩0.76三、渠系工程整治段渠道长度km2.0沙沟河干渠21+400~23+400段其中:整治左岸堤防2km、右岸⑴整治堤防总长度km2.11堤防0.11km⑵环山渠泄洪闸整治座1新增加一孔7m的泄洪闸四、渠道及建筑物设计流量沙沟河干渠3+413处环山渠泄洪闸工程m3/s252沙沟河干渠桩号21+400~23+400段m3/s561五、占地搬迁永久性占地亩0临时占地亩1.35八、主要原辅材料及设备本项目主要原辅材料及其来源见表1-4,施工中使用的主要设备见表1-5。表1-4项目主要原辅材料表序号名称单位数量备注1水泥t3375.18外购2木材m315.5外购原辅材3钢筋t8.67外购料4砂m36226.96外购5卵石m36631.3外购1柴油t55.53外购2汽油t0.73外购能源3水m3/d10生产用水以沙沟河内水为水源4电kw.h/d40都江堰市电网备注:项目所用砂卵石等原料均由当地购买,不在施工区内设置砂石料场等;所用油料为施工机械用油,在都江堰各加油站购买,不在施工场地内储存,因此,施工场地内不存在油料环境风险问题。表1-5项目主要设备一览表序号设备名称规格型号单位数量一土石机械1反铲挖掘机1m3台3二运输机械1自卸汽车8t辆43小四轮拖拉机1t辆411 4双胶轮车0.20m辆8三起重设备1起重机8t台22吊车10t台1四动力机械1变压器30KVA台22油动发电机85kw柴油发电机台13油动发电机40kw柴油发电机台1五混凝土机械1振捣器插入式2.2KW台6六修理加工机械1弯筋机GJ7—40台22焊接机VN1—20台23切割机3KW台24电焊机交流电台25修钎机台26氧焊机套27充电机台2八抽排水机械1潜水泵7kw台32柴油抽水机30kw台3九、辅助施工工程据业主提供资料,沙沟河干渠3+413处环山渠泄洪闸整治工程、沙沟河干渠21+400~23+400段渠道及渠系建筑物整治工程辅助设施设置情况一致。⑴建筑材料供应砂砾石料主要用于堤防工程的填筑与砼骨料。根据现场调查,工程所需砂砾料可到位于都江堰市玉堂购买,运距约10km,其储量及质量都完全能满足水工规范的要求。所需的外来建筑材料:水泥、钢材、木材、汽、柴油等,均在工程附近的都江堰市物资建材市场购买,运距5~10km。⑵机械维修系统工程区所属的都江堰市及渠道沿渠的乡、镇具有一定机械修配能力,能为工程的汽修、机修提供服务,故该工程不另设机械维修系统。⑶综合设施①施工场地:由于工程所需的木材数量较小,故只设置简单的木材加工设施、停车场、材料堆场等,其中:A、沙沟河干渠3+413处环山渠泄洪闸整治工程施工场地设置于沙沟河干渠3+413处12 左岸,占地面积约为350m2(其中生产建筑面积150m2,材料、设备仓库面积200m2);该施工场地周边均为林地、荒草地,无居民等敏感点。B、沙沟河干渠21+400~23+400段渠道及渠系建筑物整治工程施工场地设置于沙沟河干渠22+300~22+350处右岸,占地面积约为350m2(其中生产建筑面积150m2,材料、设备仓库面积200m2);根据现场调查,该施工场地周边均为林地、草地,无居民等敏感点。因项目施工场地仅作为简单的木材加工、停车场及材料堆场,其产生的噪声、粉尘等较小,且与周边敏感点均有一定的距离,因此,不会对周边居民产生明显的影响;另外,项目施工完成后对临时占地进行迹地恢复。综合分析,各施工场地选址合理。②施工营地:项目工人均来自当地,因此,不设施工营地。③施工便道:本工程在已有工程的前提下,进行工程改造,项目施工利用都江堰市玉堂镇、安龙镇各乡镇已建乡村公路,不新增施工便道。④临时堆土场:项目开挖产生的土石方优先满足工程填筑料的需要,根据计算,项目挖填方可实现平衡,无弃渣产生,因此,项目不设弃渣场,仅在每个工程内设置临时堆土场,其中:A、沙沟河干渠3+413处环山渠泄洪闸整治工程:本工程土石方开挖3.6万m3,土石方回填4.3万m3,经平衡计算后还差0.7万m3填方,拟采用就近取土原则进行回填。部分开挖料就近沿渠堆放,以便回填利用,不另设渣场。经过实际调查,临时堆土场约120m2,占地类型为荒草地;该临时堆土场周边均为林地、草地。B、沙沟河干渠21+400~23+400段渠道及渠系建筑物整治工程:本工程土石方开挖1.8万m3,土石方回填2.2万m3,经平衡计算后还差0.4万m3填方,拟采用就近取土原则进行回填。部分开挖料就近沿渠堆放,以便回填利用,不另设渣场。经过实际调查,临时堆土场约80m2,占地类型为荒草地;该临时堆土场周边均为林地、草地。综述所述,临时堆土场选址合理,可以实施。施工中做好水土保持措施,施工后对临时堆土场进行绿化或迹地恢复,整体上不会对生态环境造成明显影响。⑷施工水、电供应及通信系统①施工供水:就近利用河道供水,水质能满足生产用水,生活用水采用各管理点或周边居民取水设施。②施工供电:本次工程渠道部分施工区域有电网通过,考虑到施工分散的特点,本工程用电结合220/380v电网搭配40kw的柴油发电机施工。③施工通信:工程区内中国移动、中国联通GSM网全面覆盖,对外通信极为良好,该工程建设工期可采用中国移动或中国联通为通信联系较适合。13 ⑸项目与现有辅助设施的依托关系及可行性分析根据现场调查及业主提供资料,本项目施工期部分公辅设施依托现有设施进行使用,主要体现在以下几个方面:①本项目施工期不单独设置临时生活设施,施工人员就餐、住宿及办公等均依托项目所在区域周边现有生活设施进行使用。据现场调查,工程所在区域周边具有完善的生活设施,故项目利用周边现有生活设施进行建设可行。②本工程区内道路主要为县道及河边道路、村道等,其形成了本施工区较发达的公路交通网络,因此工程对外运输以公路运输为主。因本工程无重特大件运输要求,工区各级公路均能满足工程施工对外来物资的运输要求。故本项目依托现有交通条件进行运输可行。③根据地质专业现场踏勘,沙沟河干渠3+413处环山渠泄洪闸整治工程、沙沟河干渠21+400~23+400段长度2.11km渠道及渠系建筑物整治工程均在已有的天然砂卵石料场购买砂石料,不单独设置料场,其为集中开采的商品料场。十、施工土石方平衡根据《四川省都江堰灌区续建配套与节水改造外江灌区2016年度沙沟河整治工程水土保持方案报告书》及批复(都水发[2016]107号),以及本环评计算,项目土石方平衡详见表1-6。表1-6项目土石方平衡表回填量(m3)序号工程分区开挖量(m3)弃渣(m3)小计利用量借方1环山渠泄洪闸整治工程3.6万4.3万3.6万0.7万02沙沟河干渠整治工程1.8万2.2万1.8万0.4万0总计5.4万6.5万5.4万1.1万十一、项目建设计划及资金来源1、施工计划按《施工组织设计规范》规定,本项目施工工期主要工作包括前期准备工作、工程施工等四个阶段,工程总工期6个月,具体安排如下:⑴筹建期:工筹建期工程项目包括施工用电、征地、工程的招标、评标、签约以及部分临时房屋修建等工作。筹建期不计入总工期。⑵工程准备期:主要完成场地平整、场内交通,机修及综合加工系统,生产及生活用房建设等工作。工程准备期为1个月,即2016年10月1日~10月31日。14 ⑶主体工程施工期:主要完成渠道堤防部分、环山渠泄洪闸部分等工作。主体工程施工期为4个月,即2016年11月1日~2017年2月28日。⑷工程完建期:主要完成竣工扫尾、验收工作。工程完建期为1个月,即2017年3月1日~3月31日。2、资金来源项目估算总投资1200万元,资金来源为省级财政投资和地方配套资金。十二、拆迁及占地1、拆迁据业主提供资料了解,四川省都江堰灌区续建配套与节水改造工程外江灌区2016年沙沟河整治工程均为在原址上进行建设,不考虑工程占地补偿,不涉及拆迁安置问题。2、占地本项目在原址上重建或整治,不新增永久占地;根据项目施工设计,项目不设施工营地、不设施工便道,项目占地主要为施工场地、临时堆土场等临时占地。⑴施工场地:由于工程所需的木材数量较小,故只设置简单的木材加工设施、停车场、材料堆场等,其中:沙沟河干渠3+413处环山渠泄洪闸整治工程施工场地设置于沙沟河干渠3+413处左岸,占地面积约为350m2;沙沟河干渠21+400~23+400段渠道及渠系建筑物整治工程施工场地设置于沙沟河干渠22+300~22+350处右岸,占地面积约为350m2。项目施工完成后对临时占地进行迹地恢复。⑵临时堆土场:环山渠泄洪闸整治工程临时堆土场约120m2;沙沟河干渠渠道整治工程临时堆土场约80m2;项目各临时堆土场占地类型均为荒草地,临时堆土场位于河堤后低洼处,周边为草地及林地。且项目在施工中做好水土保持措施,施工完成后对渣场进行绿化或复耕,对临时堆土场占地进行迹地恢复。项目占地情况具体见表1-7。表1-7工程占地面积统计表地貌永久占地(m2)临时占地(m2)合计分区类型原工程占地荒草地(m2)环山渠泄洪闸整治工程0.00350350第四施工沙沟河干渠渠道整治工程0.00350350系冲场地小计0.00700700洪积临时环山渠泄洪闸整治工程0.00120120扇状堆土沙沟河干渠渠道整治工程0.008080平原场小计0.00200200合计(m2)0.0090090015 项目有关的原有污染情况及主要环境问题:项目属于防洪管理及其他水资源管理业,不存在原有环境污染问题,主要问题为渠系、渠系建筑物等投入使用年份较久,其运用指标无法达到设计标准,现介绍环山渠泄洪闸、沙沟河干渠现状如下:1、沙沟河干渠现状沙沟河干渠在都江堰渠首沙黑总河的漏沙堰分水,属灌排兼用渠道,渠首设计流量75.0m3/s,全长31.8km,设计灌溉面积18.81万亩。在沙沟河干渠上分水的分干渠1条;设计灌溉面积万亩以上支渠2条,千亩至万亩斗渠7条,千亩以下渠道10条,建有水电站17座,装机容量3.39万kw。沙沟河干渠基本为天然河道,规模不够,标准较低、安全隐患突出,也只是近几年来才对沙沟河干渠陆续进行了一些加固、修复工程。2、沙沟河干渠存在问题⑴沙沟河干渠3+413处环山渠泄洪闸存在的问题沙沟河干渠3+413处环山渠泄洪闸1993年修岩堰电站时建成,进水闸为环山渠、岩堰电站共用进水口。多年运行以来,原2孔泄洪闸泄洪能力较小,出现多次险情。根据多年的运行情况及泄洪闸过流计算结果,原2孔泄洪闸泄洪能力不够,50年一遇校核洪水位为705.05m,闸前左右岸护岸及防浪墙顶高程在705.1~705.4m之间。遇山洪时常有树木被冲入河道,树木及漂浮物被挡在泄洪闸前,进一步减少闸的泄洪能力,威胁到环山渠进水口及上下游河道两岸人民生命财产的安全。⑵沙沟河干渠21+400~23+400段渠道存在的问题本次项目沙沟河干渠桩号21+400~23+400段左岸到目前为止仍然为天然土渠,经历过2008年“5.12”汶川地震、2013年“4.20”芦山地震和后来的2013年“7.9”洪水的作用,由于当时灾后重建项目多,时间紧、任务重,按照外江灌区对震损工程的轻重缓急的受损程度全面考虑,并未列入灾后重建范围,经过几年来余震和洪水的作用,造成本段新的损毁出现,再加之没有有效护坡的保护,每到丰水季节,两岸田地在水的侵蚀下,不断崩塌扩展,原有临河农田均由于洪水冲刷致使成为荒滩,严重影当地农民群众的生产生活,渠道也渐渐不能满足安全运行的需要。故急需进行设计修复,以保证渠道的正常安全运行和当地群众正常生活生产。16 环山渠泄洪闸现状1环山渠泄洪闸现状2沙沟河干渠21+400~23+400现状1沙沟河干渠21+400~23+400现状217 建设项目所在地自然环境社会环境简况(表二)自然环境简况(地形、地貌、地质、气候、气象、水文、植被、生物多样性等):一、地理位置都江堰位于成都平原西部的岷江上。都江堰水利工程建于公元前256年,是全世界迄今为止,年代最久、唯一留存、以无坝引水为特征的宏大水利工程。历史悠久,境内山峦重叠,溪流纵横,气候温和,物产丰富,既是人文荟萃的文物之邦,又是风景秀丽的旅游胜地。都江堰市区和成都市区经成灌高速公路连接,约30分钟车程,距成都双流国际机场60公里;213国道(兰州至昆明)横贯市境东西。本项目位于四川省都江堰市玉堂镇、安龙镇。其地理位置见附图1。二、地质、地貌、地震都江堰市地跨川西龙门山地带和成都平原岷江冲积扇扇顶部位。全市山地丘陵面积占65.79%,平坝面积占34.21%,素有"六山一水三分田"之说。市境内地势西北高,东南低,从高山、中山到低山再到平原逐级降低,呈阶梯分布,海拔592~4582m,相对高差3990m。都江堰市在地质构造体系上,属华夏构造体系,跨成都平原和龙门山地区两个不同自然地理区,地貌单元属岷江冲积扇一级阶地。项目所在区域地质稳定,无构造断裂。整个厂址内无采空及不良物理地质现象。项目所在地不属于地质易发区。三、气候、气象都江堰市属四川盆地亚热带湿润气候区,雨量充沛,四季分明。因地处成都平原与川西北高原的过渡地带,西北部群峰耸立,地形骤然升高,阻碍东南季风气流,凝云降雨,构成著名的华西雨屏带,形成独特的气候特点。西北部的高大山体,同时也阻挡西北寒流的直接浸入。境内坝丘区属四川盆地中亚热带湿润气候,气候温和,四季分明,无霜期长,雨量充沛,日照较少;山区属“盆周山地”凉温气候,气候凉爽,夏短冬长,雨水过多,热量不足,云雾笼罩。平均气温15.2℃,7月份最高平均气温24.7℃,1月份最低平均气温4.6℃;极端最高气温34℃,极端最低气温-5℃。平均年降水日数190天,年均相对湿度81%,年总幅射量83.35千卡/平方厘米,年无霜期269天。境内气温差异显著。由东南向西北随海拔升高逐渐降温,大致每升高100m,气温下18 降0.5℃。沿江气温最高年均15.2℃,虹口气温最低年均12.2℃,相差3.5℃。区域内的主导风向为WN,年主导风频率为13%,年静风频率为34%,平均风速1.5m/s,最大风速13m/s。四、水文江上游山地与平原的结合部,市境内的河流分为过境河和山地径流。纵贯全境的岷江是境内最大自然河流,以海拔3426m的河源高程,穿越群山峡谷,一泻千里,到该市进入成都平原。都江堰枢纽工程把岷江分为以灌溉为主的黑石河、螃蟹河、江安河、走马河、柏条河、蒲阳河,以排洪为主的金马河,共七大干支流(渠),呈扇形流经该市。岷江在都江堰分水后形成内江、外江及由灌溉干渠等构成的都江堰灌溉水网系统。市境内水道分为常年性自然河流、人工河(灌溉渠)和季节性自然河流三种类型。岷江水系属长江上游一级支流。岷江发源于阿坝州松潘县西北岷山山脉中段(郎架岭和弓杠岭)南麓,全长745km,流域面积133.54km2,干流在都江堰境内长47km。岷江在都江堰分水后形成的内江为蒲阳河、柏条河、走马河和江安河,是灌溉水系中主要的供水水源,也是成都市境内的主要的供水水源。岷江分水后的外江、包括金马河、螃蟹河、黑石河。当地山地径流(山溪沟河)主要有十三条,即:白沙河、龙溪河、味江河、螃蟹河、灵岩山沟、纸房沟、万张沟、铜马沟、龙安沟、盘龙沟、干河子、南溪沟。本区地下水属松散堆积孔隙潜水,基础为下陷盆地构造。主要含水层为第四系全新统河流冲积层和上更新统冰水堆积层叠加组成的混合含水层。储水条件好,埋藏浅,丰水期1~3m,枯水期2~4m,年变幅1~3m;地下水物理性质良好,水化学类型以重碳酸钙型为主。流域概况:都江堰水利枢纽把岷江分为外江和内江两大河渠水系,纵贯成都平原。外江的主要功能是排洪冲沙;内江的主要功能是灌溉。内江流经宝瓶口后又分为蒲阳河、柏条河、走马河及江安河四大输水干渠。外江闸排泄岷江洪水,1961年建漏沙堰闸,分沙沟河与黑石河。都江堰外江灌区位于成都平原西部,东经103°26′至103°49′,北纬30°22′至31°0′50″。灌区广为平原略呈三角形:东边界金马河,西北边以大邑县城北山麓为界,南边临大南河。简单地说就是东以外江排洪河道金马河为界,西以四川盆地边缘为界,上至都江堰市青城大桥,下至新津县南河大桥。灌区南北最长78公里,东西最宽38公里,面积1316平方公里。灌区设计灌溉面积117.73万亩,有效灌溉面积122.99万亩,灌溉成都地区的都江堰市、19 崇州市、大邑县、邛崃市、温江区、双流县、新津县七市(县)的部分地区。灌区有沙沟河、黑石河、西河(元通以上称文井江)、三合堰四条主干渠。本次外江灌区续建配套工程主要包含沙沟河干渠3+413处环山渠泄洪闸整治工程(新增加1孔泄洪闸);沙沟河干渠21+400~23+400段长度2.11km渠道及渠系建筑物整治(其中整治左岸堤防2km、右岸堤防0.11km)。沙沟河属都江堰外江渠系,由外江闸分水,灌溉金马河右岸灌区。首段为沙黑总干渠,长2.8km,在漏沙堰分为沙沟河与黑石河两大干渠。沙沟河全长31.8km,总落差144.7m,平均比降4.5‰。流向由北向南,流经都江堰市玉堂镇、中兴镇、翠月湖镇等场镇至崇州市元通镇扇子桥汇入西河。沙沟河属灌排兼用天然河道,干渠进水设计流量75.00m3/s,设计灌溉面积18.81万亩。五、生态环境⑴土地资源与利用现状都江堰市幅员面积12.07万公顷。土地利用结构为耕地29839公顷,占总面积的24.7%;园地1542公顷,占总面积的1.3%;林地54502.6公顷,占总面积的45.1%;牧草地5608.5公顷,占总面积的4.7%;居民点及工矿用地10910.5公顷,占总面积的9.0%;交通用地1407.1公顷,占总面积的1.2%;水域5456.0公顷,占总面积的4.5%;未利用土地11472.7公顷,占总面积的9.5%。⑵动植物资源现状①植被及植物资源特点都江堰市植被属亚热带常绿阔叶林林带,在植物区划上属盆边西部中山植被地区、龙门山植被小区。由于境内相对高度悬殊,植被垂直分布较明显。经现场调查,本项目区原为农田,主要种植水稻、小麦、玉米等农作物,还有各种人工栽植树木,植被资源较丰富。②野生动物资源特点由于都江堰的特殊地理位置和复杂多样的生态环境,该域内的动物区系成份复杂,种类十分丰富,共有脊椎动物约350余种,其中兽类约50余种,鸟类250余种,爬行类10余种,两栖类20余种。有国家保护动物64种,其中一级保护动物11种,如大熊猫、金丝猴、白唇鹿、牛羚;二级保护动物有小熊猫、藏马鸡、林麝等53种。上述动物全分布在龙溪—虹口国家级自然保护区内、青城山风景名胜区中心高山地带,项目所在区域不涉及。20 ⑶水土流失现状都江堰市属亚热带湿润季风气候区,具有盛夏多暴雨,春雨小,霜雪少见的特点,地势地貌属山区向平原过渡类型。根据全国水土流失类型区划,该地区属水力侵蚀类型区,水土流失形成主要以水力侵蚀为主。据现在收集到的资料,都江堰市水土流失面积达369.06km2,占全市幅员面积的30.5%,年侵蚀总量约140.0万t。其中,轻度侵蚀主要分布在中、高山区森林植被较好的区域,中度、强度、极强度侵蚀主要分布在丘陵低山区的坡耕地内和山溪沟两岸。此外,有少量的剧烈侵蚀分布在矿区。青城山—都江堰风景名胜区属轻度和微度侵蚀区。都江堰市自1992年全面开展水土流失的治理工作,目前累计治理水土流失面积约120km2,投入经费230万元,平均治理程度为52.6%。社会环境简况(社会经济结构、教育、文化、文物保护等):一、行政区划、人口都江堰市辖17个镇:灌口镇、幸福镇、蒲阳镇、聚源镇、崇义镇、天马镇、石羊镇、柳街镇、玉堂镇、中兴镇、青城山镇、龙池镇、胥家镇、安龙镇、大观镇、紫坪铺镇、翠月湖镇.2个乡向峨乡、虹口乡,49个社区委员会、333个村委会;面积1208平方千米,人口密度495人/平方千米。二、经济状况都江堰市是一座新兴的工业城市、旅游城市,现有工业企业1435家,年工业总产值54.7亿元。旅游综合收入8.1亿元,年创利税超3亿元。社会消费品零售总额50.87亿元,集市贸易成交额8.5亿元。是四川省经济综合评价十强县市之一,位列第五名。1949年以来,陆续兴建了都江机械厂、青城造纸厂、都江造纸厂、宁江机床厂、都江电力设备厂、青城钢铁厂等一批大中型企业,正筹建总投资13亿元、年产100万吨的水泥厂。即将开工的紫坪水库电站,装机容量68万千瓦,总投资近百亿元。有耕地3.1万公顷,90%以上属自流灌溉,农业总产值11.3亿元。建成了5个高效农业示范区,粮食总产量2.7亿公斤,是国家确定的粮油生产基地县(市)和四川省、成都市粮食生产先进县(市),农民人均纯收入2219元。三、科技和教育、卫生事业都江堰市科技教育事业蓬勃发展。目前有国家科研机构5所,集科工贸于一体的民办21 科研机构76家,涉及电子、机械、医药、化工、轻纺、食品、建筑建材等行业和农业、林业、水产等,有数十项科研项目和科研成果获国家发明一、二等奖和四川省科技成果一、二、三等奖。另外,都江堰市内有四川农业大学都江堰校区、四川工商职业技术学院、成都东软职业技术学院、四川水利职业技术学院都江教育、学院、成都大学分部、宁江职工大学等,有省属中专3所,成都市属中专1所、技工学校4所,普通中学40所,职业高中2所,小学230所,在校学生8.6万名,其中都江堰中学为省级重点高中,徐渡职业高中为全国重点职业高中。另外,都江堰目前有各类卫生机构112个,医院35所,病床3000张,卫生技术人员3000多人,是全国牙防先进县(市)和初级卫生保健达标县(市),还消灭了血吸虫、地方性甲状腺肿、疟疾等地方性疾病。四、项目建设地区文物古迹及保护动植物根据调查,项目拟建址周围2公里范围内无国家级、省级和市级重点文物古迹;项目用地地块及其周边地块内无原始植被生长,无古树名木、以及其它需要特殊保护的珍稀动植物。22 环境质量状况(表三)建设项目所在地区环境质量现状及主要环境问题(环境空气、地表水、地下水、声环境、生态环境等)一、大气环境质量现状监测及评价根据本项目环境评价的范围、保护目标及周围环境功能和气象特征,评价引用都江堰市环保局发布的2016年7月11日~15日的例行监测数据作为评价依据,根据现场调查,该区域环境与本项目外环境相似,故该监测资料具有代表性。其具体监测结果如下:①监测点位都江堰市城区。②监测项目引用PM10、SO2、NO2。③监测结果评价引用的SO2、NO2、PM10现状监测值见下表。表3-1环境空气质量监测结果(mg/m3)监测点位SO2NO2PM10(日均值)7月11日0.0290.0400.1147月12日0.0200.0470.058都江堰7月13日0.0230.0320.046城区7月14日0.0230.0260.0227月15日0.0220.0160.017执行标准500μg/m3200μg/m3150μg/m3④评价方法大气环境现状采用单项标准指数法进行评价。评价公式:CiPi=Si式中:Pi——i种污染物的单项指数,Ci——i种污染物的实测浓度(mg/m3),Si——i种污染物评价标准(mg/m3)。本项目区域环境空气质量现状评价结果见下表。23 表3-2工程区域环境空气质量现状评价结果评价因子取值时间评价区域评价标准(mg/Nm3)小时平均浓度范围(mg/Nm3)0.020~0.029SO20.5Pi值0.04~0.058小时平均浓度范围(mg/Nm3)0.016~0.047NO20.2Pi值0.08~0.235日平均浓度(mg/Nm3)0.017~0.114PM100.15Pi值0.11~0.76从上表可知,监测点位的环境空气中SO2、NO2、PM10监测指标能够达到《环境空气质量标准(GB3095-2012)》二级标准要求,说明项目所在地区域的环境空气质量良好。二、地表水环境质量现状监测及评价本项目所在区域主要地表水体为沙沟河,为了说明项目区地表水环境质量,评价引用都江堰市环保局发布的2016年7月15日的例行监测数据作为评价依据,其具体监测及评价结果如下:⑴监测项目现状监测项目包括:高锰酸盐指数、氨氮、总磷共3项。⑵评价方法采用单因子评价法。Si=Ci/Csi式中:Si——i因子污染指数;Ci——i污染物浓度实测值,mg/L;Csi——地表水水质标准,mg/L。⑶监测结果地表水体水质现状例行监测数据统计结果见表3-3。表3-3地表水水质监测结果统计表时间监测断面项目高锰酸盐指数NH3-N总磷7月监测结果1.60.220.023都江堰地表水15日Pi值0.270.220.115GB3838-2002Ⅲ类水域标准61.00.2由监测结果可知,流经本项目所在区域的地表水水质状况均低于《地表水环境质量标准》(GB3838-2002)Ⅲ类标准要求,说明沙沟河河段水质较好。三、声学环境质量现状24 1、声环境质量现状监测⑴监测项目环境噪声等效连续A声级,即Leq。⑵监测点位布置在现场踏勘后,根据本项目的实际情况,共布设了4个监测点见表3-4(附图3)。表3-4噪声监测布点序号本次评价监测点位1#环山渠泄洪闸(都江堰市玉堂镇)整治工程空地处2#沙沟河(都江堰市安龙镇)整治起点处3#沙沟河(都江堰市安龙镇)与成青线的交界处4#沙沟河(都江堰市安龙镇)整治终点处⑶监测时间2016年4月24日共计1天,每天进行昼、夜间监测。2、声环境质量现状评价⑴评价标准评价区域声环境执行《声环境质量标准》(GB3096-2008)中2类标准。⑵监测结果各测点监测结果列于表3-5。表3-5声环境监测结果统计监测结果dB(A)点位昼间夜间监测值标准值达标情况监测值标准值达标情况1#44.160达标34.750达标2#42.660达标35.250达标3#48.860达标36.850达标4#43.460达标35.550达标⑶分析评价由监测结果可知,各监测点昼间、夜间等效连续A声级值均能达到《声环境质量标准》(GB3096-2008)中2类标准的要求,因此建设区域声环境质量较好,声环境本底值较低。四、生态环境质量现状项目拟建于都江堰市玉堂镇、安龙镇,根据现场调查,项目内生态环境以农村生态环境为主要特征。由于人为活动频繁,已不存在原生植被,现区域内以人工植被为主,涉及区域内无珍稀动、植物,也无古稀树木和保护树种,无特殊文物保护单位,因此区域生态25 系统敏感程度低。主要环境保护目标1、项目周边外环境现状根据现场调查,项目各工程外环境如下:⑴环山渠泄洪闸工程(沙沟河干渠3+413)该工程周边主要为林地、草地等,无居民等敏感点。⑵沙沟河干渠21+400~23+400段该工程21+650~21+700西侧有安龙镇农户约2户(距离整治左岸最近距离75m),22+600~22+650西侧有安龙镇农户约2户(距离整治左岸最近距离10m)。因此,各渠道、泄洪闸周边除有零散农户、居民区外,其余均为农田及林地、草地、荒地,本项目沿线工程不涉及自然保护区、风景名胜区及重点文物古迹,在项目沿线无明显的环境制约因素,项目施工范围内无饮用水源取水口,且工程下游8.5公里河道内无地表水饮用水源取水口和饮用水源保护地;且根据四川省都江堰外江管理处出具的“关于沙沟河水生生态的说明”(见附件),沙沟河项目段无珍惜保护鱼类以及鱼类越冬场、产卵场、索饵场等三场分布。项目建设期主要污染为噪声和扬尘,只要施工中按照相关规定和本环评提出的措施严格管理,对外环境影响甚微。2、环境保护目标根据本项目排污特点和外环境特征确定环境保护目标和级别如下:⑴地表水环境项目所在区域地表水主要是项目沙沟河,其地表水应达到《地表水环境质量标准》(GB3838-2002)Ⅲ类水域标准。⑵环境空气保护评价区域范围内的环境空气质量执行《环境空气质量标准》(GB3095-2012)中二级。⑶声学环境评价区域范围内的声学环境质量满足《声环境质量标准》(GB3096-2008)中2类标准。本项目环境保护目标见下表:根据工程特性及周围环境,确定拟建项目环境保护目标见表3-6。26 表3-6环境保护目标类型名称保护目标相对方位、距离环境问题保护等级21+650~21+700西《声环境质量标安龙镇农沙沟河干侧,距离整治左岸准》(GB3096-2008)2大气环户约2户施工噪声、废渠最近距离75m类标准、境、声气等,营运期21+400~22+600~22+650西《环境空气质量标环境安龙镇农噪声、废气等23+400段侧,距离整治左岸准》(GB3095-2012)户约2户最近距离10m二级标准地表水施工期、营运《地表水环境质量沙沟河地表水/环境期污水标准》Ⅲ类27 评价适用标准(表四)根据都江堰市环境保护局关于本项目应执行环境标准的函,本项目执行标准如下:一、环境空气质量项目所在地周围大气环境执行《环境空气质量标准》(GB3095-2012)中的二级标环准,详见下表4-1。表4-1环境空气质量评价标准二级标准单位:μg/m3污染物名称SO2NO2PM10境1小时平均值500200/日平均值15080150年均值6040100质二、地表水环境质量量本项目主要地表水体沙沟河水质执行国家《地表水环境质量标准》(GB3838-2002)中Ⅲ类标准(表4-2)。标表4-2各项污染物的浓度限值单位:mg/l监测项目高锰酸盐指数NH3-N总磷标准值61.00.2准三、声环境质量环境噪声执行国家《声环境质量标准》GB3096-2008中2类标准,标准限值见下表4-3。表4-3环境噪声标准限值等效声级LAeq:dB(A)类别昼间夜间2类605028 一、废气排放标准污施工期间大气污染物排放执行《大气污染物综合排放标准》(GB16297-1996)二级标准,即颗粒物无组织排放监控浓度值,周界外浓度最高点1.0mg/m3。染二、废水排放标准项目施工期废水不能进入都江堰市玉堂镇、安龙镇污水处理厂,废水执行《污水综合排放标准》(GB8978-1996)一级标准;主要水污染物允许排放浓度值见下表物4-4。表4-4水污染物排放标准限值单位:mg/l污染物PHCODBODSS氨氮石油类排一级标准6~91002070405三、噪声排放标准放施工期执行国家《建筑施工场界环境噪声排放标准》(GB12523-2011)标准。标准限值见下表4-5。表4-5施工场界环境噪声排放限值单位:dB(A)标昼间夜间7055四、固体废弃物准固体废物按《一般工业固体废物贮存、处置场污染控制标准》(GB18599-2001)执行。本项目属于非污染生态类项目,项目营运期无明显污染物排放,工程建成后,无属总量控制的污染物排放进入环境,不需设置总量控制指标。总量控制指标29 建设项目工程分析(表五)一、工艺流程及产污简述(图示):四川省都江堰灌区续建配套与节水改造工程外江灌区2016年沙沟河整治工程建设内容基本一致,主要工程内容为:沙沟河干渠3+413处环山渠泄洪闸整治工程(新增加1孔泄洪闸);沙沟河干渠21+400~23+400段长度2.11km渠道及渠系建筑物整治(其中整治左岸堤防2km、右岸堤防0.11km)。㈠施工工艺流程及产污环节根据外江灌区多年冬季岁修工作安排,由于正常岁修时间较短,为了保证本次工程顺利施工,外江管理处通过协调对本次工程施工的岁修时段进行延长,本工程主要是利用岁修期(岁修时段:当年11月~次年2月)施工,根据水文资料分析。一年中岁修期洪水流量最小,洪水流量呈递减趋势,对施工有利。导流时段选择在第一年12月初~第二年2月底。根据水文分期洪水计算,环山渠泄洪闸工程12月~次年3月导流流量为1.27m3/s(P=20%);沙沟河干渠21+400~23+400段12月~次年3月导流流量为5.20m3/(sP=20%)。施工期处于冬春季,不受大的洪水威胁,而且工期短,导流建筑物的使用期不长(一个枯水期),导流工程较为简单。在渠道断流期内施工,施工排水主要是排出区间来水,渠段残存水,雨水等。1、环山渠泄洪闸整治工程本次环山渠泄洪闸导流设计,根据水文分期洪水计算,环山渠处沙沟河每年12月~次年3月流量为0.4m3/s(P=20%),由于流量较小河道比较狭窄,可采用全段围堰配合涵管导流,全段围堰轴线长度85m,围堰迎水面、背水面边坡均为1:1,迎水面均采用编织袋开挖料,编织袋开挖料与土石填筑之间采用防渗薄膜进行防渗,利用原泄洪闸导流,计算可知水深0.3m,安全超高0.5m,故围堰高0.8m。围堰部分施工排水沿围堰内侧开挖排水沟自排,并且在围堰内下游处设置集水井,然后采用抽水机抽至围堰外侧。⑴围堰施工围堰施工时,采用1m3反铲挖掘机开挖,就近将开挖料作为围堰填筑料,顺轴线一侧堆筑,机械对其进行分层夯实。填筑成型后,在围堰迎水面人工放置编织袋开挖料,编织袋开挖料与土石填筑之间采用防渗薄膜进行防渗。围堰拆除采用1m3反铲挖掘机开挖,弃渣料通过自卸汽车至临时堆放场。⑵土石开挖30 本工程明渠及开挖都在现有断面的基础上进行,采用1m3反铲挖掘机进行开挖,弃渣就近堆放,便于回填利用,剩余部分采用8t自卸汽车运渣至临时堆土场,运距2km。⑶土石填筑主要利用开挖弃渣作为建筑物填筑料。土石方填筑施工时应先清除填方地段地表耕作层或风化剥蚀层,再用挖掘机将外坡处堆放的可用回填料运至工作面,人工摊铺,蛙式打夯机夯实,填筑料压实度值应不小于0.6。⑷砼拆除原砼拆除采用挖机配锤头加人工持手风镐拆除,先拆除1期围堰施工部位,再由小型自卸汽车运渣至临时堆土场,综合运距2km。施工中注意施工安全,并且现场设置指挥人员,对拆除进行统筹安排。⑸砼施工砼采用人工配料,0.4m3砼拌和机拌合,拖拉机运输辅人力双胶轮斗车运输至施工地点。机耕桥的T型梁采用桁架支撑辅以栈道、溜槽(筒)入仓,立组合钢模,钢筋在加工厂制作,运到现场人工绑扎,建筑物尺寸严格按设计要求控制,并要认真进行检查校核,模板支撑牢固后,方可浇注砼。均采用插入式电动振捣器施工,底板部分还要使用平板振捣器整平,脱模后及时进行养护。⑹闸墩、启闭排架梁板砼工程砼浇筑拟采用搭设桁架外,辅以栈道、组合钢模成形,特殊部位(变截面)采用木模成形,钢筋在加工厂制作,运到现场人工绑扎,尺寸严格按设计要求控制,并要认真进行检查校核,模板支撑牢固后,方可浇注砼。采用搅拌砼,人力手推双胶轮车转运,2.2kw插入振捣器振捣密实,底板部分还要使用平板振捣器整平,脱模后及时进行养护,养护时间不少于14天。未竣工前要严加看管,以免遭到破坏。环山渠泄洪闸整治工程施工工艺流程及产污环节见图5-1。31 材料运输扬尘、噪声废水、弃渣围堰土石方土石砼砼闸墩、启闭排竣工施工开挖填筑拆除施工架梁板砼工验收废水、噪声、扬尘、弃渣、水土流失、施工垃圾投入使用图5-1环山渠泄洪闸整治工艺流程及产污环节图2、沙沟河干渠整治工程沙沟河整治工程,由于无法断流,每年12月~次年3月流量为5.20m3/s(P=20%),流量较小,考虑河道中心开挖一条导流明渠,并在基础旁机械开挖一条排水沟,设置集水井进行集中抽排水。⑴土石开挖本工程明渠及开挖都在现有断面的基础上进行,采用1m3反铲挖掘机进行开挖,弃渣就近堆放,便于回填利用,剩余部分采用8t自卸汽车运渣至临时堆土场,运距2km。⑵土石填筑主要利用开挖弃渣作为建筑物填筑料。土石方填筑施工时应先清除填方地段地表耕作层或风化剥蚀层,再用挖掘机将外坡处堆放的可用回填料运至工作面,人工摊铺,蛙式打夯机夯实,填筑料压实度值应不小于0.6。⑶边坡砼施工本工程砼采用搅拌砼,人工双胶轮车转运入仓,组合钢模成形,人工植入钢筋,插入式振捣器振捣,要求振捣密实。每板边坡砼浇筑完毕,及时养护,遇低温天气或雨天要用薄膜覆盖,转运综合运距100m。⑷底板砼施工为保证施工质量,渠底板砼一般在边坡砼完成后进行。渠底开挖回填结束后,检查建基面质量,校核渠底高程、比降;如满足要求,则架设、固定砼边模板,边模板垂直底板厚度以设计砼厚度为准,长度渠底宽度为准。砼输送入仓、平整,平板振捣器振捣;预留有集水井的渠段,在底板砼施工过程中,不能封闭集水井,要及时通过集水井排水,保证地下水和上游渗透水在建基面以下,一直到底板砼终凝,最后集中封闭集水井。每板砼浇筑完毕,及时养护,遇低温天气或雨天要用薄膜覆盖。32 材料运输扬尘、噪声废水、弃渣开挖排土石方土石边坡砼渠底板砼砌竣工水沟开挖填筑施工砼施工卵石验收废水、噪声、扬尘、弃渣、水土流失、施工垃圾投入使用图5-2渠道整治工艺流程及产污环节图㈡施工组织本项目采用国内招标的方式,组织施工方进场施工。本项目环山渠泄洪闸、渠道及渠系建筑物等工程施工应根据本地区气象水文等特点,工程安排在旱季施工。对控制工程期的关键工程,应以机械创造多个作业面同时或提前进场施工,以确保工作全段同步完工。施工时序:根据工程特性及自然环境、社会环境特征,合理制定有效项目施工时序。环山渠泄洪闸、渠道及渠系建筑物等涉水作业选择在冬季枯水期进行,各施工区主要工程施工时序为:围堰施工→涉水基础作业→主体恢复建设→辅助设施建设。此外,建设单位在施工期间须按照“六必须”、“六不准”要求进行施工,即:必须湿法作业,必须打围作业,必须硬化道路,必须设置冲洗设施、设备,必须配齐保洁人员,必须定时清扫施工现场;不准车辆带泥出门,不准运渣车辆超载,不准高空抛撒建渣,不准现场搅拌混凝土,不准场地积水,不准现场焚烧废弃物;还应积极贯彻《四川省人民政府办公厅关于灰霾污染防治的通知》(川办发【2013】32号)、《四川省大气污染防治行动计划实施细则》以及《成都市重污染天气应急预案(试行)》中的有关要求,并在工程开工前15日内向主管部门进行排污申报,并于施工前两天公告附近居民。二、项目主要污染工序1、施工期产污分析本项目主要建设内容为沙沟河干渠3+413处环山渠泄洪闸整治工程(新增加1孔泄洪闸);沙沟河干渠21+400~23+400段长度2.11km渠道及渠系建筑物整治(其中整治左岸堤防2km、右岸堤防0.11km)。其主要污染工序如下:⑴废气:在施工过程中要拆除原有建筑、基础开挖,施工过程中扬尘对环境产生的一些不良影响是不可避免的,此外,施工过程中大型运输车辆将产生汽车尾气、备用发电33 机运行时产生燃料废气。⑵废水:施工建设项目中,水污染源主要来自施工机械含油废水、洗车废水、施工人员生活污水。生产废水污染物以SS、COD、石油类为主,生活污水污染物以BOD5、COD为主。⑶噪声:工程建设过程中,施工机械开挖、运输等施工活动产生的噪声将对工程地区的声环境带来一定影响。根据同类型类比工程监测资料,机械噪声值在75~90dB(A)之间。⑷固废:主要来自于施工过程中原建筑拆除产生废建筑物、基础开挖产生的弃渣以及施工人员生活垃圾。⑸生态影响:项目施工在生态影响方面主要体现在工程施工占地、开挖等施工活动对土地、植被造成一定的影响和破坏,使局部地区表土失去防冲固土能力造成的水土流失。2、营运期产污分析本工程为提高洪水设防,提高项目区灌溉能力,保护沿线居民的工程,非污染型企业,在加强沿岸排水管理、垃圾堆放管理的情况下,本工程无环境负影响。三、施工期污染物排放及治理措施1、大气污染物本项目在施工期间对周围大气环境有影响的主要因素是:施工过程产生的扬尘、大型运输车辆的汽车尾气及备用发电机废气。⑴施工扬尘施工中由于挖方、填方,水泥、沙石等的装卸、运输、拌合过程中有大量尘埃散逸到周围环境空气中。物料堆放期间由于风吹等都会引起扬尘污染,尤其是在风速较大和汽车行驶速度较快的情况下,扬尘的污染尤其严重。根据类比,施工扬尘产生浓度约为5mg/m3。环评要求施工方采取如下的防治措施:①在施工期间对车辆行驶的路面实施洒水抑尘,对车辆实施清洁、冲洗轮胎。施工期间路面每天洒水4-5次,可使扬尘减少70%左右,可有效地控制施工扬尘,可将TSP的污染距离缩小到20-50m范围。②在施工场地,对施工车辆实行限速行驶,这样既减少扬尘,又可以保证施工的安全。③选择合理的运输路线和时间,建筑垃圾必须由专业渣土运输公司清运,运输车辆34 需用帆布覆盖,覆盖率要达到100%。④施工单位应建立健全的工地保洁制度,设置清扫、洒水设备和各种防护设施;土堆、料堆要有遮盖或喷洒覆盖剂。⑤严格执行国家环保总局《关于有效控制城市扬尘污染的通知》(国家环保总局环发[2001]56号文)以及《成都市城市扬尘污染管理暂行规定》要求,在风速大于四级时应停止施工,并采取有效措施,控制扬尘飞散。⑥施工过程中使用的建筑材料,在装卸、堆放、拌合过程中会产生大量粉尘外逸,为减轻对大气环境的污染,施工单位必须加强施工区域的管理。建筑材料(主要是黄砂、石子)的堆场应定点定位,并采取防尘抑尘措施,如在大风天气,对散料堆场采用水喷淋防尘,或用蓬布遮盖散料堆。⑦加强运输管理,如散货车不得超高超载,以免车辆颠簸物料洒出;坚持文明装卸,避免袋装水泥散包;运输车辆卸完货后应清洗车厢;工作车辆及运输车辆在离开施工区时冲洗轮胎,检查装车质量。⑧加强对机械、车辆的维修保养,禁止以柴油为燃料的施工机械超负荷工作,减少烟度和颗粒物排放。⑨材料堆放场应尽可能远离附近居民,设在当地主导风向下风向处,同时根据实际情况合理选择灰土拌合方式,定期洒水降低扬尘污染。⑩加强对施工人员的环保教育,提高全体施工人员的环保意识,坚持文明施工、科学施工,减少施工期的大气污染。○11为有效减少建设工地扬尘污染,本环评要求项目施工方在施工建设中做到规范管理,文明施工,确保建设工地不制尘。做到建设工地现场“六必须”、“六不准”,即:必须打围作业、必须硬化道路、必须设置冲洗设施、必须湿法作业、必须配齐保洁人员、必须定时清扫施工现场;不准车辆带泥出门,不准运渣车辆冒顶装载、不准高空抛撒建渣、不准现场搅拌混凝土、不准场地积水、不准现场焚烧废弃物。○12项目在施工时还应积极贯彻《四川省人民政府办公厅关于灰霾污染防治的通知》(川办发【2013】32号)、《四川省大气污染防治行动计划实施细则》以及《成都市重污染天气应急预案(试行)》中的有关要求,并在工程开工前15日内向主管部门进行排污申报,并于施工前两天公告附近居民。另外,对于重污染天气下,业主和施工单位应严格落实《成都市重污染天气应急预案(试行)》中的有关要求,本项目辖区内出现或可能出现重污染天气(全市空气质量国控监测子站空气质量指数大于200)时的应急处理,具体如下:35 三级预警(黄色):未来连续72小时空气质量指数(AQI)在201~300范围或空气质量指数(AQI)在201~300和301~500交替出现,发布黄色污染预警信息。污染减排强制措施:严格落实绕城高速内各工地、料场、堆场扬尘防治措施,做好洒水降尘污染防治措施,做好洒水降尘工作;早7:00~晚21:00点期间对散装材料、渣土、建筑垃圾运输车辆实施绕城高速(含)以内禁止(生活垃圾除外)。二级预警(橙色):未来连续72小时空气质量指数(AQI)在301~500范围,发布橙色污染预警信息。污染减排强制措施:绕城高速以内禁止土石方开挖、路面整修、绿化种植、房屋拆迁等作业;严格落实中心城区、近郊区(县)各类工地、料场、堆场扬尘防治措施,做好洒水降尘工作;散装材料、渣土、建筑垃圾运输车辆和大型有机溶剂槽车实施绕城高速内(含)以内全天禁行。一级预警(红色):未来24小时空气质量指数(AQI)大于500,发布红色污染预警信息。在项目施工期,对扬尘严格采取上述防治措施后,其浓度可得到有效控制,可实现达标排放。污染减排强制措施:全市范围内禁止土石方开挖、路面整修、绿化种植、房屋拆迁等作业;全市各类工地、料场、堆场严格落实扬尘防治措施,做好洒水降尘工作;散装材料、渣土、建筑垃圾运输车辆和大型有机溶剂槽车实施绕城高速内(含)以内全天禁行。采取以上措施后项目施工期施工粉尘对场界外影响,其超标距离一次值可减至离场界5~6m,日均值可减至80~90m,不会对周边环境空气产生明显影响。⑵施工机械废气项目在施工过程中所需工具、建筑材料、土方的运输汽车以及一些动力设备会排放少量NOX、CO和THC,对大气环境也有一定影响。但由于燃油废气产生量较小,属间断性、分散性排放,基本可不考虑其影响。针对燃油废气在不采取措施的情况下即可达标,本环评进对此提出如下建议:施工单位尽量选用专业作业车辆,选优质设备和燃油,加强设备和运输车辆的检修和维护,尽一步减少施工过程对周围空气环境的影响。⑶发电机废气本项目设置备用发电机2台(环山渠泄洪闸整治工程、沙沟河干渠整治工程施工场地各设置1台),由于项目备用发电机仅用于停电时的应急电源,而项目所在地停电几率较小,故该发电机使用几率较小,发电机使用时间较短,且属于间断性排放,经发电机配置36 的消烟除尘设施处理后达标排放。2、施工废水⑴生活污水根据经验估算,在施工期间各施工场地平均每天上工人数将达到50人,每人每天产生污水量50L,则每天产生生活污水水量为2.5m3/d。项目施工较为分散,不设施工营地,施工人员均来自当地居民,大部分回家居住,其生活污水通过各管理站或周边农户设置的旱厕收集后,用于周边农田灌溉,不外排,因此,项目施工期无集中生活污水排放。⑵生产废水施工期间水泵强排基坑水、施工导流水中由于含泥沙量较大,其SS浓度为3000mg/L-5000mg/L,若直接排入河道或渠道,则将导致水体中悬浮物增加。建议建设单位应采取下列措施:①在施工区设简易沉淀池,施工废水经沉淀池沉淀后回用于堆场、料场喷淋防尘、道路冲洗、出入施工区的车辆轮胎冲洗等。②施工中抽取地下水或坑沟内的积水时,在不妨碍施工车辆或道路交通的前提下,尽量用软管接到排放点,避免使施工区或行车道路泥泞路滑,造成污染及人身事故。③施工区应建有排水明沟,施工区内的喷淋渗出水、清洗水、雨水等排水可以利用施工过程中的部分坑、沟作沉淀后排入事先设计的排水明沟。④散料堆场四周用石块或水泥砌块围出高0.5m的防冲墙,防止散料被雨水冲刷流失等。⑤施工场地含有害物质的建材如化学建材等不得堆放在水体附近,各种建材、弃渣等也要远离水体,暴雨时设土工布围栏,防止被雨水冲刷进入地表水体。经过采取上述措施后,施工期废水不会对当地地表水体产生明显影响。3、施工期噪声排放及治理措施在施工期间,主要作业机械有泵、挖掘机、推土机、蛙式打夯机等,为高噪声源工序。这些机械运行时在距声源5m的噪声值在75~90dB(A)。因此,这些突发性非稳态噪声源将对周围声环境产生一定影响。施工机械设备噪声值见表5-1。37 表5-1主要施工机械噪声值序号机械类型测点距施工机械距离(m)最大声级Lmax[dB(A)]1泵5802挖掘机5843推土机5864蛙式打夯机5905振捣器5856自卸汽车575施工期的噪声影响是短期的,项目建成后,施工期噪声的影响也就此结束。但是由于施工机械大多为强噪声源,施工期间噪声影响范围较大,因此必须采取以下措施,严格管理:⑴合理进行施工平面布置。在工地布置时应考虑将打夯机等高噪声设备安置在离敏感点相对较远的一侧,运输车辆的进出口也建议安排在该侧,并规定进、出路线,使行驶道路保持平坦,减少车辆的颠簸噪声和产生振动。并采取定期保养,严格操作规程。⑵合理安排高噪声施工作业的时间,每天22点至次日凌晨6点禁止拆除等高噪声机械作业。⑶严格执行《建筑施工场界环境噪声排放标准》(GB12523-2011)。⑷加强施工区附近交通管理,避免交通堵塞而增加的车辆鸣号。总之,建设单位必须全面落实上述要求,不得对周围居民产生扰民现象,并使施工各阶段的场界噪声符合《建筑施工场界环境噪声排放标准》GB12523-2011中的规定。4、施工期固体废物排放及治理措施⑴施工期固体废物排放本项目施工期固体废物主要来自于施工过程中原建筑拆除产生废建筑物、基础开挖产生的弃渣以及施工人员生活垃圾。①土石方项目开挖土方暂时堆放在临时堆土场,尽量回收利用,经挖填方核算,环山渠泄洪闸整治工程土石方开挖3.6万m3,土石方回填4.3万m3,经平衡计算后还差0.7万m3填方,拟采用就近取土原则进行回填,部分开挖料就近沿渠堆放,以便回填利用,不另设渣场;沙沟河干渠21+400~23+400段渠道及渠系建筑物整治工程土石方开挖1.8万m3,土石方回填2.2万m3,经平衡计算后还差0.4万m3填方,拟采用就近取土原则进行回填,部分开挖料就近沿渠堆放,以便回填利用,不另设渣场。综合以上分析,项目施工期挖方均可有效利用,因此,不须设置弃渣场,项目方仅在各施工场地设置临时堆土场,其中:环山渠泄洪闸整治工程临时堆土场约120m2,沙沟河38 干渠整治工程临时堆土场约80m2,占地类型均为荒草地,临时堆土场位于河堤后低洼处,周边为草地及林地。且项目在施工中严格按照水土保持有关要求进行防护措施,在后期进行迹地恢复。②建筑垃圾建筑垃圾主要为原有建筑拆迁后的废弃物,如混凝土块、砂浆、砖石材料等及其它废弃物。根据设计核算,环山渠泄洪闸整治工程建筑物拆除产生的固废约1400m3;沙沟河干渠整治工程建筑物拆除产生的固废约900m3;以上拆除废物部分用于施工回填,多余部分由施工单位使用建筑垃圾运输车辆运至玉堂镇、安龙镇各乡镇政府指定的建筑垃圾堆放场。③生活垃圾施工期施工人员产生的生活垃圾,约75kg/d,根据《中华人民共和国固体废物污染环境防治法》的有关内容,建议在施工场地周围建立小型的垃圾临时堆放点,对生活垃圾采取分类化管理,由施工单位定期运至玉堂镇、安龙镇指定的垃圾暂存点,再由当地环卫部门清运处理。运送途中要避免垃圾的遗撒。同时应该特别注意对临时垃圾堆放点的维护管理,避免垃圾的随意堆放造成垃圾四处散落,同时对堆放点定期喷杀菌、杀虫药水,减少蚊虫和病菌的滋生。⑵施工期固体废物治理措施施工单位应按照国家和成都市、都江堰市有关建筑垃圾处置管理的规定,及时清运至指定的堆放场所。在施工期固体废物的处置过程中,采取如下管理措施:①根据需要设置容量足够的、有围栏和覆盖措施的堆放场地和设施,分类存放,加强管理。②必须外运的建筑废料运至专门的建筑垃圾堆放场,生活垃圾应及时交环卫部门清运统一处置。③施工单位与接纳单位签订环境卫生责任书,确保运输过程中保持路面整洁,施工单位应有专人负责,对渣土垃圾的处置实施现场管理。④在工程竣工以后,施工单位应同时拆除各种临时施工设施,并负责将工地的剩余建筑垃圾、工程渣土处理干净,做到“工完、料尽、场地清”。建设单位应负责督促施工单位的固体废物处置清理工作。5、生态环境保护措施为防止水土流失,对全线排水进行系统的设计,同时进行绿化保护措施。①建设单位对水土流失的防治与治理工作,应采取工程措施与植物措施相结合的方39 式,土方开挖后必须采取有效的防护措施,减少水土流失面积。②临时施工场地可采用分段施工、植被移植的方法恢复植被,将路基草皮和表层土壤及时移植到施工完毕的场地,进行迹地恢复。③主体工程完毕后,及时恢复、再造原有破坏的植被,选择适于本地栽种的树种和草种为宜,尽量做到边建设,边绿化。④在场地设置截水沟和急流槽,将雨水归入地面排水系统,防止施工场地遭雨水冲刷破坏,尽量避免路基表面裸露的时间过长,以防土壤流失。⑤开挖、回填时应尽量避开雨季,施工单位应与气象部门保持密切联系以便在降雨前采取必要的临时防护措施。雨季施工时要随时保持施工现场排水设施的畅通。四、施工水环境保护措施施工建设项目中,水污染源主要来自施工机械含油废水、洗车废水、施工人员生活污水。生产废水污染物以SS、COD、石油类为主,生活污水污染物以BOD5、COD为主。其施工中水环境保护措施如下:1、施工导流根据外江灌区多年冬季岁修工作安排,由于正常岁修时间较短,为了保证本次工程顺利施工,外江管理处通过协调对本次工程施工的岁修时段进行延长,本工程主要是利用岁修期(岁修时段:当年11月~次年2月)施工,根据水文资料分析。一年中岁修期洪水流量最小,洪水流量呈递减趋势,对施工有利。导流时段选择在第一年12月初~第二年2月底。⑴环山渠泄洪闸整治工程施工导流根据水文分期洪水计算,环山渠泄洪闸工程12月~次年3月导流流量为1.27m3/s(P=20%);本次环山渠泄洪闸导流设计,根据水文分期洪水计算,环山渠处沙沟河每年12月~次年3月流量为0.4m3/s(P=20%),由于流量较小河道比较狭窄,可采用全段围堰配合涵管导流,全段围堰轴线长度85m,围堰迎水面、背水面边坡均为1:1,迎水面均采用编织袋开挖料,编织袋开挖料与土石填筑之间采用防渗薄膜进行防渗,利用原泄洪闸导流,计算可知水深0.3m,安全超高0.5m,故围堰高0.8m。围堰部分施工排水沿围堰内侧开挖排水沟自排,并且在围堰内下游处设置集水井,然后采用抽水机抽至围堰外侧。⑵沙沟河干渠渠道整治工程施工导流沙沟河干渠21+400~23+400段12月~次年3月导流流量为5.20m3/s(P=20%)。施工40 期处于冬春季,不受大的洪水威胁,而且工期短,导流建筑物的使用期不长(一个枯水期),导流工程较为简单。在渠道断流期内施工,施工排水主要是排出区间来水,渠段残存水,雨水等。沙沟河整治工程,由于无法断流,每年12月~次年3月流量为5.20m3/s(P=20%),流量较小,考虑河道中心开挖一条导流明渠,并在基础旁机械开挖一条排水沟,设置集水井进行集中抽排水。2、污染防治措施⑴生活污水生活污水通过各管理站或周边农户设置的旱厕收集后,用于周边农田灌溉,不外排。⑵生产废水①在施工区设简易沉淀池,施工废水经沉淀池沉淀后回用于堆场、料场喷淋防尘、道路冲洗、出入施工区的车辆轮胎冲洗等。②施工中抽取地下水或坑沟内的积水时,在不妨碍施工车辆或道路交通的前提下,尽量用软管接到排放点,避免使施工区或行车道路泥泞路滑,造成污染及人身事故。③施工区应建有排水明沟,施工区内的喷淋渗出水、清洗水、雨水等排水可以利用施工过程中的部分坑、沟作沉淀后排入事先设计的排水明沟。④散料堆场四周用石块或水泥砌块围出高0.5m的防冲墙,防止散料被雨水冲刷流失等。⑤施工场地含有害物质的建材如化学建材等不得堆放在水体附近,各种建材、弃渣等也要远离水体,暴雨时设土工布围栏,防止被雨水冲刷进入地表水体。根据调查,项目所在地涉及河流下游8.5km范围内无饮用水源保护区和集中式饮用水源取水口存在,经过采取上述措施后,施工期废水不会对当地地表水体产生明显影响。五、营运期污染物排放及治理措施1、营运期废气排放及治理措施本项目运营期产生少量交通尾气,属于露天型,无专门防护措施。2、营运期废水排放及治理措施项目营运期废水主要来自于降水和闸面冲洗产生的径流,通过加强管理和采取积极的植被的控制措施,可有效改善径流水质,保护沿线地表水体。3、营运期噪声排放及治理措施营运期间,主要是过往人员的生活社会噪声,对区域声环境影响不大。41 4、营运期固体废物产生及治理措施运营期间会有人为产生的垃圾等,管理人员应注意及时清扫,统一收集后送往城市垃圾处理场进行处置,避免雨水冲刷后进入河道污染水体。42 项目主要污染物产生及预计排放情况(表六)项目污染物时段排放源处理前产生量处理后排放量类型名称施工场地扬尘5mg/m31.0mg/m3施工期施工机械燃油废气少量少量大气施工场地发电机废气少量少量污染物汽车尾气CO、NO2、HC少量达标排放营运期扬尘TSP少量达标排放施工废水SS3000mg/L-5000mg/L0(沉淀池处理后回用)水污施工期生活废水COD、BOD5、0.87kg/d、0.375kg/d、0(旱厕收集后用作农肥,(2.5m3/d)NH染3-N、SS0.1kg/d、0.87kg/d不外排)物营运期径流废水少量少量达标排放弃渣0全部回填利用拆除产生的建筑垃运至各乡镇政府指定的建2300m3固体施工期施工区圾筑垃圾堆放场废物75kg/d(委托环卫部门运至生活垃圾75kg/d垃圾填埋场)营运期管理点生活垃圾少量及时清扫车辆、动力机满足《建筑施工场界环境噪机械噪声施工期械噪声、其他75~90dB(A)声排放标准》设备噪声设备噪声(GB12523-2011)标准噪满足《工业企业厂界环境噪声声排放标准》中2类标准,营运期项目区生活社会噪声55.0~65.0dB(A)昼间≤60dB(A),夜间≤50dB(A)主要生态影响、保护措施及预测期效果:本项目在现有工程用地范围内拆除重建,不新增永久占地;因此,项目占地主要为施工场地等临时占地,经现场踏勘,并结合项目设计方案,工程规划临时占地1.35亩。项目施工不可避免的带来植被破坏和水土流失,但这种影响主要在施工期。待施工结束,项目施工期对环境的影响将逐渐消失。43 环境影响分析(表七)一、环境正效应分析1、环山渠泄洪闸建设、渠系整治提高了城乡防洪减灾能力,保障了区域防洪安全和粮食安全,环山渠泄洪闸建设能保证支渠排水,保障沿途农田的用水要求,也是促进四川省社会主义新农村建设,支撑区域经济社会可持续发展的要求。2、工程建设可促进经济发展、是满足灌区用水的需要环山渠泄洪闸建设工程作为一项民生和基础建设工程,当地人民迫切需求。其尽快实施,项目投入资金后,可促进当地社会经济发展。搞好该项目的建设,对确保全灌区的灌溉用水,提高供水保证程度,具有非常重要的现实意义和经济效益,也是灌区广大人民长期所期盼的“民心”工程。3、保护了工程区人民生命财产的安全四川省都江堰灌区续建配套与节水改造工程外江灌区2016年沙沟河整治工程实施后,将提高沙沟河干渠的行洪能力,减免20年一遇洪水灾害,保护了工程区人民生命财产的安全和耕地保护。4、保障项目区的正常用水四川省都江堰灌区续建配套与节水改造工程外江灌区2016年沙沟河整治工程实施后,将改善沙沟河干渠的管理环境,提高干渠的调节功能,减少渠道的输水损失,同时保障了沙沟河干渠周边的取水、用水。二、施工期环境影响分析1、环境空气影响分析在施工过程中,大气环境影响主要表现在:①基础施工中由于挖方、填方、推土、搬运泥土和水泥、石灰、沙石等材料的装卸、运输过程中有大量尘埃散逸到周围环境空气中;②施工期间,物料堆场由于风吹等原因会引起扬尘污染,尤其是在风速较大或装卸、汽车行驶速度较快的情况下,粉尘、PM10的污染尤为严重;③运送施工材料、设施的车辆以及内燃机、打桩机等施工机械在运行时排出的气体污染物将对空气造成危害。⑴施工扬尘施工区的大气污染具有污染范围小,仅限于施工场地,时间短,仅限于施工期的特点。在施工过程中要基础开挖,施工过程中扬尘对环境产生的一些不良影响是不可避免的。施工现场扬尘尤其是在风力较大和干燥气候条件下较为严重。根据类比调查,施工场地上风44 向50m范围内TSP浓度约0.3mg/m3,施工工地内TSP浓度约为0.6~0.8mg/m3。下风向50m距离TSP浓度约为0.45~0.5mg/m3,100m距离TSP浓度约为0.35~0.38mg/m3,150m距离TSP浓度约为0.31~0.34mg/m3。在施工区内的TSP对施工现场的施工人员存在影响,为此,应采取环保措施以降低对环境的影响:①粉状材料如水泥、石灰等应灌装或袋装,禁止散装运输,严禁运输途中扬尘散落,储存时应堆入库房或用篷布覆盖。②土、砂、石料运输禁止超载,装高不得超过车厢板,并盖篷布,严禁沿途撒落。③材料堆放场距敏感点直线距离应不小于100m,且应设在当地主导风向下风向处。④风速四级以上易产生扬尘时,建议施工单位应暂停土方开挖,采取覆盖堆料、湿润等措施,有效减少扬尘污染。⑤及时清运施工废弃物,暂时不能清运的应采取覆盖等措施,运输沙、石、水泥、土方等易产尘物质的车辆必须封盖严密,严禁洒漏。⑥工程完毕后及时清理施工场地。对施工场地、堆料场等,除及时进行清理外,应进行绿化或恢复为草地。同时建设单位应加强建筑施工现场监督管理,全面督查建设工地现场:必须硬化道路、必须湿法作业、必须配齐保洁人员、必须定时清扫施工现场;不准车辆带泥出门,不准运渣车辆冒顶装载、不准高空抛撒建渣、不准场地积水、不准现场焚烧废弃物。⑵施工机械废气本项目施工过程中施工机械和运输车辆产生的燃油废气,其产生量较小,属间断性、分散性排放。在加强施工机械和运输车辆管理和合理安排调度作业的前提下,燃油废气对环境空气质量基本无影响。⑶备用发电机燃料燃烧废气项目备用发电机只有在停电时或紧急用电时才使用,故使用频率不高,产生的少量废气,经发电机配置的消烟除尘设施处理后达标排放,对环境无明显影响。本项目区域大气环境质量较好,因此,本工程在加强管理,并采取治理措施后,对区域大气环境影响不大。2、地表水环境影响分析施工期的废水来源为以下部分:一是工程建筑施工产生的生产废水,主要来源于施工机械以及施工运输车辆的冲洗废水、基坑开挖产生的渗水,该废水中主要含泥砂等,悬浮物浓度较高,PH值呈弱碱性,并带有少量的油污;二是施工人员产生的生活污水,主要含COD、BOD5、氨氮、SS等。45 ⑴生活污水经类比分析,预计本项目施工人员可达50人左右,产生的生活污水量约2.5m3/d,生活污水通过各管理站或周边农户设置的旱厕收集后,用于周边农田灌溉,不外排。⑵生产废水根据工程施工特征,工程施工时使用的机械设备较多,故工程设备冲洗废水的排放较为分散,该废水主要为含油废水,因废水中油污在自然条件下不易降解,可能对土壤和水体造成影响,因此,环评要求施工单位应利用区域附近既有的设施进行设备维修和冲洗,禁止在施工现场进行设备冲洗。本工程的导流建筑物主要为围堰,围堰采用防洪堤开挖的弃碴填筑,块卵石夹亚粘土夹土工膜防渗。围堰编织袋装土石拟采用人工挖装土石方开挖的弃土石方,人工推胶轮车运输,人工安砌;粘土心墙由人工挖装弃土,人工推胶轮车运输,蛙式打夯机夯实;堰体石渣填筑采用1.0m3反铲就近挖石渣填筑,蛙式打夯机夯实。围堰拆除的石渣料用于基槽回填,由于工程区枯期少雨,且排水历时较短,初期排水不考虑降雨影响。围堰内水位较低,且防渗采用土工膜,其防渗性能较好,初期排水可不考虑围堰渗水,由于河床的坡降较大,当上游围堰和纵向围堰填筑完成后,基坑内基本无积水,故无须考虑初期排水。经常性排水主要为围堰及其基础渗透水,此外尚有基坑施工期的天然降水和施工弃水等。本项目基坑开挖过程中产生废水,这部分废水悬浮物较高,直接排放对地表水影响较大。因此,要求施工单位修建沉淀池,用水泵强抽水将基坑水抽入沉淀池,使基坑水经沉淀后排放;另外,禁止在雨季开挖施工。在采取相应的环保措施后,施工期生产、生活废水不会对水环境产生明显影响。且项目所在地涉及河流下游8.5km范围内无饮用水源保护区和集中式饮用水源取水口存在,因此项目施工不会对水环境产生明显影响。在采取相应的环保措施后,施工期废水不会对水环境产生污染影响。施工期的环境影响是暂时的,随着基础施工的结束,这种影响将逐渐消失。3、施工期噪声影响分析⑴主要噪声源及噪声级①主要噪声源施工过程中将会使用各种施工机械和机具,如泵、挖掘机、推土机、蛙式打夯机以及振捣器、运输车辆等,此类机械在施工和使用过程中均会产生强度不等的噪声,强度值一般在75~90分贝之间。各设备满负荷运行时的噪声随距离衰减值见表7-1。46 表7-1项目施工主要噪声源强表噪声源强度(dBA)施工机械名称5m10m20m40m60m80m100m150m200m300m泵8074686258.5565450.54844.5挖掘机8478726662.5605854.55250.5推土机8680746864.5626056.55450.5蛙式打夯机8781756965.5636157.55349.5振捣器9084787268.5666460.55854.5自卸汽车9084787268.5666460.55854.5表7-1表明,施工机械噪声级昼间在施工点40m范围内超出标准限值,夜间在距施工点150m外噪声衰减值才符合《建筑施工场界环境噪声排放标准》(GB12523-2011)的要求。根据现场外环境调查,本项目所在区域周边除有零散农户外,其余均为农田及荒地。从严考虑,为尽量避免施工噪声对区域现有居民等生活、工作产生噪声干扰,防止噪声扰民现场出现,建设单位必须采取有效的噪声污染防治措施加以控制。①施工开始前进行公示,告之施工沿线住户等,与其进行有效沟通,取得周围住户等的理解,同时建设单位应要求施工单位在现场张贴通告和投诉电话,建设单位在接到投诉电话后及时与当地环保部门联系,以便及时处理各种环境纠纷。②合理安排施工运输路线,运输车辆路线尽量避开人群积聚地区。③根据施工沿线外环境情况,合理安排施工时间,夜间22:00~6:00禁止高噪声设备施工.④尽量采用低噪声机械,工程施工所用的施工机械设备应事先对其常规工作状态下的噪声测量,超过国家标准的机械应禁止入场施工。施工过程中还应经常对设备进行维修保养,避免因使用的设备性能差而使噪声增加的现象发生。⑤要求施工单位通过文明施工、加强有效管理加以缓解敲击、人的喊叫等作为施工活动的声源。施工方应该合理有效的制定施工计划,提高工作效率,把施工时间控制在最短范围内。评价认为施工期噪声会对区域声造成一定的影响,但是施工噪声影响是暂时的,将随着施工期的结束而消失,在采取上述噪声防治措施后,项目施工噪声的影响可以降到人们可接受范围内。4、固体废弃物环境影响分析本项目施工期固体废物主要包括原建筑拆除产生废建筑物、基础开挖产生的弃渣以及施工人员生活垃圾。⑴土石方47 项目开挖土方暂时堆放在临时堆场,尽量回收利用,经挖填方核算,环山渠泄洪闸整治工程、沙沟河干渠整治工程开挖土石方全部回填利用,无弃渣产生,挖方暂存于临时堆土场内,以便回填利用。此外,对项目设置的临时堆土场,须严格按照水土保持有关要求进行防护措施,在后期进行迹地恢复。⑵建筑垃圾根据设计核算,环山渠泄洪闸整治工程建筑物拆除产生的固废约1400m3;沙沟河干渠整治工程建筑物拆除产生的固废约900m3;以上拆除废物部分用于施工回填,多余部分由施工单位使用建筑垃圾运输车辆运至玉堂镇、安龙镇各乡镇政府指定的建筑垃圾堆放场。⑶生活垃圾施工期施工人员生活垃圾产生量约为75kg/d。环评要求施工期间,对生活垃圾采取分类化管理,并在施工营地周围建立小型的垃圾临时堆放点,由施工单位定期运至玉堂镇、安龙镇指定的垃圾暂存点,再由当地环卫部门清运至城市垃圾处理场进行处置,运送途中要避免垃圾的溢洒。同时应该特别注意对临时垃圾堆放点的维护管理,避免垃圾的随意堆放造成垃圾四处散落,并应定期对堆放点喷杀菌、杀虫药水,减少蚊虫和病菌的滋生。本工程施工过程产生的固体废弃物都得到了合理有效的处置,不会造成二次污染。5、地下水环境影响分析本项目为对原有溢流坝等进行拆除后重建,对沙沟河干渠渠道及渠系建筑物进行整治,不改变原有水体环境,不会对地下水水位及水质造成影响。6、对人群健康的影响分析项目的建设对人群健康的不利影响主要表现在施工期施工工人、施工场地人口的流动可能造成一些传染性疾病的传播。在施工期,施工人员的饮用水供应、吃饭等条件较简陋,施工人群流动性较大,可能导致一些消化道传染病、呼吸道传染病发生。评价认为,施工单位定期对施工人员工作场地定期消毒,并配合当地防疫部门的例行检查、预防工作,则施工期对区域人群健康的影响将会降低至最低。三、生态环境影响分析1、工程占地对农业生产影响分析此次环山渠泄洪闸整治工程、沙沟河干渠整治工程等在原址上拆除重建,不新增永久占地;项目占地主要为临时堆土场、施工场地等临时占地。经现场踏勘,结合设计方案,48 本次项目临时占用土地共计1.35亩。占地类型主要为荒草地,不占基本农田,施工所需的临时性用地,破坏地表植被、改变土壤理化性质,在恢复原有功能前也对土地利用产生一定影响。2、临时占地的影响分析项目砂卵石料取自本地建设部门指定河道开挖或砂卵石料场,其不设专用料场。本工程对外交通可利用城镇道路及村道等,不设施工便道。项目临时占地主要是施工期的临时堆土场、施工场地等,占用时段仅为施工期,待施工结束后,经过清理、整治,可继续使用,不会对区域用地造成较大影响。3、对地表植被的影响分析本项目建设中影响地表植被的主要工程环节是:施工期临时占地和施工作业等。项目不涉及森林公园和自然保护区,建设区内无珍稀濒危植物种类,无国家重点保护野生植物种类以及无名木古树,且由于长期的人为活动,植被的原生性较差,同时随着本项目绿化工程的建设,本项目的建设对当地植被造成的影响会逐步恢复。4、对动物的影响分析水生生物:根据调查,项目涉及的沙沟河河段水体中的鱼类资源量较少,且沙沟河项目段无珍惜保护鱼类以及鱼类越冬场、产卵场、索饵场等三场分布,因此,本项目建设对该段的水生生物影响不大。陆地动物:本项目经过区域为人类频繁活动区,经调查访问和沿途观察,附近的野生动物主要是适合栖息于旱地、居民点周边的种类,如农田常见的啮齿类、两栖类、爬行类和麻雀等常见鸟类,无大型野生动物,也无国家保护的珍稀野生动物,家禽家畜有鸡、鸭、牛、羊、猪等。工程施工机械、施工人员进入工地,原材料的堆放可能杀伤两栖、爬行动物,施工期噪声将迫使两栖、爬行动物这些动物逃离施工区。5、对自然保护区、风景名胜区的影响分析在本次工程的评价范围内,无自然保护区、风景名胜区,同时也没有需要特殊保护的珍稀动植物物种。6、水土流失的影响范围本工程施工建设前,所占用土地以河滩地为主,水土流失情况为微度侵蚀。新增的水土流失主要集中在工程建设期。施工期由于工程开挖、占压造成的原地貌水土保持功能降低甚至丧失,导致土壤侵蚀加剧而增加的水土流失量。根据水土保持技术规范,确定四川省都江堰灌区续建配套与节水改造工程外江灌区2016年沙沟河整治工程水土保持责任范围为项目建设区和直接影响区,共计0.09km2。49 因而项目的实施可能造成水土流失的面积与扰动,损坏土地和植被表面积一致。施工期结束后,永久占地地面改为硬化地面,基本无水土流失,临时占用土地较少,施工期结束后,临时占用土地功能恢复为原貌,该区域水土流失情况恢复为施工期以前。因此,本项目施工期水土流失是暂时的,水土流失对区域影响不大。7、水土流失防治措施本项目为现有泄洪闸、渠道改建工程,区域地质条件总体较好,不存在泥石流易发区,也不存在滑坡体,项目建设的技术方案符合水土保持技术要求。经过调查,项目所在地没有全国水土保持监测网络中的水土保持监测站点、重点试验区等。工程施工对植被破坏不可避免,工程完工后应迅速对开挖区、边坡等土层裸露地带进行防护。这样既可防止水土流失,又可促进植被的恢复,形成多层植被的形式。⑴主体工程建筑物占地及影响区防治措施主体工程包括:环山渠泄洪闸整治工程、沙沟河干渠2个二级防治区。本工程属于改建工程,项目区已形成较为完善的水土保持体系,因此本次方案只需对主体工程施工过程中各个单元提出有效的临时防护措施,以便有效减少水土流失危害,具体水土保持措施如下:①明渠及渠系建筑物工程A、临时措施主体工程中设计施工时采用土石围堰,为避免降雨期间在围堰内形成积水,项目方须在围堰内侧设置临时排水沟,以及沉沙凼,雨水经排水沟收集后通过沉沙凼沉沙后直接排入河中,排水沟及沉沙凼开挖土方置与排水沟两侧压实,施工结束后用于回填排水沟和临时沉沙凼,沉沙池的规格为2.0×1.0×1.0m(长×宽×高),排水沟顶宽1.2m,底宽0.4m,深0.4m,内铺彩条布。在渠道基础开挖过程中,将产生大量泥浆,泥浆中含水量较高,不能直接废弃,可将挖出的泥浆临时对方于岸上的沉淀池,将水下开挖的土石方和淤泥进行沉淀过滤,排干水后,晒干土石方及时转运至临时堆土场。临时沉淀池采用编织袋装表土砌筑成长10m,宽5m,深1.2m的方池。在明渠工程进场路口布设车辆冲洗设施,防止车身、车轮粘连土壤带出工程场地外造成土壤流失,同时减少施工对周边环境的污染。临时排水沟:需临时排水沟300m,需开挖土方96m3,铺设彩条布461m2。沉沙池:沉沙池2个,土方开挖27m³,土方回填8m3,M10水泥砂浆砌砖7m3,M10水泥砂浆抹面(2cm)32m2,C20砼垫层3m3。临时沉淀池采用编织袋装表土筑成长10m,50 宽5m,深1.2m的方池,编织袋装土顶宽0.6m,底宽1m,需编织袋装土填筑/拆除29m3。冲洗设施:冲洗设施1套,土方开挖15m3,土方回填8m3,M10水泥砂浆砌砖2.7m3,M10水泥砂浆抹面(2cm)13m2。B、植物措施沙沟河干渠渠道改建时利用了部分原有渠道,加固了部分渠道,加固段渠道在施工时不会对堤后坝坡的植被造成破坏,但是会破坏迎水面原有植被,施工完成后河水将直接冲刷河岸,项目水土保持方案设计恢复原有植被措施,按株距1m栽植爬山虎,爬山虎以每穴2株栽植2年生、冠丛高60cm以上的实生一级苗;野牛草、高羊茅草草籽选择种子发芽率80%以上,杂草种子含量低于0.1%的一级种子。②环山渠泄洪闸根据主体工程设计,泄洪闸位于干渠上,跨越沙沟河,跨越处地面均已硬化,加之跨度小,因此,泄洪闸施工仅需注意在砌体拆除时不要将砌体掉入渠道内。A、临时措施为防止泄洪闸承台施工过程中土石直接滚入河中,拟在承台施工地段设临时拦挡墙用于防治施工产生的弃渣倾入河中。临时拦挡墙采用编织袋装表土拦挡,梯形断面:底宽1m,顶宽0.6m,高1m,每1m工程量为:编织袋装表土填筑/拆除0.8m3/m。施工结束后拆除,用于回填,经统计需修证临时拦挡措施100m,共计编织袋装表土填筑/拆除320m3。为避免降雨期间在围堰内形成积水,项目方须在围堰内侧设置临时排水沟,以及沉沙凼,雨水经排水沟收集后通过沉沙凼沉沙后直接排入河中,排水沟及沉沙凼开挖土方置与排水沟两侧压实,施工结束后用于回填排水沟和临时沉沙凼,沉沙池的规格为2.0×1.0×1.0m(长×宽×高),排水沟顶宽1.2m,底宽0.4m,深0.4m,内铺彩条布。另外在渠系建筑物基础开挖过程中,将产生大量泥浆,泥浆中含水量较高,不能直接废弃,可将挖出的泥浆临时对方于岸上的沉淀池,将水下开挖的土石方和淤泥进行沉淀过滤,排干水后,晒干土石方及时转运至指定地点堆放。临时沉淀池采用编织袋装表土砌筑成长10m,宽5m,深1.2m的方池。在泄洪闸工程进场路口布设车辆冲洗设施,防止车身、车轮粘连土壤带出工程场地外造成土壤流失,同时减少施工对周边环境的污染。临时排水沟:需临时排水沟200m,需开挖土方64m3,铺设彩条布308m2。沉沙池:沉沙池1个,土方开挖28m3,土方回填8m3,M10水泥砂浆砌砖7m3,M10水泥砂浆抹面(2cm)32m2,C20砼垫层3m3。临时沉淀池采用编织袋装表土筑成长10m,宽5m,深1.2m的方池,编织袋装土顶宽0.6m,底宽1m,需编织袋装土填筑/拆除58m3。51 冲洗设施:冲洗设施2套,土方开挖30m3,土方回填16m3,M10水泥砂浆砌砖5.4m3,M10水泥砂浆抹面(2cm)26m2。B、植物措施渠道施工完成后河水将直接冲刷河岸,项目水土保持方案设计恢复原有植被措施,按株距1m栽植爬山虎,爬山虎以每穴2株栽植2年生、冠丛高60cm以上的实生一级苗;野牛草、高羊茅草草籽选择种子发芽率80%以上,杂草种子含量低于0.1%的一级种子。⑵生产生活设施占地及影响区本项目环山渠泄洪闸整治工程设置施工场地,占地面积约为350m2;沙沟河干渠整治工程设置施工场地,占地面积约为350m2。为防止施工期和运行期间的水土流失,在施工期拟采取临时防护措施,施工完毕后对其施工迹地进行恢复。①工程措施本工程施工结束后首先拆除临时建筑物,清除建筑垃圾,并对施工迹地进行清理、土地整治。②植物措施在施工结束后,对土地整治区域进行植草。③临时措施在施工场地四周布设临时排水沟,排水沟末端与沉沙池相连,可减少雨水对裸露地面冲刷造成的水土流失。施工在场地内安排水土保持专用临时用房,用房宜选用拆卸方便的专用施工活动房;并加强水土保持宣教力度。排水沟:长度180m,顶宽1.2m,底宽0.4m,深0.4m,内铺彩条布,开挖量58m3,彩条布276m2。沉沙池:沉沙池2个,土方开挖20m3,土方回填6.3m3,M10水泥砂浆砌砖5m3,M10水泥砂浆抹面(2cm)24m2,C20砼垫层2.1m3。⑶临时堆土场占地区①工程措施本工程对临时堆土场采取的工程措施主要为土地整治。②植物措施在施工结束后,对土地整治区域进行植草,草种选用狗牙根,密度50kg/hm2。③临时措施在临时堆土场边界四周布设临时排水沟,排水沟末端设置沉沙池,可减少雨水对裸露地面冲刷造成的水土流失。52 排水沟:长度150m,顶宽1.2m,底宽0.4m,深0.4m,内铺彩条布,开挖量48m3,彩条布230m2。沉沙池:沉沙池2个,土方开挖20m3,土方回填6.3m3,M10水泥砂浆砌砖5m3,M10水泥砂浆抹面(2cm)24m2,C20砼垫层2.1m3。四、营运期环境影响分析本工程的建设任务为提高渠道水调控能力,保障农业灌溉用水。通过对沙沟河干渠3+413处环山渠泄洪闸整治,沙沟河干渠21+400~23+400段渠道及渠系建筑物整治,提高水资源调配能力,建立健全管理机构和制度,提高工程管理水平,为恢复和保障人民群众生产生活需求提供有力支持,促进区域农村精神文明建设,推动区域群众向小康生活水平迈进。项目进入营运期后,会带来社会正效益,其对环境主要的负效应主要来自于人员产生的社会噪声、泄洪闸面径流。1、地表水环境影响分析本项目营运期废水主要来源于降水和泄洪闸面径流。⑴地表水质影响分析本项目为非产污型项目,营运后不会向环境排放污染物。本工程建成后占用的土地为都江堰市汛期洪水河滩地,因此本工程建设占用河滩湿地对都江堰市地表水环境质量影响主要集中在汛期。河堤边坡糙率的变化,对水流没有约束作用,不改变主水方向,在工程的始、末端水流有变化,但不会产生较大的影响。由于河床面积增加,地表水流速减缓,地表水停留时间增加,水体自净能力提高,因此,水环境容量有所提高。本工程建成以后,工程范围内河势走向与天然水体河势变化不大,基本保持一致。因此,本工程建设对地表水环境影响不大。⑵径流对水环境的影响分析区域泄洪闸建成后,降水时被冲刷随桥面径流进入地表水,对地表水造成一定污染,以降雨初期时的污染最为严重。桥面径流流入附近地表水体。为减轻桥面径流对地表水体的影响,桥面径流在工程设计中需根据不同的地质条件采用相应的工程措施,如雨水沟等,桥面径流通过雨水沟,水中的悬浮物、泥沙等经过降解或沉积,其浓度对河流的影响降低。2、大气环境影响分析本项目实施后,扬尘污染将减小,在项目运营期间产生少量汽车尾气,项目属于露天53 汽车尾气扩散快,不会对当地大气环境产生明显影响。3、固体废物环境影响营运期的固体废物主要来自于农户经过时产生的生活垃圾,产生量不大,垃圾统一收集后由市政环卫部门统一清理,其环境影响很小。4、声环境影响预测分析本项目营运期噪声主要来自于车辆经过产生的噪声。其车辆少,噪声较小,可以做到达标排放,项目建设不会恶化当前的噪声环境。5、水文情势环境影响分析本工程基本在保护原有渠道过水能力的基础上进行重建和改造,不改变渠道走向和宽度。工程完成后,渠道顺畅,不会引起该地区水文情势的变化。6、防洪抢险的影响分析本工程自身为防洪基础设施,其功能为防御洪水,保护沙沟河等沿线居民不受洪水威胁,它的建设更有利于城市的防洪抢险,并且工程施工经过周密的安排,因此项目建设不会影响防洪抢险的要求。五、清洁生产和总量控制分析1、清洁生产分析清洁生产作为21世纪倡导的模式,对项目工程提出了更高的要求。本工程为都江堰灌区续建配套与节水改造工程,属于非污染生态类项目,营运期的污染影响很小,并有表现出一定的环境正效应。其清洁生产主要针对项目对自然资源的利用,选用建筑材料、节能降耗、文明施工、环境管理等方面,具体措施有:⑴在施工现场内对施工废水设置废水沉淀池,对废水进行初步处理后再利用,建小型沉淀池处理施工废水,防止施工废水对水体的污染,提高了水资源的利用率。⑵施工单位严格按照国家环保总局、建设部环发[2001]56号文对于扬尘的控制,减小项目施工对空气环境质量的影响:施工中采用湿法作业;运输道路采用硬化路面,车辆出场前一律用毡布覆盖、清洗车轮,并且在施工场地出口设置防尘飞扬垫;同时指定专员定期洒水并清扫路面等。⑶项目施工中通过实施环境监理制度和完善合同约束机制,可发挥节省能源、施工材料、节约生产用水和削减整个生产过程产污的积极作用。⑷本项目营运可改善工程建设区域内出行交通状况,提高出行的便利度,减小交通54 噪声及汽车尾气对环境的影响。⑸本项目采取的绿化措施将起到抑制局部区域水土流失的作用,可在一定程度上改善区域水土流失现状。⑹本项目的建设可提高渠道水调控能力,保障农业灌溉用水。综上所述,本项目符合清洁生产要求。2、总量控制本项目属于非污染生态类项目,项目营运期无明显污染物排放,工程建成后,无属总量控制的污染物排放进入环境,不需设置总量控制指标。六、环境管理与监测计划根据《中华人民共和国环境保护法》,建设单位必须把环境保护工作纳入计划,建立环境保护责任制度,采取有效措施防止生产建设(生活)或其它活动中产生污染危害及对生态环境的破坏。以可持续发展为指导思想,提高项目营运后的环境质量,将本项目的环境管理作为其日后管理的重要内容之一。1、环境管理环境管理是管理者为实现预期的环境目标,运用环保法律、法规、技术、经济、教育等手段对合理开发利用资源、能源、控制环境污染与保护环境所实施重要措施。本项目主要针对施工期进行环境管理:⑴施工组织建议本项目由建设单位协力组织建设指挥部,采用招投标的方法向全国招标,实行公平竞争、优胜劣汰,邀请信得过、靠得住的施工企业参加投标,在优中选优、强中选强,选择有实力、有经验和设备优良的施工队伍进场施工。招标书和施工合同中要有明确的环保条款,施工单位应承诺执行和落实本环境影响报告表中提出的环保措施。建设指挥部还应聘请有资质、有实力重视环保的咨询公司进行施工监理,把好技术关。施工单位进场前应进行现场踏勘,明确施工场地、堆料场等临时场所的环境状况,要求施工人员和管理人员尽量利用现有渠道等管理生活用房为施工场地,减少新占地对生态的破坏,施工期间施工人员生活废水经旱厕收集后,用于周边农田灌溉,不外排。生活垃圾经收集后由专人定期清运至城市垃圾处理场进行处置。产噪大的施工机械应按本报告表提出的措施合理安排施工时间,避免夜间施工,避免出现扰民现象。基础工程施工前场地清理须将地表植被尤其是乔、灌木进行移植或假植到别处,待工程建好后再移回,这样既55 减少购买苗木费用,又很好地保护了原有植被。⑵环境管理建设指挥部至少应由一名熟悉环保政策和法规的专业技术人员负责落实环保措施,同时应组成一个由指挥长为组长的环境管理小组,以协调各施工单位的环保工作。监理公司须配置环保专业人员,负责施工过程中的环保工程监理,并检查“三同时”的落实情况。各合同段的施工单位至少配备一名环保技术人员从事环保工程施工的技术负责。施工中环境监理人员可根据情况,对重要地段或敏感点提出环境监测计划,掌握施工期的环境状况,确保不发生重大的环境事故。综上,项目施工期对环境造成一定影响,在加强施工期的环境管理并采取环评建议和要求的环保措施的基础上,可将其影响控制在最低程度。2、环境监测与监理环境监测制度是为环境管理服务的一项重要制度,通过环境监测,及时了解环境状况,不断完善,改进防治措施,不断适应环境保护发展的要求;是实现环境管理定量化,规范化的重要举措。建立一套完善的行之有效的环境管理与监测制度是环境保护工作的重要组成部分。由于项目占地面积大、建设内容多,在项目实施中以科学的管理制度进行环境保护的监控与管理,对减少污染、保护环境极为必要。⑴设置环境保护监理机构为保证项目在施工期能够进行有效环境管理,四川省都江堰外江管理处应设置环境监理机构、配备专职人员,负责工程施工期的全程监理,目的是减少污染排放,保护区域自然环境和生态环境。⑵环境监理内容及方法施工期的环境监理主要目的是检查施工单位及人员是否按建设施工规范进行作业,施工过程是否遵守有关污染防治和环境保护要求。对本项工程而言,项目施工期主要的环境监理内容如下:不允许施工场内产生的废水污水直接排入地表水体或渗入地下。应设置简易生活污水、生活垃圾的收集装置、集中后统一处理。保持施工场地整洁,不乱弃垃圾、废弃物,易散失的物料料堆有防雨设施。施工及运输作业是否严格遵守成都市人民政府令第86号的有关要求。高噪声作业不在夜间施工。雨季施工,应有防止大量水土流失的有效措施等。56 ⑶环境监测的建议当项目区域的大气环境、生活污水、厂界噪声等如出现异常情况,及时联系当地环保部门监测,并采取控制措施,确保污染物达标排放。七、环保投资估算拟建项目环保投资为74.15万元,占项目总投资1200万元的6.18%。本项目环保措施及投资估算见表7-2。表7-2拟建项目环保总投资估算表时期项目投资(万元)备注临时围障、局部吸声、隔声降噪等4.0声环境保护施工机械合理布局;采用低噪声机械或设备;合理环评新增/安排施工时间;科学规划汽车运输路线等生产废水:修建沉淀池,经沉淀后回用3.0环评新增水环境保护生活污水:利用现有管理点或周边居民旱厕,生活1.0环评新增施污水经旱厕收集后用作农肥,不外排工料场设蓬、运输加盖篷布等1.0工程已列期环境空气保护采用湿法作业、对散料堆场采用水喷淋防尘、严格1.0环评新增执行“六必须”、“六不准”等建筑弃渣由专业渣土运输公司用密闭式车辆运输4.0工程已列固体废物至指定场所生活垃圾集中收集后交由环卫部门清运处理0.5环评新增生态环境完善排水系统、及时清理施工场地、及时绿化等10.0营水环境泄洪闸边沟前端设置隔栅2.0环评新增运清扫的垃圾纳入当地垃圾清运系统,再加强管理、固体废物0.5工程已列期及时清运施工迹地进行清理、土地整治;对土地整治区域进水土保持44.15水保中已列行植草等减少水土流失的措施施工期、营运期环境管理,跟踪监测营运期交通噪环境监理、监测3.0环评新增声等合计74.1557 建设项目拟采取的防治措施及预期治理效果(表八)内容排放源污染物名称防治措施预期治理效果类型(编号)定期清扫、洒水;运输车辆采用加盖施工场地扬尘蓬布和湿法相结合的方式等大施对大气环境质量无气加强施工机械和运输车辆管理、合理工期施工机械燃油烟气明显影响污安排调度作业染施工场地发电机废气经发电机配置的消烟除尘设施处理物营运汽车尾气CO、HC、NO2加强管理对大气环境质量期道路扬尘TSP须及时清扫路面等无明显影响通过管理站或周边农户设置的旱厕收水施施工区生活污水不外排,不会对地集后,用于周边农田灌溉,不外排污工期表水体造成污染施工区施工废水沉淀池处理后用于场地洒水或回用染营运达标排放,不会对物泄洪闸桥面径流废水加强运输管理,保持桥面清洁等期地表水环境质量固弃渣全部回填利用施体施工区建筑垃圾运至政府指定的建筑垃圾堆放场有效地进行处理,工期废生活垃圾委托环卫部门运至垃圾填埋场不会形成二次污染物营运期项目区生活垃圾统一收集后送往城市垃圾处理场合理布置施工场地,采取降噪措施;合理安排施工时间;满足《建筑施工场施工地、施合理安排施工工序;严格施工现场管理,进行文明施工界环境噪声排放标噪工期工机械等,将影响降到最低准》要求声营社会生活满足《声环境质量加强管理运期噪声标准》2类标准生态保护措施及预期效果施工期因临时占地、挖土方等工程对生态环境产生影响,通过做好土石方的纵向调运,减少工程取、弃土石方数量以减少临时占地;尽量利用现有的道路,不新建施工便道;不设置施工营地,施工过程中的部分临时占地,通过在施工结束后由施工方及时进行施工迹地恢复,尽量进行绿化等措施后,可减轻项目建设对周边生态环境产生明显影响。同时,项目建设主要生态环境影响为水土流失,其治理措施如下:①尽量避开雨天或雨季进行开挖施工。对先期开挖的裸露路面采取相应防治措施,尽量缩短暴露时间,减少水土流失。②基础开挖等产生的弃渣应及时送至指定地点回填低洼地区,建设单位应积极协调,确保废方及时被清运。施工建设单位应注意废方的合理堆置,注意在选择地点时应使堆放地距河道保持一定距离,尽量避免流入河道或渠道。③施工期需设置一定数量的临时排水沟,通过临时沟渠将雨水尤其是暴雨时产生的地表径流排到指定的排放点,严禁随时、随地漫流和乱排。经过采取以上措施后,项目区内水土流失可有效降低。因此,项目建设不会对生态环境产生明显影响。58 结论与建议(表九)一、结论1、项目基本情况项目在现有工程用地范围内拆除重建,项目位于都江堰市玉堂镇、安龙镇,主要建设内容为:沙沟河干渠3+413处环山渠泄洪闸整治工程(新增加1孔泄洪闸);沙沟河干渠21+400~23+400段长度2.11km渠道及渠系建筑物整治(其中整治左岸堤防2km、右岸堤防0.11km)。项目属防洪管理和其他水资源管理类,符合国家当前产业政策。本项目拟于2016年10月开始实施,计划于2017年4月建设完成,目前,项目正处于前期准备阶段。2、评价结论2.1环境质量现状评价⑴环境空气根据本评价分析,项目区域SO2、NO2和PM10监测值均达到《环境空气质量标准》(GB3095-2012)中二级标准限值要求。环境空气质量现状监测结果表明项目区域环境空气质量良好。⑵声学环境区域内声学环境质量满足《声环境质量标准》(GB3096-2008)中2类相关标准限值要求,项目所在地声环境质量良好。⑶水环境根据本评价分析,流经本项目所在区域的沙沟河水质状况均低于《地表水环境质量标准》(GB3838-2002)Ⅲ类标准要求,说明都江堰市沙沟河段水质较好。2.2环境影响分析结论2.2.1施工期环境影响分析废气:施工期扬尘对施工场地周边地区有一定不利影响,这些不利影响是偶然的、短暂的、局部的,也是施工中不可避免的,由于建筑粉尘及扬尘沉降较快,只要采取有效措施并加强管理,则其影响范围一般仅局限于施工场地的周边地带,且将随施工的结束而消失。施工中施工机械排放的燃油废气产生量均较小,对周围环境影响也很小。废水:施工期废水主要有施工废水和生活污水,以上污水如未经处理直接排放,将对受纳水体造成污染影响,若按照本评价提出的措施,通过管理站或周边农户设置的旱厕收集后,用于周边农田灌溉,不外排;施工废水经沉淀池处理后回用,施工废水不外排,则59 可避免施工废水对受纳水体的影响。噪声:主要污染源来自高噪声、高振动的施工机械及大型建材运输车辆,项目施工过程中,施工噪声会对区域声环境产生影响,必须加强施工机械的维护保养工作,合理安排施工场所和施工时间,并做好施工人员自身防护工作。而且施工噪声影响是暂时的,将随着施工期的结束而消失。通过采取以上措施,可将施工期产生的噪声影响控制在最低程度。固体废物:主要是原有建筑物拆除过程产生的建筑垃圾、基础开挖产生的弃渣以及施工人员产生的生活垃圾。弃土全部回填利用,不设弃渣场;建筑弃渣由施工单位运至政府部门指定的建筑垃圾堆放场;施工期施工人员产生的生活垃圾由市政环卫部门清运处理。各类废物均去向明确,均能得到妥善处置,对环境影响较小。生态环境:施工期间对生态环境影响不大,且该项目位于农村环境内,其人类活动频繁,通过采取相应的生态保护和恢复措施,项目建设对生态环境影响是可接受的。2.2.2营运期环境影响分析废气:本项目营运期产生少量交通尾气,属于露天型,不会对环境空气产生明显的影响。噪声:营运期声环境影响主要来自于车辆交通噪声和社会噪声,其营运期噪声对区域声环境影响不大。废水:营运期废水主要来自于降水和桥面冲洗产生的桥面径流,通过加强管理和采取积极的植被的控制措施,可有效改善径流水质,保护沿线地表水体。生态环境:根据调查,沙沟河干渠河段水体中的鱼类资源量较少,且沙沟河干渠项目段无珍惜保护鱼类以及鱼类越冬场、产卵场、索饵场等三场分布,因此,本项目建设对该段的水生生物影响不大。3、产业政策符合性本项目为四川省都江堰灌区续建配套与节水改造工程外江灌区2016年沙沟河整治工程的建设,属防洪管理和其他水资源管理类,项目的建设对都江堰市节水等具有重要意义。根据中华人民共和国国家发展和改革委员会《国家发展改革委关于修改<产业结构调整指导目录(2011年本)>有关条款的决定》(国家发展改革委2013年第21号令)和《产业结构调整调整指导目录(2011年本)(修正)》,本项目属于第一类“鼓励类”中第二项“水利”中第16条“灌区改造及配套设施建设”。因此,本项目符合国家当前产业政策。4、项目规划符合性①环山渠泄洪闸整治工程沙沟河干渠3+413处环山渠泄洪闸,位于都江堰市境内的玉堂镇,始建于1997年。60 沙沟河环山渠泄洪闸为沙沟河干渠关键工程之一,环山渠灌溉面积8.99万亩,设计引用流量14m3/s,根据《防洪标准》(GB50201-2014)、《水利水电工程等级划分及洪水标准》(SL252-2000)及《水闸设计规范》(SL265-2001)的规定确定:沙沟河环山渠泄洪闸工程为Ⅲ等中型工程,主要建筑物为3级,次要建筑物为4级;结合泄洪闸的实际运行情况,确定泄洪闸设计洪水标准为30年一遇,校核洪水标准为50年一遇。②沙沟河干渠整治工程沙沟河灌区涉及都江堰市、崇州市并给下游三合堰干渠、西河干渠、通济堰补水。农业供水设计灌溉面积18.81万亩,并承担灌区内工业生产和城镇生活和生态供水,兼有防洪、排涝、发电等综合效益。根据根据《防洪标准》(GB50201-2014)及《灌溉与排水工程设计规范》(GB50288-99),确定沙沟河干渠21+400~23+400段设计洪水标准为20年,参照《堤防工程设计规范》(GB50286-2013)确定该防洪治理工程的级别为Ⅳ级,主要建筑物为4级,次要建筑物及临时建筑物为5级。因此,本项目符合都江堰市防洪规划要求。另外,本项目在现有工程用地范围内进行拆除重建,不新增占地。因此,本项目的建设符合当地相关规划。5、达标排放分析结论本项目主要环境影响发生在施工期,在施工过程中对所产生的废气、污水、噪声及固废等污染物进行有效治理,建设单位在严格按照设计并结合报告表提出的措施实施污染物治理后,各项污染物可实现达标排放。6、总量控制本项目属于非污染生态类项目,项目营运期无明显污染物排放,工程建成后,无属总量控制的污染物排放进入环境,不需设置总量控制指标。7、项目评价结论综上所述,四川省都江堰灌区续建配套与节水改造工程外江灌区2016年沙沟河整治工程符合国家产业政策,符合都江堰市及当地相关规划等;项目在施工过程中不可避免的会产生扬尘影响、废水排放影响等,但与之配套的解决方案比较完善,治理方案选择合理,只要认真加强管理、落实环保措施,完全能满足国家和地方环境保护法规和标准要求。在贯彻落实本环境影响报告表各项环境保护措施的前提下,从环境角度而言,四川省都江堰灌区续建配套与节水改造工程外江灌区2016年沙沟河整治工程在拟建地建设是可行的。61 二、建议及要求1、建议在施工招标阶段就明确各施工单位的环境保护责任,工程建设过程中的污染防治措施必须与建设项目同时设计、同时施工、同时投入运行。2、实际施工过程中,加强对施工单位及现场工作人员的环境法规宣传,提高民众的环保意识,使环境保护真正成为建设项目施工中的自觉行为和实现人类与环境协调发展的内在需要。3、建立健全施工管理制度,应将环保责任制纳入施工招投标合同,施工监理中应配备环保专职人员,确保施工期环保措施的落实。4、建议在施工和营运期建立环境监测制度,施工期主要监测施工扬尘(因子为TSP)、施工噪声和水土流失;营运期不定期监测道路扬尘,噪声。5、工程完毕后及时清理施工场地。对施工场地、堆料场等,除及时进行清理外,应进行绿化恢复。6、建设单位在项目施工过程中应加强管理,与沿线涉及有关部门密切配合,对本报告表提出的环保、水保措施应尽快落实,做好水土保持的管理和监督工作,防止对生态环境和水土流失造成影响。7、加强风险方面的管理,避免风险事故的发生。62 预审意见:公章经办人:年月日环境保护主管部门审查意见:公章经办人:年月日63 注释一、本报告表应附以下附件、附图:附件1立项批准文件附件2其他与环评有关的行政管理文件附图1项目地理位置图附图2项目工程平面布置图附图3项目外环境及监测布点图附图4项目所在地水系图二、如果本报告表不能说明项目产生的污染及对环境造成的影响,应进行专项评价。根据建设项目的特点和当地环境特征,应选下列1-2项进行专项评价。1.大气环境影响专项评价2.水环境影响专项评价(包括地表水和地下水)3.生态影响专项评价4.声影响专项评价5.土壤影响专项评价6.固体废弃物影响专项评价以上专项评价未包括的可另列专项,专项评价按照《环境影响评价技术导则》中的要求进行。64'
您可能关注的文档
- 韩江粤东灌区续建配套与节水改造工程
- 祥云县大型灌区续建配套与节水改造工程施工组织设计
- 某省卫星灌区续建配套与节水改造工程第二标段施工组织设计
- 复件 农田水利项目互助县配套与节水改造工程施工组织设计
- 廉江长青水库灌区续建配套及节水改造工程
- 桂林青狮潭水库灌区续建配套与节水改造工程2018
- 麻罗岭灌区节水改造工程施工组织设计.doc
- 十八团渠灌区2005-2006年大型灌区续建配套与节水改造工程项目....doc
- 千功一支渠节水改造工程验收监测调查报告.pdf
- 山东省滨州市簸箕李引黄灌区续建配套与节水改造工程第八环评报告.pdf
- 位山灌续建配套与节水改造工程第十五环境影响报告表位山灌环评报告.pdf
- 伊犁河流域特克斯河下游团结跃进灌区续建配套与节水改造工程第四期环评报告.pdf
- 会宝岭灌区续建配套与节水改造工程建设问题分析
- 重力式挡墙和混凝土软体排在渠道节水改造工程中的应用
- 广州花都区集益水库灌区续建配套与节水改造工程勘察设计
- xx县切吉灌区(叉叉沟)续建配套与节水改造工程施工管理报告
- 涟水县涟东灌区2012年度续建配套与节水改造工程施工施工组织设计
- 灌区续建配套与节水改造工程施工组织设计
